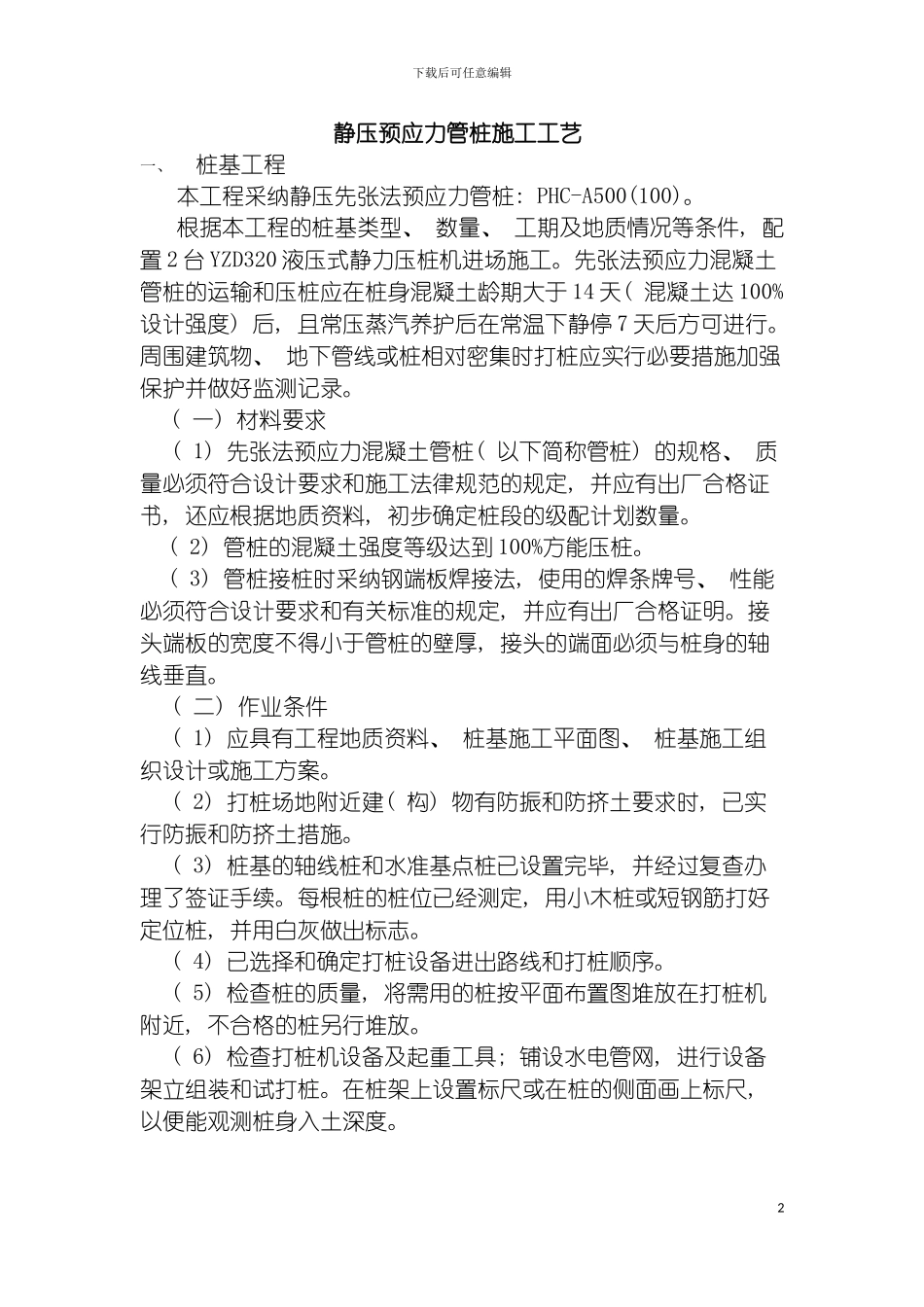

下载后可任意编辑静压管桩施工工艺1下载后可任意编辑静压预应力管桩施工工艺一、桩基工程本工程采纳静压先张法预应力管桩: PHC-A500(100)
根据本工程的桩基类型、 数量、 工期及地质情况等条件, 配置 2 台 YZD320 液压式静力压桩机进场施工
先张法预应力混凝土管桩的运输和压桩应在桩身混凝土龄期大于 14 天( 混凝土达 100%设计强度) 后, 且常压蒸汽养护后在常温下静停 7 天后方可进行
周围建筑物、 地下管线或桩相对密集时打桩应实行必要措施加强保护并做好监测记录
( 一) 材料要求 ( 1) 先张法预应力混凝土管桩( 以下简称管桩) 的规格、 质量必须符合设计要求和施工法律规范的规定, 并应有出厂合格证书, 还应根据地质资料, 初步确定桩段的级配计划数量
( 2) 管桩的混凝土强度等级达到 100%方能压桩
( 3) 管桩接桩时采纳钢端板焊接法, 使用的焊条牌号、 性能必须符合设计要求和有关标准的规定, 并应有出厂合格证明
接头端板的宽度不得小于管桩的壁厚, 接头的端面必须与桩身的轴线垂直
( 二) 作业条件( 1) 应具有工程地质资料、 桩基施工平面图、 桩基施工组织设计或施工方案
( 2) 打桩场地附近建( 构) 物有防振和防挤土要求时, 已实行防振和防挤土措施
( 3) 桩基的轴线桩和水准基点桩已设置完毕, 并经过复查办理了签证手续
每根桩的桩位已经测定, 用小木桩或短钢筋打好定位桩, 并用白灰做出标志
( 4) 已选择和确定打桩设备进出路线和打桩顺序
( 5) 检查桩的质量, 将需用的桩按平面布置图堆放在打桩机附近, 不合格的桩另行堆放
( 6) 检查打桩机设备及起重工具; 铺设水电管网, 进行设备架立组装和试打桩
在桩架上设置标尺或在桩的侧面画上标尺, 以便能观测桩身入土深度

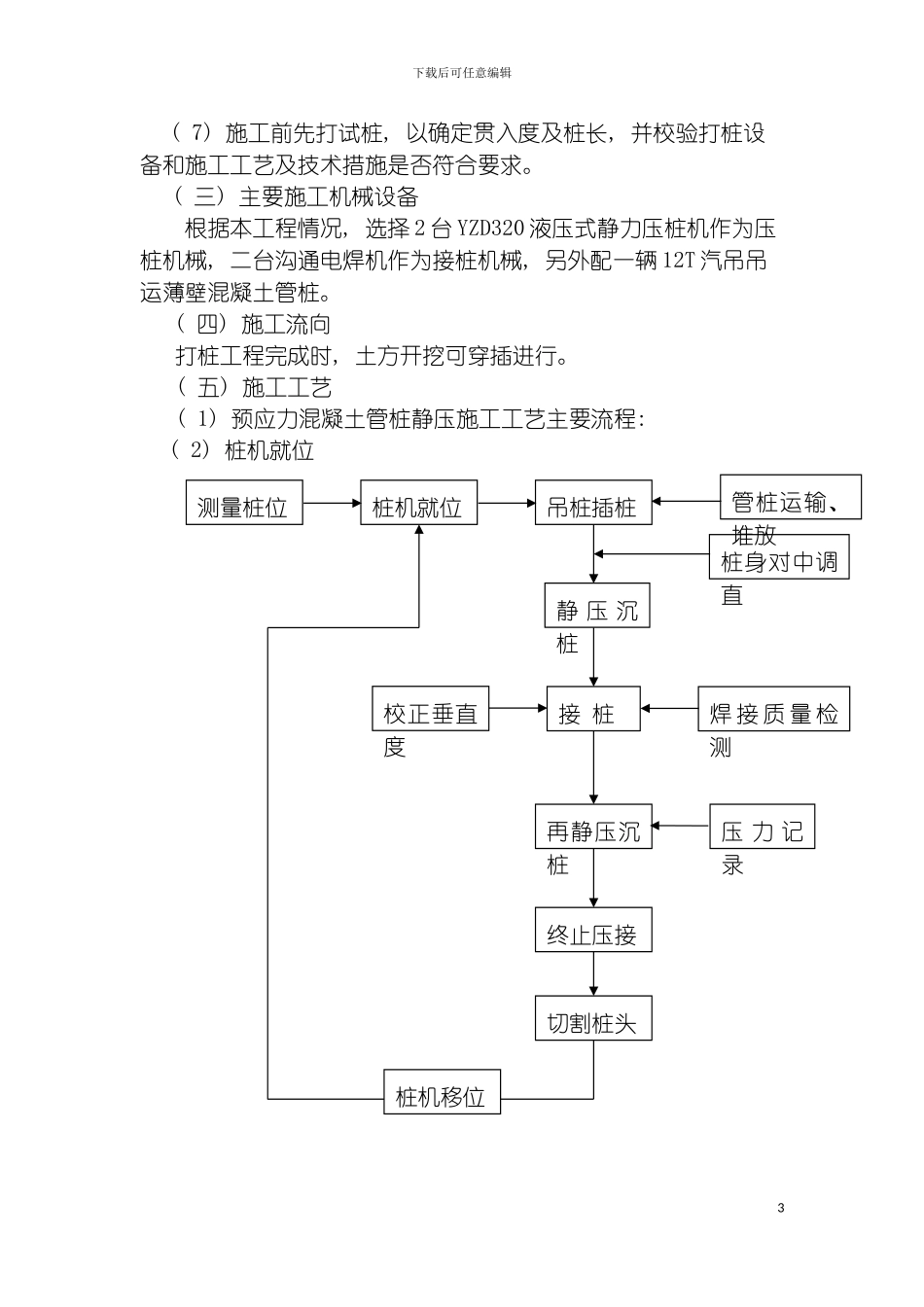

2下载后可任意编辑( 7) 施工前先打试桩, 以确定贯入度及桩长,
