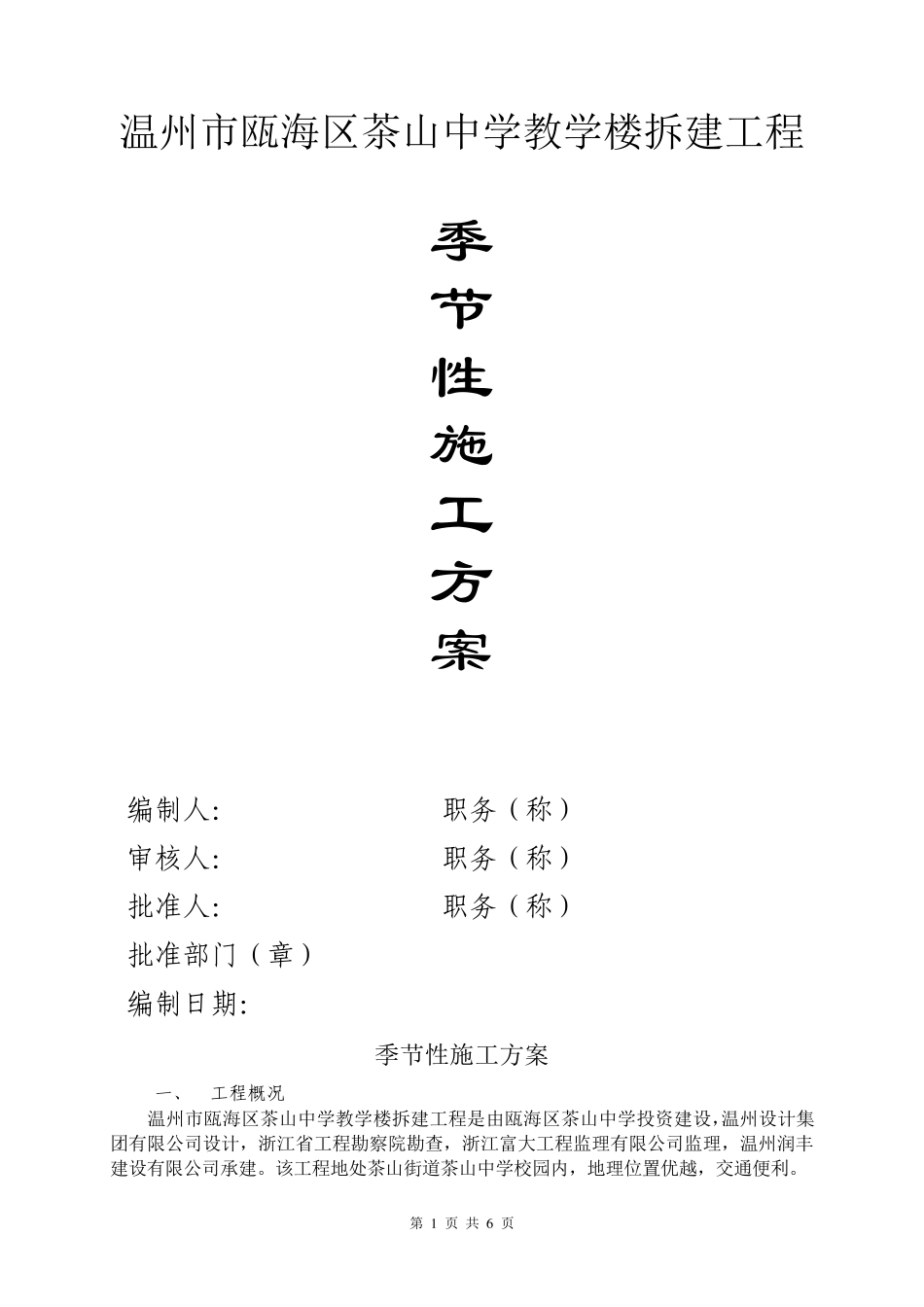

第 1 页 共 6 页 温州市瓯海区茶山中学教学楼拆建工程 季 节 性 施 工 方 案 编制人:_______职务(称)_______ 审核人:_______职务(称)_______ 批准人:_______职务(称)_______ 批准部门(章) :_________________ 编制日期:______________________ 季节性施工方案 一、 工程概况 温州市瓯海区茶山中学教学楼拆建工程是由瓯海区茶山中学投资建设,温州设计集团有限公司设计,浙江省工程勘察院勘查,浙江富大工程监理有限公司监理,温州润丰建设有限公司承建
该工程地处茶山街道茶山中学校园内,地理位置优越,交通便利
第 2 页 共 6 页 本工程总建筑面积5311平方米,总造价1150
0722万元,是由教学楼、门卫、消防水池组成,地上5层的教学楼组成,局部四层,建筑高度23
9米,抗震设防烈度为6度,框架结构,该工程基础为机械钻孔灌注桩,共101根
总工期300天

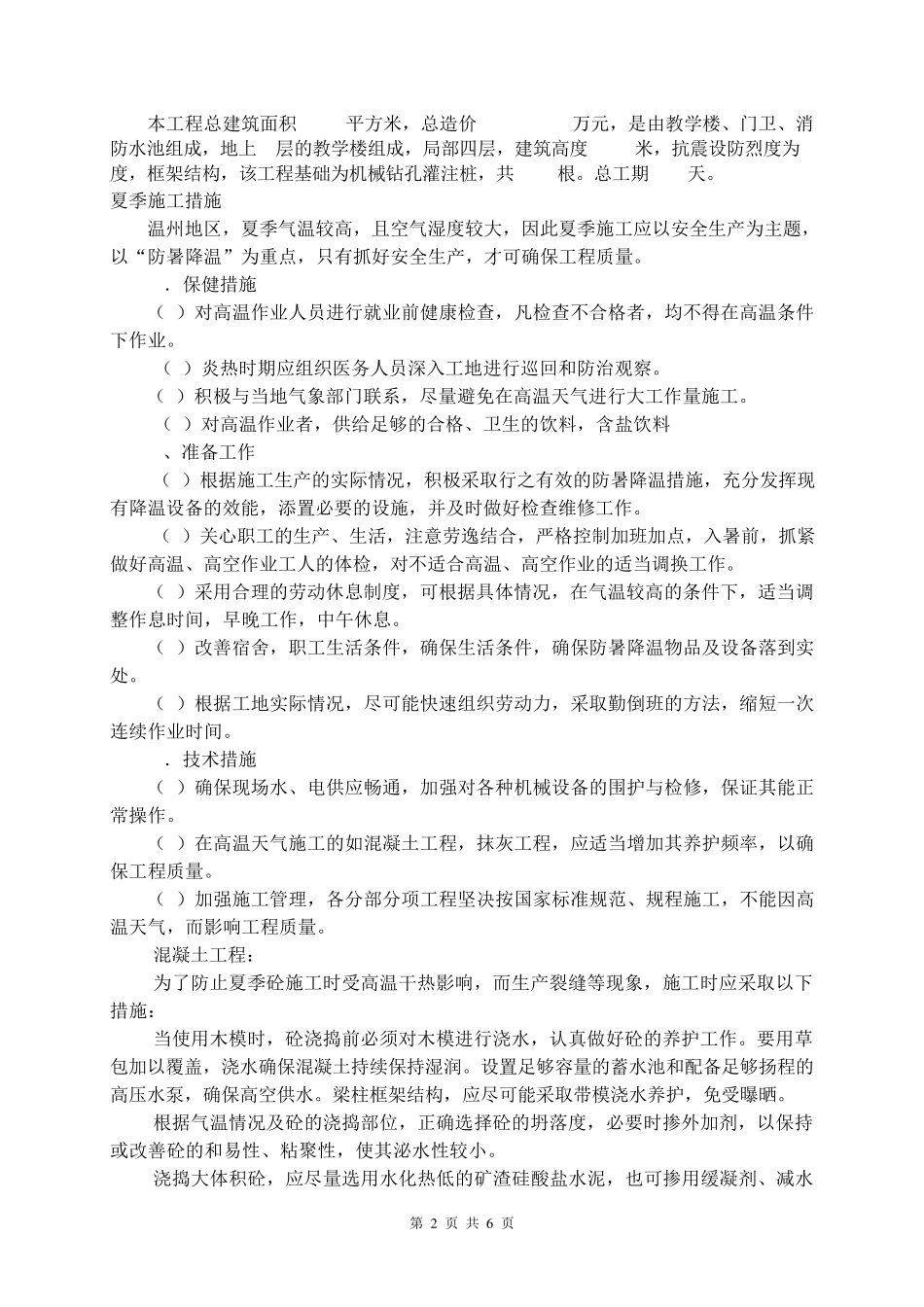

夏季施工措施 温州地区,夏季气温较高,且空气湿度较大,因此夏季施工应以安全生产为主题,以“防暑降温”为重点,只有抓好安全生产,才可确保工程质量
1.保健措施 (1)对高温作业人员进行就业前健康检查,凡检查不合格者,均不得在高温条件下作业
(2)炎热时期应组织医务人员深入工地进行巡回和防治观察
(3)积极与当地气象部门联系,尽量避免在高温天气进行大工作量施工
(4)对高温作业者,供给足够的合格、卫生的饮料,含盐饮料 2、准备工作 (1)根据施工生产的实际情况,积极采取行之有效的防暑降温措施,充分发挥现有降温设备的效能,添置必要的设施,并及时做好检查维修工作
(2)关心职工的生产、生活,注意劳逸结合,严格控制加班加点,入暑前,抓紧做好高温、高空作业工人的体检,对不适合高温、高空作业的适当调换工作

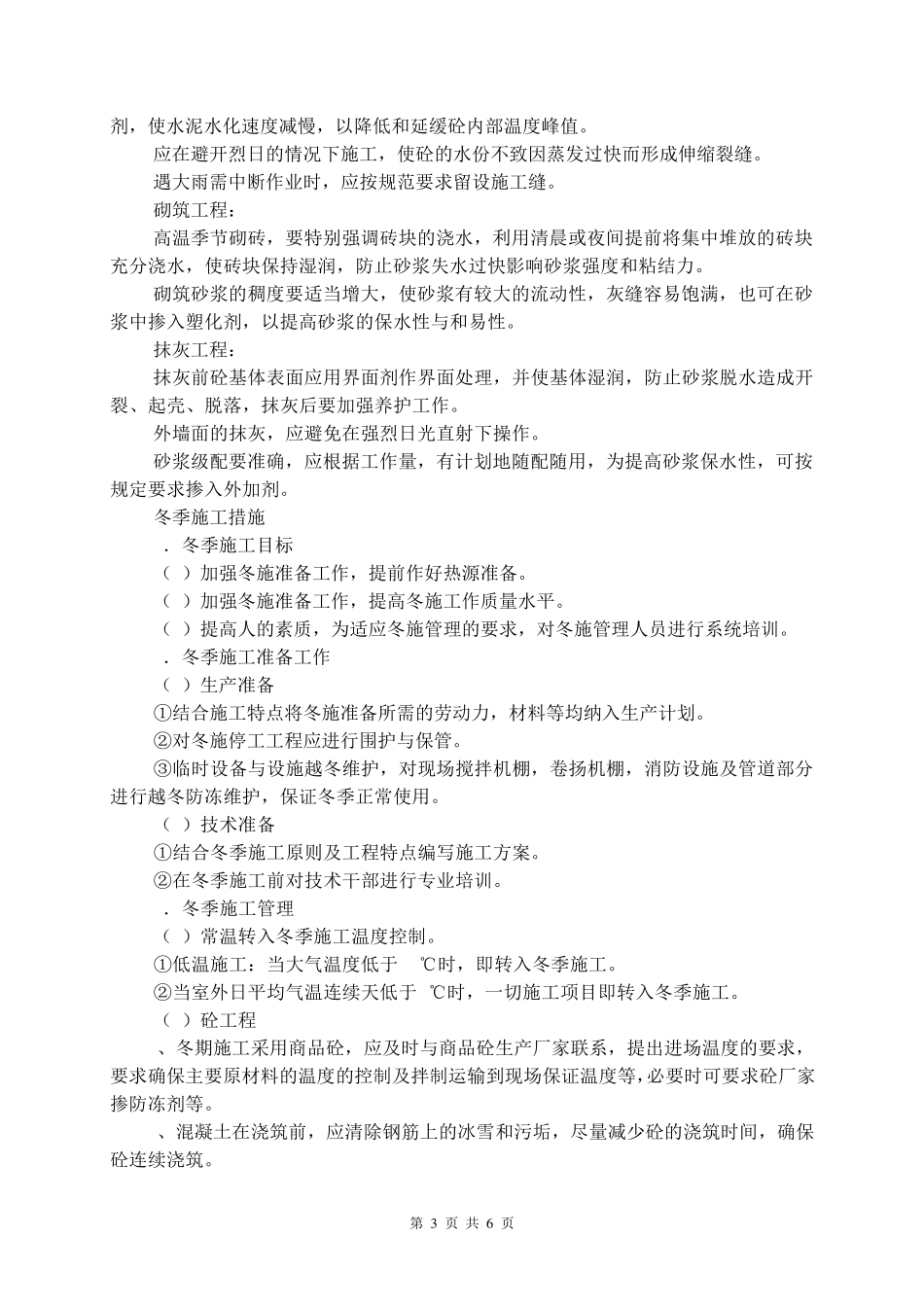

(3)采用合理的劳动休息制度
