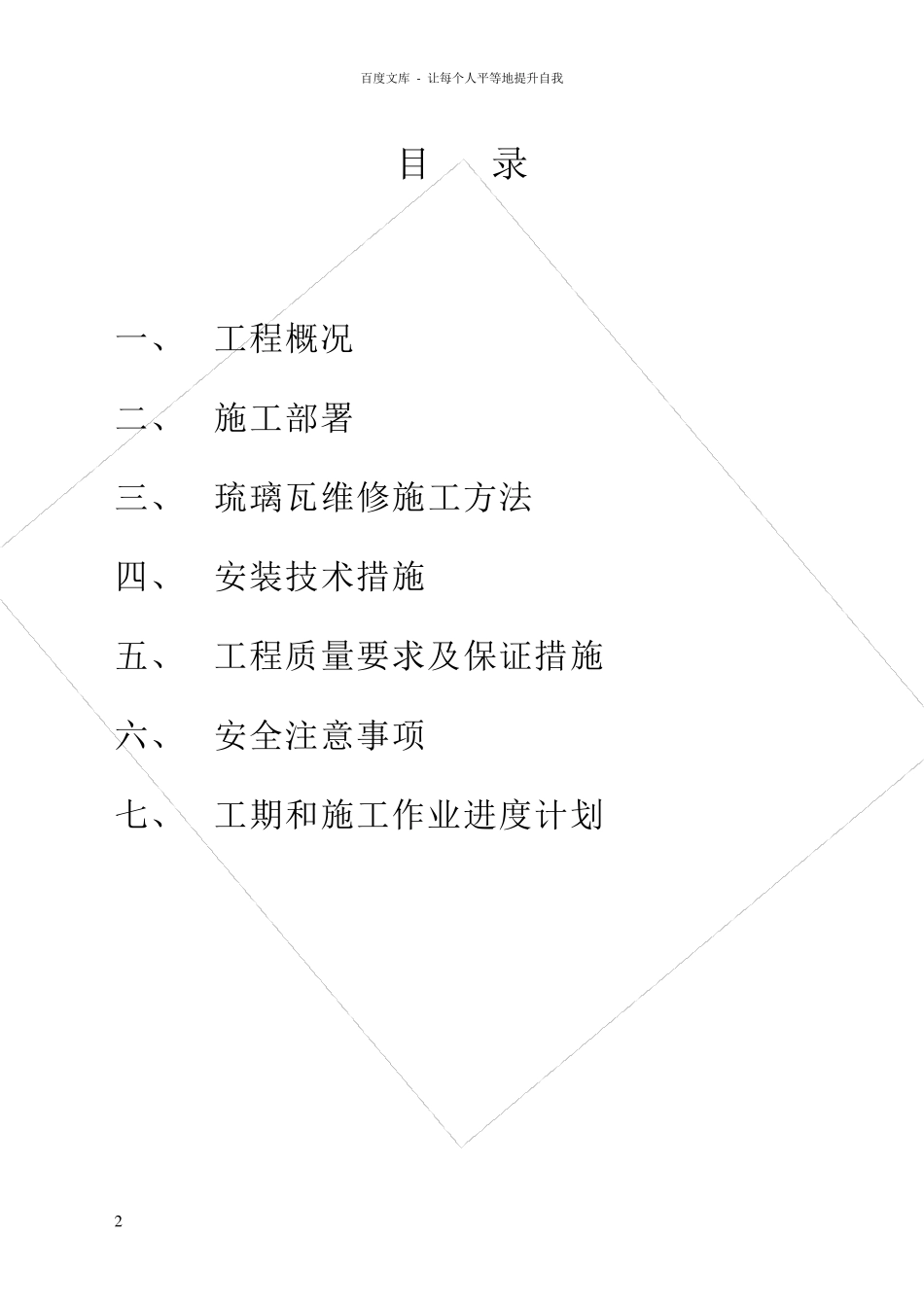

百度文库 - 让每个人平等地提升自我 1 屋面琉璃瓦维修施工方案 二0 一二年三月 百度文库 - 让每个人平等地提升自我 2 目 录 一、 工程概况 二、 施工部署 三、 琉璃瓦维修施工方法 四、 安装技术措施 五、 工程质量要求及保证措施 六、 安全注意事项 七、 工期和施工作业进度计划 百度文库 - 让每个人平等地提升自我 3 一、 工程概况: 1、 工程名称:办公楼维修工程项目 2、 工程地点:安阳市园林绿化管理局 3、工程内容:办公楼层数为三层,拆除原琉璃瓦面 180 平方米;新铺绿色琉璃瓦屋面 180 平米;新铺设绿色琉璃瓦檐 300 米;外墙脚手架 735 平方米,工期 30 日历天
4、工程原由:顶层屋檐原铺设绿色琉璃瓦,由于破损严重,需拆除原屋檐琉璃瓦后重新铺设

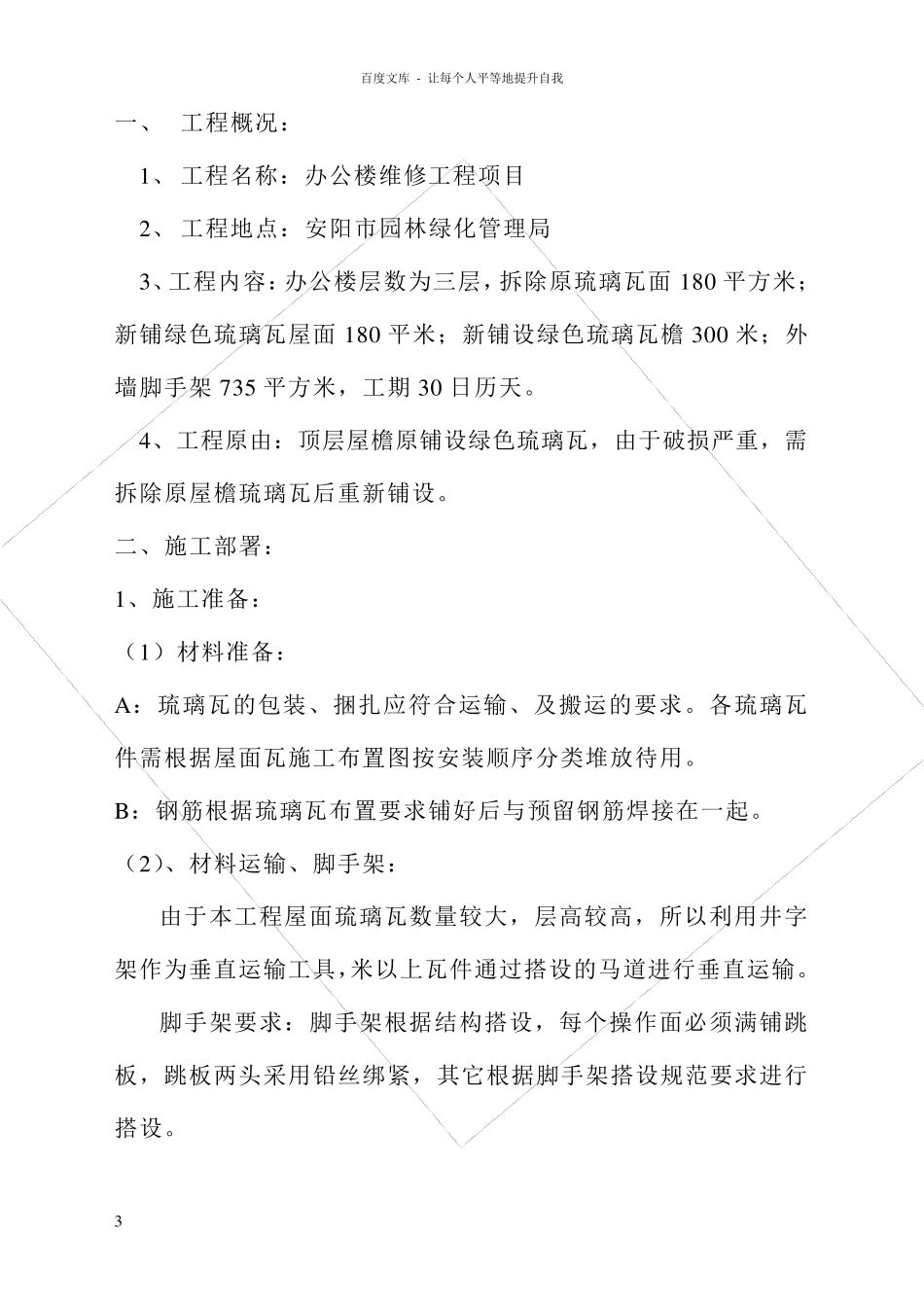

二、施工部署: 1、施工准备: (1)材料准备: A:琉璃瓦的包装、捆扎应符合运输、及搬运的要求
各琉璃瓦件需根据屋面瓦施工布置图按安装顺序分类堆放待用
B:钢筋根据琉璃瓦布置要求铺好后与预留钢筋焊接在一起
(2)、材料运输、脚手架: 由于本工程屋面琉璃瓦数量较大,层高较高,所以利用井字架作为垂直运输工具,米以上瓦件通过搭设的马道进行垂直运输
脚手架要求:脚手架根据结构搭设,每个操作面必须 满 铺跳板 ,跳 板 两 头 采 用铅 丝 绑 紧 ,其 它 根据脚手架搭设规 范 要求进行搭设
百度文库 - 让每个人平等地提升自我 4 2 、琉璃瓦施工主要工具需用计划: 序号 工具名称 数量 用途 1 电焊机 1 台 钢筋网片焊接 2 手电机 5 把 琉璃瓦切角、修改 3 手电钻 1 把 琉璃瓦开避雷孔 4 水平尺 2 把 琉璃瓦安装 5 靠尺 5 把 琉璃瓦安装 6 土桶灰匙等其它工具 随现场施工所需加添 三、 琉璃瓦施工方法: 结构基层清理→屋脊、檐口、屋面施工弹线(作预检)→钢筋网片布置、
