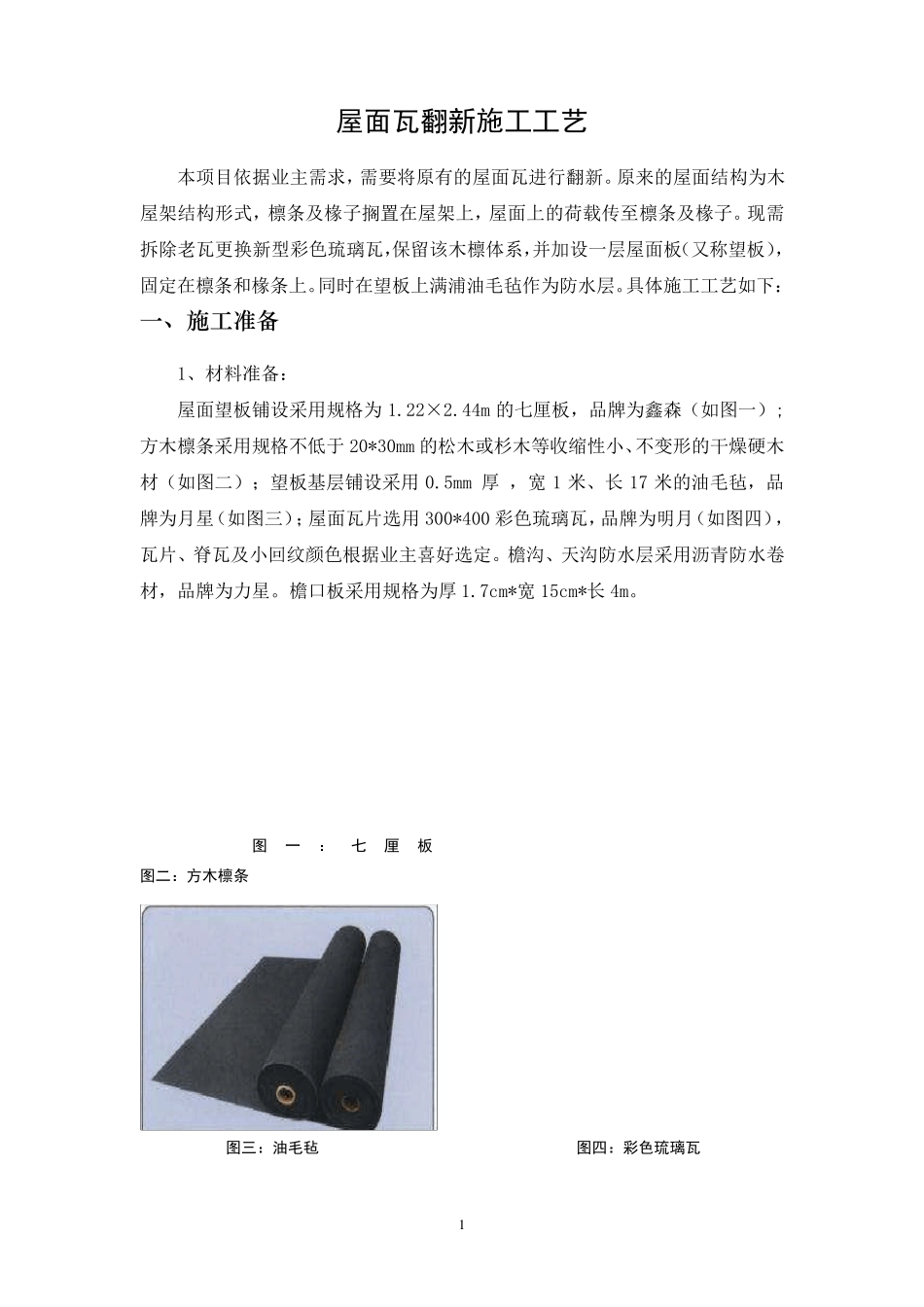

1 屋面瓦翻新施工工艺 本项目依据业主需求,需要将原有的屋面瓦进行翻新
原来的屋面结构为木屋架结构形式,檩条及椽子搁置在屋架上,屋面上的荷载传至檩条及椽子
现需拆除老瓦更换新型彩色琉璃瓦,保留该木檩体系,并加设一层屋面板(又称望板),固定在檩条和椽条上
同时在望板上满浦油毛毡作为防水层
具体施工工艺如下: 一 、 施 工 准 备 1、材料准备: 屋面望板铺设采用规格为1
44m 的七厘板,品牌为鑫森(如图一);方木檩条采用规格不低于 20*30mm 的松木或杉木等收缩性小、不变形的干燥硬木材(如图二);望板基层铺设采用0
5mm 厚 ,宽 1 米、长 17 米的油毛毡,品牌为月星(如图三);屋面瓦片选用300*400 彩色琉璃瓦,品牌为明月(如图四),瓦片、脊瓦及小回纹颜色根据业主喜好选定
檐沟、天沟防水层采用沥青防水卷材,品牌为力星
檐口板采用规格为厚 1
7cm*宽 15cm*长 4m

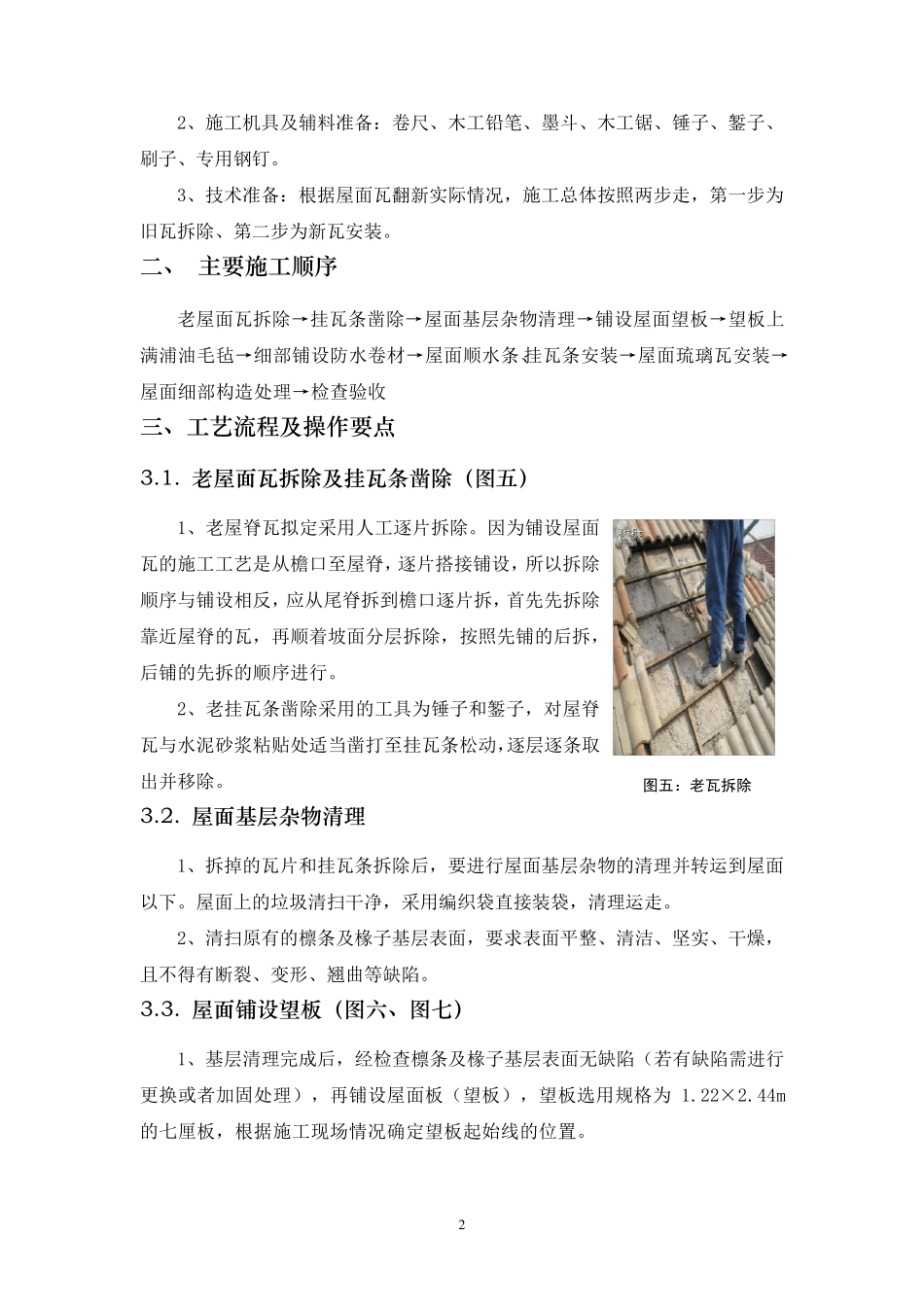

图一:七厘板 图二:方木檩条 图三:油毛毡 图四:彩色琉璃瓦 2 2、 施 工 机 具 及 辅 料 准 备 : 卷 尺 、 木 工 铅 笔 、 墨 斗 、 木 工 锯 、 锤 子 、 錾 子 、刷 子 、 专 用 钢 钉
3、 技 术 准 备 : 根 据 屋 面 瓦 翻 新 实 际 情 况 , 施 工 总 体 按 照 两 步 走 , 第 一 步 为旧 瓦 拆 除 、 第 二 步 为 新 瓦 安 装
二 、 主 要 施 工 顺 序 老 屋 面 瓦 拆 除 → 挂 瓦 条 凿 除 → 屋 面 基 层 杂 物 清 理 → 铺 设 屋 面 望 板 → 望 板 上满 浦 油 毛 毡 → 细 部 铺 设 防 水 卷 材 → 屋 面 顺 水 条 、挂 瓦 条 安 装 → 屋 面 琉 璃 瓦 安 装 →屋 面 细 部 构 造 处 理 → 检 查 验 收 三 、 工 艺 流 程 及 操
