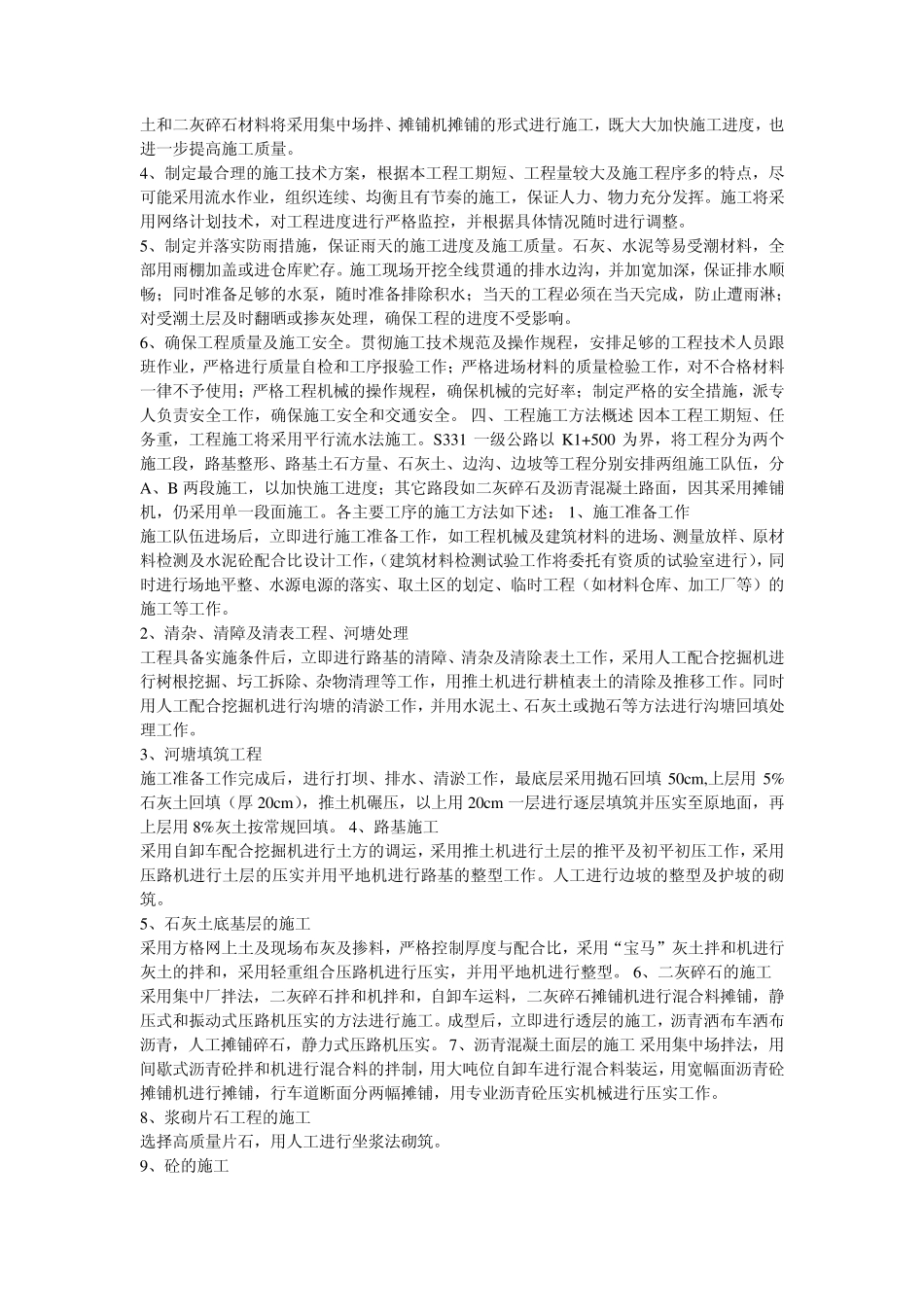

第五章 施工组织设计 一、编制依据 1、扬州大学公路勘测设计课题组提供的“S331 一级公路”施工图; 2、国家与地方现行的建筑工程、人防工程等行业的技术政策; 3、建设单位提供的各种技术资料及工程指令、质量要求等文件; 4、国家现行的各种技术标准、施工规范、验收规范、工程质量检验与评定标准、操作规程等文件。 二、工程概述 1、工程概况 S331 一级公路 D 标段位于平原微丘地区内,属于一级公路。该公路工程起点桩号为 K0+000,终点桩号为 K2928.233,总长为 2928.233m 。本路段按一级路的标准横断面设置,路面宽度为 25m ,中间带 3.5m ,包括中央分隔带 2m ,左侧路缘带 0.75m ,两边的机动车道各为 7.5m ,右侧路缘带 0.75m ,两侧硬路肩各为 2.5m ,土路肩0.75m ,边坡坡度 1:1.5,护坡道宽 1.0m ,边沟尺寸为 60×60×60cm ,坡度 1:1。 S331 一级公路的路面结构:15cm 沥青混凝土+20cm 水泥碎石+20cm 水泥碎石。 2、施工条件 本地区处于自然区划Ⅳ1 区,属于东南湿热区,气候温润,夏季高温多雨,冬季会产生冻融循环现象,加之地势低洼,水网纵横,土壤湿度大,路基土方施工及地下管线施工有一定难度。 3、工地供电、供水 因本工程属于公路,在野外进行施工,故用电拟采用借用当地农民的电来供电;工程机械及施工队人员生活用水尽可能采用市自来水管网供水,用量较大的工程用水(如砼及泥灰碎石养护用水等等)采用河水,用水泵抽取。 4、材料供应 砼用石料,拟直接从宜兴专业矿购买优质砼专用石料,其余石料可从多年合作的运输户定购宜兴石灰岩矿料或江阴石英砂岩矿料,经检验合格后使用。水泥、钢材等材料,也将从正规大厂购买,谢绝一切上门推销之劣质材料。料场及仓库有足够的面积,至少能贮存 10 天以上的材料用量,并随时进料。 5、临时工程 项目部用房将视具体情况租借工地附近的民房或自搭工棚;民工用房、机械停放及材料堆放场,将在适当地点租地,建工棚与仓库及加工厂。视工程具体情况,修建便道、架设电线等临时工程。 6、工期与质量要求 规定工期:招标工期 445 个工作日;计划施工工期 435 天,比招标工期提前 10 天完成。开工日期暂定从 2008 年 2 月 12 日开始计算,至 2009 年 5 月 1 日交工。 工程质量等级:优良 三、本施工组织设计编制的基本要点 1、严格执行基本建设程序和施工程序,严格遵守标书规定的或上级下达的施工质量要...
