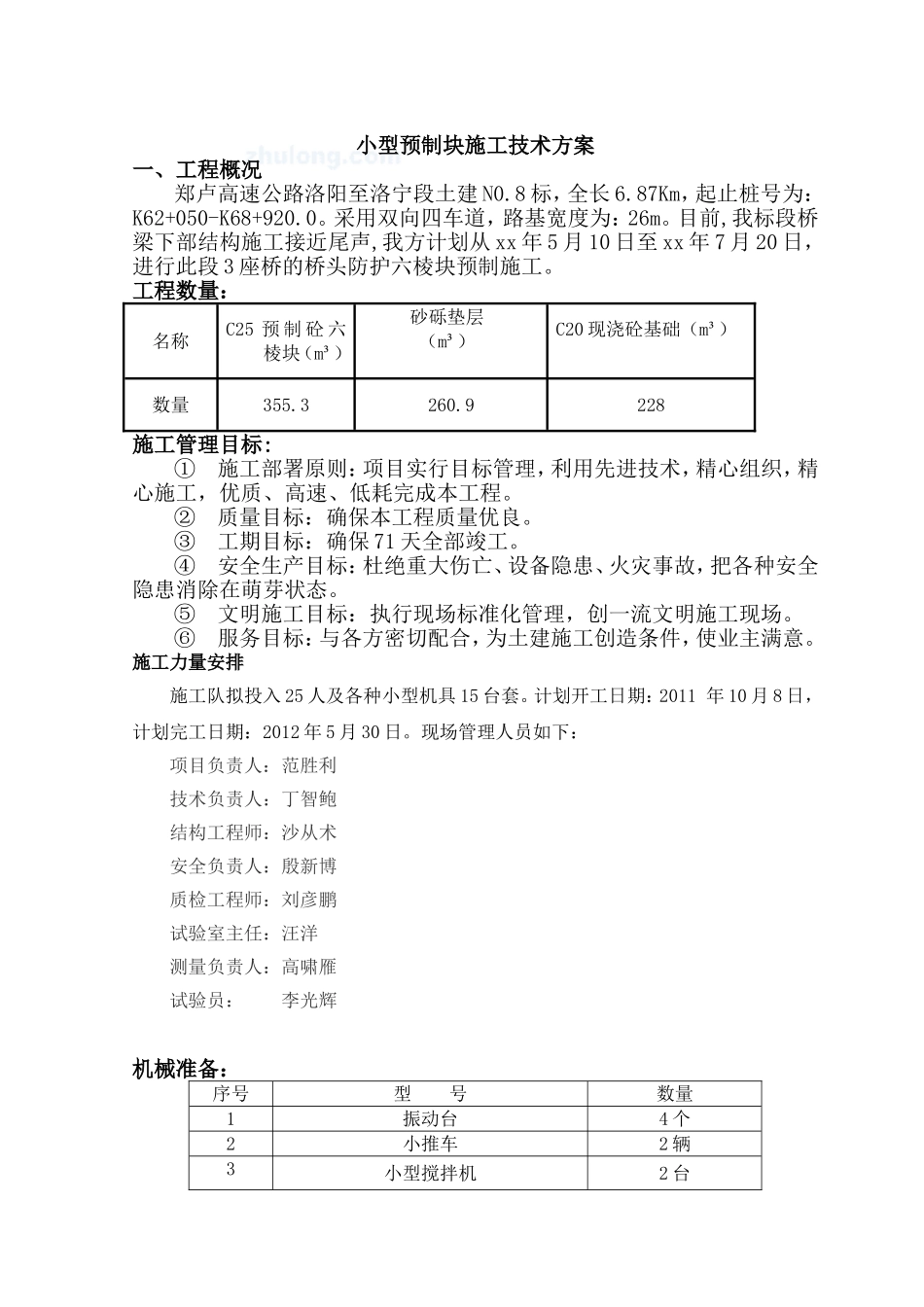

xx公路xx(xx界)至xx段高速公路工程xx合同段小型预制块开工报告承包单位:xx公路桥梁建设总公司xx高速公路xx合同段项目经理部监理单位:xx技术信息咨询有限公司xx高速公路监理xx驻地办公室建设单位:xx高速公路管理处小型预制块施工技术方案一、工程概况郑卢高速公路洛阳至洛宁段土建N0
8标,全长6
87Km,起止桩号为:K62+050-K68+920
采用双向四车道,路基宽度为:26m
目前,我标段桥梁下部结构施工接近尾声,我方计划从xx年5月10日至xx年7月20日,进行此段3座桥的桥头防护六棱块预制施工
工程数量:名称C25预制砼六棱块(m³)砂砾垫层(m³)C20现浇砼基础(m³)数量355
9228施工管理目标:①施工部署原则:项目实行目标管理,利用先进技术,精心组织,精心施工,优质、高速、低耗完成本工程
②质量目标:确保本工程质量优良
③工期目标:确保71天全部竣工
④安全生产目标:杜绝重大伤亡、设备隐患、火灾事故,把各种安全隐患消除在萌芽状态
⑤文明施工目标:执行现场标准化管理,创一流文明施工现场
⑥服务目标:与各方密切配合,为土建施工创造条件,使业主满意
施工力量安排施工队拟投入25人及各种小型机具15台套
计划开工日期:2011年10月8日,计划完工日期:2012年5月30日
现场管理人员如下:项目负责人:范胜利技术负责人:丁智鲍结构工程师:沙从术安全负责人:殷新博质检工程师:刘彦鹏试验室主任:汪洋测量负责人:高啸雁试验员:李光辉机械准备:序号型号数量1振动台4个2小推车2辆3小型搅拌机2台材料准备:水泥水泥采用经过检验审批的河南黄河同力水泥厂同力水泥
每袋水泥在运输和储存的过程中应防止受潮,堆垛高度不应超过10袋,不同出厂日期的水泥应该分别堆放
水泥的初凝时间不宜早于2
5h,水泥的强度等级不低于42

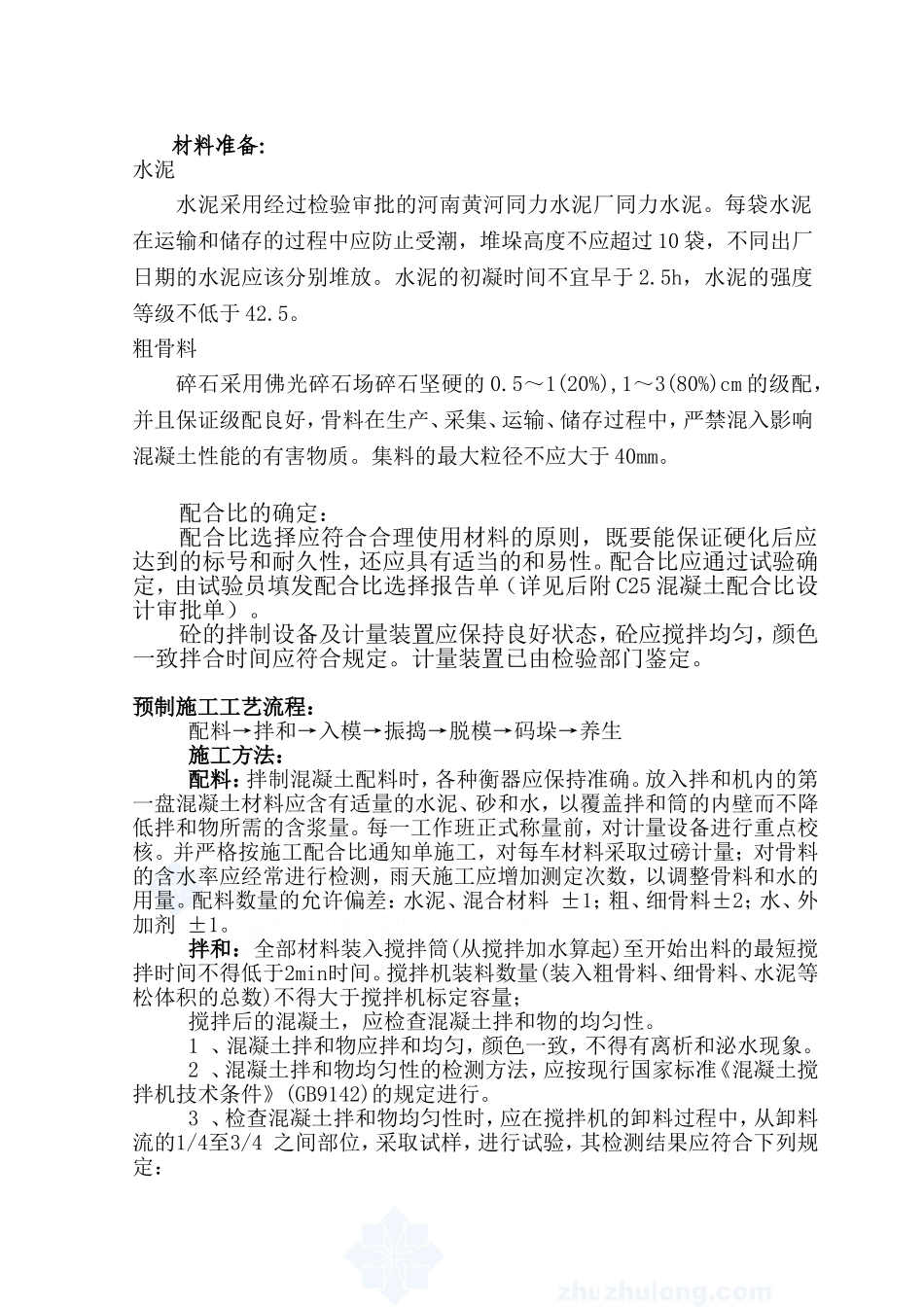

粗骨料碎石采用佛光碎石场碎石
