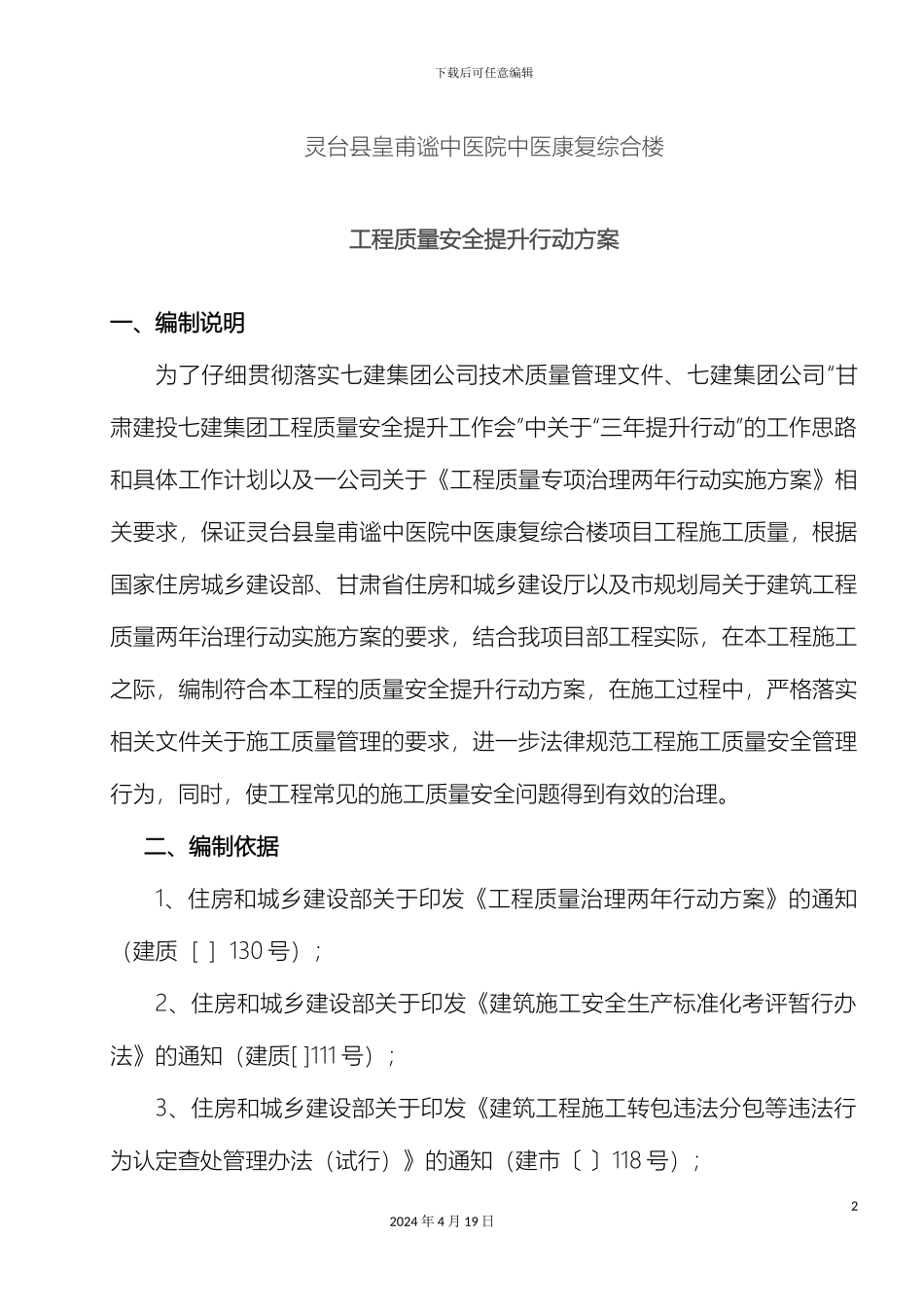

下载后可任意编辑项目部质量安全提升行动方案12024 年 4 月 19 日下载后可任意编辑灵台县皇甫谧中医院中医康复综合楼工程质量安全提升行动方案一、编制说明为了仔细贯彻落实七建集团公司技术质量管理文件、七建集团公司“甘肃建投七建集团工程质量安全提升工作会”中关于“三年提升行动”的工作思路和具体工作计划以及一公司关于《工程质量专项治理两年行动实施方案》相关要求,保证灵台县皇甫谧中医院中医康复综合楼项目工程施工质量,根据国家住房城乡建设部、甘肃省住房和城乡建设厅以及市规划局关于建筑工程质量两年治理行动实施方案的要求,结合我项目部工程实际,在本工程施工之际,编制符合本工程的质量安全提升行动方案,在施工过程中,严格落实相关文件关于施工质量管理的要求,进一步法律规范工程施工质量安全管理行为,同时,使工程常见的施工质量安全问题得到有效的治理。二、编制依据1、住房和城乡建设部关于印发《工程质量治理两年行动方案》的通知(建质[ ]130 号);2、住房和城乡建设部关于印发《建筑施工安全生产标准化考评暂行办法》的通知(建质[ ]111 号);3、住房和城乡建设部关于印发《建筑工程施工转包违法分包等违法行为认定查处管理办法(试行)》的通知(建市〔 〕118 号);22024 年 4 月 19 日下载后可任意编辑4、住房和城乡建设部关于印发《建筑施工项目经理质量安全责任十项规定》的通知(建质〔 〕123 号);5、住房和城乡建设部关于印发《建筑工程五方责任主体项目负责人质量终身责任追究暂行办法》的通知(建质〔 〕124 号);6、《甘肃七建集团项目技术质量管理补充办法》甘七建发【 】54 号文件;7、七建集团一公司《工程质量治理两年行动实施方案》;8、项目施工合同、施工设计图纸及施工组织设计等资料。三、工程概况1、本工程位于灵台县西城区,北侧为皇甫谧中医院康复护理区, 西侧为石塘路,南侧为溪河北路,东侧为朝那路。2、总建筑面积 15890㎡,其中地上 14423㎡,地下 1467㎡。建筑物长67.5m,宽 21.0m,高度 41.25m。地上十层,一至三层层高 4.5m,四层及以上层高 3.9m;地下一层,层高 5.1m,为设备用房。3、地下及地上结构形式均为框架剪力墙结构,基础形式为梁筏基础,地基采纳砂夹石换填处理。四、行动目标1、希望经过开展建筑工程质量安全提升行动,增强我项目部工程质量安全自控力度,实现本工程质量安全符合此次工程质量安全提升行动方案的32024 年 4 月...
