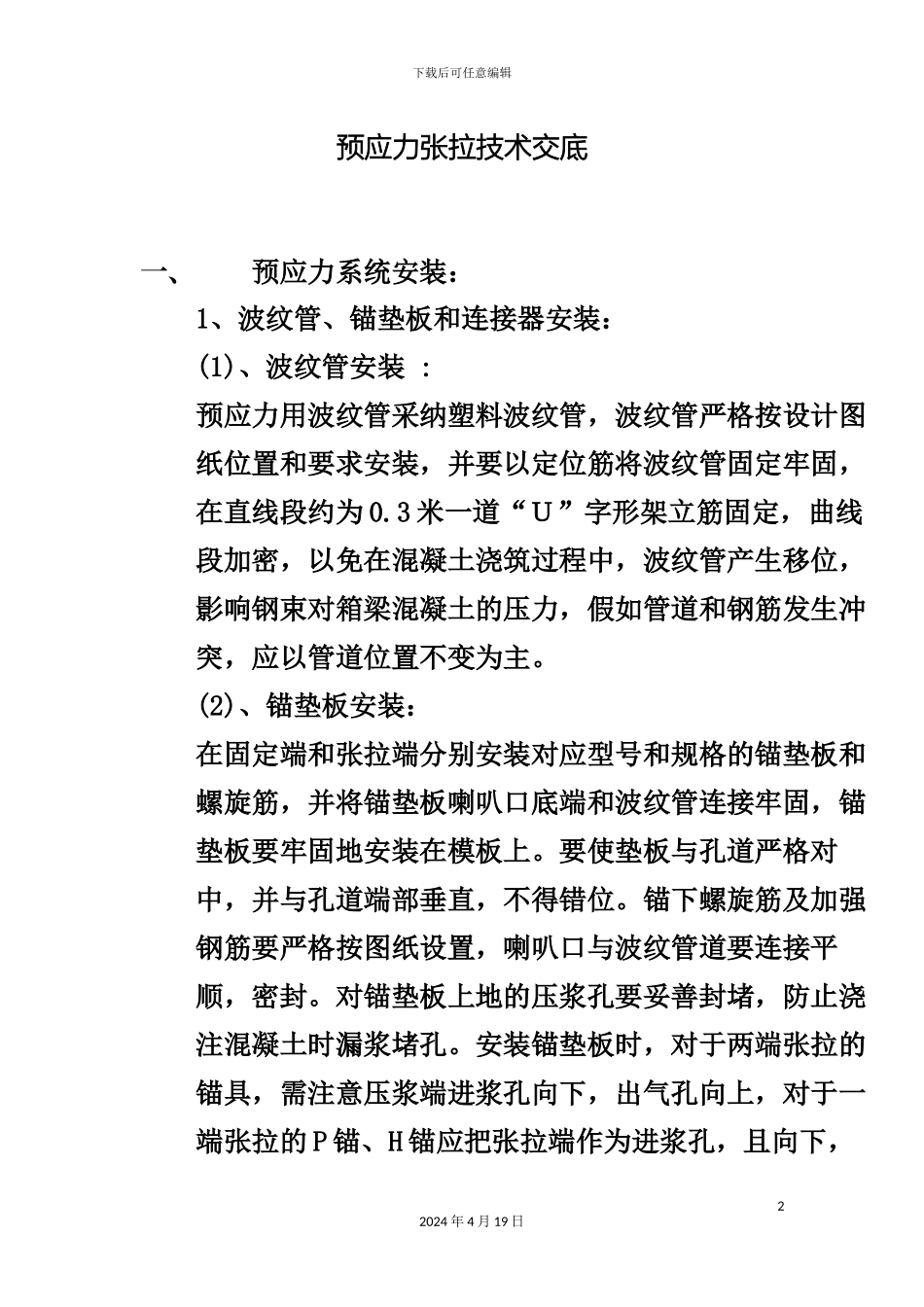

下载后可任意编辑预应力张拉技术交底 MicrosoftWord文档12024 年 4 月 19 日下载后可任意编辑预应力张拉技术交底一、预应力系统安装: 1、波纹管、锚垫板和连接器安装: (1)、波纹管安装 : 预应力用波纹管采纳塑料波纹管,波纹管严格按设计图纸位置和要求安装,并要以定位筋将波纹管固定牢固,在直线段约为 0
3 米一道“U”字形架立筋固定,曲线段加密,以免在混凝土浇筑过程中,波纹管产生移位,影响钢束对箱梁混凝土的压力,假如管道和钢筋发生冲突,应以管道位置不变为主
(2)、锚垫板安装: 在固定端和张拉端分别安装对应型号和规格的锚垫板和螺旋筋,并将锚垫板喇叭口底端和波纹管连接牢固,锚垫板要牢固地安装在模板上
要使垫板与孔道严格对中,并与孔道端部垂直,不得错位
锚下螺旋筋及加强钢筋要严格按图纸设置,喇叭口与波纹管道要连接平顺,密封
对锚垫板上地的压浆孔要妥善封堵,防止浇注混凝土时漏浆堵孔

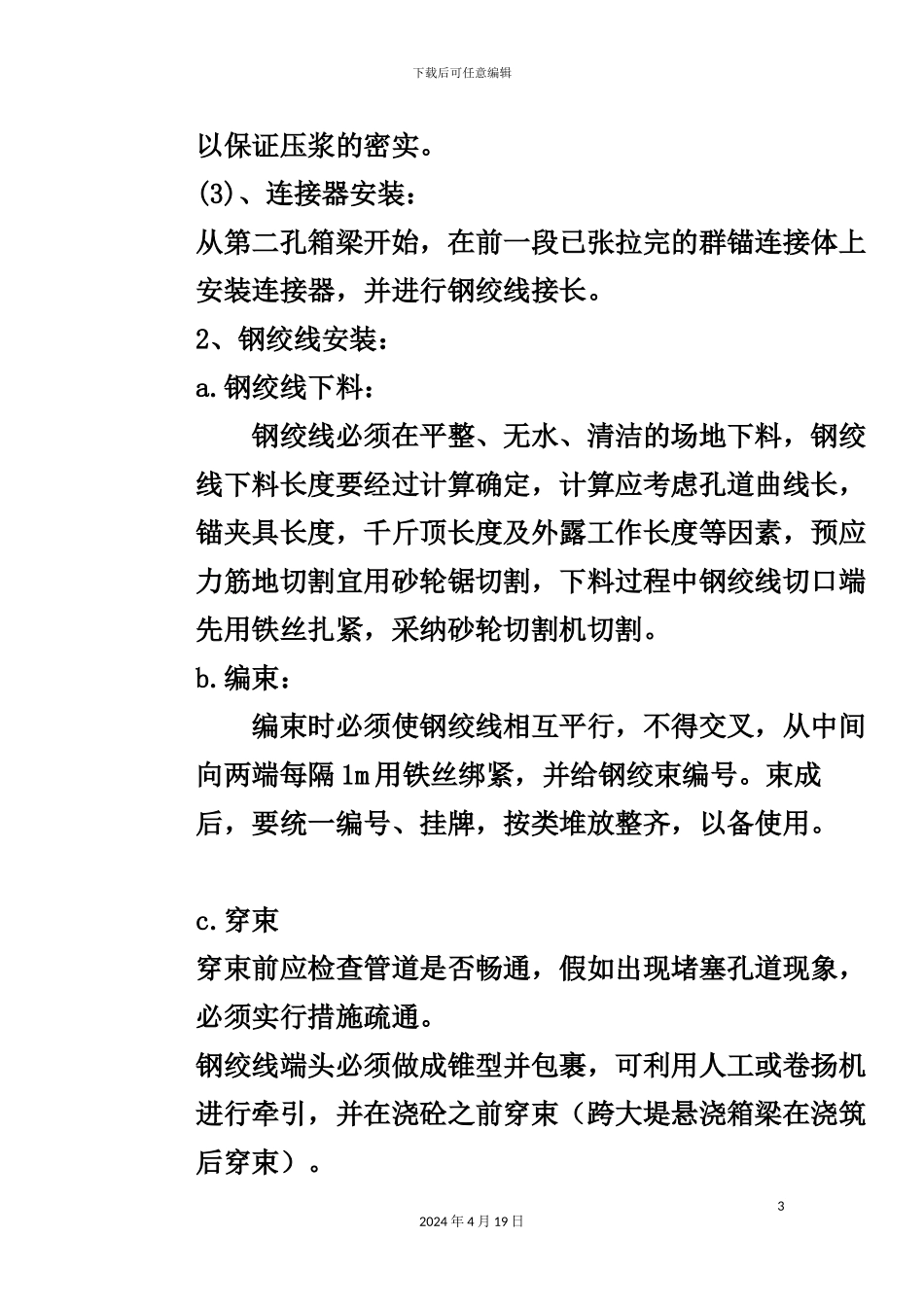

安装锚垫板时,对于两端张拉的锚具,需注意压浆端进浆孔向下,出气孔向上,对于一端张拉的 P 锚、H 锚应把张拉端作为进浆孔,且向下,22024 年 4 月 19 日下载后可任意编辑以保证压浆的密实
(3)、连接器安装: 从第二孔箱梁开始,在前一段已张拉完的群锚连接体上安装连接器,并进行钢绞线接长
2、钢绞线安装: a
钢绞线下料: 钢绞线必须在平整、无水、清洁的场地下料,钢绞线下料长度要经过计算确定,计算应考虑孔道曲线长,锚夹具长度,千斤顶长度及外露工作长度等因素,预应力筋地切割宜用砂轮锯切割,下料过程中钢绞线切口端先用铁丝扎紧,采纳砂轮切割机切割
编束: 编束时必须使钢绞线相互平行,不得交叉,从中间向两端每隔 1m 用铁丝绑紧,并给钢绞束编号
束成后,要统一编号、挂牌,按类堆放整齐,以备使用
穿束 穿束前应检查管道是否畅通,假如出现堵塞孔道现象,必须实行措施疏通
