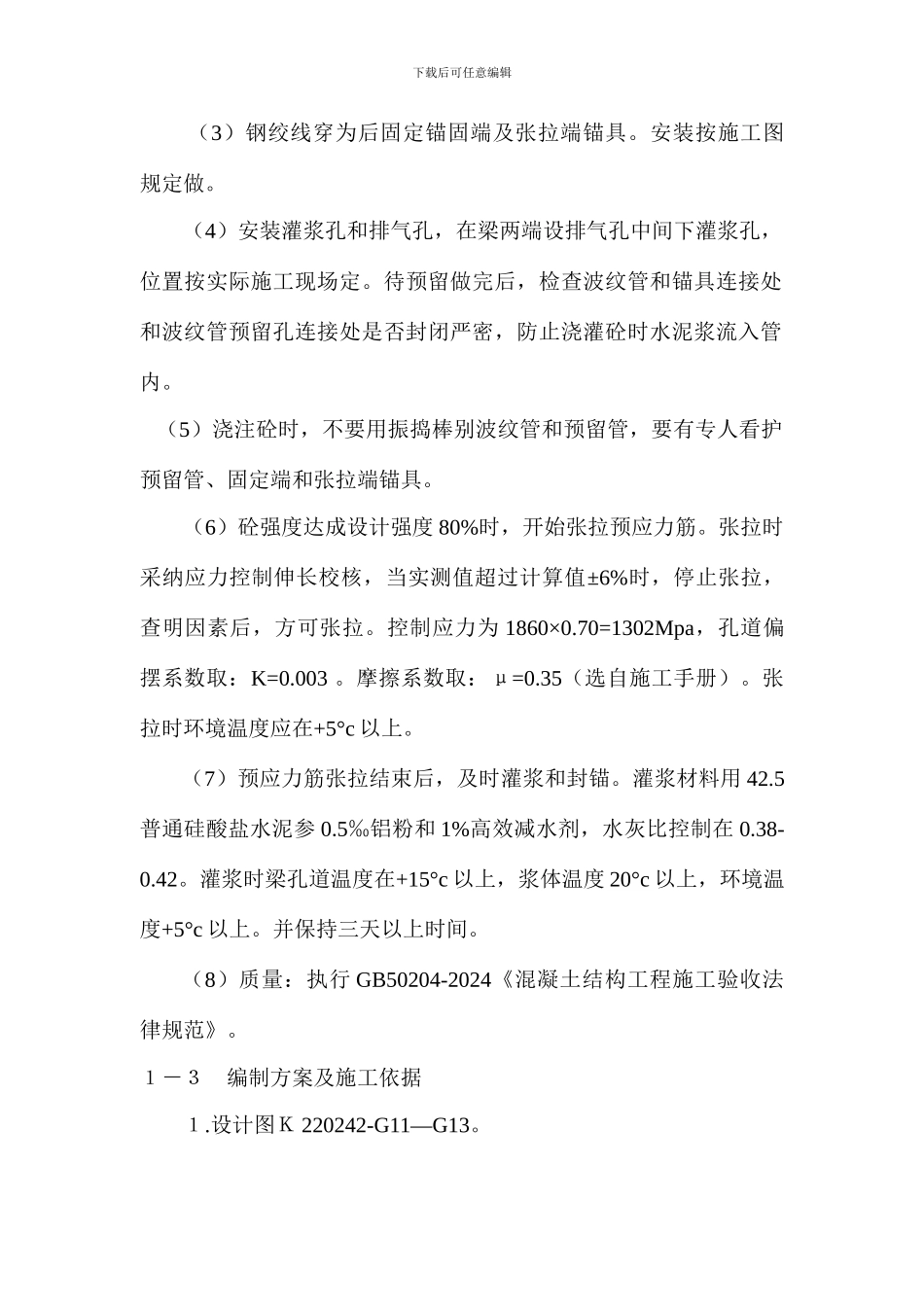

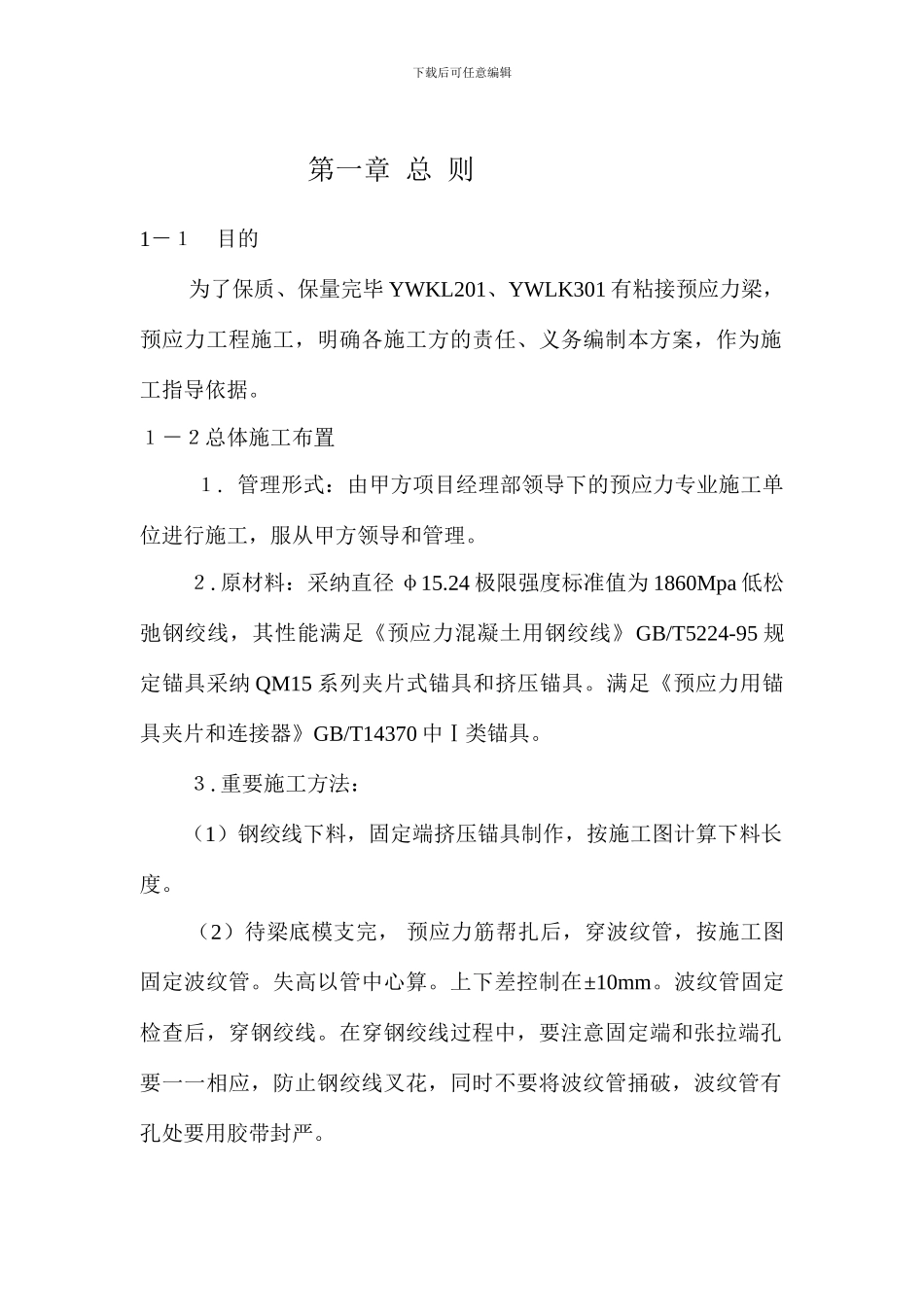

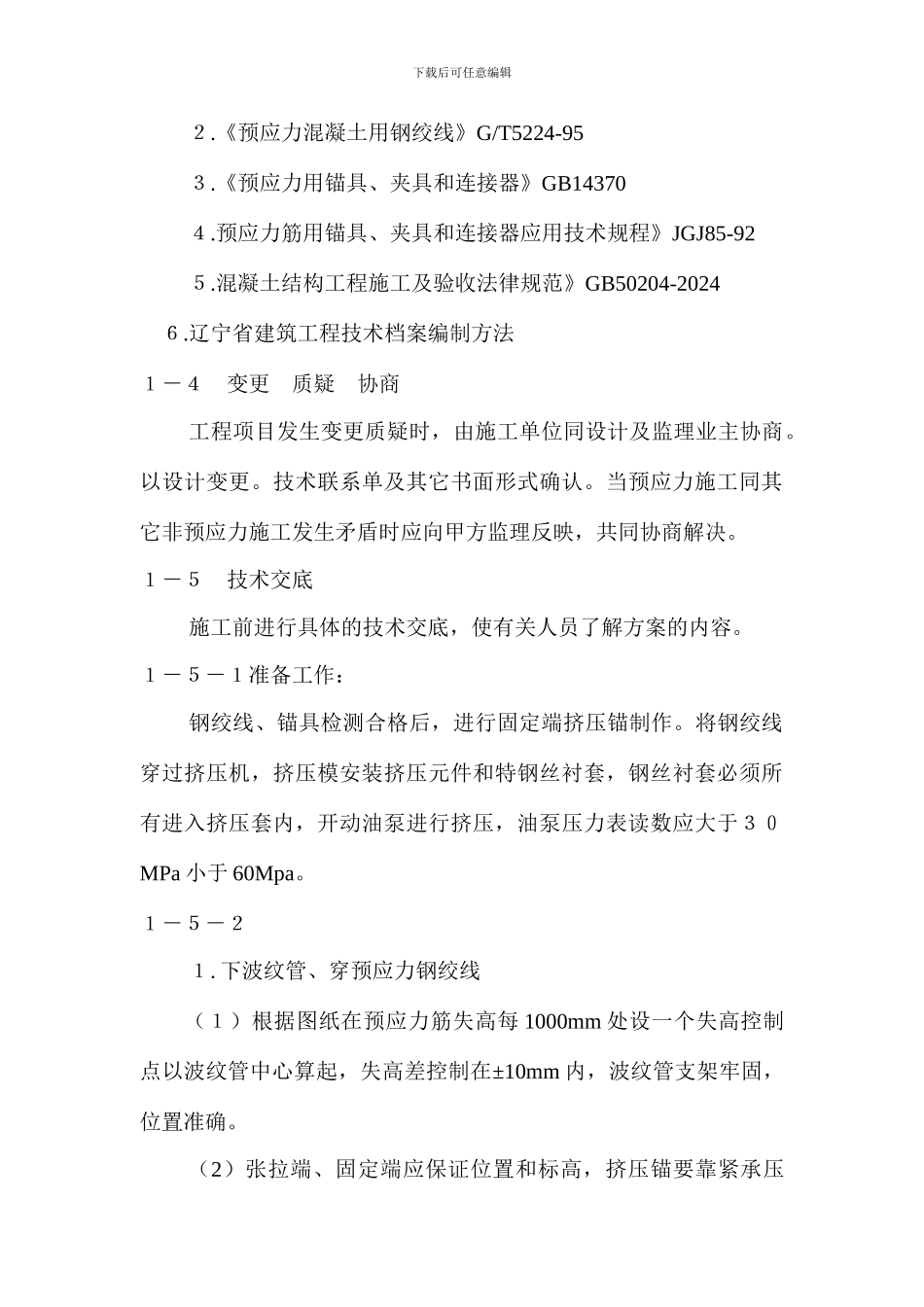

下载后可任意编辑第一章 总 则1-1 目的为了保质、保量完毕 YWKL201、YWLK301 有粘接预应力梁,预应力工程施工,明确各施工方的责任、义务编制本方案,作为施工指导依据。1-2总体施工布置1. 管理形式:由甲方项目经理部领导下的预应力专业施工单位进行施工,服从甲方领导和管理。2. 原材料:采纳直径 φ15.24 极限强度标准值为 1860Mpa 低松弛钢绞线,其性能满足《预应力混凝土用钢绞线》GB/T5224-95 规定锚具采纳 QM15 系列夹片式锚具和挤压锚具。满足《预应力用锚具夹片和连接器》GB/T14370 中Ⅰ类锚具。3. 重要施工方法:(1)钢绞线下料,固定端挤压锚具制作,按施工图计算下料长度。(2)待梁底模支完, 预应力筋帮扎后,穿波纹管,按施工图固定波纹管。失高以管中心算。上下差控制在±10mm。波纹管固定检查后,穿钢绞线。在穿钢绞线过程中,要注意固定端和张拉端孔要一一相应,防止钢绞线叉花,同时不要将波纹管捅破,波纹管有孔处要用胶带封严。下载后可任意编辑(3)钢绞线穿为后固定锚固端及张拉端锚具。安装按施工图规定做。(4)安装灌浆孔和排气孔,在梁两端设排气孔中间下灌浆孔,位置按实际施工现场定。待预留做完后,检查波纹管和锚具连接处和波纹管预留孔连接处是否封闭严密,防止浇灌砼时水泥浆流入管内。 (5)浇注砼时,不要用振捣棒别波纹管和预留管,要有专人看护预留管、固定端和张拉端锚具。(6)砼强度达成设计强度 80%时,开始张拉预应力筋。张拉时采纳应力控制伸长校核,当实测值超过计算值±6%时,停止张拉,查明因素后,方可张拉。控制应力为 1860×0.70=1302Mpa,孔道偏摆系数取:K=0.003 。摩擦系数取:μ=0.35(选自施工手册)。张拉时环境温度应在+5°c 以上。(7)预应力筋张拉结束后,及时灌浆和封锚。灌浆材料用 42.5普通硅酸盐水泥参 0.5‰铝粉和 1%高效减水剂,水灰比控制在 0.38-0.42。灌浆时梁孔道温度在+15°c 以上,浆体温度 20°c 以上,环境温度+5°c 以上。并保持三天以上时间。 (8)质量:执行 GB50204-2024《混凝土结构工程施工验收法律规范》。1-3 编制方案及施工依据1.设计图K 220242-G11—G13。下载后可任意编辑2.《预应力混凝土用钢绞线》G/T5224-953.《预应力用锚具、夹具和连接器》GB143704.预应力筋用锚具、夹具和连接器应用技术规程》JGJ85-925.混凝土结构工程施工及验收法律规范》GB50204-2024 6.辽宁省建筑工程技术档案编制方法1...
