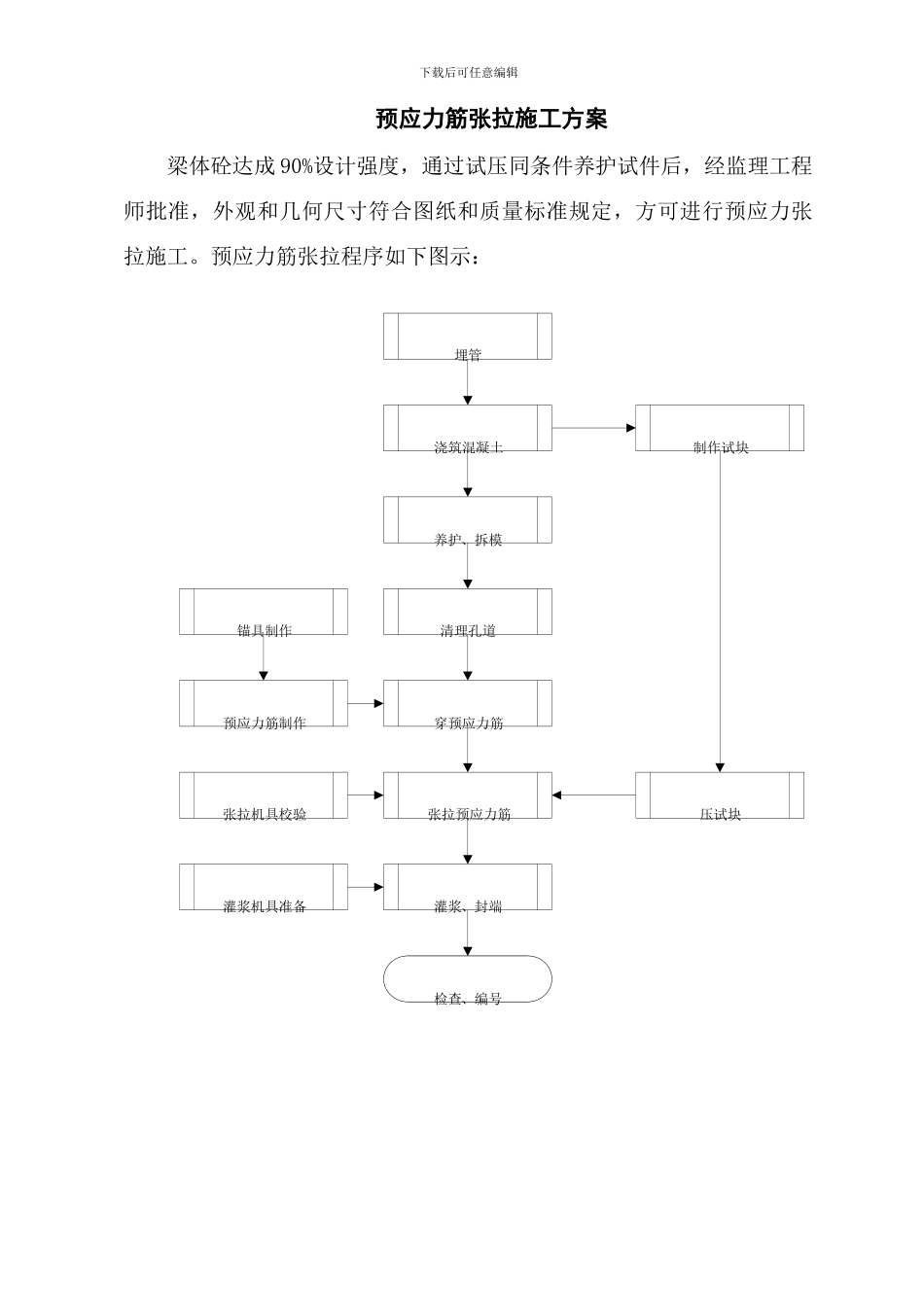

下载后可任意编辑预应力筋张拉施工方案梁体砼达成 90%设计强度,通过试压同条件养护试件后,经监理工程师批准,外观和几何尺寸符合图纸和质量标准规定,方可进行预应力张拉施工。预应力筋张拉程序如下图示:埋管浇筑混凝土养护、拆模清理孔道锚具制作预应力筋制作穿预应力筋制作试块压试块张拉预应力筋张拉机具校验灌浆机具准备检查、编号灌浆、封端下载后可任意编辑 ① 钢绞线下料加工经检查合格后的钢绞线方能下料使用,在钢筋加工场内设专用的下料场地,表面严禁有粘土,钢绞线盘架立在固定钢筋箍架上,试转灵活方可拆盘下料,钢绞线下料时渐渐抽动,防止出现死弯。下料长度根据设计图弯道曲线规定计算拟定,并考虑锚夹具、千斤顶及预留工作长度。预应力钢绞线采纳钢筋切断机或砂轮切割机截断,不得使用电弧或气割,钢绞线切割时,先将钢绞线拉到需要的长度,切口两端50mm处用铅丝绑扎,以免切割后钢丝松散,然后用砂轮切割机切割。下好的料做好端面编号,避开搬运和穿束时犯错。搬运时严禁与梁场内的电焊机接触,防止钢绞线被打火。下料后的钢绞线编好号后相应波纹管进行安装,要随用随安。安装时要用扎丝对钢绞线进行编束,以免钢绞线有绞缠现象。将波纹管的接头密封好以后,就可在绑扎钢筋时使用。安装时要依据设计图纸中的点位坐标,保证顺直。②张拉机具每组张拉机具采纳2台2500kn千斤顶,配50MPa油泵。张拉机具与锚具配套使用,均由专业机构和人员校验。预应力锚夹具及配套设备要检查其合格证。使用的千斤顶,必须通过标定,给出拉力与油表读数关系。使用前要有技术人员检查千斤顶油管连接是否牢固严密、压力是否稳定,有无渗漏现象,张拉缸、回程缸运营是否平稳,油管及接头是否有漏油现象,并要注意油管、油泵、千斤顶按标定期的配套使用,不得随意调换。锚具安装要有技术人员现场指导。各孔之间的夹片,要均匀打紧,下载后可任意编辑勿使松紧不一。千斤顶操作规定,开车前因泵内各容油空间也许充有空气,空气存在压力不稳,流量局限性,使用前先打开控制阀,令油泵空转2分钟,使油液中无空气存在。各种阀门启动时、拨动时,不可用力过猛、过快,以免产生液压冲击,损坏阀口。油管接头要常常检查,以免发生爆裂。油箱油面要常常检查,不得小于油箱高度的3/4,否则泵头推力轴承会因润滑不良烧坏。在梁体两端搭设千斤顶工作脚手架,采纳0.5t导链升降千斤顶,人工准确对位,使张拉力与钢绞线切线方向重合。③张拉张拉采纳超张拉工艺,梁...
