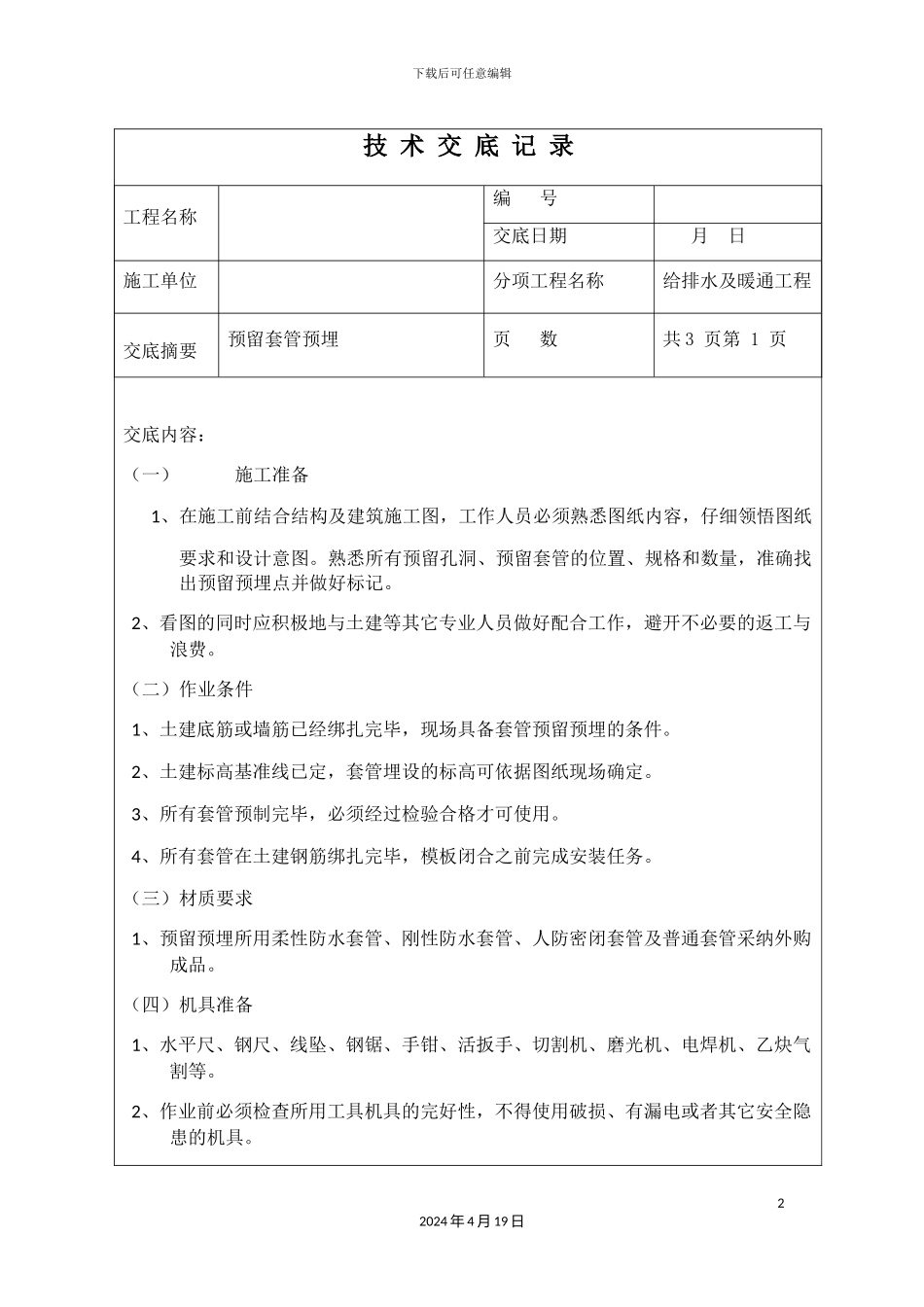

下载后可任意编辑预留套管预埋技术交底记录12024 年 4 月 19 日下载后可任意编辑22024 年 4 月 19 日技 术 交 底 记 录交底内容:(一)施工准备1、在施工前结合结构及建筑施工图,工作人员必须熟悉图纸内容,仔细领悟图纸要求和设计意图
熟悉所有预留孔洞、预留套管的位置、规格和数量,准确找出预留预埋点并做好标记
2、看图的同时应积极地与土建等其它专业人员做好配合工作,避开不必要的返工与浪费
(二)作业条件 1、土建底筋或墙筋已经绑扎完毕,现场具备套管预留预埋的条件
2、土建标高基准线已定,套管埋设的标高可依据图纸现场确定
3、所有套管预制完毕,必须经过检验合格才可使用
4、所有套管在土建钢筋绑扎完毕,模板闭合之前完成安装任务
(三)材质要求 1、预留预埋所用柔性防水套管、刚性防水套管、人防密闭套管及普通套管采纳外购成品
(四)机具准备 1、水平尺、钢尺、线坠、钢锯、手钳、活扳手、切割机、磨光机、电焊机、乙炔气割等
2、作业前必须检查所用工具机具的完好性,不得使用破损、有漏电或者其它安全隐患的机具

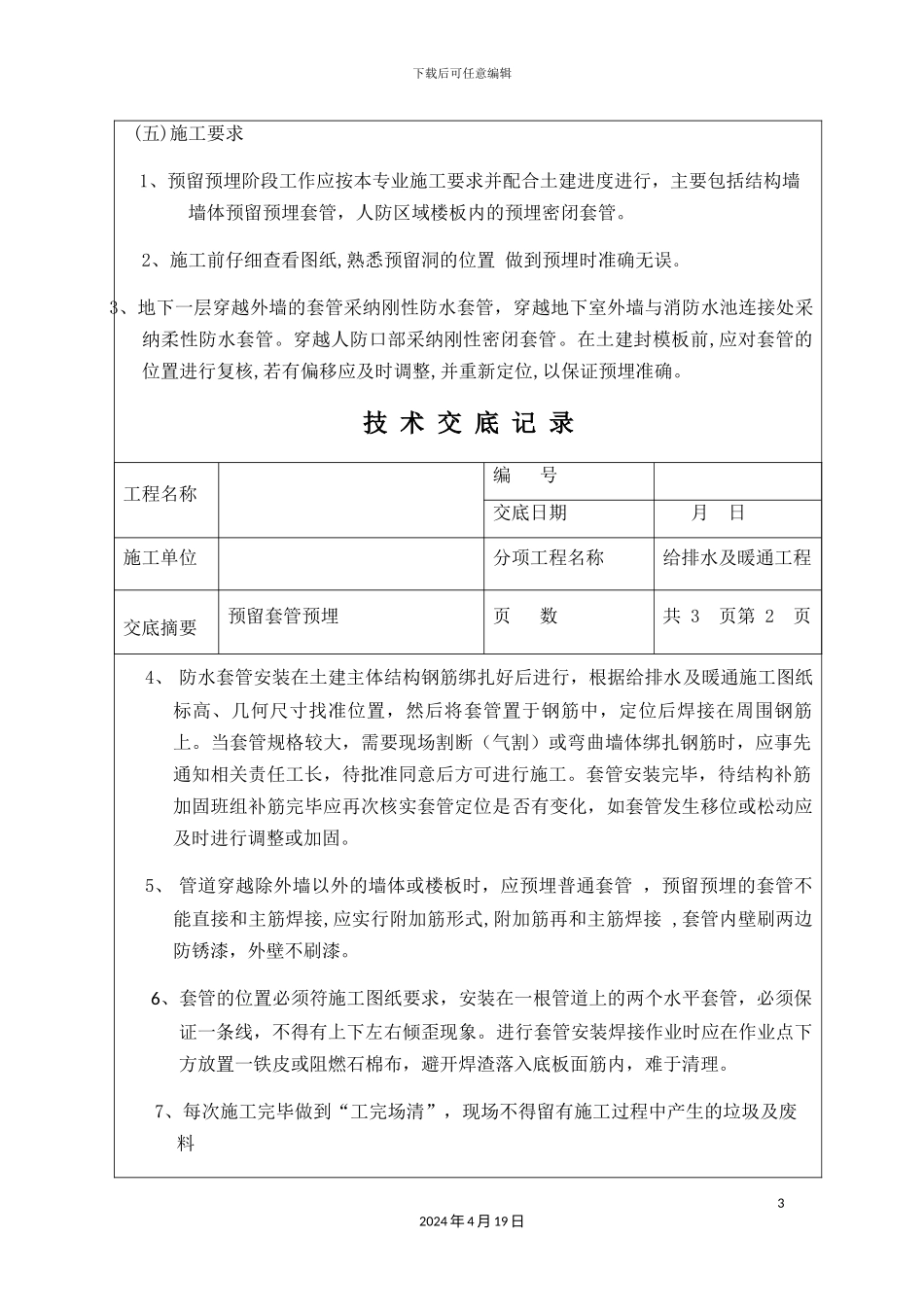

工程名称编 号交底日期 月 日施工单位分项工程名称给排水及暖通工程交底摘要预留套管预埋页 数共 3 页第 1 页下载后可任意编辑32024 年 4 月 19 日 (五)施工要求 1、预留预埋阶段工作应按本专业施工要求并配合土建进度进行,主要包括结构墙墙体预留预埋套管,人防区域楼板内的预埋密闭套管
2、施工前仔细查看图纸,熟悉预留洞的位置 做到预埋时准确无误
3、地下一层穿越外墙的套管采纳刚性防水套管,穿越地下室外墙与消防水池连接处采纳柔性防水套管
穿越人防口部采纳刚性密闭套管
在土建封模板前,应对套管的位置进行复核,若有偏移应及时调整,并重新定位,以保证预埋准确
技 术 交 底 记 录4、 防水套管安装在土建主体结构钢筋绑扎好后进行,根据给排水及暖通施工图
