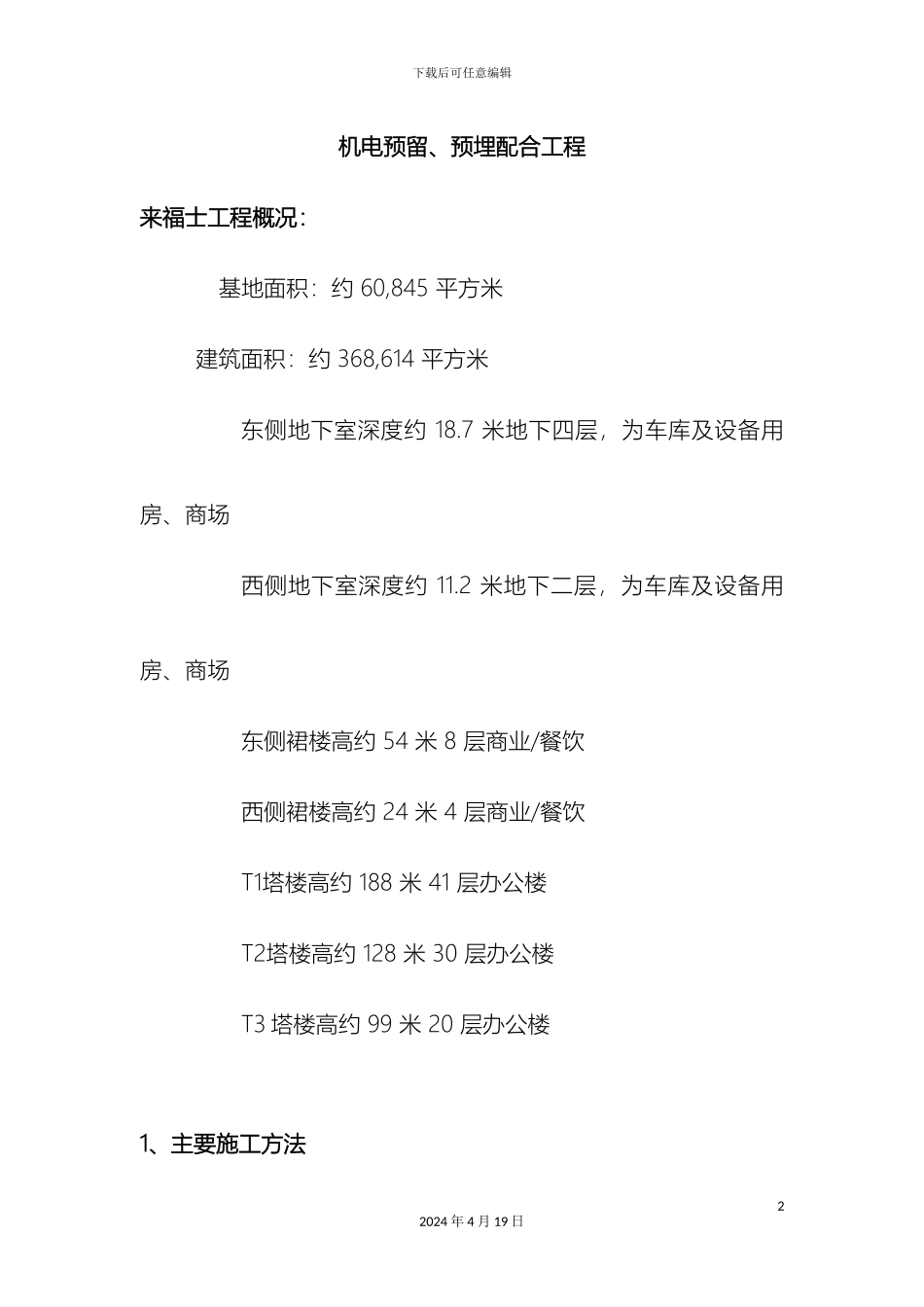

下载后可任意编辑预留预埋施工方案(2)12024 年 4 月 19 日下载后可任意编辑机电预留、预埋配合工程来福士工程概况:基地面积:约 60,845 平方米建筑面积:约 368,614 平方米东侧地下室深度约 18.7 米地下四层,为车库及设备用房、商场 西侧地下室深度约 11.2 米地下二层,为车库及设备用房、商场 东侧裙楼高约 54 米 8 层商业/餐饮西侧裙楼高约 24 米 4 层商业/餐饮T1塔楼高约 188 米 41 层办公楼 T2塔楼高约 128 米 30 层办公楼 T3 塔楼高约 99 米 20 层办公楼1、主要施工方法22024 年 4 月 19 日下载后可任意编辑本工程机电安装主要施工内容有预留孔洞、预埋套管,电线管、排水管预埋安装。1.1 孔洞、套管预留(1)孔洞、套管预留工艺流程为:绘制留洞图 → 模具(套管)制作 → 放线标识 → 复核确认 → 模具(套管)定位 → 配合施工(2)预埋、预留施工方法a.在做预留工作之前,熟悉设计图纸,根据图纸会制留洞图,并复核其正确性,如发现有专业交叉,“打架”现象发生,应及早做设计变更,以保证预留工作准确、连续的实施。b.根据施工图中给定的穿管坐标和标高在模板上做好标记,将事先准备好的模具,用钉子钉在模板上或用铁丝绑扎在周围的钢筋上,固定牢靠。c.在土建施工过程中,安排预留人员值班,随时检查模具是32024 年 4 月 19 日下载后可任意编辑否有跑位,损坏和漏留情况的发生。(3)套管预埋施工方法a.套管应根据法律规范要作制作,包括采纳的管径、长度、有无防水翼环等。b.预埋在混凝土中套管在浇筑前要放置好,且用铁丝将套管与钢筋固定牢固。穿墙套管在土建砌筑是及时套入,位置准确。c.为防止套管在浇砼时,混凝土灌入套管应对套管进行封堵,所用材质为不易燃物质及易清除物质的松散材料。d. 根据管道平面走向,在施工完、浇砼前、按图严格仔细复核留洞位置,大小以及走向是否正确。e. 成排预埋套管水平应拉线,上下标高每只都要统一。f. 在土建浇注时应派专人看护,防止套管移位、堵塞、损坏和漏埋。1.2 电气管线预埋42024 年 4 月 19 日下载后可任意编辑(1)暗管敷设施工流程施工准备 → 预制加工管煨弯 → 测定盒箱位置 → 固定盒、箱 → 管路连接 → 变形缝处理 → 地线跨接(2)主要施工方法和技术措施1)暗管敷设a.电线管路应沿最近的路线敷设并尽量减少弯曲,埋入墙或混凝土内的管子,离表面的净距离不应小于 15mm;埋入地下的电线...
