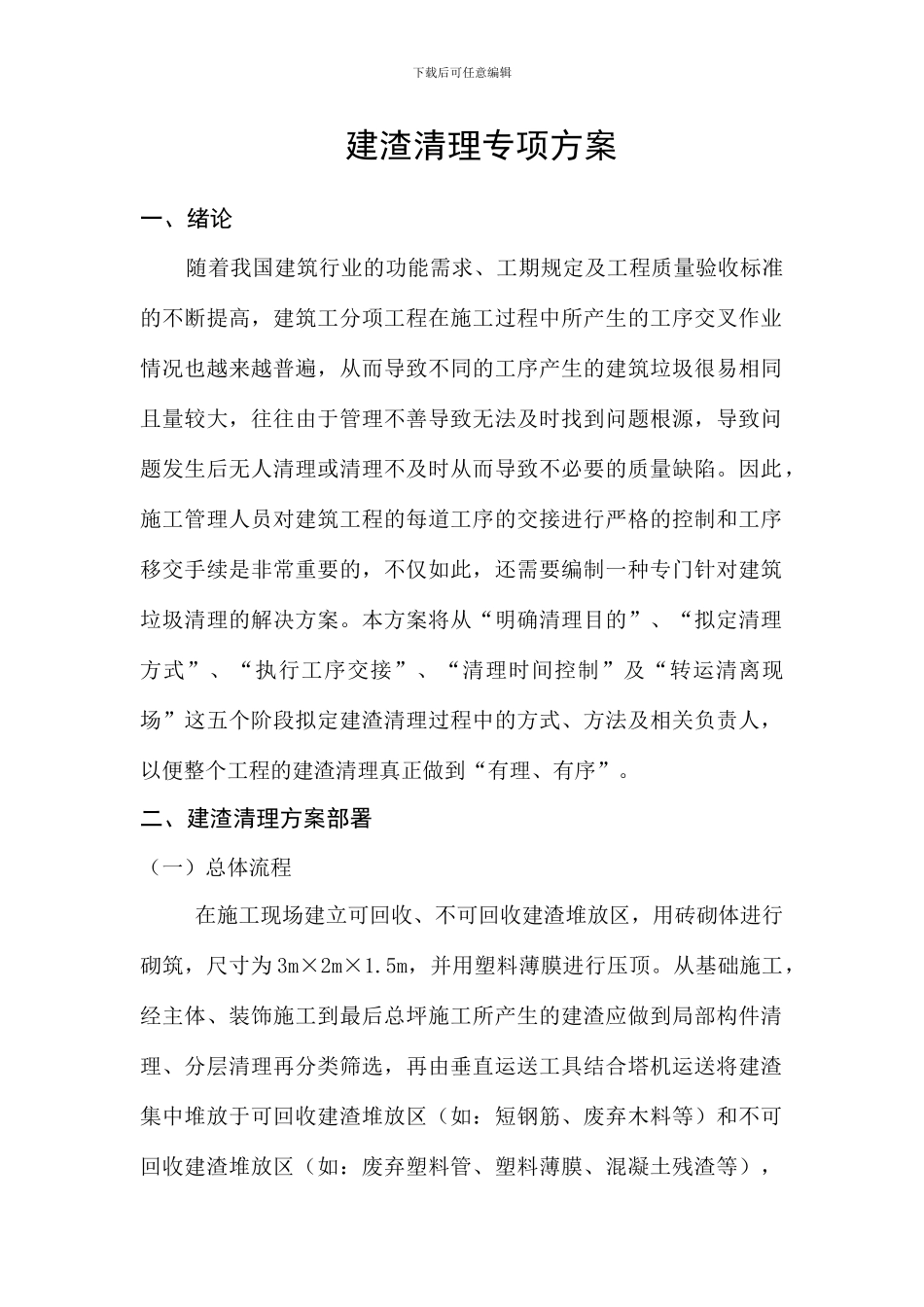

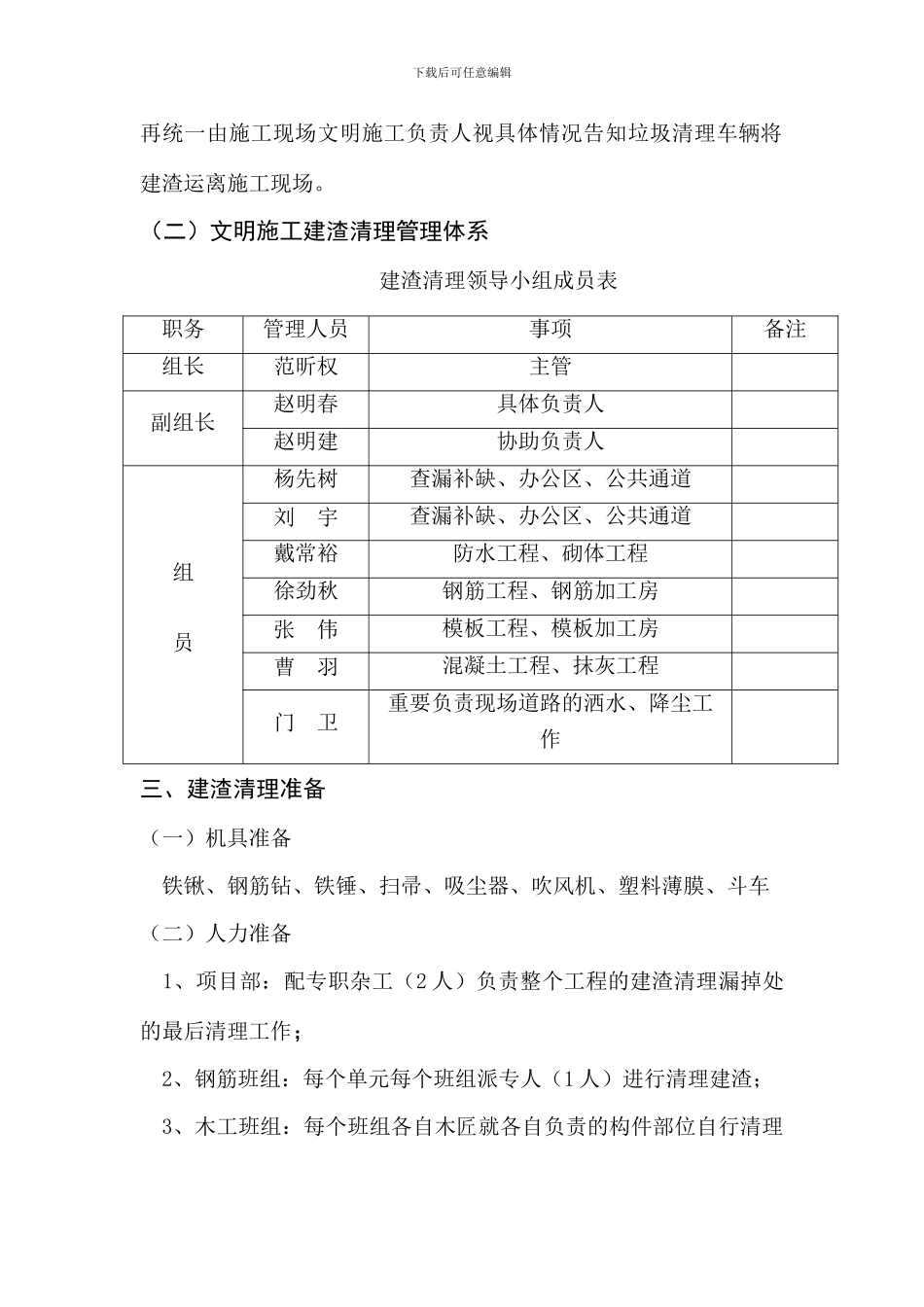

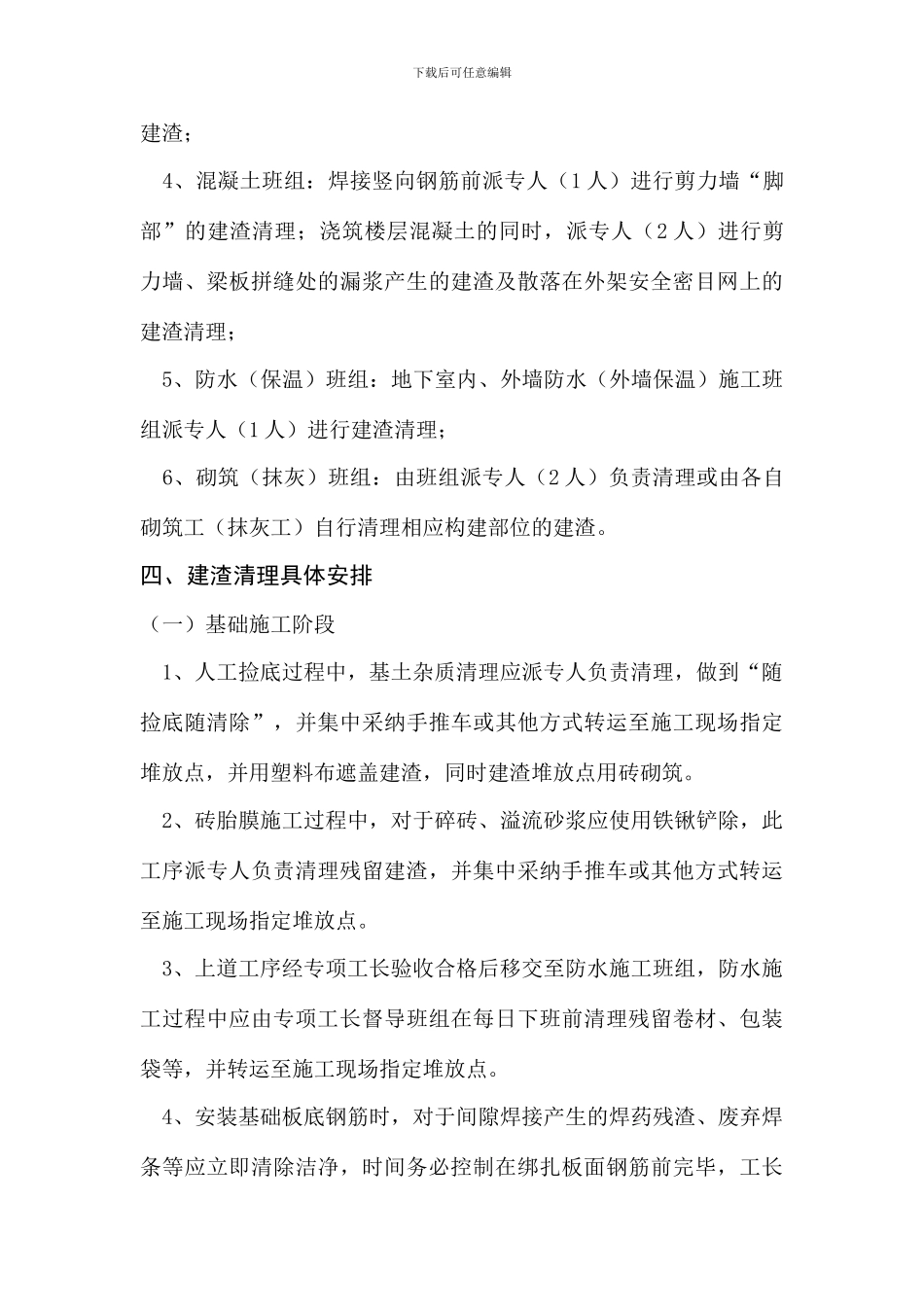

下载后可任意编辑建渣清理专项方案一、绪论 随着我国建筑行业的功能需求、工期规定及工程质量验收标准的不断提高,建筑工分项工程在施工过程中所产生的工序交叉作业情况也越来越普遍,从而导致不同的工序产生的建筑垃圾很易相同且量较大,往往由于管理不善导致无法及时找到问题根源,导致问题发生后无人清理或清理不及时从而导致不必要的质量缺陷。因此,施工管理人员对建筑工程的每道工序的交接进行严格的控制和工序移交手续是非常重要的,不仅如此,还需要编制一种专门针对建筑垃圾清理的解决方案。本方案将从“明确清理目的”、“拟定清理方式”、“执行工序交接”、“清理时间控制”及“转运清离现场”这五个阶段拟定建渣清理过程中的方式、方法及相关负责人,以便整个工程的建渣清理真正做到“有理、有序”。二、建渣清理方案部署(一)总体流程 在施工现场建立可回收、不可回收建渣堆放区,用砖砌体进行砌筑,尺寸为 3m×2m×1.5m,并用塑料薄膜进行压顶。从基础施工,经主体、装饰施工到最后总坪施工所产生的建渣应做到局部构件清理、分层清理再分类筛选,再由垂直运送工具结合塔机运送将建渣集中堆放于可回收建渣堆放区(如:短钢筋、废弃木料等)和不可回收建渣堆放区(如:废弃塑料管、塑料薄膜、混凝土残渣等),下载后可任意编辑再统一由施工现场文明施工负责人视具体情况告知垃圾清理车辆将建渣运离施工现场。(二)文明施工建渣清理管理体系建渣清理领导小组成员表职务管理人员事项备注组长范昕权主管副组长赵明春具体负责人赵明建协助负责人组员杨先树查漏补缺、办公区、公共通道刘 宇查漏补缺、办公区、公共通道戴常裕防水工程、砌体工程徐劲秋钢筋工程、钢筋加工房张 伟模板工程、模板加工房曹 羽混凝土工程、抹灰工程门 卫重要负责现场道路的洒水、降尘工作三、建渣清理准备(一)机具准备 铁锹、钢筋钻、铁锤、扫帚、吸尘器、吹风机、塑料薄膜、斗车(二)人力准备 1、项目部:配专职杂工(2 人)负责整个工程的建渣清理漏掉处的最后清理工作; 2、钢筋班组:每个单元每个班组派专人(1 人)进行清理建渣; 3、木工班组:每个班组各自木匠就各自负责的构件部位自行清理下载后可任意编辑建渣; 4、混凝土班组:焊接竖向钢筋前派专人(1 人)进行剪力墙“脚部”的建渣清理;浇筑楼层混凝土的同时,派专人(2 人)进行剪力墙、梁板拼缝处的漏浆产生的建渣及散落在外架安全密目网上的建渣清理; 5、防水(保温)班...
