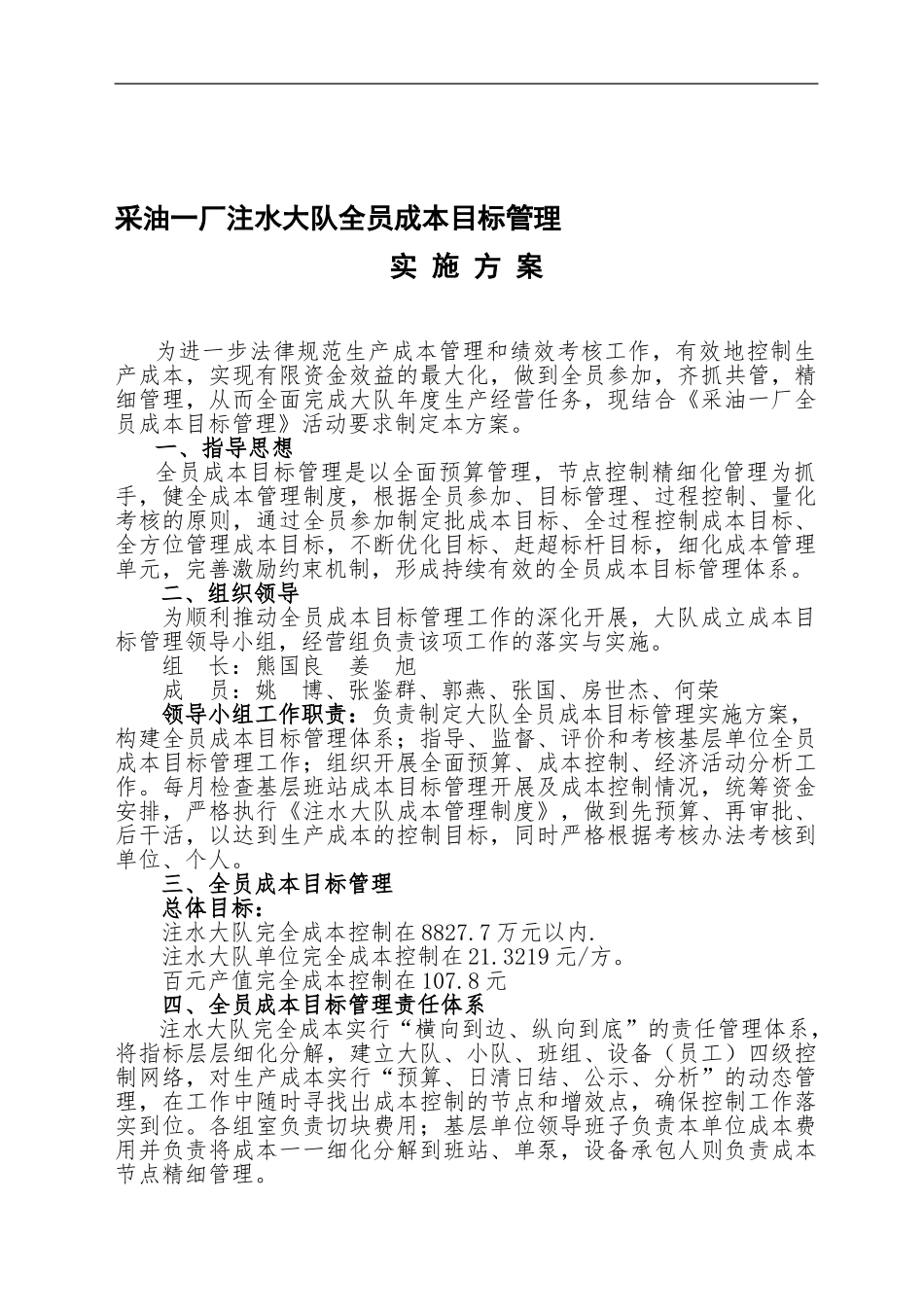

采油一厂注水大队全员成本目标管理实 施 方 案为进一步法律规范生产成本管理和绩效考核工作,有效地控制生产成本,实现有限资金效益的最大化,做到全员参加,齐抓共管,精细管理,从而全面完成大队年度生产经营任务,现结合《采油一厂全员成本目标管理》活动要求制定本方案
一、指导思想全员成本目标管理是以全面预算管理,节点控制精细化管理为抓手,健全成本管理制度,根据全员参加、目标管理、过程控制、量化考核的原则,通过全员参加制定批成本目标、全过程控制成本目标、全方位管理成本目标,不断优化目标、赶超标杆目标,细化成本管理单元,完善激励约束机制,形成持续有效的全员成本目标管理体系
二、组织领导为顺利推动全员成本目标管理工作的深化开展,大队成立成本目标管理领导小组,经营组负责该项工作的落实与实施
组 长:熊国良 姜 旭成 员:姚 博、张鉴群、郭燕、张国、房世杰、何荣领导小组工作职责:负责制定大队全员成本目标管理实施方案,构建全员成本目标管理体系;指导、监督、评价和考核基层单位全员成本目标管理工作;组织开展全面预算、成本控制、经济活动分析工作
每月检查基层班站成本目标管理开展及成本控制情况,统筹资金安排,严格执行《注水大队成本管理制度》,做到先预算、再审批、后干活,以达到生产成本的控制目标,同时严格根据考核办法考核到单位、个人
三、全员成本目标管理总体目标:注水大队完全成本控制在 8827
7 万元以内
注水大队单位完全成本控制在 21
3219 元/方
百元产值完全成本控制在 107
8 元四、全员成本目标管理责任体系注水大队完全成本实行“横向到边、纵向到底”的责任管理体系,将指标层层细化分解,建立大队、小队、班组、设备(员工)四级控制网络,对生产成本实行“预算、日清日结、公示、分析”的动态管理,在工作中随时寻找出成本控制的节点和增效点,确保控制工作落实到位

各组室负责切块费用;基层单位领导班子负
