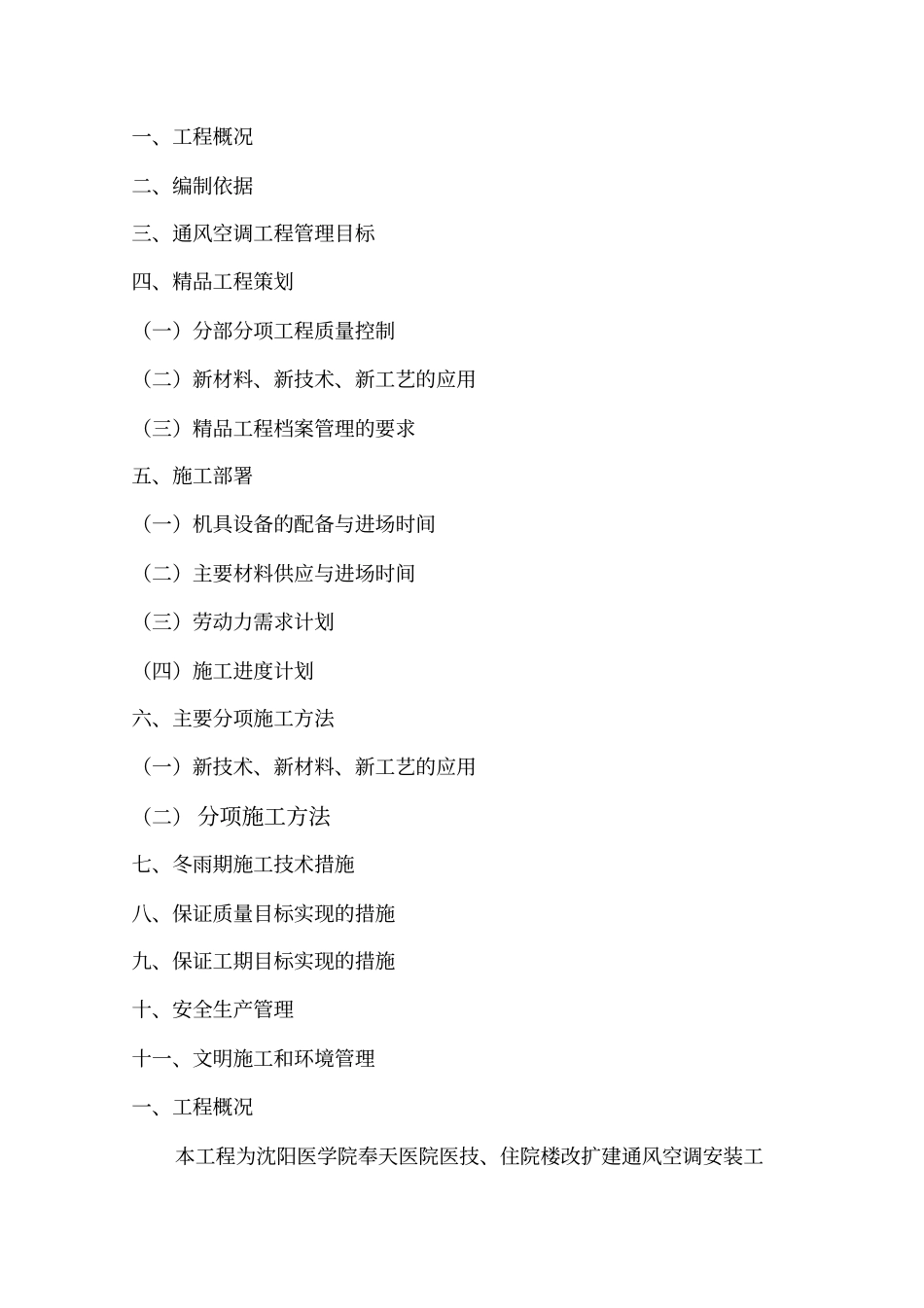

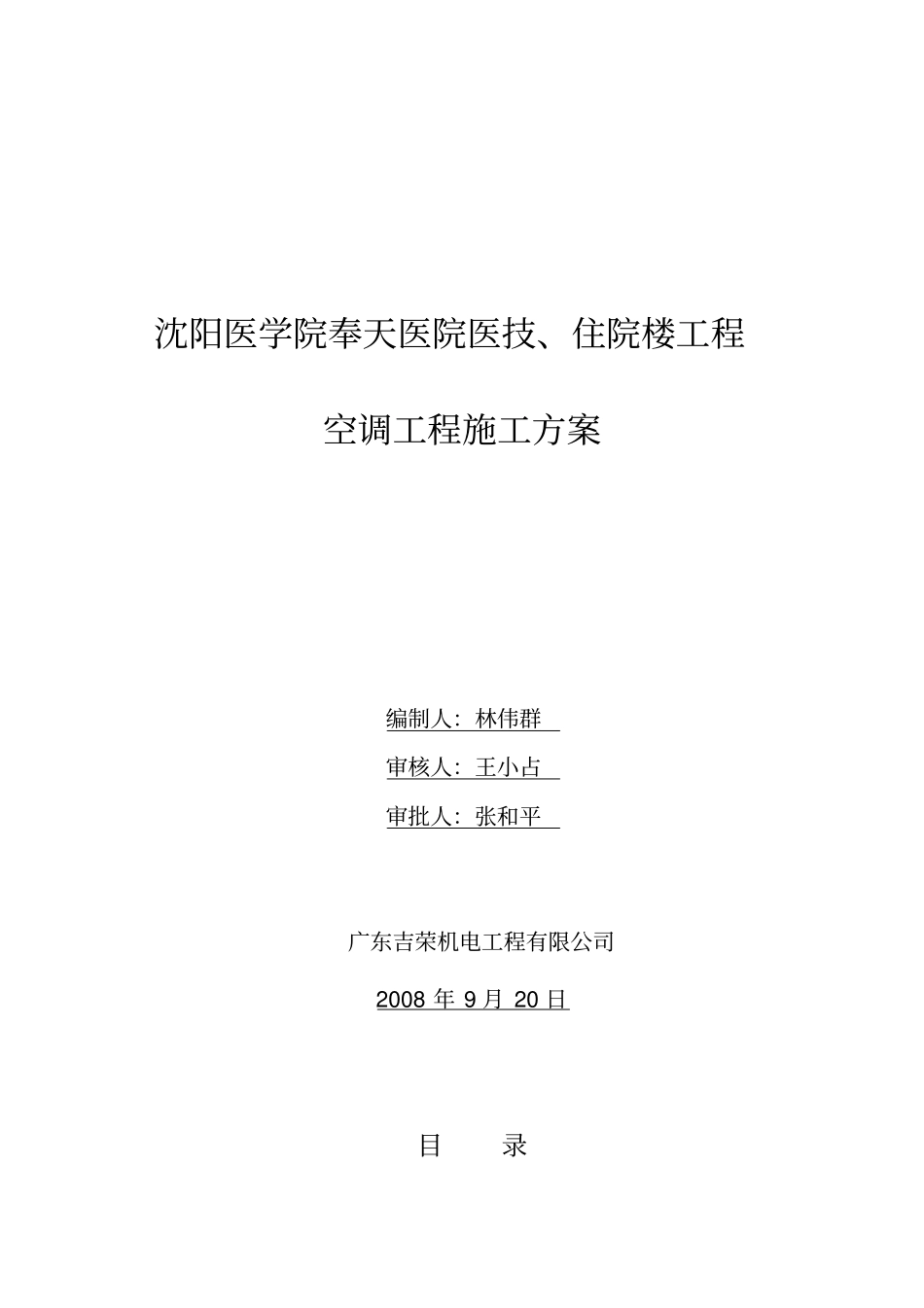

沈阳医学院奉天医院医技、住院楼工程空调工程施工方案编制人:林伟群审核人:王小占审批人:张和平广东吉荣机电工程有限公司2008 年 9 月 20 日目录一、工程概况二、编制依据三、通风空调工程管理目标四、精品工程策划(一)分部分项工程质量控制(二)新材料、新技术、新工艺的应用(三)精品工程档案管理的要求五、施工部署(一)机具设备的配备与进场时间(二)主要材料供应与进场时间(三)劳动力需求计划(四)施工进度计划六、主要分项施工方法(一)新技术、新材料、新工艺的应用(二) 分项施工方法七、冬雨期施工技术措施八、保证质量目标实现的措施九、保证工期目标实现的措施十、安全生产管理十一、文明施工和环境管理一、工程概况本工程为沈阳医学院奉天医院医技、住院楼改扩建通风空调安装工程,位于沈阳市南七马路。系统采用水源热泵中央空调系统,冷热源均由地下水供给。开竣日期为2008 年 9 月 10 日至 2009 年 9 月 28 日。施工范围为: 4 个排风系统, 9 个排烟系统, 14 个排风兼排烟系统,16 个正压送风系统, 20 个空调系统,四台水源热泵机组。二、编制依据《建筑工程施工质量验收统一标准》 (GB50300-2001)《工程测量规范》(GB50026-93)《市政工程施工手册》《城市热力管网工程施工及验收规范》CJJ28— 89《采暖通风与空气调节设计规范》GBJ-19-2003《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002《通风与空调工程施工及验收规范》GB50243-2002《高层民用建筑设计防火规范》GB50045-95《制冷设备安装工程施工及验收规范》GBJ66-88《通风与空调工程施工及验收规范》GBJ50243— 2002《通风与空调工程通用图集》91SB6《城市热力管网工程施工及验收规范》CJJ28— 89《供水管井设计施工及验收规范》CJJ10— 86《给水排水构筑物施工及验收规范》CJJ10— 86《建筑给排水及采暖工程质量验收规范》GB50242— 2002《工业设备及管道绝热工程施工及规范》GBJl26- 89《公用建筑节能设计标准》GB50189-2005《建筑安装工程质量统一标准》GBJ300— 88《建筑安装工艺标准及操作规程》GB/501P01001-88《通风与空调工程质量检验评定标准》GBJ304— 88《建筑安装工艺标准及操作规程》GB/501P01001-88《建筑安装工人安全技术操作规程》《建筑机械使用安全技术规程》JGJ33-86《施工现场临时用电安全生产管理制度》JGJ59-88国内外其他类似工程实例三、通风空调工程管理目标通风空调工程管理目标...
