1编制依据编制依据1)重庆市及永川区质量验收要求及文件(2)总承包合同及金科实测实量要求;(3)本工程施工图纸及施工组织设计;4)重庆住宅工程分户质量验收管理办法2工程概况工程概况一览表*L**L**L**L**L**L**L**L**L*建筑设计概况一览表*
3淋水管DN25mmPPR 冷水管,压力等级>

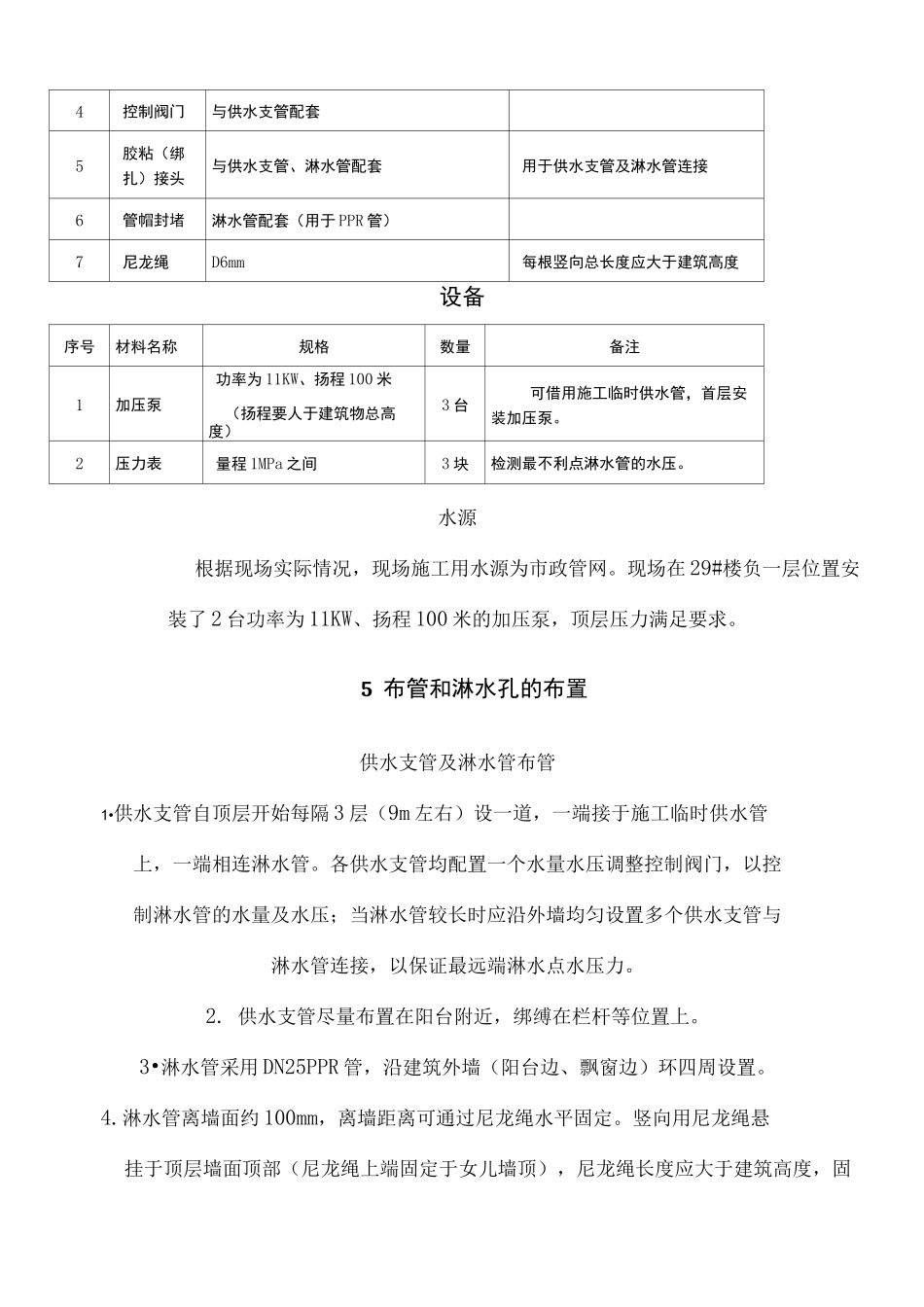

4控制阀门与供水支管配套5胶粘(绑扎)接头与供水支管、淋水管配套用于供水支管及淋水管连接6管帽封堵淋水管配套(用于 PPR 管)7尼龙绳D6mm每根竖向总长度应大于建筑高度设备序号材料名称规格数量备注1加压泵功率为 11KW、扬程 100 米(扬程要人于建筑物总高度)3 台可借用施工临时供水管,首层安装加压泵
2压力表量程 1MPa 之间3 块检测最不利点淋水管的水压
水源根据现场实际情况,现场施工用水源为市政管网
现场在 29#楼负一层位置安装了 2 台功率为 11KW、扬程 100 米的加压泵,顶层压力满足要求
5 布管和淋水孔的布置供水支管及淋水管布管1•供水支管自顶层开始每隔 3 层(9m 左右)设一道,一端接于施工临时供水管上,一端相连淋水管
各供水支管均配置一个水量水压调整控制阀门,以控制淋水管的水量及水压;当淋水管较长时应沿外墙均匀设置多个供水支管与淋水管连接,以保证最远端淋水点水压力
供水支管尽量布置在阳台附近,绑缚在栏杆等位置上
3•淋水管采用 DN25PPR 管,沿建筑外墙(阳台边、飘窗边)环四周设置
淋水管离墙面约 100mm,离墙距离可通过尼龙绳水平固定
竖向用尼龙绳悬挂于顶层墙面顶部(尼龙绳上端固定于女儿墙顶),尼龙绳长度应大于建筑高度,固定点间距
