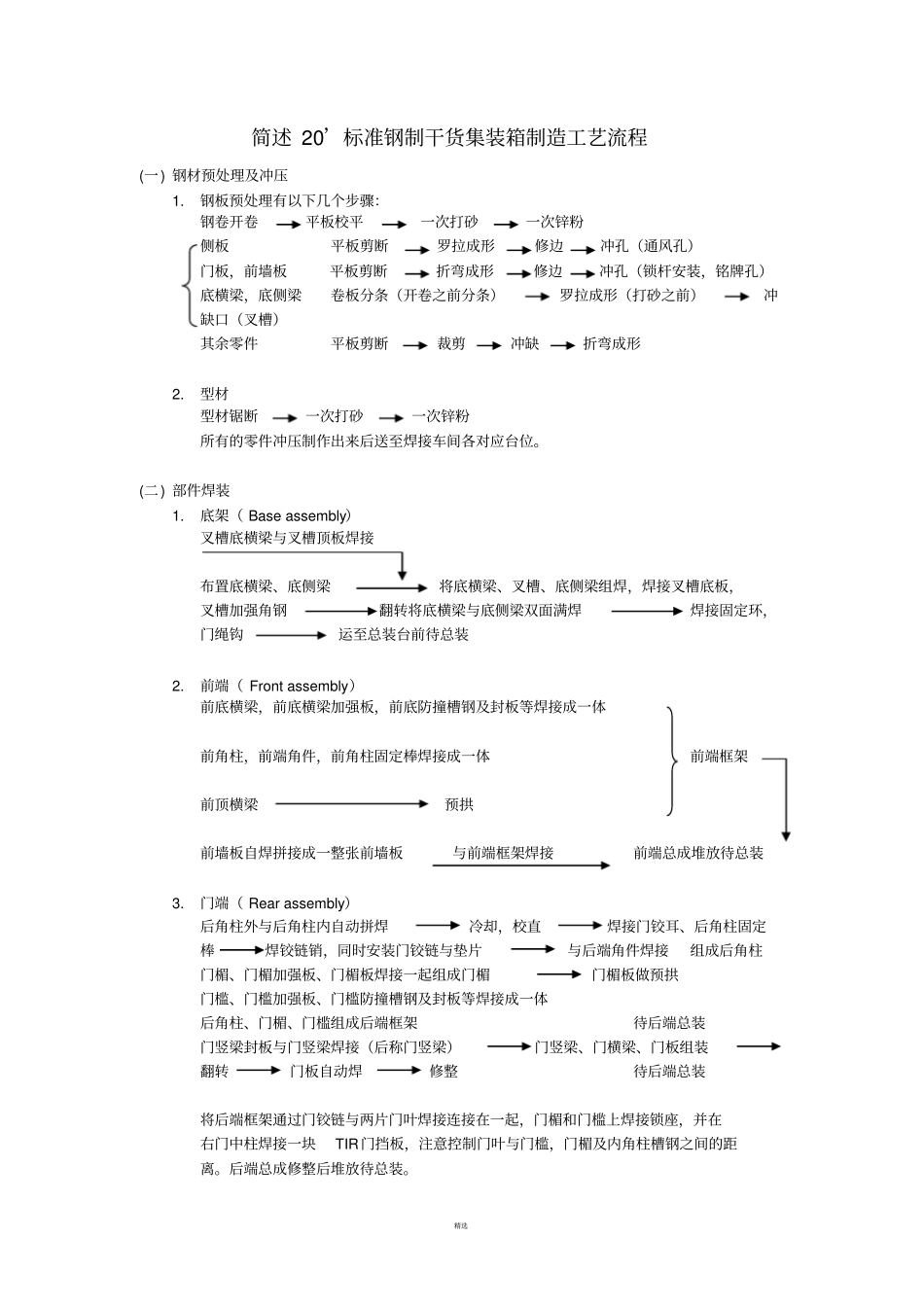

精选简述 20’标准钢制干货集装箱制造工艺流程(一) 钢材预处理及冲压1
钢板预处理有以下几个步骤:钢卷开卷平板校平一次打砂一次锌粉侧板平板剪断罗拉成形修边冲孔(通风孔)门板,前墙板平板剪断折弯成形修边冲孔(锁杆安装,铭牌孔)底横梁,底侧梁卷板分条(开卷之前分条)罗拉成形(打砂之前)冲缺口(叉槽)其余零件平板剪断裁剪冲缺折弯成形2
型材型材锯断一次打砂一次锌粉所有的零件冲压制作出来后送至焊接车间各对应台位
(二) 部件焊装1

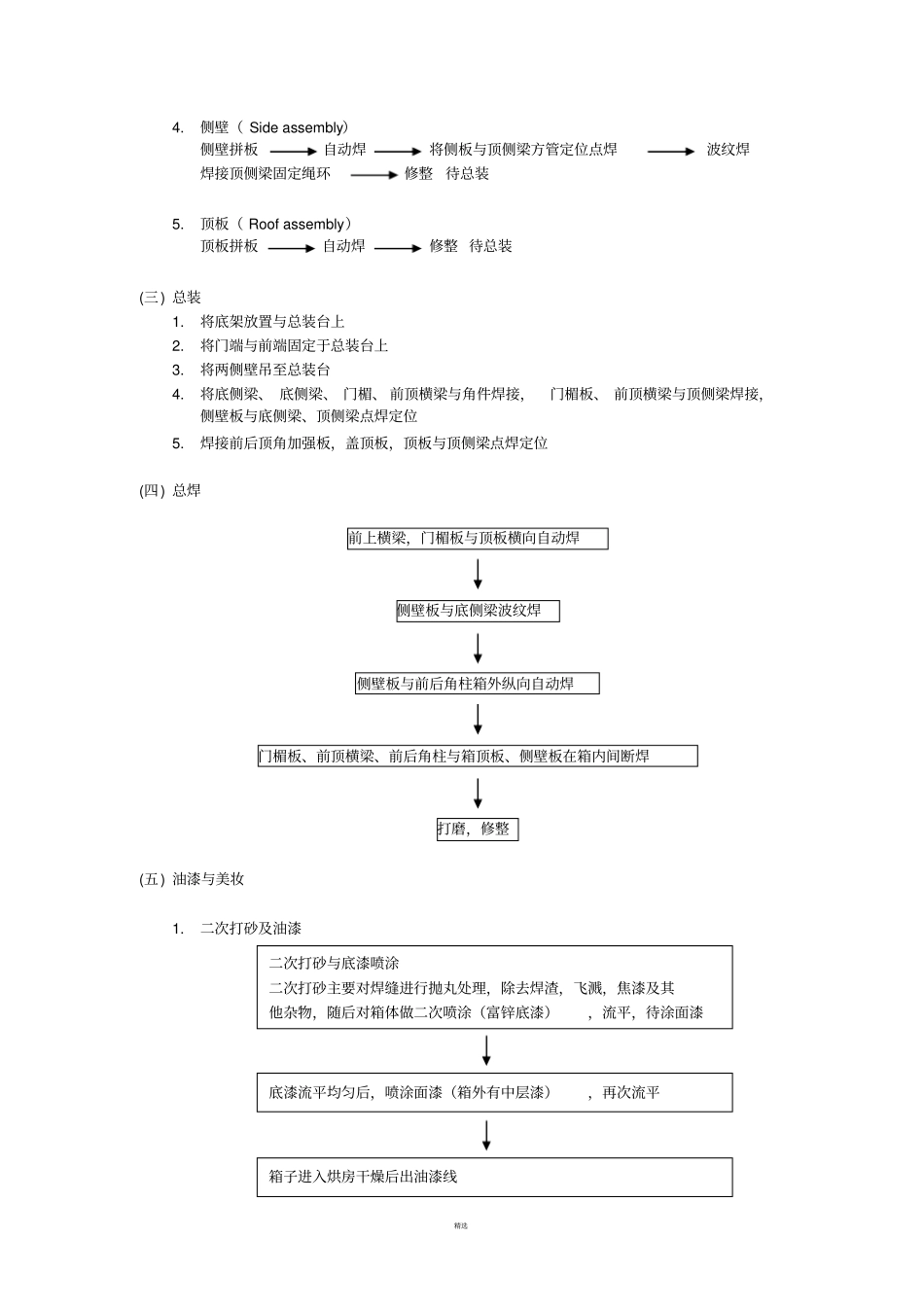

底架( Base assembly)叉槽底横梁与叉槽顶板焊接布置底横梁、底侧梁将底横梁、叉槽、底侧梁组焊,焊接叉槽底板,叉槽加强角钢翻转将底横梁与底侧梁双面满焊焊接固定环,门绳钩运至总装台前待总装2
前端( Front assembly)前底横梁,前底横梁加强板,前底防撞槽钢及封板等焊接成一体前角柱,前端角件,前角柱固定棒焊接成一体前端框架前顶横梁预拱前墙板自焊拼接成一整张前墙板与前端框架焊接前端总成堆放待总装3
门端( Rear assembly)后角柱外与后角柱内自动拼焊冷却,校直焊接门铰耳、后角柱固定棒焊铰链销,同时安装门铰链与垫片与后端角件焊接组成后角柱门楣、门楣加强板、门楣板焊接一起组成门楣门楣板做预拱门槛、门槛加强板、门槛防撞槽钢及封板等焊接成一体后角柱、门楣、门槛组成后端框架待后端总装门竖梁封板与门竖梁焊接(后称门竖梁)门竖梁、门横梁、门板组装翻转门板自动焊修整待后端总装将后端框架通过门铰链与两片门叶焊接连接在一起,门楣和门槛上焊接锁座,并在右门中柱焊接一块TIR门挡板,注意控制门叶与门槛,门楣及内角柱槽钢之间的距离
后端总成修整后堆放待总装
侧壁( Side assembly)侧壁拼板自动焊将侧板与顶侧梁方管定位点焊波纹焊焊接顶侧梁固定绳环修整待总装5
顶板( Roof assembly)顶板拼板自动焊修整 待总装(三) 总装1
