电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

钢结构项目地脚螺栓预埋方案

钢结构项目地脚螺栓预埋方案_第1页
1/7
钢结构项目地脚螺栓预埋方案_第2页
2/7
钢结构项目地脚螺栓预埋方案_第3页
3/7

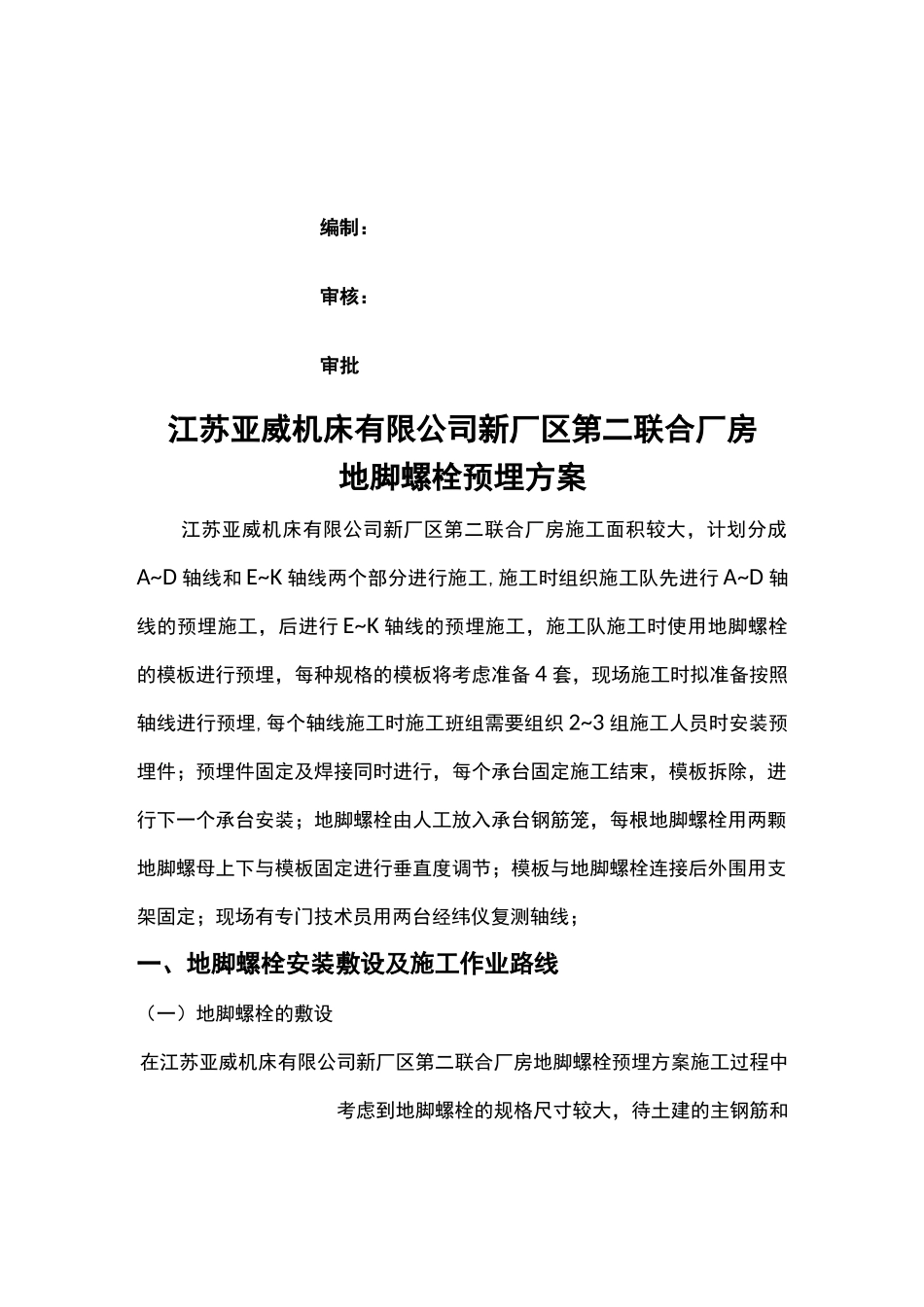

江苏亚威机床有限公司新厂区第二联合厂房地脚螺栓预埋编制:审核:审批江苏亚威机床有限公司新厂区第二联合厂房地脚螺栓预埋方案江苏亚威机床有限公司新厂区第二联合厂房施工面积较大,计划分成A~D 轴线和 E~K 轴线两个部分进行施工,施工时组织施工队先进行 A~D 轴线的预埋施工,后进行 E~K 轴线的预埋施工,施工队施工时使用地脚螺栓的模板进行预埋,每种规格的模板将考虑准备 4 套,现场施工时拟准备按照轴线进行预埋,每个轴线施工时施工班组需要组织 2~3 组施工人员时安装预埋件;预埋件固定及焊接同时进行,每个承台固定施工结束,模板拆除,进行下一个承台安装;地脚螺栓由人工放入承台钢筋笼,每根地脚螺栓用两颗地脚螺母上下与模板固定进行垂直度调节;模板与地脚螺栓连接后外围用支架固定;现场有专门技术员用两台经纬仪复测轴线;一、地脚螺栓安装敷设及施工作业路线(一)地脚螺栓的敷设在江苏亚威机床有限公司新厂区第二联合厂房地脚螺栓预埋方案施工过程中考虑到地脚螺栓的规格尺寸较大,待土建的主钢筋和CNm g^―1003CNg1-?•呼¥电 &罕甲€计早 j§A」——1-AF=―t=rr产—A-AF=#=rrl-HF®―工F=——4=— — —B—■=—— — —E=^=—'1~P-^--M30(Q345B)M42(Q345B)M48(Q345B)M52(Q345B)M56(Q345B)I---rrL.LL:一J;A-——卩MHS-wuA-'p-W—"®—G泾 L1—YY-(! s1卜2$d$建\¥b29cb*jiw・Iglgiil・共计 18 个基共计 18 个基共计 18 个基共计 18 个基共计 18 个基共计 18 个基共计 18 个基共计 18 个基共计 18 个基从 B 轴线上 1 号轴线向 18 号轴线安装础从 C 轴线上 1 号轴线向 18 号轴线安装础从 D 轴线上 1 号轴线向 18 号轴线安装础从 E 轴线上 1 号轴线向 18 号轴线安装础从 F 轴线上 1 号轴线向 18 号轴线安装础从 G 轴线上 1 号轴线向 18 号轴线安装础从 H 轴线上 1 号轴线向 18 号轴线安装础从 J 轴线上 1 号轴线向 18 号轴线安装础从 K 轴线上 1 号轴线向 18 号轴线安装础地脚螺栓在敷设前,应将地脚螺栓上的锈垢、油质等清除干净,但螺纹部分要涂上油脂,然后检查螺栓与螺母的配合是否良好,敷设地脚螺栓的过程中,应防止杂物掉入基坑内,以保证灌浆的质量;二、地脚螺栓安装施工要点安装过程中应详细做好相应的施工记录,真实反映地脚螺栓的型号、规格等内容,以及施工质量,具体施工步骤如下:第一步:当基础垫层混凝土凝固后...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢结构项目地脚螺栓预埋方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
