河南二建集团工业园二期钢构厂房1------------- 各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-------------- 火炬地脚螺栓预埋专项施工方案一、工程概况本工程结构基础主要为4 个圆形火炬基础
呈圆形分布螺栓有M24、M42、M48三种,基础有短柱钢筋
二、准备工作1、安排专人根据图纸的设计要求,采用8mm厚钢板制作不同尺寸,不同孔位,不同直径的螺栓定位钢板

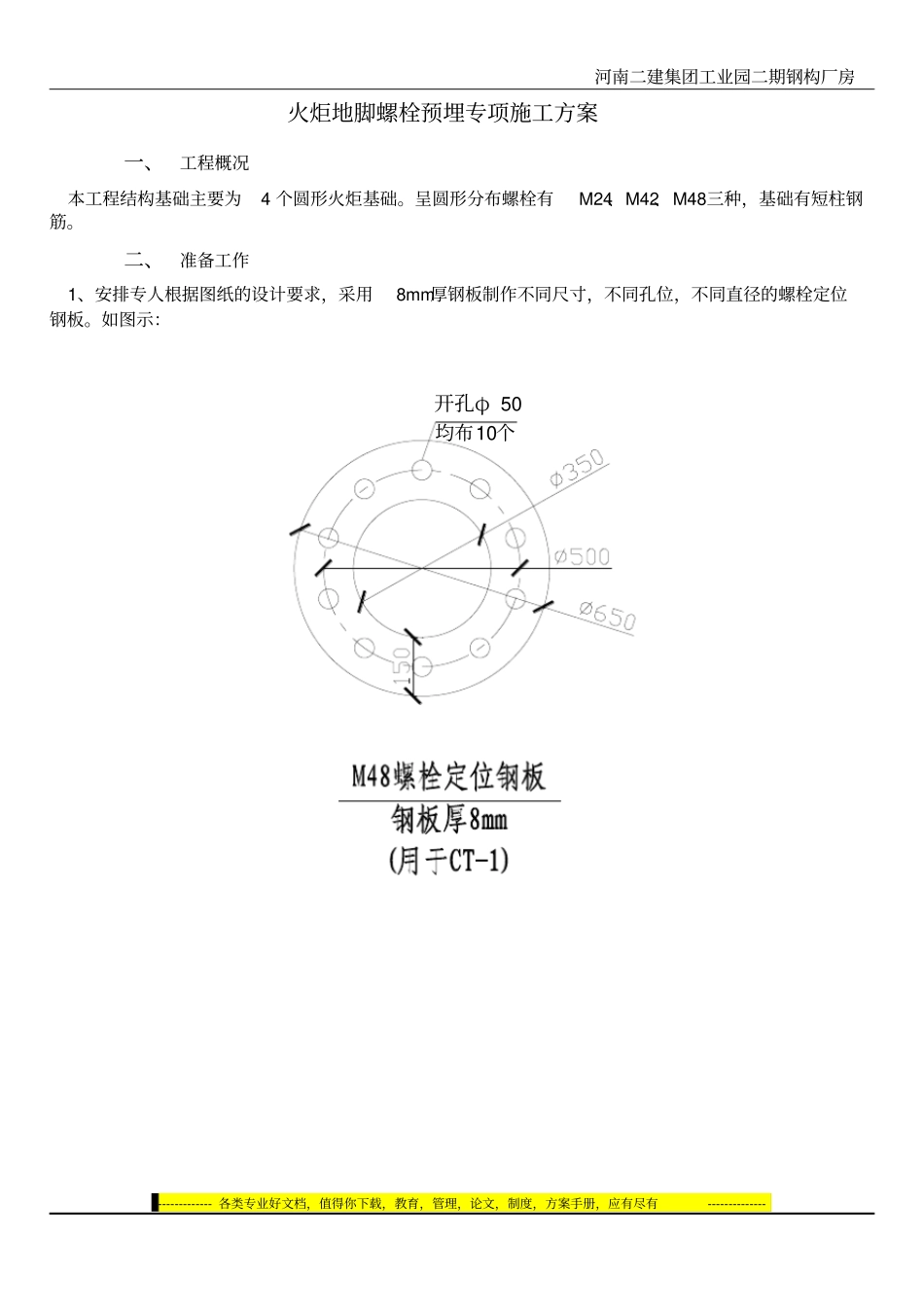

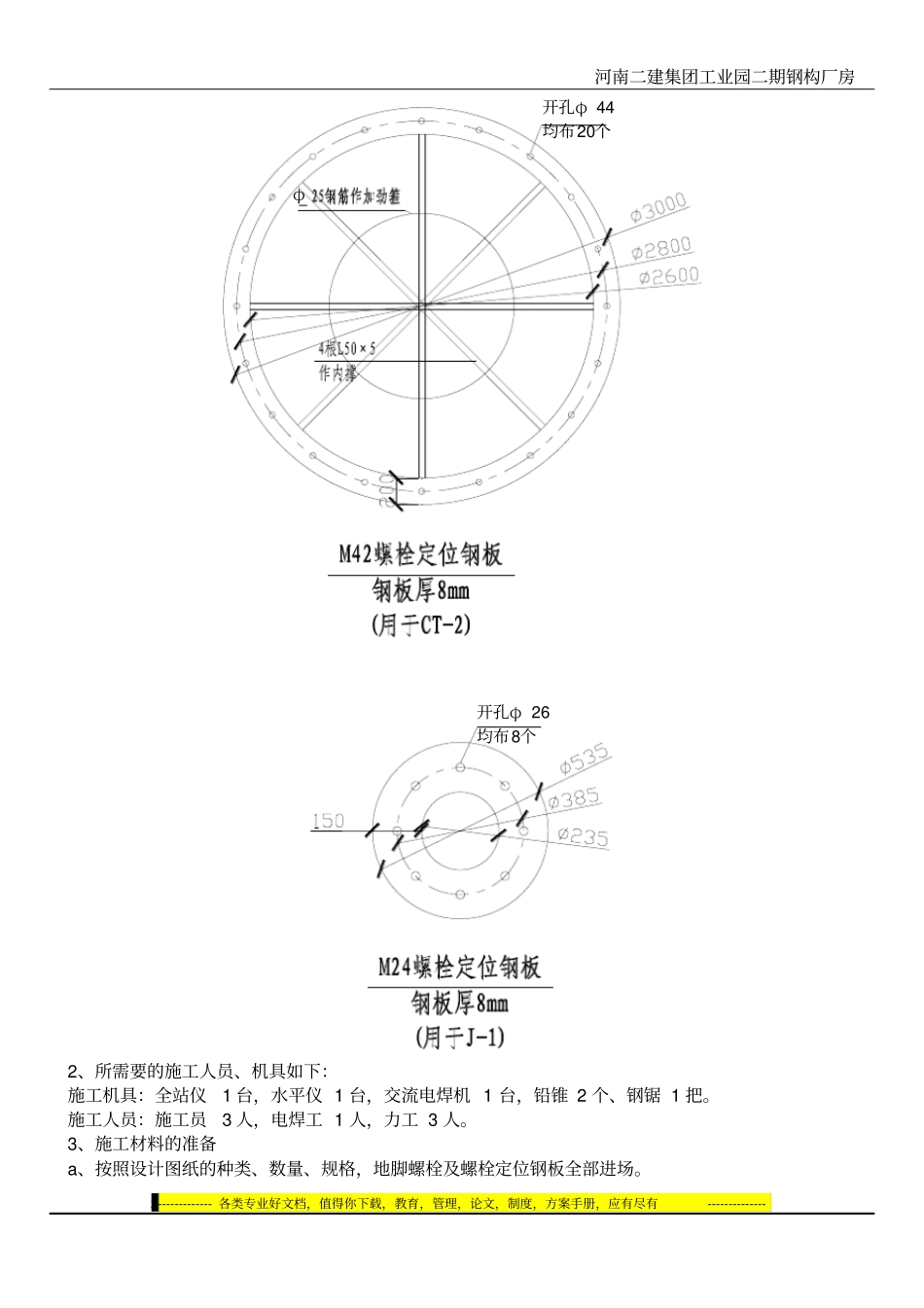

如图示:开孔φ 50均布10个河南二建集团工业园二期钢构厂房2------------- 各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-------------- φ开孔φ 44均布20个开孔φ 26均布8个2、所需要的施工人员、机具如下:施工机具:全站仪1 台,水平仪 1 台,交流电焊机 1 台,铅锥 2 个、钢锯 1 把
施工人员:施工员3 人,电焊工 1 人,力工 3 人
3、施工材料的准备a、按照设计图纸的种类、数量、规格,地脚螺栓及螺栓定位钢板全部进场
河南二建集团工业园二期钢构厂房3------------- 各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-------------- b、将用于加固地脚螺栓的钢筋需提前进行切断,使之便于搬运和使用
二、施工条件放线完成后,经监理单位验线无误后,进行钢筋的绑扎
待短柱钢筋绑扎完成,模板合模之前,进行地脚螺栓的预埋和加固
三、控制范围和规范允许偏差预埋螺栓施工时主要是对其轴线位置、螺栓间距、水平高差和垂直度进行控制
四、施工方法1、搭设支承定位钢板及螺栓的脚手架
用全站仪在支承的脚手架上放出螺栓圆中心的纵横中心线,并用钢锯划出
支承定位板的脚手架与浇筑混凝土的脚手架的位置关系应为:前者在下,后者在上;前者在内,后者在外;两者严禁发生相碰

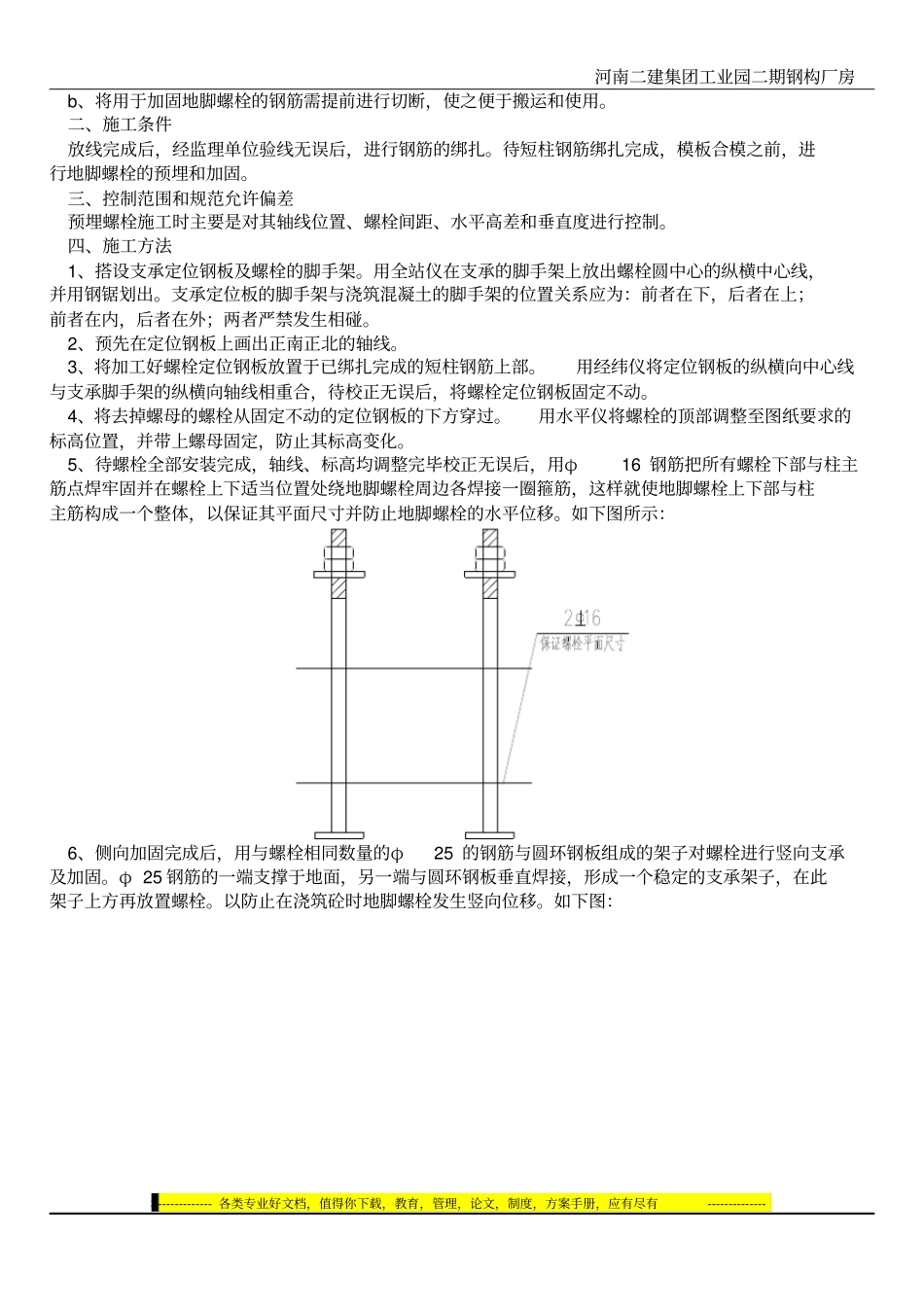

2、预先在定位钢板上画出正南正
