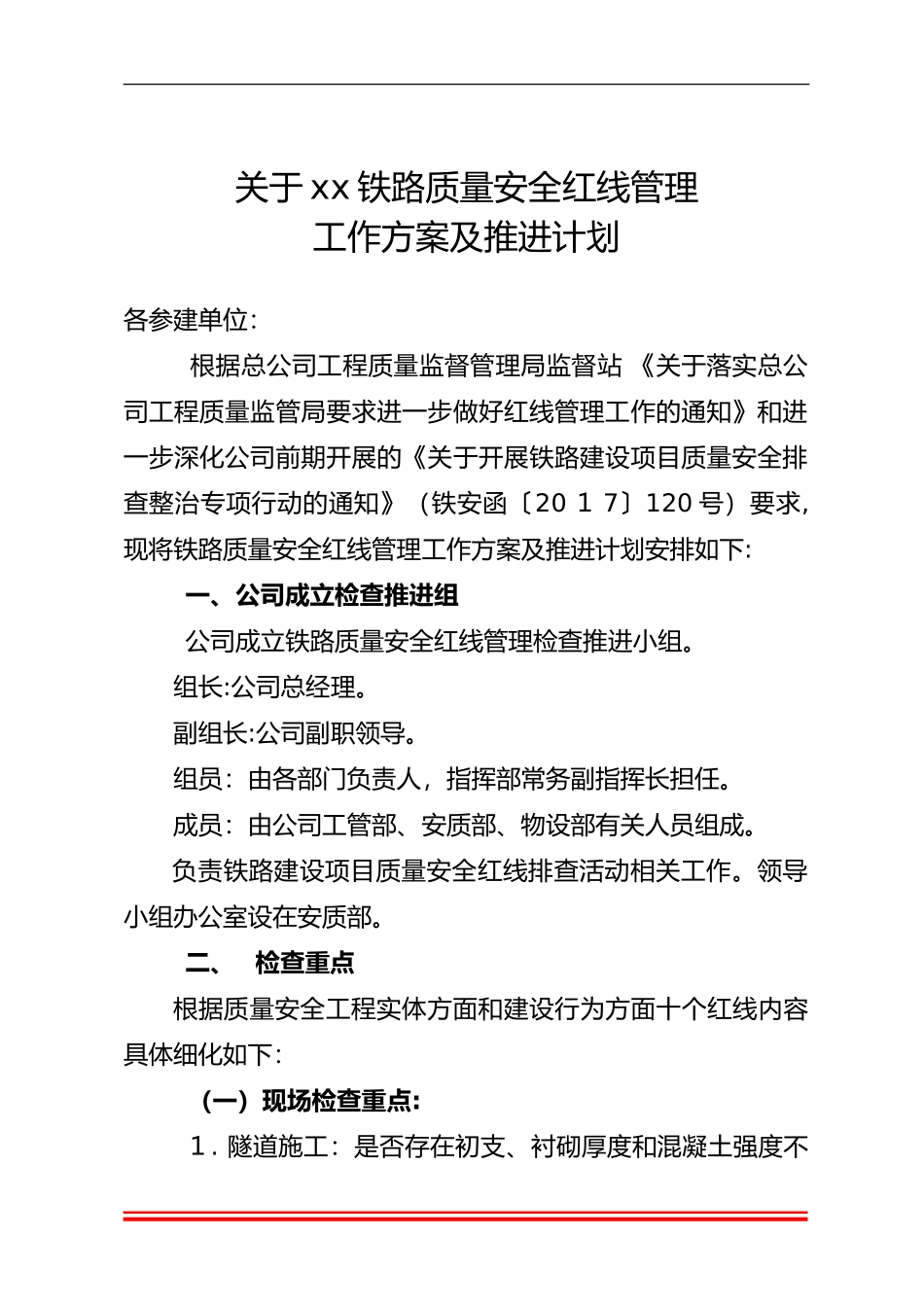

关于xx铁路质量安全红线管理工作方案及推进计划各参建单位:根据总公司工程质量监督管理局监督站《关于落实总公司工程质量监管局要求进一步做好红线管理工作的通知》和进一步深化公司前期开展的《关于开展铁路建设项目质量安全排查整治专项行动的通知》(铁安函〔2017〕120号)要求,现将铁路质量安全红线管理工作方案及推进计划安排如下:一、公司成立检查推进组公司成立铁路质量安全红线管理检查推进小组
组长:公司总经理
副组长:公司副职领导
组员:由各部门负责人,指挥部常务副指挥长担任
成员:由公司工管部、安质部、物设部有关人员组成
负责铁路建设项目质量安全红线排查活动相关工作
领导小组办公室设在安质部

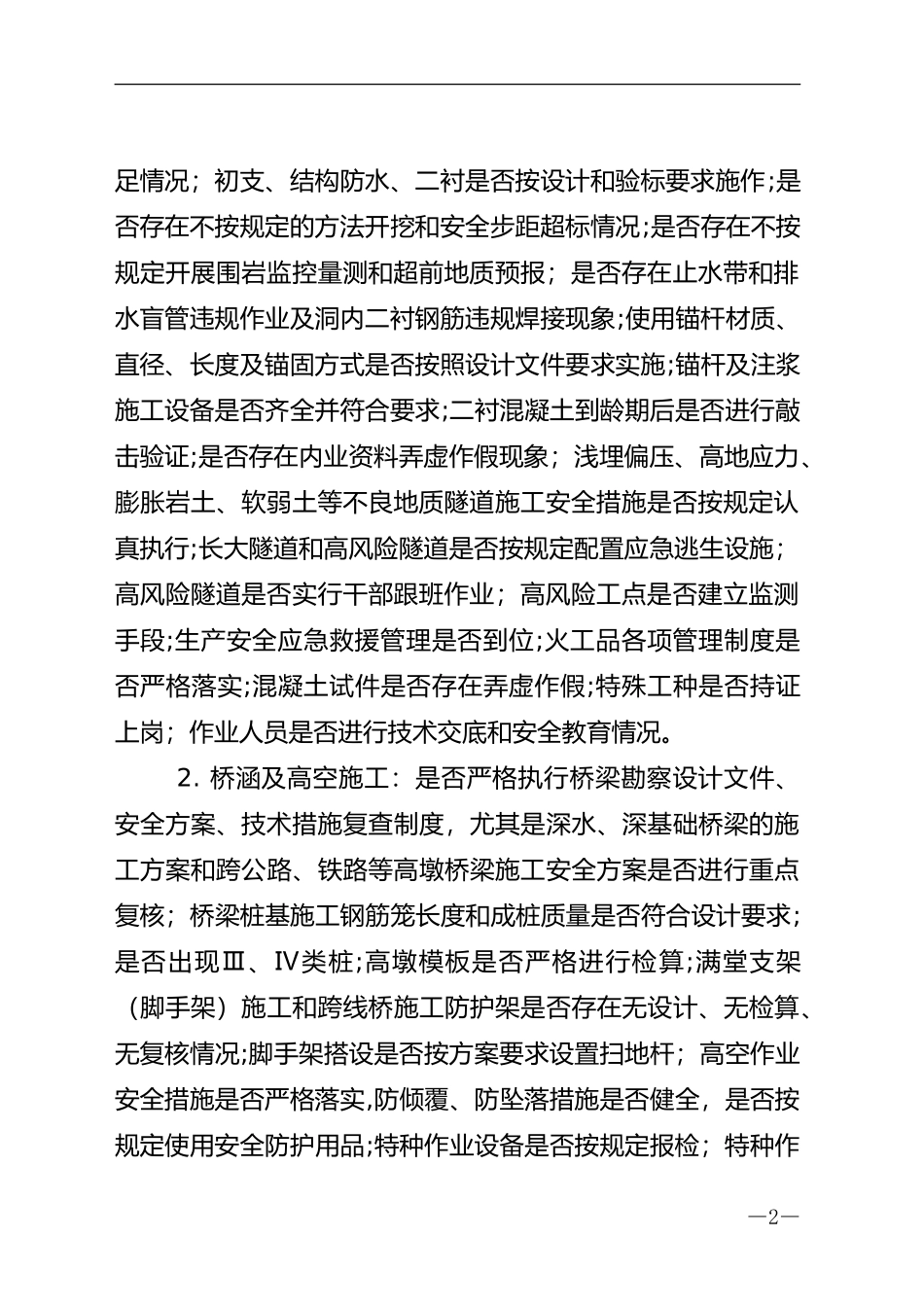

二、检查重点根据质量安全工程实体方面和建设行为方面十个红线内容具体细化如下:(一)现场检查重点:1
隧道施工:是否存在初支、衬砌厚度和混凝土强度不足情况;初支、结构防水、二衬是否按设计和验标要求施作;是否存在不按规定的方法开挖和安全步距超标情况;是否存在不按规定开展围岩监控量测和超前地质预报;是否存在止水带和排水盲管违规作业及洞内二衬钢筋违规焊接现象;使用锚杆材质、直径、长度及锚固方式是否按照设计文件要求实施;锚杆及注浆施工设备是否齐全并符合要求;二衬混凝土到龄期后是否进行敲击验证;是否存在内业资料弄虚作假现象;浅埋偏压、高地应力、膨胀岩土、软弱土等不良地质隧道施工安全措施是否按规定认真执行;长大隧道和高风险隧道是否按规定配置应急逃生设施;高风险隧道是否实行干部跟班作业;高风险工点是否建立监测手段;生产安全应急救援管理是否到位;火工品各项管理制度是否严格落实;混凝土试件是否存在弄虚作假;特殊工种是否持证上岗;作业人员是否进行技术交底和安全教育情况

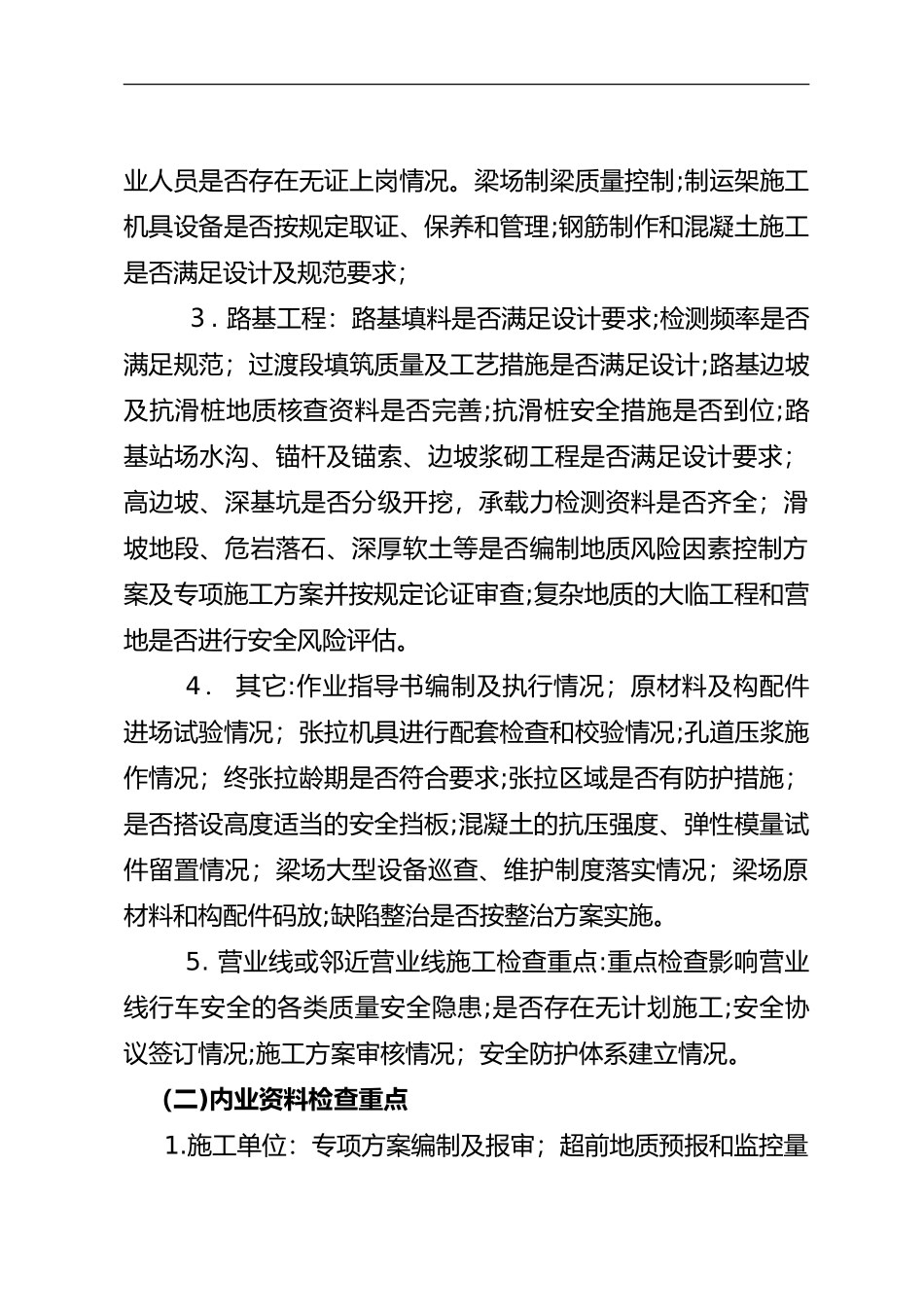

桥涵及高空施工:是否严格执行桥梁勘察设计文件、安全方案、技术措施复查制度,尤其是深水、深基础桥梁的施工方案和跨公路、铁路等高墩桥梁施工安全方案
