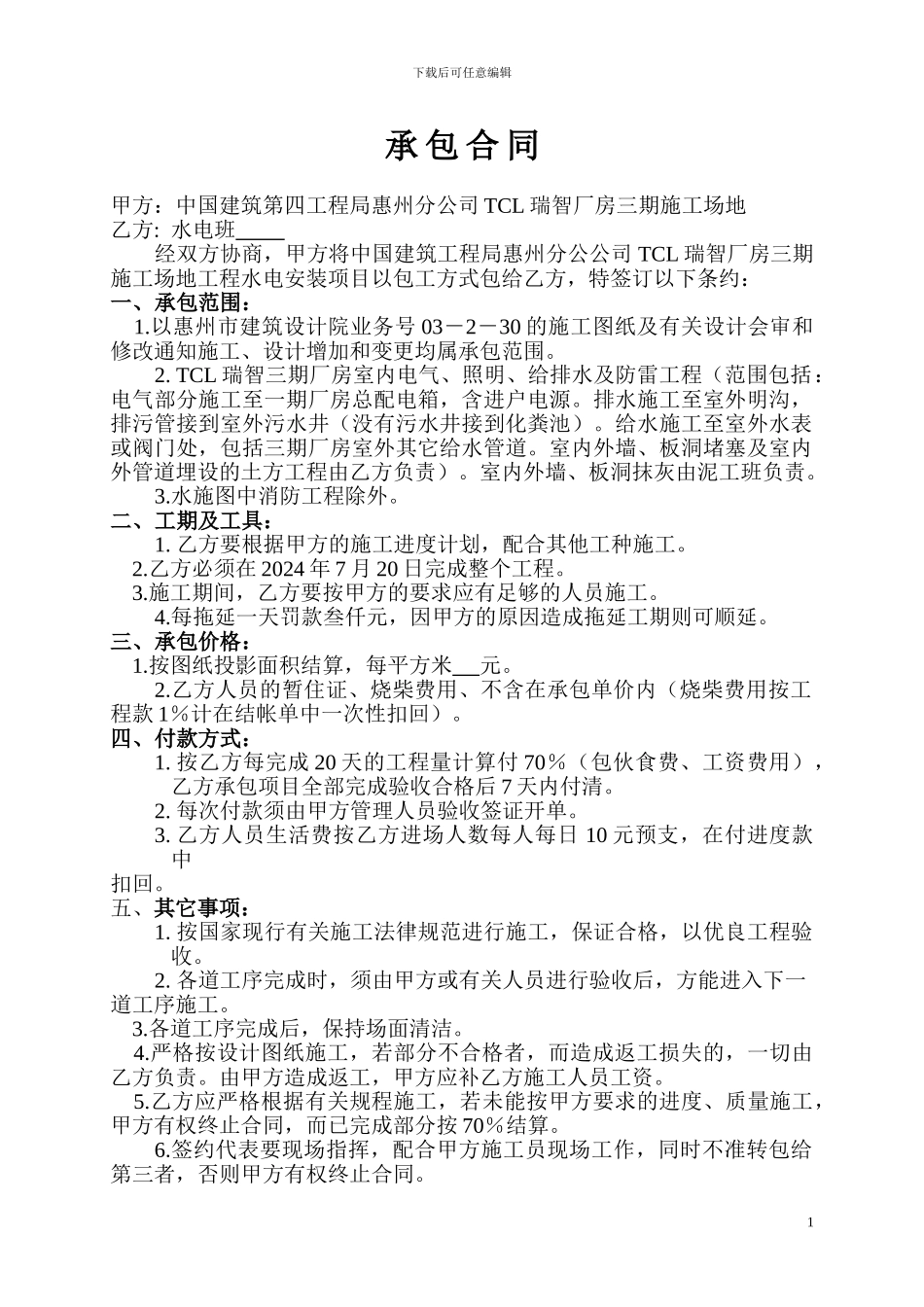

下载后可任意编辑承 包 合 同甲方:中国建筑第四工程局惠州分公司 TCL 瑞智厂房三期施工场地乙方: 水电班 经双方协商,甲方将中国建筑工程局惠州分公公司 TCL 瑞智厂房三期施工场地工程水电安装项目以包工方式包给乙方,特签订以下条约:一、承包范围: 1
以惠州市建筑设计院业务号 03-2-30 的施工图纸及有关设计会审和修改通知施工、设计增加和变更均属承包范围
TCL 瑞智三期厂房室内电气、照明、给排水及防雷工程(范围包括:电气部分施工至一期厂房总配电箱,含进户电源
排水施工至室外明沟,排污管接到室外污水井(没有污水井接到化粪池)
给水施工至室外水表或阀门处,包括三期厂房室外其它给水管道
室内外墙、板洞堵塞及室内外管道埋设的土方工程由乙方负责)
室内外墙、板洞抹灰由泥工班负责
水施图中消防工程除外
二、工期及工具:1
乙方要根据甲方的施工进度计划,配合其他工种施工
乙方必须在 2024 年 7 月 20 日完成整个工程
施工期间,乙方要按甲方的要求应有足够的人员施工
每拖延一天罚款叁仟元,因甲方的原因造成拖延工期则可顺延
三、承包价格: 1
按图纸投影面积结算,每平方米 元
乙方人员的暂住证、烧柴费用、不含在承包单价内(烧柴费用按工程款 1%计在结帐单中一次性扣回)
四、付款方式:1
按乙方每完成 20 天的工程量计算付 70%(包伙食费、工资费用),乙方承包项目全部完成验收合格后 7 天内付清
每次付款须由甲方管理人员验收签证开单
乙方人员生活费按乙方进场人数每人每日 10 元预支,在付进度款中扣回
五、其它事项:1
按国家现行有关施工法律规范进行施工,保证合格,以优良工程验收
各道工序完成时,须由甲方或有关人员进行验收后,方能进入下一道工序施工
各道工序完成后,保持场面清洁

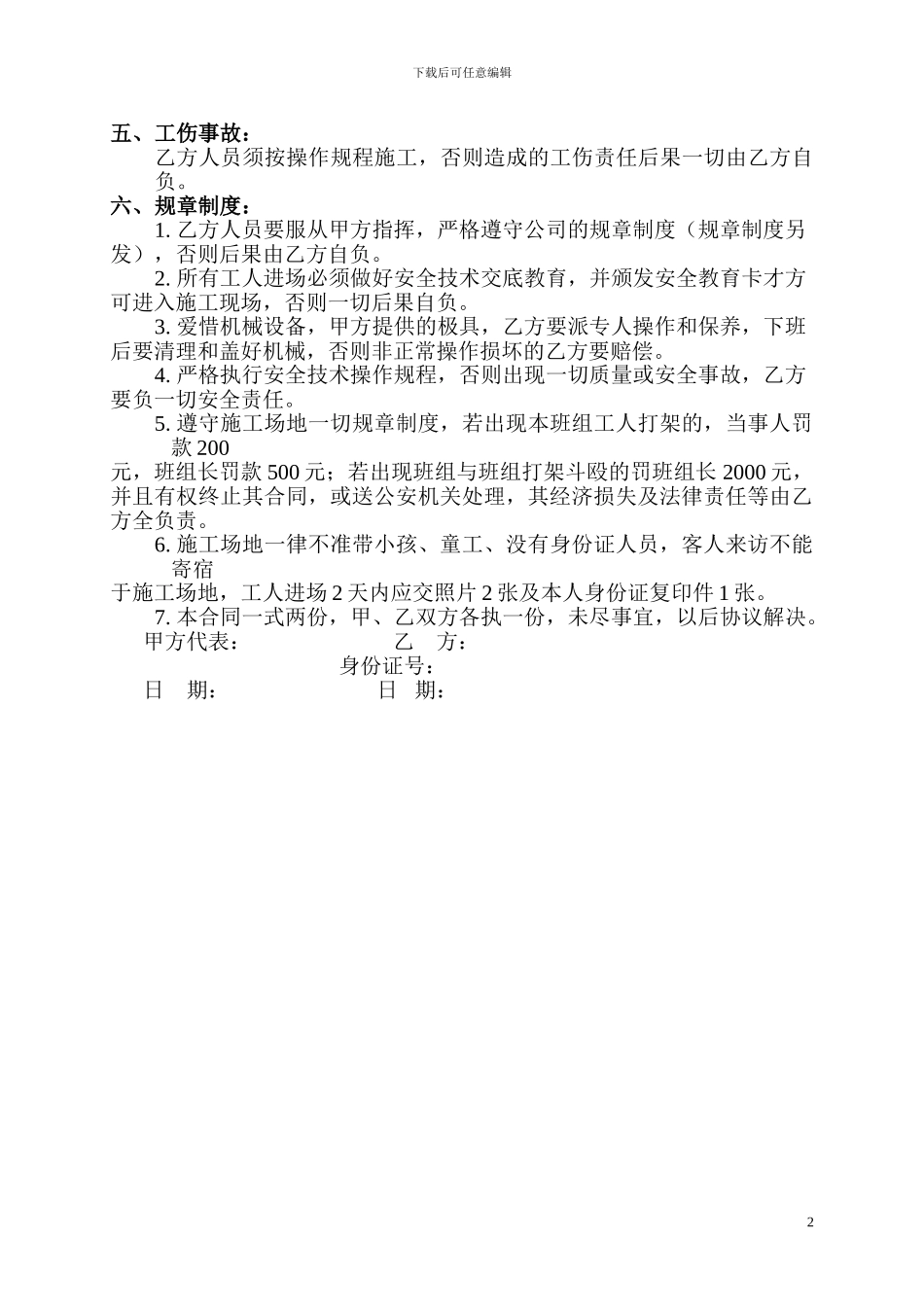

严格按设计图纸施工,若部分不
