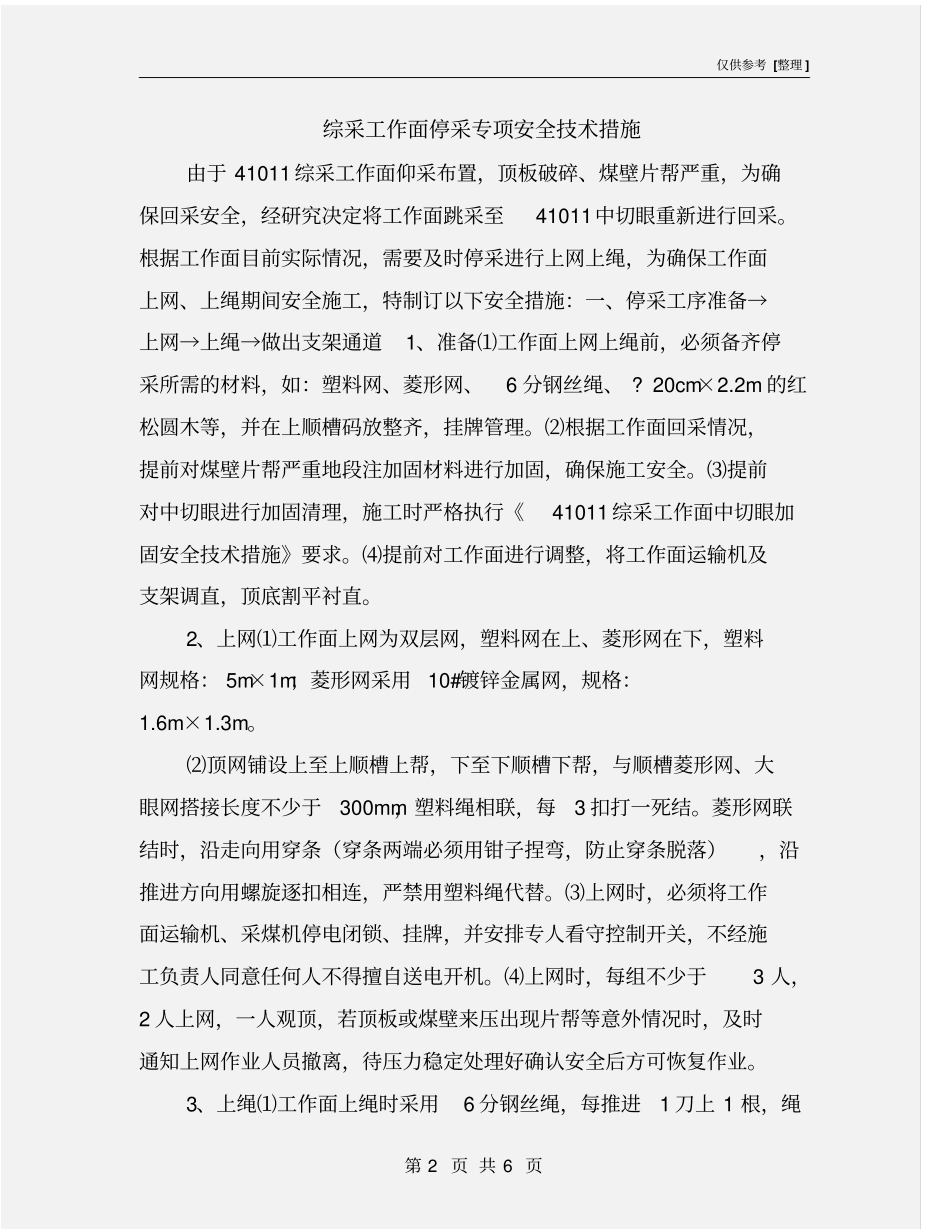

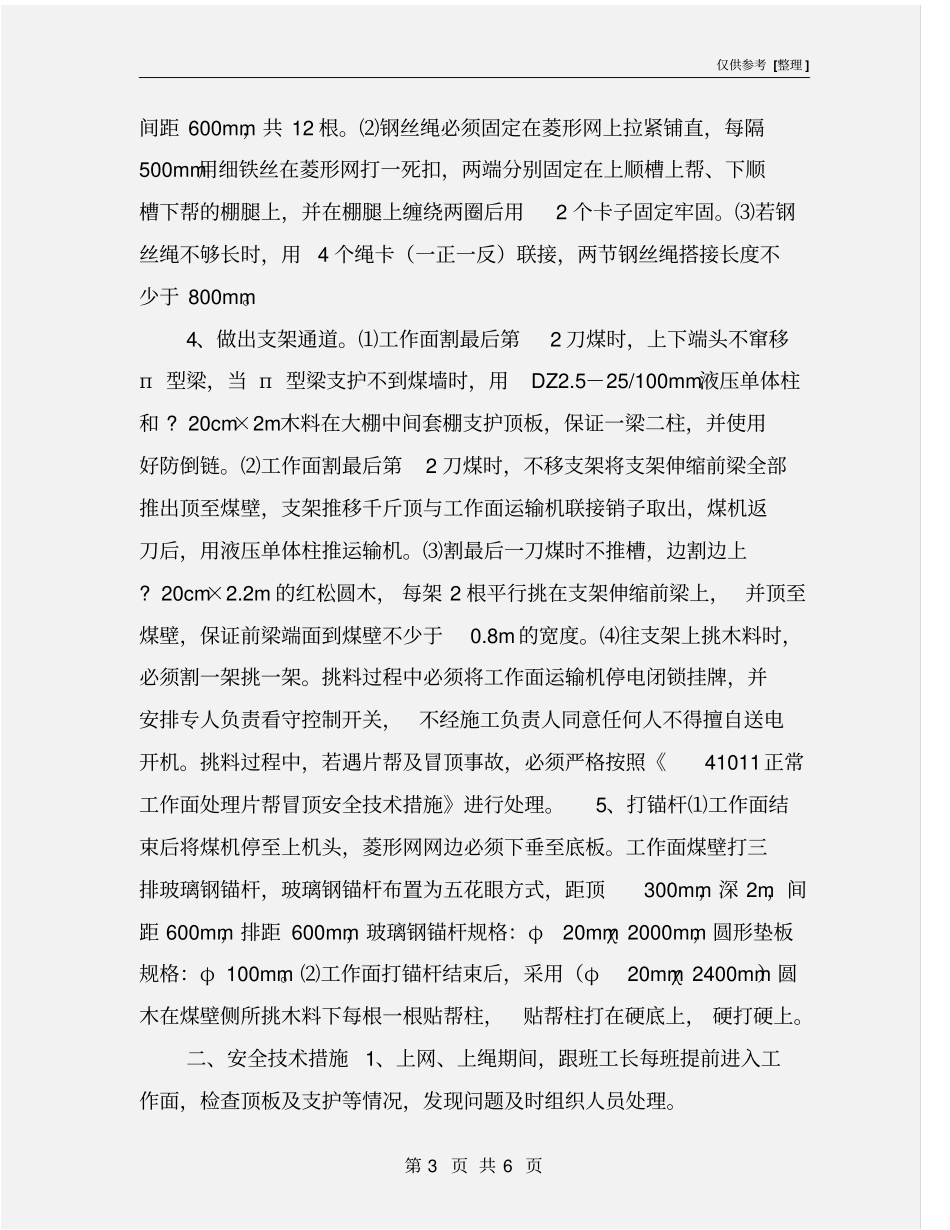

仅供参考 [整理 ] 第 1 页 共 6 页安全管理文书综采工作面停采专项安全技术措施日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 6 页综采工作面停采专项安全技术措施由于 41011 综采工作面仰采布置,顶板破碎、煤壁片帮严重,为确保回采安全,经研究决定将工作面跳采至41011中切眼重新进行回采。根据工作面目前实际情况,需要及时停采进行上网上绳,为确保工作面上网、上绳期间安全施工,特制订以下安全措施:一、停采工序准备→上网→上绳→做出支架通道1、准备⑴工作面上网上绳前,必须备齐停采所需的材料,如:塑料网、菱形网、6 分钢丝绳、 ? 20cm×2.2m 的红松圆木等,并在上顺槽码放整齐,挂牌管理。⑵根据工作面回采情况,提前对煤壁片帮严重地段注加固材料进行加固,确保施工安全。⑶提前对中切眼进行加固清理,施工时严格执行《41011 综采工作面中切眼加固安全技术措施》要求。⑷提前对工作面进行调整,将工作面运输机及支架调直,顶底割平衬直。2、上网⑴工作面上网为双层网,塑料网在上、菱形网在下,塑料网规格: 5m×1m;菱形网采用10#镀锌金属网,规格:1.6m×1.3m。⑵顶网铺设上至上顺槽上帮,下至下顺槽下帮,与顺槽菱形网、大眼网搭接长度不少于300mm,塑料绳相联,每3 扣打一死结。菱形网联结时,沿走向用穿条(穿条两端必须用钳子捏弯,防止穿条脱落),沿推进方向用螺旋逐扣相连,严禁用塑料绳代替。⑶上网时,必须将工作面运输机、采煤机停电闭锁、挂牌,并安排专人看守控制开关,不经施工负责人同意任何人不得擅自送电开机。⑷上网时,每组不少于3 人,2 人上网,一人观顶,若顶板或煤壁来压出现片帮等意外情况时,及时通知上网作业人员撤离,待压力稳定处理好确认安全后方可恢复作业。3、上绳⑴工作面上绳时采用6 分钢丝绳,每推进1 刀上 1 根,绳仅供参考 [整理 ] 第 3 页 共 6 页间距 600mm,共 12 根。⑵钢丝绳必须固定在菱形网上拉紧铺直,每隔500mm用细铁丝在菱形网打一死扣,两端分别固定在上顺槽上帮、下顺槽下帮的棚腿上,并在棚腿上缠绕两圈后用2 个卡子固定牢固。⑶若钢丝绳不够长时,用4 个绳卡(一正一反)联接,两节钢丝绳搭接长度不少于 800mm。4、做出支架通道。⑴工作面割最后第2 刀煤时,上下端头不窜移п 型梁,当 п 型梁支护不到煤墙时,用DZ2.5-25/100mm液压单体柱和 ? 20cm×2m木料在大棚中间套棚支护顶板,...
