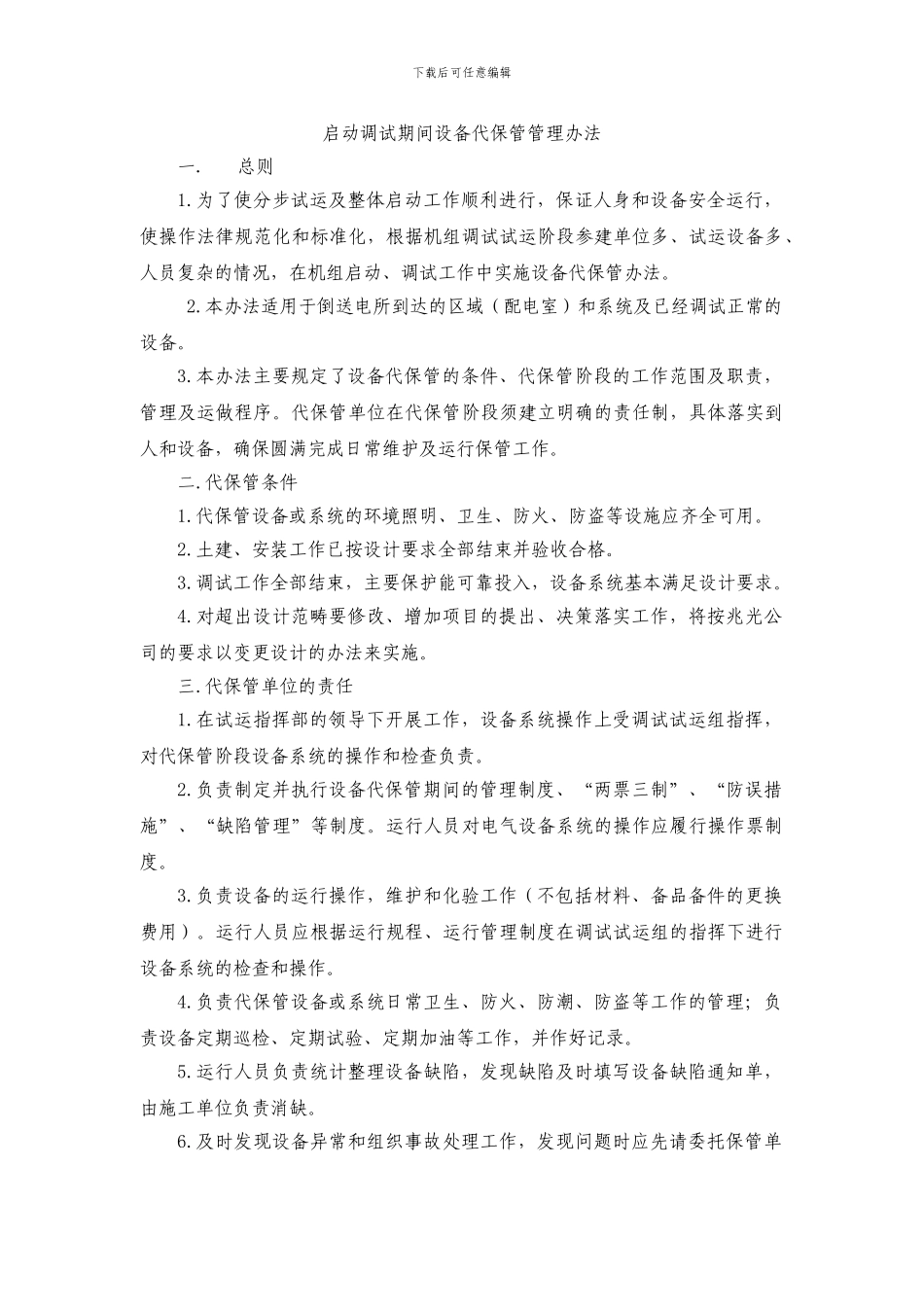

为了使分步试运及整体启动工作顺利进行,保证人身和设备安全运行,使操作法律规范化和标准化,根据机组调试试运阶段参建单位多、试运设备多、人员复杂的情况,在机组启动、调试工作中实施设备代保管办法
本办法适用于倒送电所到达的区域(配电室)和系统及已经调试正常的设备
本办法主要规定了设备代保管的条件、代保管阶段的工作范围及职责,管理及运做程序
代保管单位在代保管阶段须建立明确的责任制,具体落实到人和设备,确保圆满完成日常维护及运行保管工作
代保管条件1
代保管设备或系统的环境照明、卫生、防火、防盗等设施应齐全可用
土建、安装工作已按设计要求全部结束并验收合格
调试工作全部结束,主要保护能可靠投入,设备系统基本满足设计要求
对超出设计范畴要修改、增加项目的提出、决策落实工作,将按兆光公司的要求以变更设计的办法来实施
代保管单位的责任1
在试运指挥部的领导下开展工作,设备系统操作上受调试试运组指挥,对代保管阶段设备系统的操作和检查负责
负责制定并执行设备代保管期间的管理制度、“两票三制”、“防误措施”、“缺陷管理”等制度
运行人员对电气设备系统的操作应履行操作票制度
负责设备的运行操作,维护和化验工作(不包括材料、备品备件的更换费用)
运行人员应根据运行规程、运行管理制度在调试试运组的指挥下进行设备系统的检查和操作
负责代保管设备或系统日常卫生、防火、防潮、防盗等工作的管理;负责设备定期巡检、定期试验、定期加油等工作,并作好记录
运行人员负责统计整理设备缺陷,发现缺陷及时填写设备缺陷通知单,由施工单位负责消缺

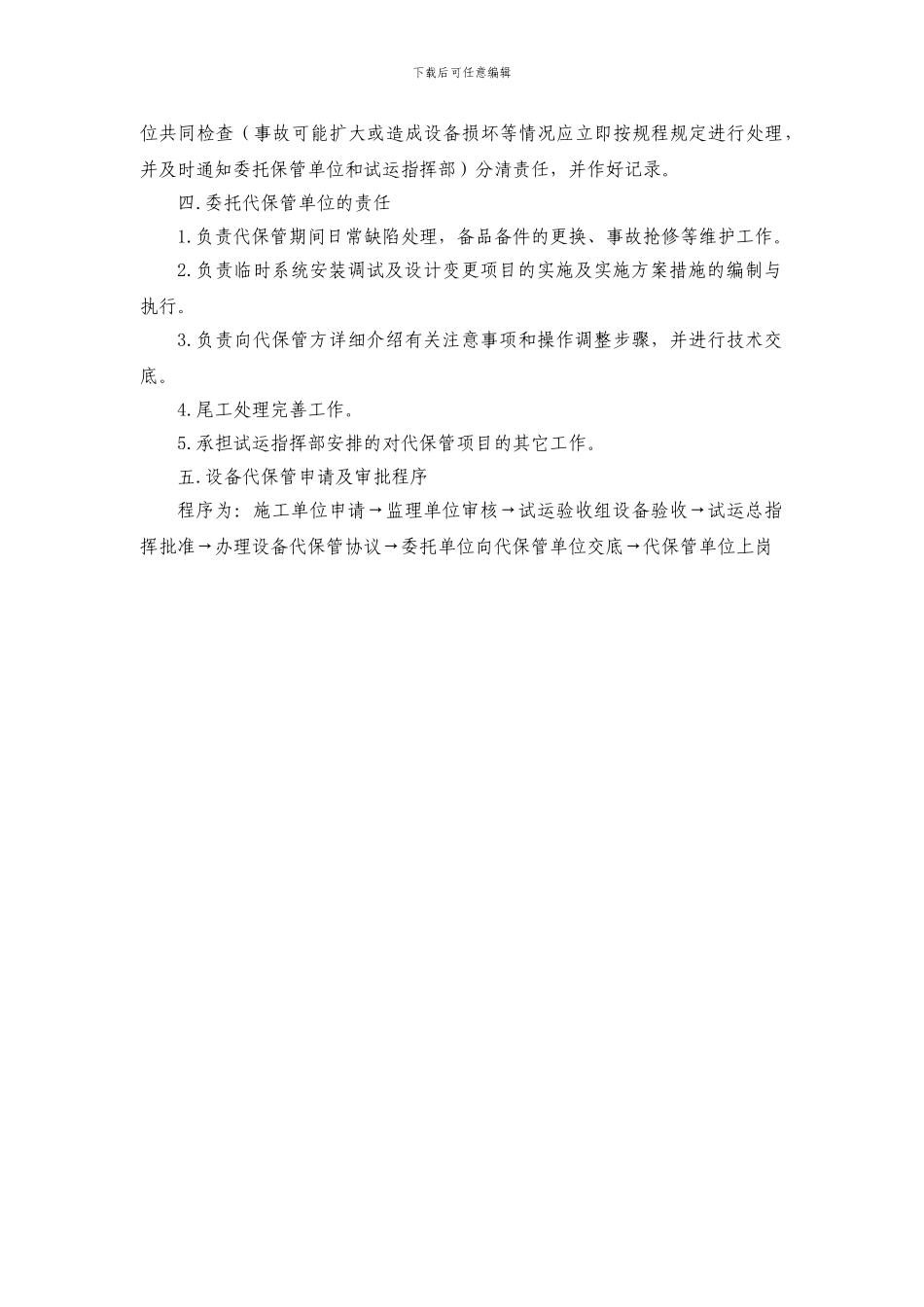

及时发现设备异常和组织事故处理工作,发现问题时应先请委托保管单下载后可任意编辑位共同检查(事故可能扩大或造成设备损坏等情况应立即按规程规定进行处理,并及时通知委托保管单位和试
