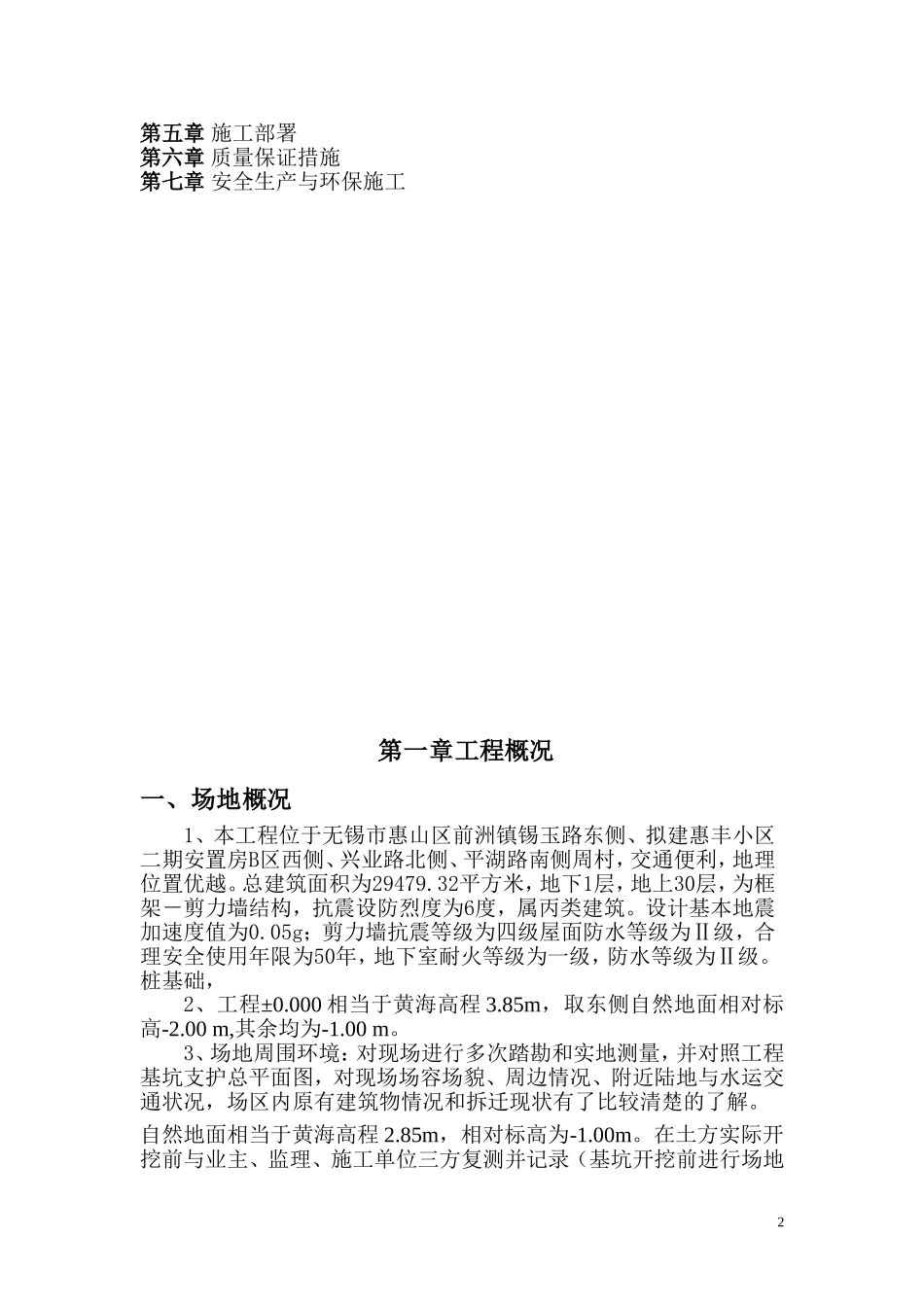

惠丰小区二期安置房工程25#、29#房土方挖运施工方案江苏富源广建设发展有限公司惠丰小区二期安置房工程项目部目录第一章工程慨况第二章土方工程的指导思想第三章施工方案第四章总体施工流程1第五章施工部署第六章质量保证措施第七章安全生产与环保施工第一章工程概况一、场地概况1、本工程位于无锡市惠山区前洲镇锡玉路东侧、拟建惠丰小区二期安置房B区西侧、兴业路北侧、平湖路南侧周村,交通便利,地理位置优越
总建筑面积为29479
32平方米,地下1层,地上30层,为框架-剪力墙结构,抗震设防烈度为6度,属丙类建筑
设计基本地震加速度值为0
05g;剪力墙抗震等级为四级屋面防水等级为Ⅱ级,合理安全使用年限为50年,地下室耐火等级为一级,防水等级为Ⅱ级
桩基础,2、工程±0
000相当于黄海高程3
85m,取东侧自然地面相对标高-2
00m,其余均为-1

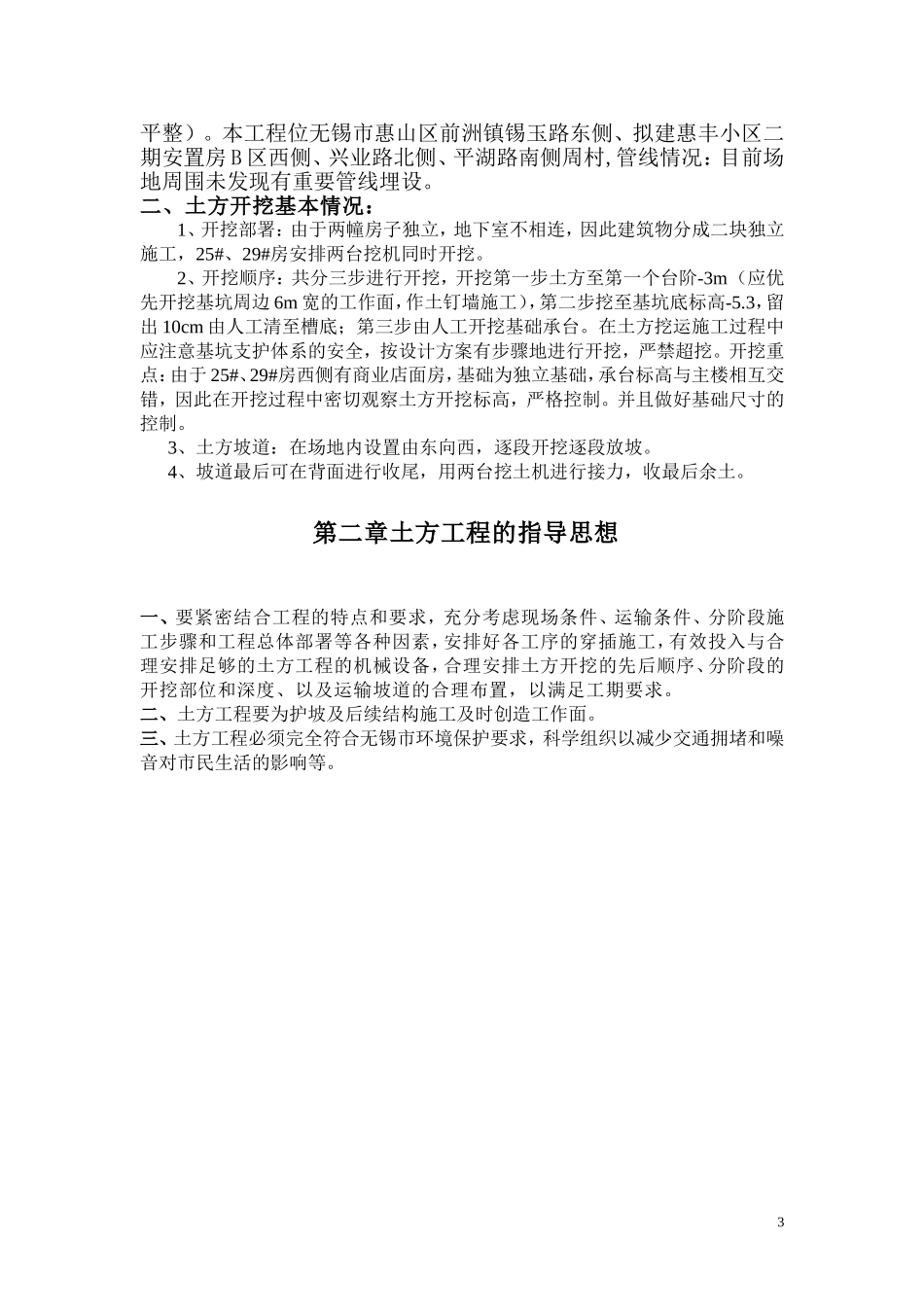

3、场地周围环境:对现场进行多次踏勘和实地测量,并对照工程基坑支护总平面图,对现场场容场貌、周边情况、附近陆地与水运交通状况,场区内原有建筑物情况和拆迁现状有了比较清楚的了解
自然地面相当于黄海高程2
85m,相对标高为-1
在土方实际开挖前与业主、监理、施工单位三方复测并记录(基坑开挖前进行场地2平整)
本工程位无锡市惠山区前洲镇锡玉路东侧、拟建惠丰小区二期安置房B区西侧、兴业路北侧、平湖路南侧周村,管线情况:目前场地周围未发现有重要管线埋设
二、土方开挖基本情况:1、开挖部署:由于两幢房子独立,地下室不相连,因此建筑物分成二块独立施工,25#、29#房安排两台挖机同时开挖
2、开挖顺序:共分三步进行开挖,开挖第一步土方至第一个台阶-3m(应优先开挖基坑周边6m宽的工作面,作土钉墙施工),第二步挖至基坑底标高-5
3,留出10cm由人工清至槽底;第三步由人工开挖基础承台
在土方挖运施工过程中应注意基坑支护体系的安全,按设计方
