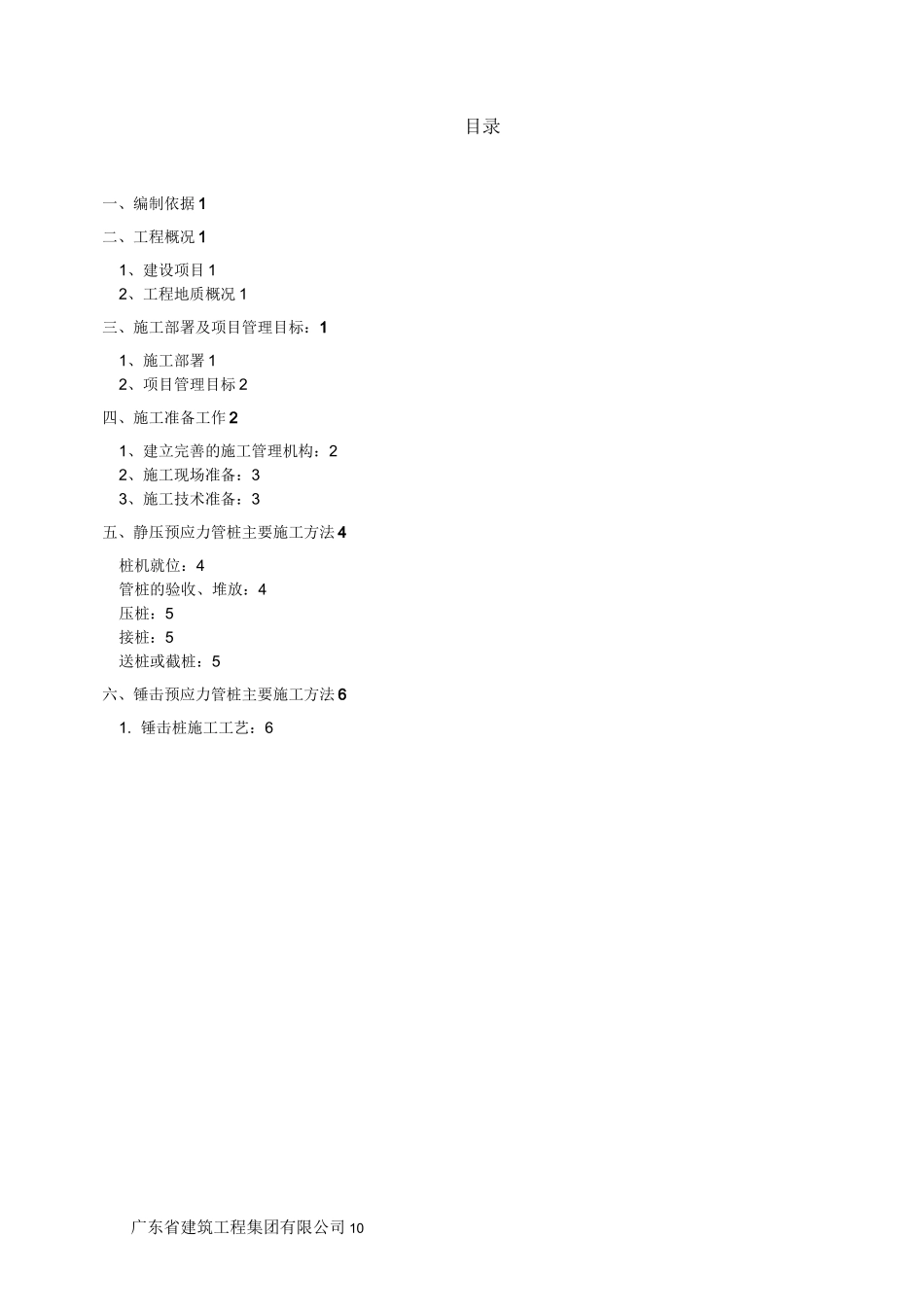

广东省建筑工程集团有限公司 10目录一、编制依据 1二、工程概况 11、建设项目 12、工程地质概况 1三、施工部署及项目管理目标:11、施工部署 12、项目管理目标 2四、施工准备工作 21、建立完善的施工管理机构:22、施工现场准备:33、施工技术准备:3五、静压预应力管桩主要施工方法 4桩机就位:4管桩的验收、堆放:4压桩:5接桩:5送桩或截桩:5六、锤击预应力管桩主要施工方法 61

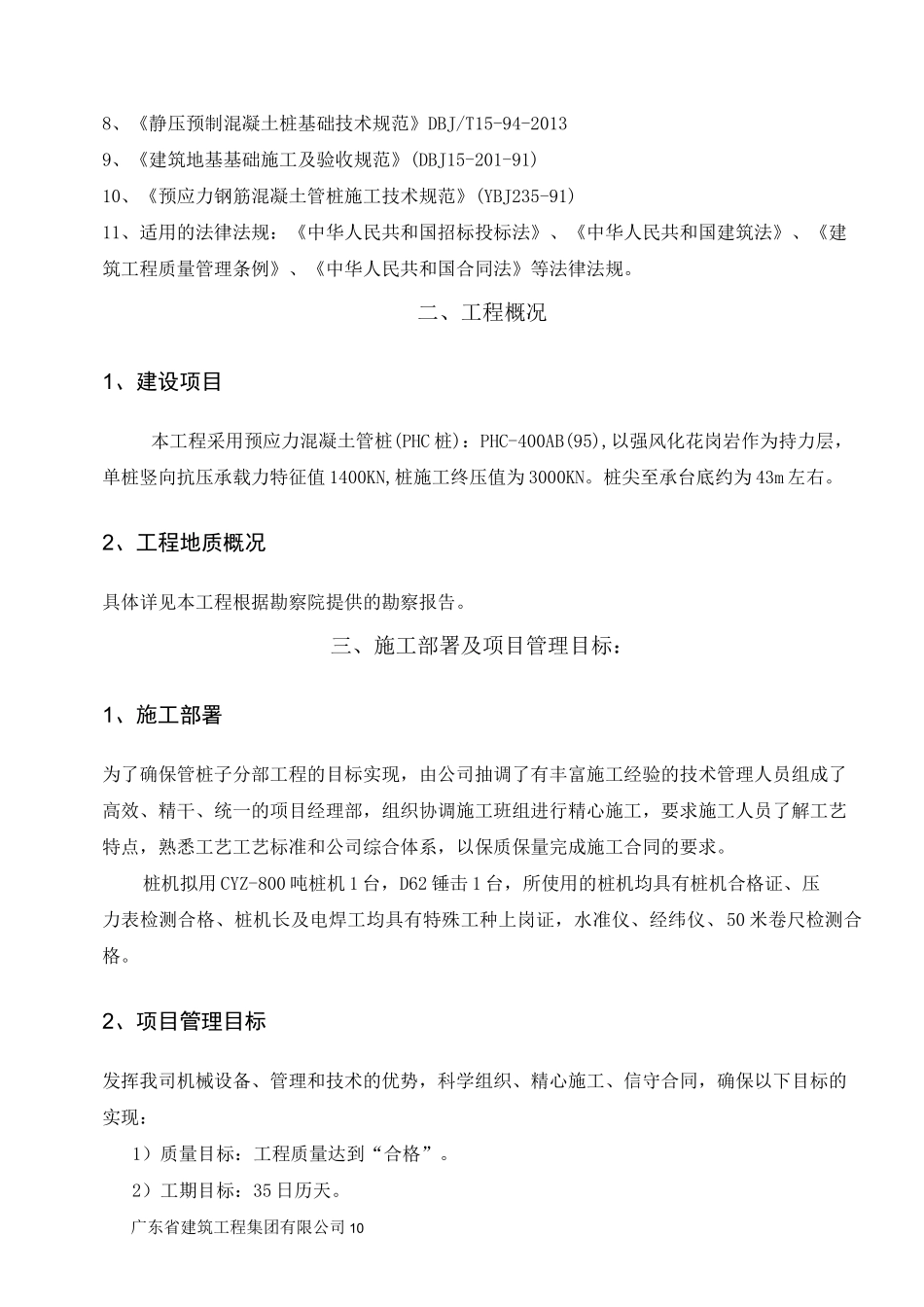

锤击桩施工工艺:6力派尔(珠海)汽车配件有限公司 2#厂静压、锤击 PHC 管桩专项施工方案广东省建筑工程集团有限公司 1广东省建筑工程集团有限公司 108、《静压预制混凝土桩基础技术规范》DBJ/T15-94-20139、《建筑地基基础施工及验收规范》(DBJ15-201-91)10、《预应力钢筋混凝土管桩施工技术规范》(YBJ235-91)11、适用的法律法规:《中华人民共和国招标投标法》、《中华人民共和国建筑法》、《建筑工程质量管理条例》、《中华人民共和国合同法》等法律法规
二、工程概况1、建设项目本工程采用预应力混凝土管桩(PHC 桩):PHC-400AB(95),以强风化花岗岩作为持力层,单桩竖向抗压承载力特征值 1400KN,桩施工终压值为 3000KN
桩尖至承台底约为 43m 左右
2、工程地质概况具体详见本工程根据勘察院提供的勘察报告
三、施工部署及项目管理目标:1、施工部署为了确保管桩子分部工程的目标实现,由公司抽调了有丰富施工经验的技术管理人员组成了高效、精干、统一的项目经理部,组织协调施工班组进行精心施工,要求施工人员了解工艺特点,熟悉工艺工艺标准和公司综合体系,以保质保量完成施工合同的要求
桩机拟用 CYZ-800 吨桩机 1 台,D62 锤击 1 台,所使用的桩机均具有桩机合格证、压力表检测合格、桩机长及电焊工均具有特殊工种上岗证,水准仪、经纬仪、50 米卷
