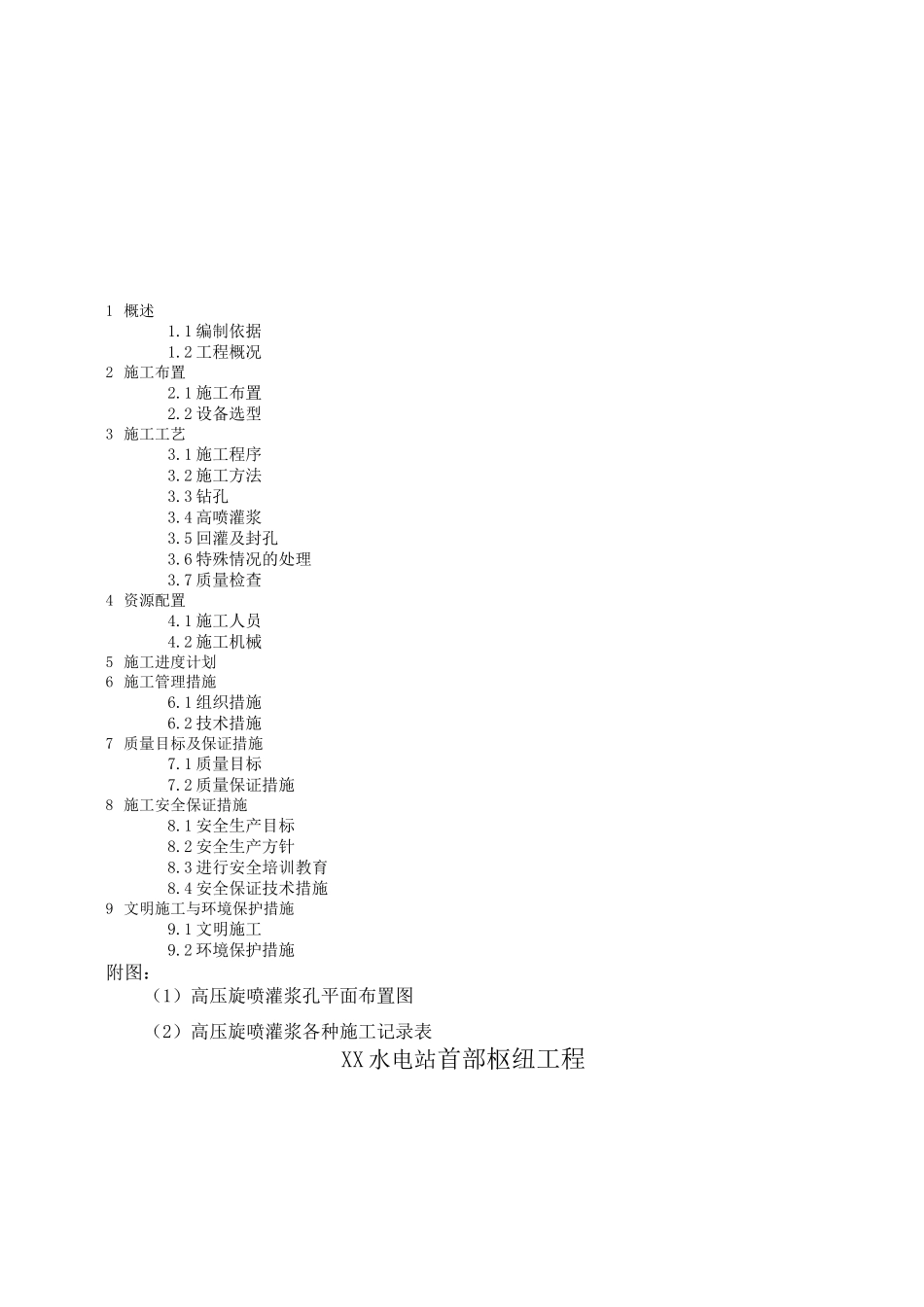

1 编制依据1

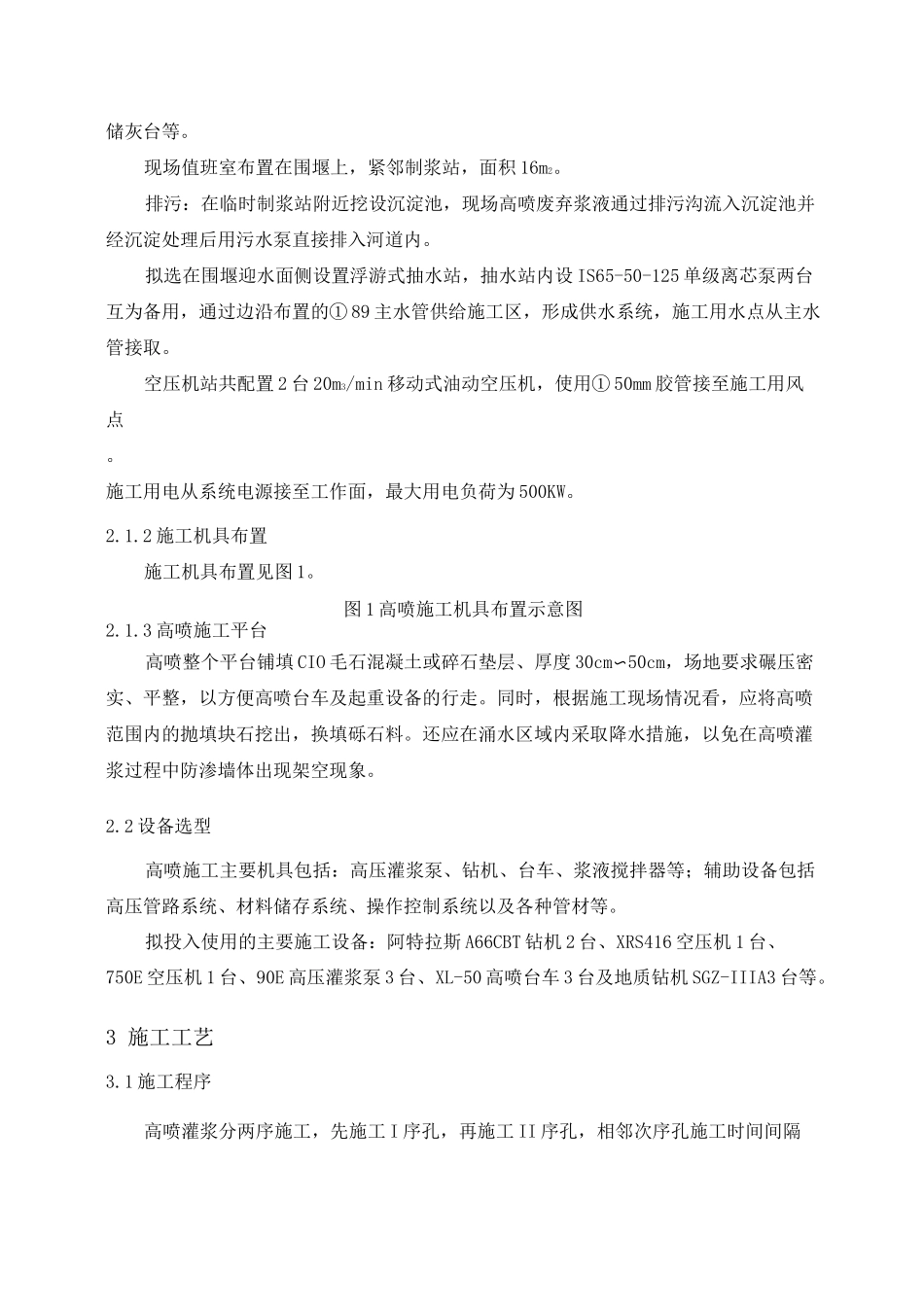

2 工程概况2 施工布置2
1 施工布置2
2 设备选型3 施工工艺3
1 施工程序3
2 施工方法3
4 高喷灌浆3
5 回灌及封孔3
6 特殊情况的处理3
7 质量检查4 资源配置4
1 施工人员4
2 施工机械5 施工进度计划6 施工管理措施6
1 组织措施6
2 技术措施7 质量目标及保证措施7
1 质量目标7
2 质量保证措施8 施工安全保证措施8
1 安全生产目标8
2 安全生产方针8
3 进行安全培训教育8
4 安全保证技术措施9 文明施工与环境保护措施9
1 文明施工9
2 环境保护措施附图:(1)高压旋喷灌浆孔平面布置图(2)高压旋喷灌浆各种施工记录表XX 水电站首部枢纽工程高压旋喷灌浆施工组织设计1 概述1

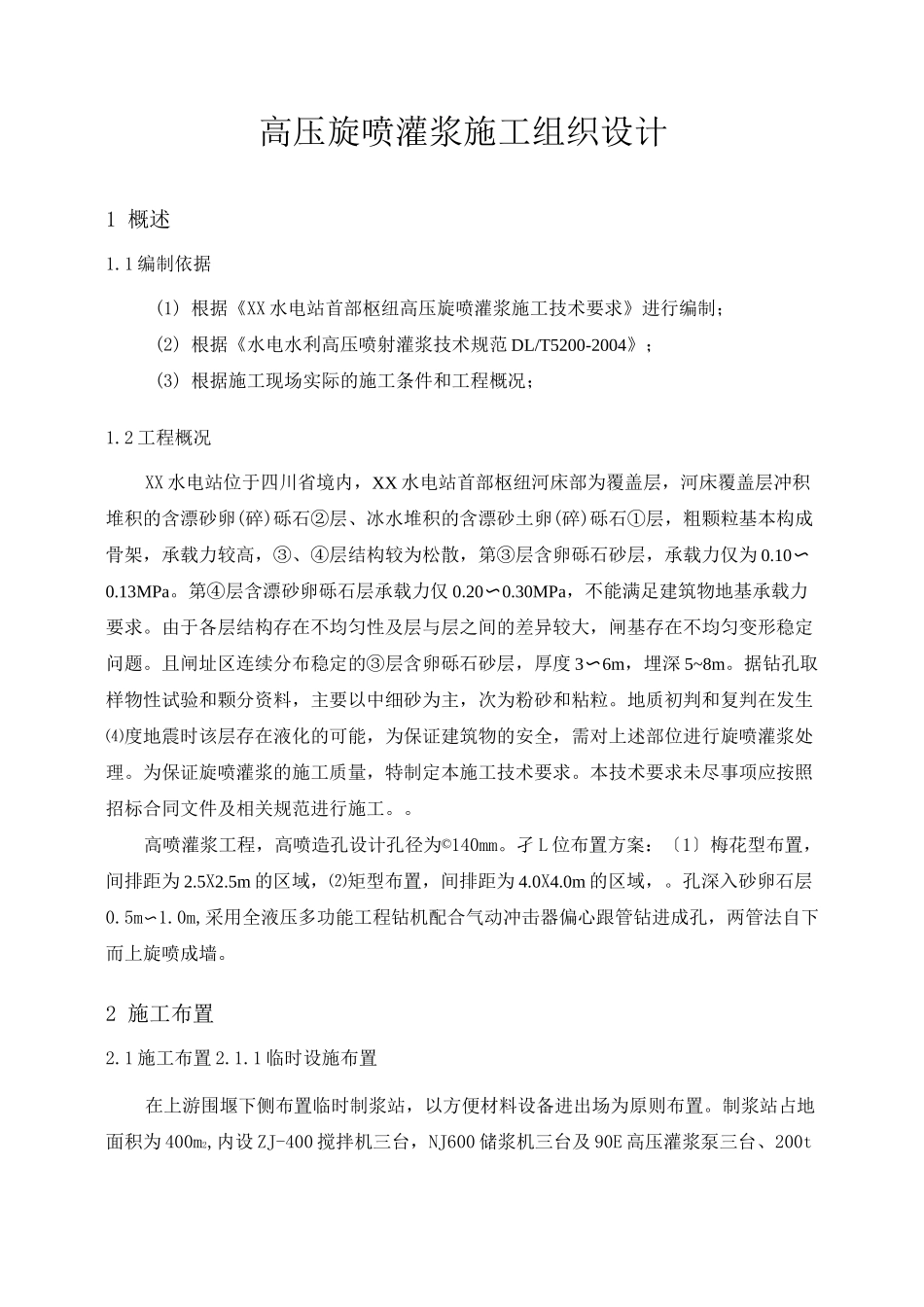

1 编制依据(1) 根据《XX 水电站首部枢纽高压旋喷灌浆施工技术要求》进行编制;(2) 根据《水电水利高压喷射灌浆技术规范 DL/T5200-2004》;(3) 根据施工现场实际的施工条件和工程概况;1
2 工程概况XX 水电站位于四川省境内,XX 水电站首部枢纽河床部为覆盖层,河床覆盖层冲积堆积的含漂砂卵(碎)砾石②层、冰水堆积的含漂砂土卵(碎)砾石①层,粗颗粒基本构成骨架,承载力较高,③、④层结构较为松散,第③层含卵砾石砂层,承载力仅为 0
第④层含漂砂卵砾石层承载力仅 0
30MPa,不能满足建筑物地基承载力要求
由于各层结构存在不均匀性及层与层之间的差异较大,闸基存在不均匀变形稳定问题
且闸址区连续分布稳定的③层含卵砾石砂层,厚度 3〜6m,埋深 5~8m
据钻孔取样物性试验和颗分资料,主要以中细砂为主,次为粉砂和粘粒
地质初判和复判在发生⑷度地震时该层存在液化的可能,为保证建筑物的安全,需对上述部位进行旋喷灌浆处理
为保证旋喷灌浆的施工质量,特制定本施工技术要求
