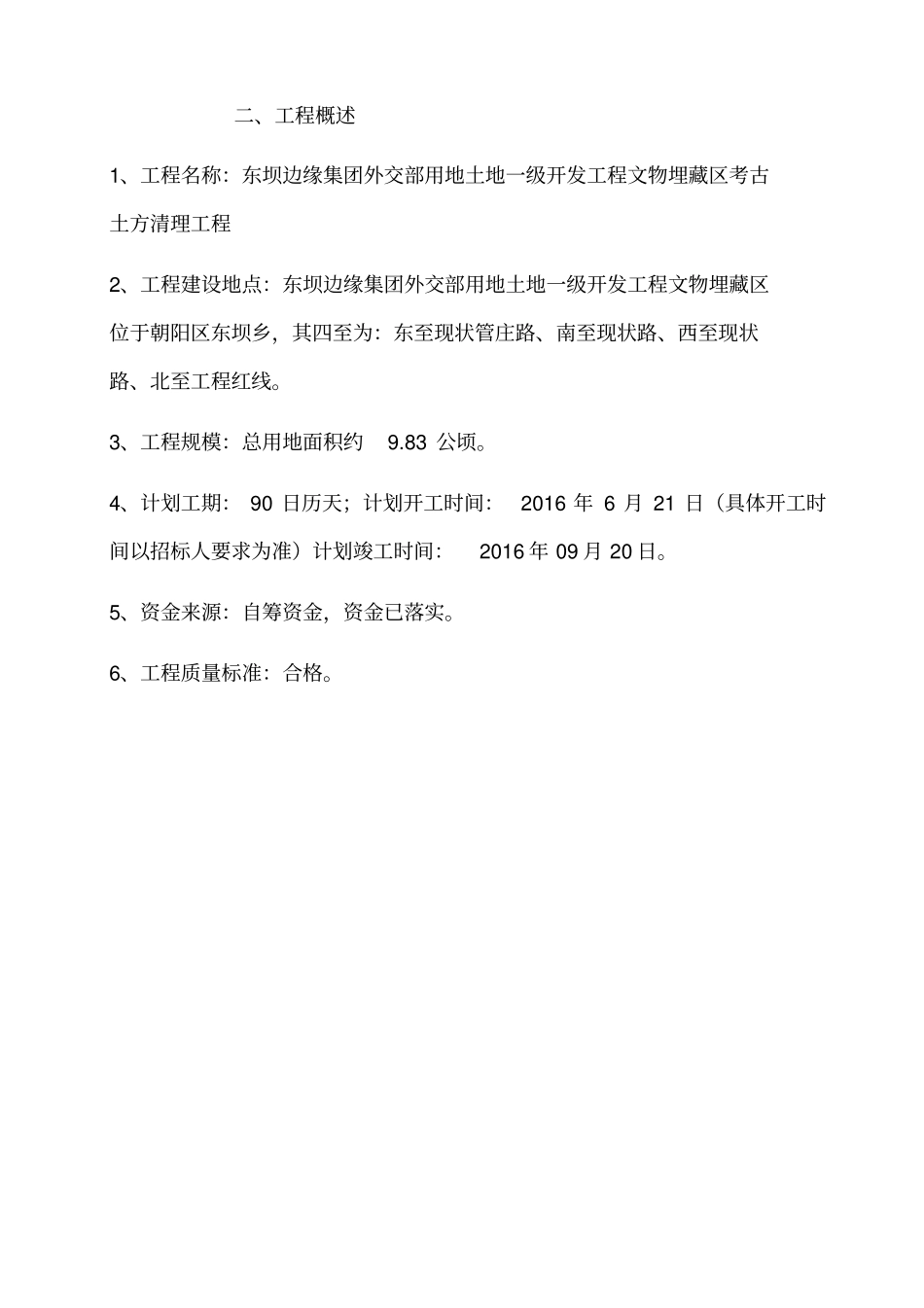

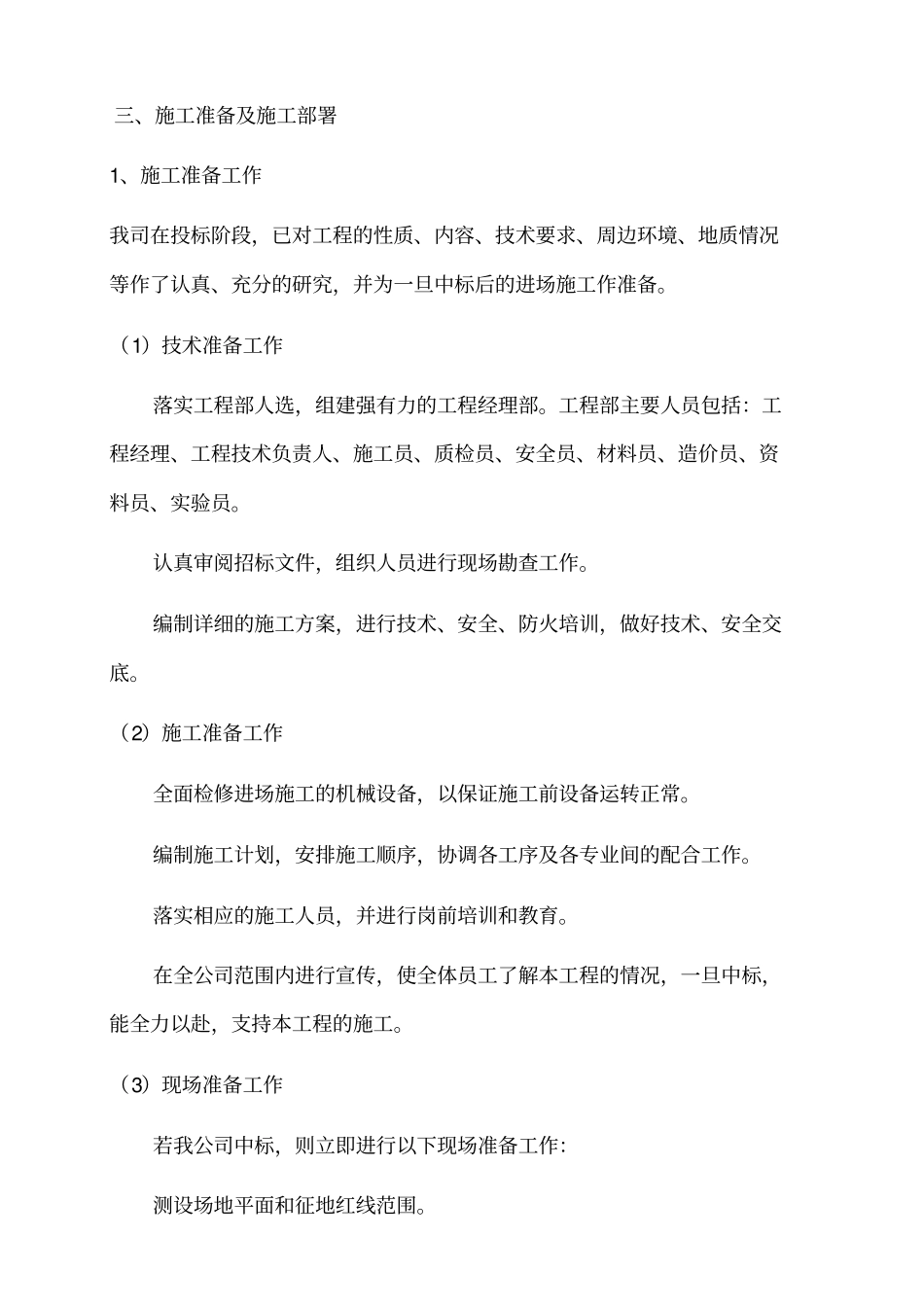

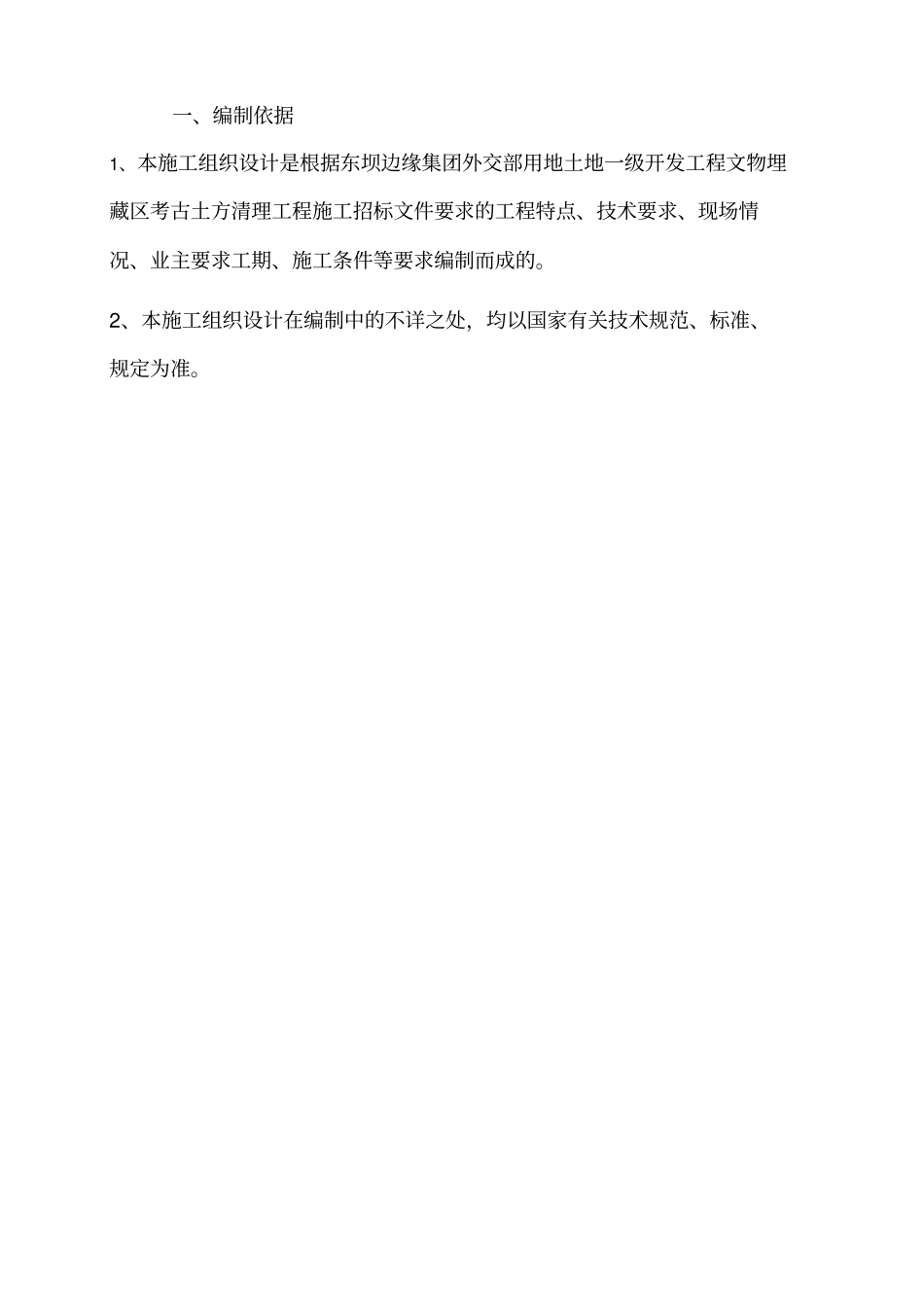

一、编制依据1、本施工组织设计是根据东坝边缘集团外交部用地土地一级开发工程文物埋藏区考古土方清理工程施工招标文件要求的工程特点、技术要求、现场情况、业主要求工期、施工条件等要求编制而成的。2、本施工组织设计在编制中的不详之处,均以国家有关技术规范、标准、规定为准。二、工程概述1、工程名称:东坝边缘集团外交部用地土地一级开发工程文物埋藏区考古土方清理工程2、工程建设地点:东坝边缘集团外交部用地土地一级开发工程文物埋藏区位于朝阳区东坝乡,其四至为:东至现状管庄路、南至现状路、西至现状路、北至工程红线。3、工程规模:总用地面积约9.83 公顷。4、计划工期: 90 日历天;计划开工时间:2016 年 6 月 21 日(具体开工时间以招标人要求为准)计划竣工时间:2016 年 09 月 20 日。5、资金来源:自筹资金,资金已落实。6、工程质量标准:合格。三、施工准备及施工部署1、施工准备工作我司在投标阶段,已对工程的性质、内容、技术要求、周边环境、地质情况等作了认真、充分的研究,并为一旦中标后的进场施工作准备。(1)技术准备工作落实工程部人选,组建强有力的工程经理部。工程部主要人员包括:工程经理、工程技术负责人、施工员、质检员、安全员、材料员、造价员、资料员、实验员。认真审阅招标文件,组织人员进行现场勘查工作。编制详细的施工方案,进行技术、安全、防火培训,做好技术、安全交底。(2)施工准备工作全面检修进场施工的机械设备,以保证施工前设备运转正常。编制施工计划,安排施工顺序,协调各工序及各专业间的配合工作。落实相应的施工人员,并进行岗前培训和教育。在全公司范围内进行宣传,使全体员工了解本工程的情况,一旦中标,能全力以赴,支持本工程的施工。(3)现场准备工作若我公司中标,则立即进行以下现场准备工作:测设场地平面和征地红线范围。认真熟悉现场的地理位置、工地条件、出入口位置,及制定运输便道方案。考察施工现场范围内的地上地下设施,确定需要保护的相关设施(如管道、电光缆等)。施工过程中发现影响施工的地下障碍物时,应以书面形式报告业主或监理,共同协商处置方案。考察弃土场的选址。组织工程机械设备进场。办理施工报建手续和其它有关手续。2、施工部署(1)部署的原则施工部署的总方针为“四全三优先”,即全力以赴,全方位作业,全公司参与,确保全胜;人力、财力、物力优先。发挥我公司拥有大批各类专业技术管理人员、有足够的大型土石方施...
