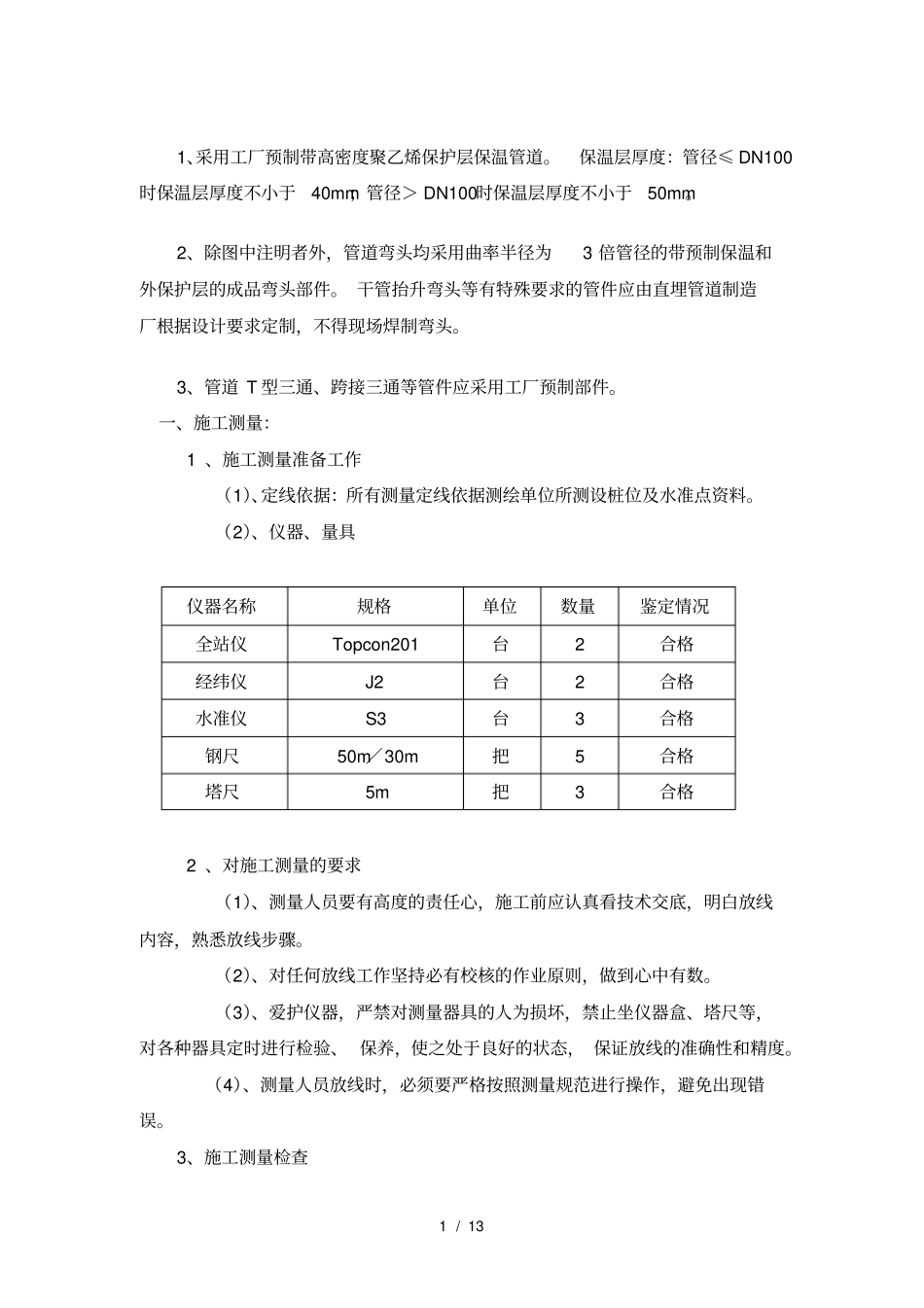

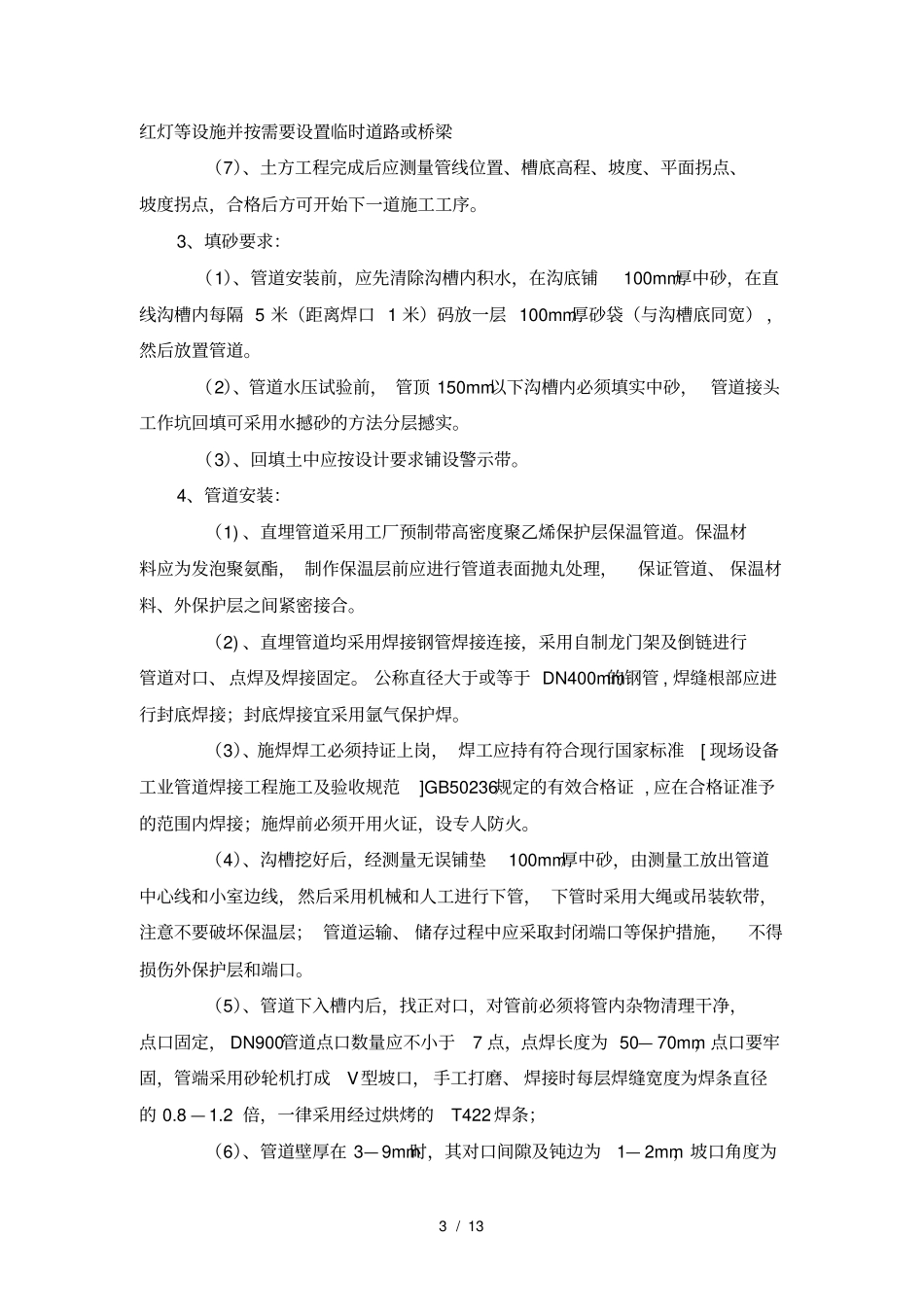

1 / 13 1、采用工厂预制带高密度聚乙烯保护层保温管道。保温层厚度:管径≤ DN100时保温层厚度不小于40mm;管径> DN100时保温层厚度不小于50mm。2、除图中注明者外,管道弯头均采用曲率半径为3 倍管径的带预制保温和外保护层的成品弯头部件。 干管抬升弯头等有特殊要求的管件应由直埋管道制造厂根据设计要求定制,不得现场焊制弯头。3、管道 T 型三通、跨接三通等管件应采用工厂预制部件。一、施工测量: 1 、施工测量准备工作(1)、定线依据:所有测量定线依据测绘单位所测设桩位及水准点资料。(2)、仪器、量具仪器名称规格单位数量鉴定情况全站仪Topcon201 台2 合格经纬仪J2 台2 合格水准仪S3 台3 合格钢尺50m/30m 把5 合格塔尺5m 把3 合格 2 、对施工测量的要求(1)、测量人员要有高度的责任心,施工前应认真看技术交底,明白放线内容,熟悉放线步骤。(2)、对任何放线工作坚持必有校核的作业原则,做到心中有数。(3)、爱护仪器,严禁对测量器具的人为损坏,禁止坐仪器盒、塔尺等,对各种器具定时进行检验、 保养,使之处于良好的状态, 保证放线的准确性和精度。(4)、测量人员放线时,必须要严格按照测量规范进行操作,避免出现错误。3、施工测量检查2 / 13 (1)、对每一步施工测量成果要进行复查校核,无误后方可申报上级检查,需监理现场认可后方能进行下步施工。(2)、做好测量日志,保证资料的完整。4、竣工测量:工程完工后进行竣工测量, 按要求测量工程的平面图, 在图中标出有关结构物的位置、高程、相对关系和建筑物接近界的距离。二、直埋管道工程施工方法和技术措施:1、直埋管道工程施工流程:测量放线、 土方开挖、铺砂垫层、管道安装、砌井、超声波检测焊口、防腐保温修补、管道接口保温、管顶填盖中砂、水压试验、管道冲洗调试、回填土夯实、竣工测量、竣工验收。 2、测量放线、土方开挖(1)、根据测绘院及甲方所给的桩点及高程点做好验线和护桩工作,土方开挖前应进行工程测量, 包括平面测量和高程测量。 与本设计图纸不一致处应按实际情况作调整。并根据设计图纸管道埋深和边坡比放出管道沟槽开挖边线;(2)、土方开挖应按本设计要求, 并根据实际情况进行调整。 当现场条件不能满足开槽上口宽度要求时,应按《建筑基坑支护技术规程》JGJ120 进行边坡支护。管道沟底宽度见施工图中的剖面图,边坡为1:0.15 ;(3)、土方开挖前应制定对开挖范围内的各种障碍物(已有地...
