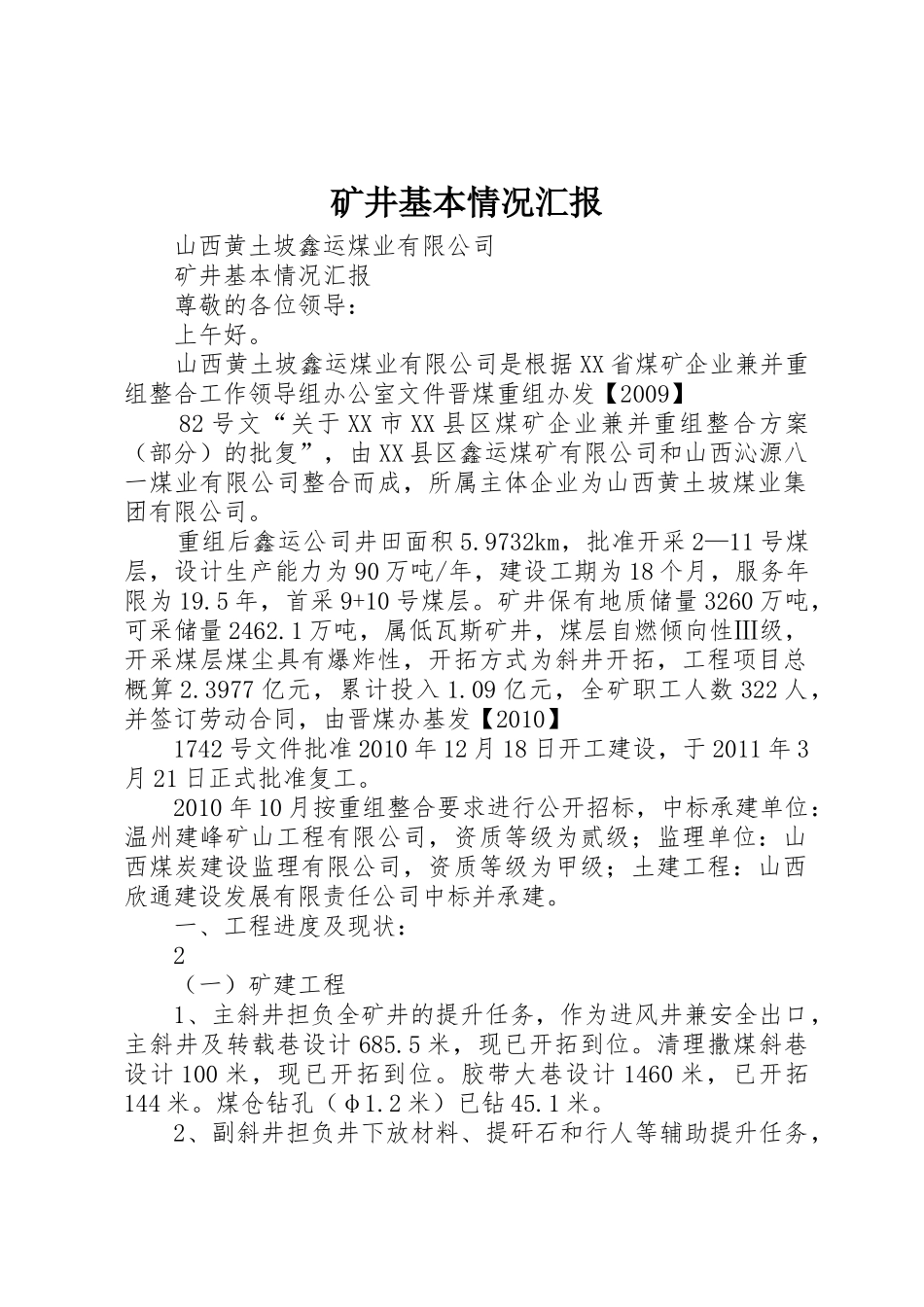

矿井基本情况汇报 山西黄土坡鑫运煤业有限公司 矿井基本情况汇报 尊敬的各位领导: 上午好
山西黄土坡鑫运煤业有限公司是根据 XX 省煤矿企业兼并重组整合工作领导组办公室文件晋煤重组办发【2009】 82 号文“关于 XX 市 XX 县区煤矿企业兼并重组整合方案(部分)的批复”,由 XX 县区鑫运煤矿有限公司和山西沁源八一煤业有限公司整合而成,所属主体企业为山西黄土坡煤业集团有限公司
重组后鑫运公司井田面积 5
9732km,批准开采 2—11 号煤层,设计生产能力为 90 万吨/年,建设工期为 18 个月,服务年限为 19
5 年,首采 9+10 号煤层
矿井保有地质储量 3260 万吨,可采储量 2462
1 万吨,属低瓦斯矿井,煤层自燃倾向性Ⅲ级,开采煤层煤尘具有爆炸性,开拓方式为斜井开拓,工程项目总概算 2
3977 亿元,累计投入 1
09 亿元,全矿职工人数 322 人,并签订劳动合同,由晋煤办基发【2010】 1742 号文件批准 2010 年 12 月 18 日开工建设,于 2011 年 3月 21 日正式批准复工
2010 年 10 月按重组整合要求进行公开招标,中标承建单位:温州建峰矿山工程有限公司,资质等级为贰级;监理单位:山西煤炭建设监理有限公司,资质等级为甲级;土建工程:山西欣通建设发展有限责任公司中标并承建
一、工程进度及现状: 2 (一)矿建工程 1、主斜井担负全矿井的提升任务,作为进风井兼安全出口,主斜井及转载巷设计 685
5 米,现已开拓到位
清理撒煤斜巷设计 100 米,现已开拓到位
胶带大巷设计 1460 米,已开拓144 米
煤仓钻孔(φ1
2 米)已钻 45
2、副斜井担负井下放材料、提矸石和行人等辅助提升任务,为矿井的进风井及安全出口
副斜井设计 196 米,井底车场设计 90 米,均已开拓到位;轨道大巷设计 1
