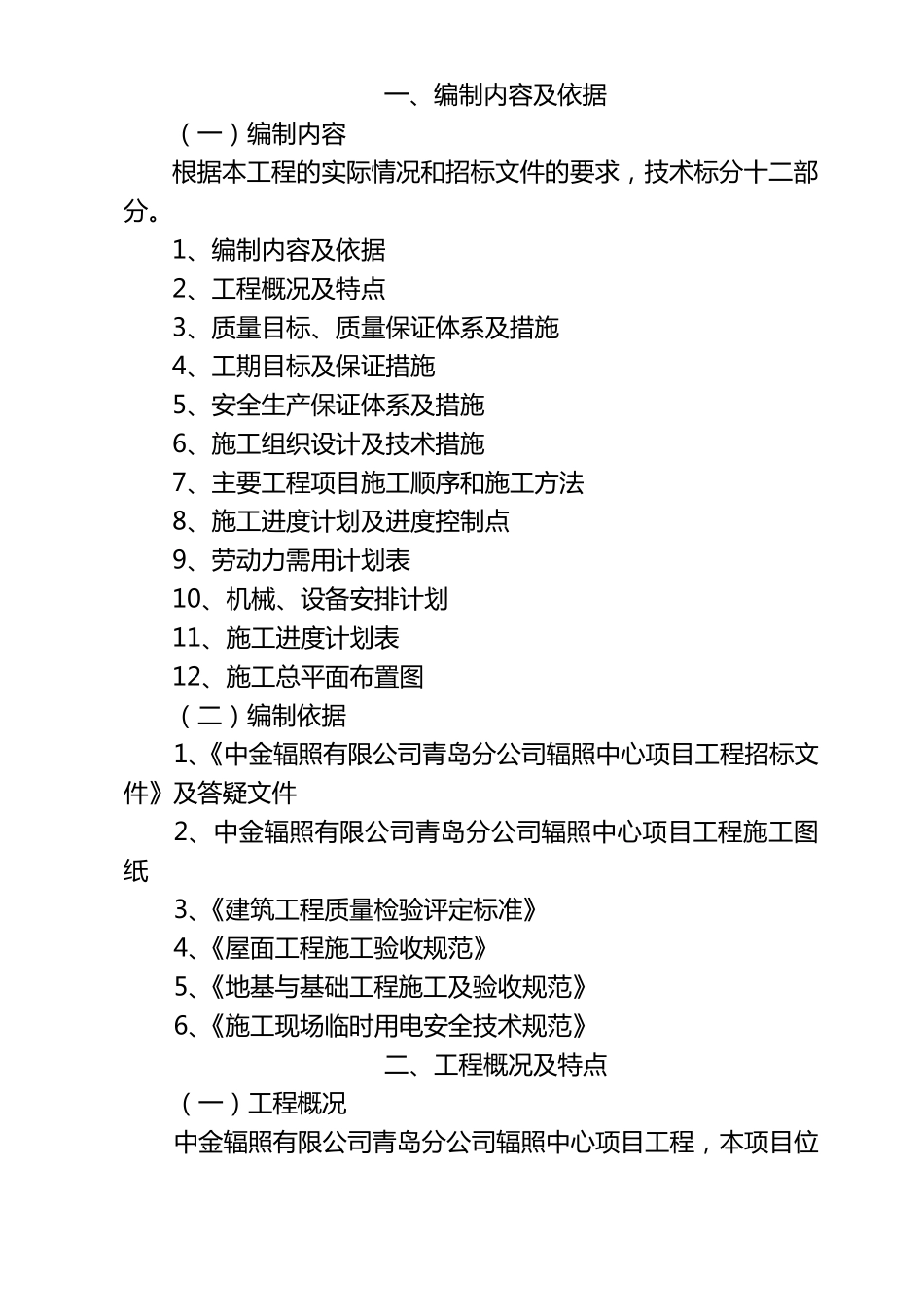

一 、编制内容及依据 (一 )编制内容 根据本工程的实际情况和招标文件的要求,技术标分十二部分
1、编制内容及依据 2、工程概况及特点 3、质量目标、质量保证体系及措施 4、工期目标及保证措施 5、安全生产保证体系及措施 6、施工组织设计及技术措施 7、主要工程项目施工顺序和施工方法 8、施工进度计划及进度控制点 9、劳动力需用计划表 10、机械、设备安排计划 11、施工进度计划表 12、施工总平面布置图 (二)编制依据 1、《中金辐照有限公司青岛分公司辐照中心项目工程招标文件》及答疑文件 2、中金辐照有限公司青岛分公司辐照中心项目工程施工图纸 3、《建筑工程质量检验评定标准》 4、《屋面工程施工验收规范》 5、《地基与基础工程施工及验收规范》 6、《施工现场临时用电安全技术规范》 二、工程概况及特点 (一 )工程概况 中金辐照有限公司青岛分公司辐照中心项目工程,本项目位 于 临 港 经 济 区 开 发 区 北 一 环 路 以 南 , 上 海 北 路 西 侧

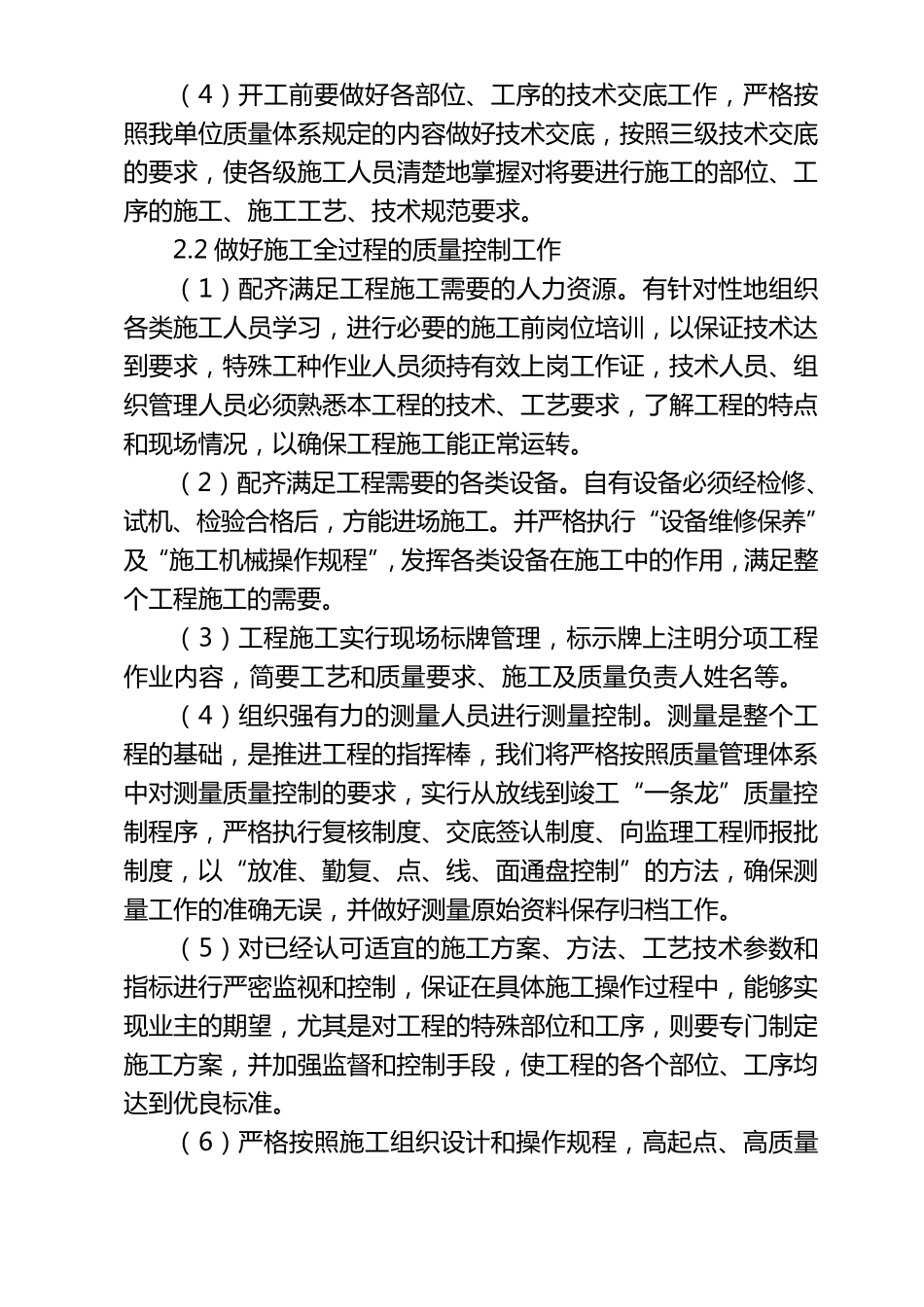

( 二 ) 工 程 特 点 1、本工 程 为辐照厂房、综合楼、门卫及辅助用房, 工 程 复杂, 要严格复核各种现况, 使设计与施工 完美结合
2、因本工 程 多个楼座同时施工 , 故施工 中要积极作好各项工 程 的施工 配合工 作
3、工 期紧, 历时 120 天, 工 程 量大, 质量高, 要流水施工 ,统筹兼顾
三、质量目标、质量保证体系及措施 1、质量目标 施工 质量符合 GB50300-2001《建筑工 程 施工 质量验收统一标准》及相关专业验收规范的规定, 一 次性验收合格
2、工 程 质量保证总体措施 2

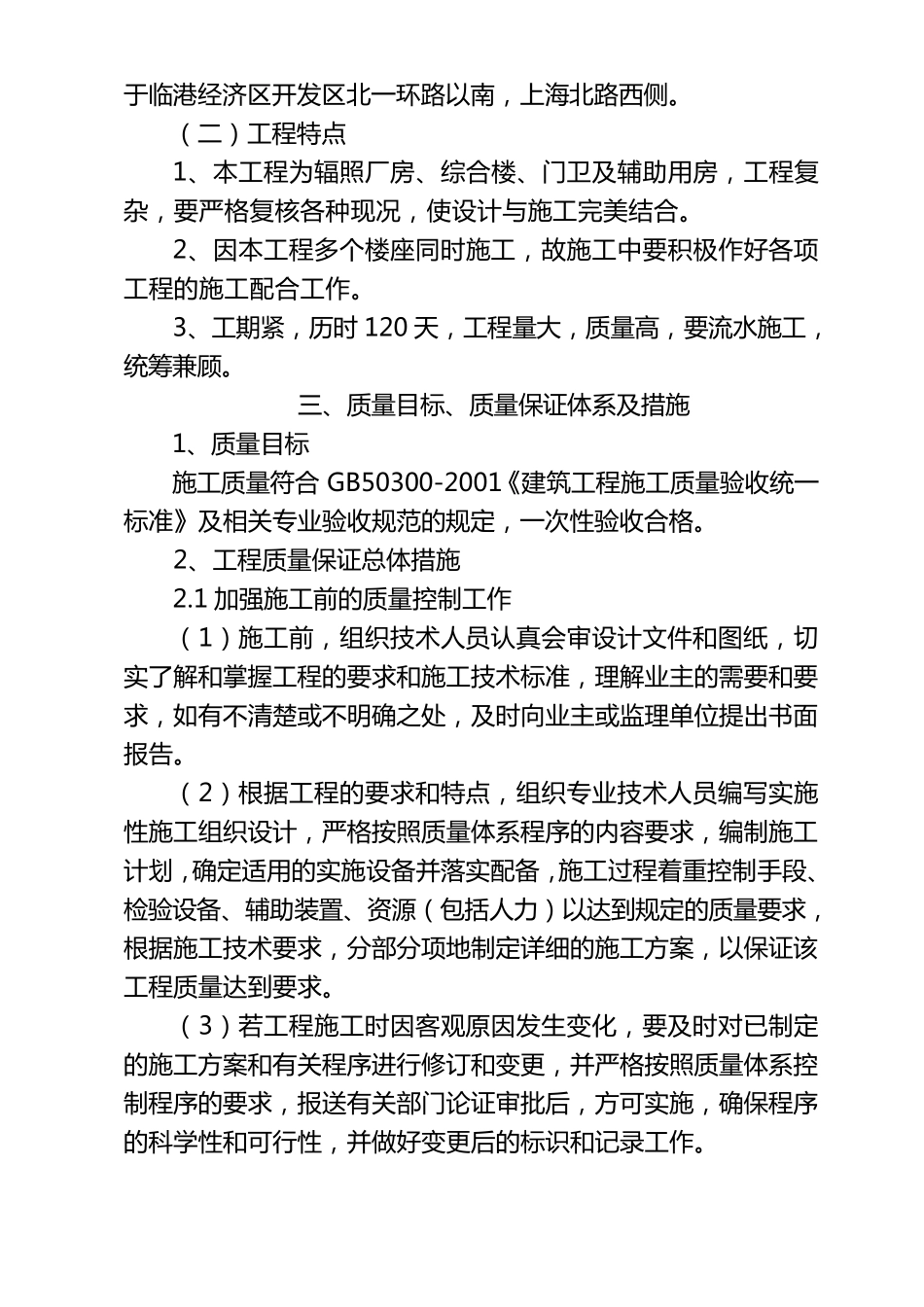

1 加强施工 前的质量控制工 作 ( 1) 施工 前, 组织技术人员认真 会 审 设计文 件 和 图 纸 , 切实 了 解 和 掌 握 工 程 的要求 和 施工 技术标准, 理 解 业主 的
