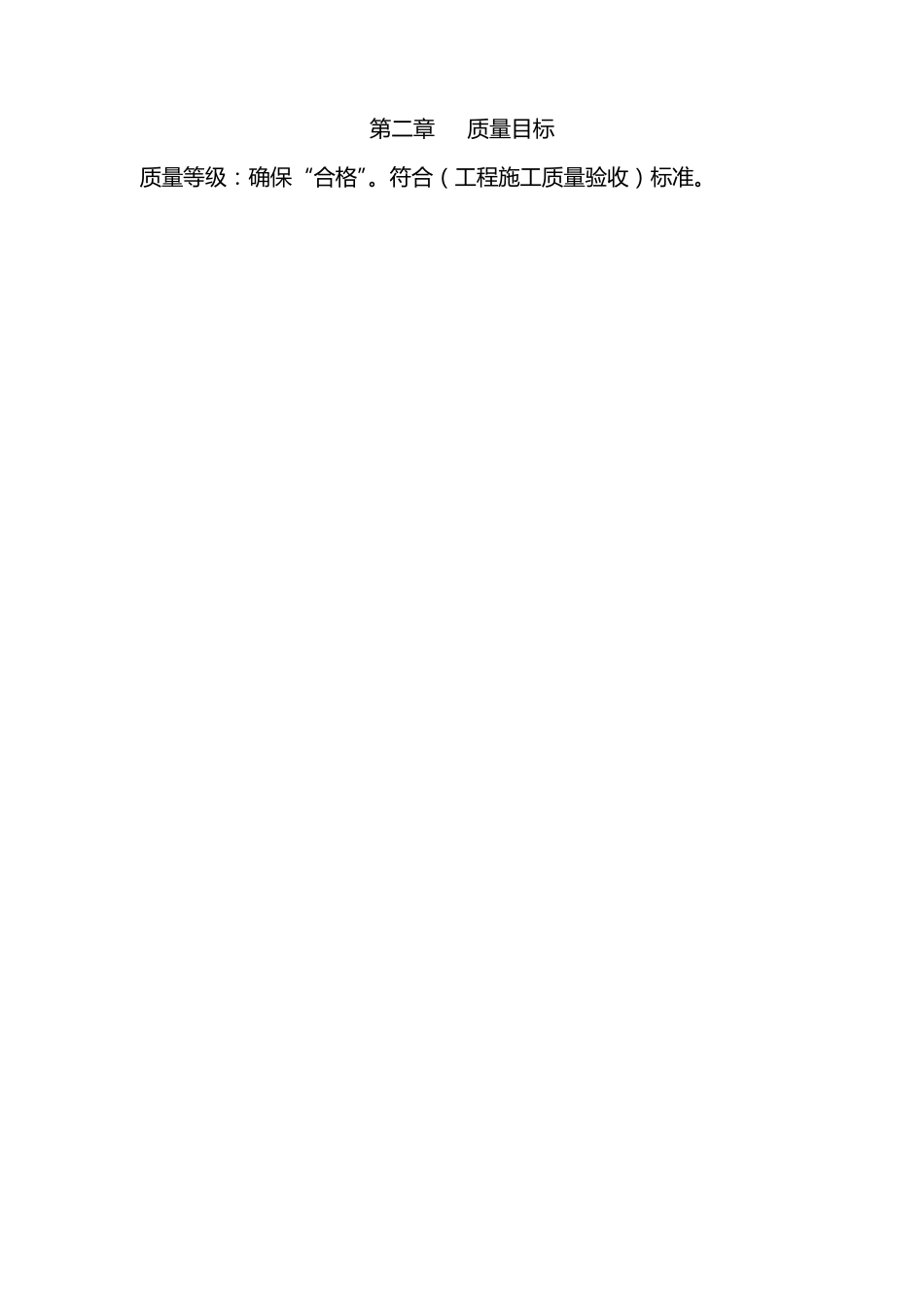

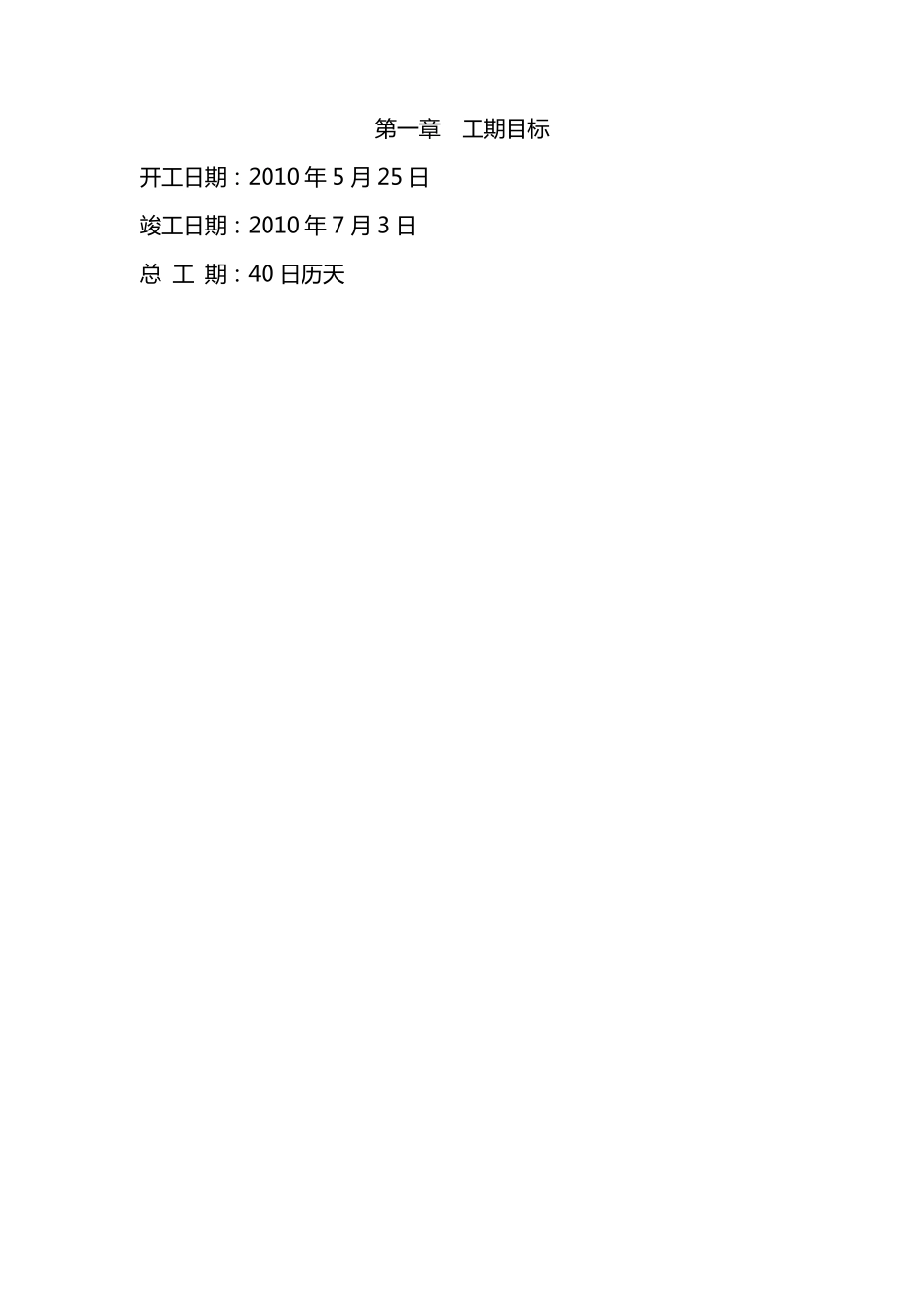

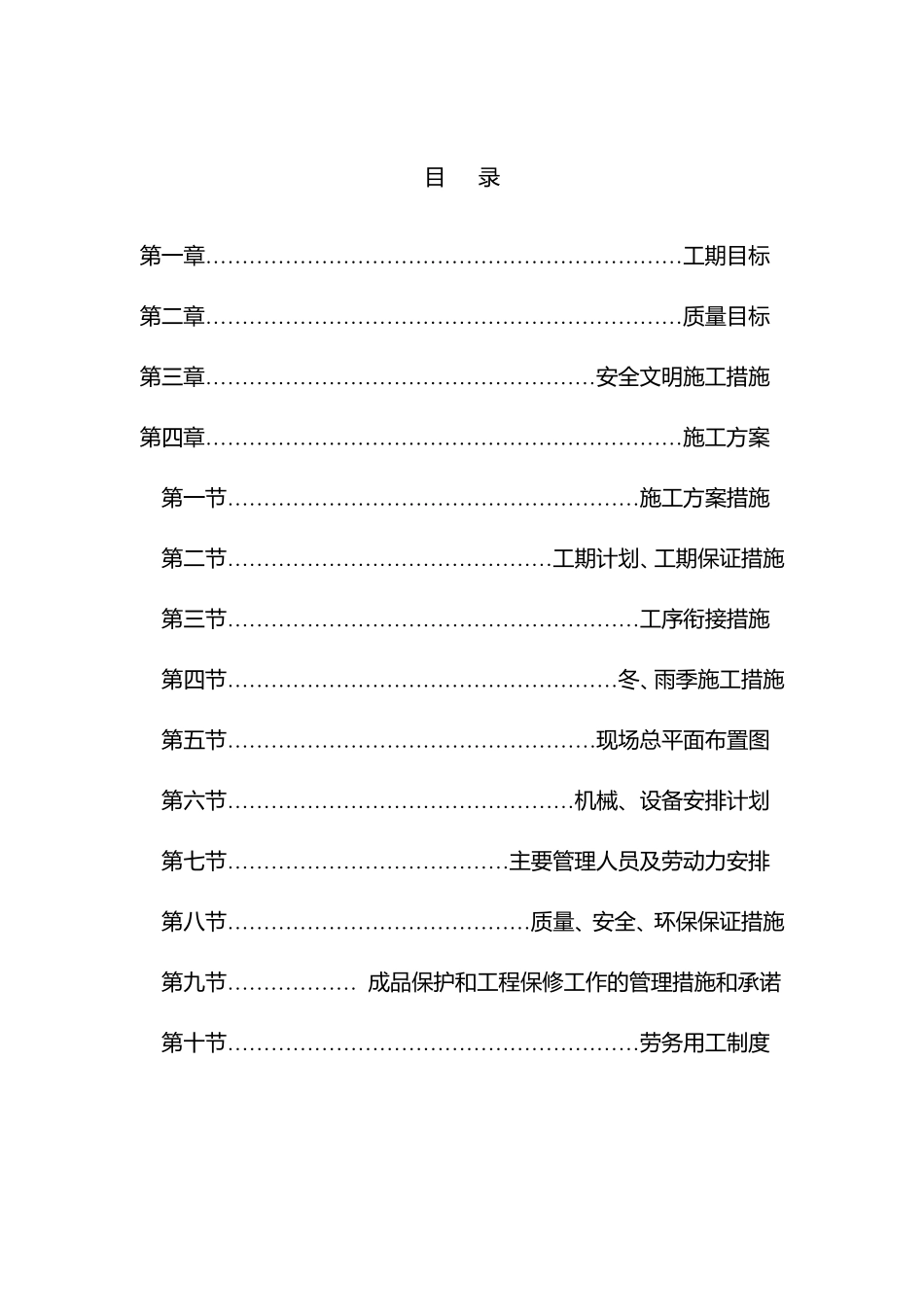

目 录 第 一 章 …………………………………………………………工 期 目 标 第 二 章 …………………………………………………………质 量 目 标 第 三 章 ………………………………………………安 全 文 明 施 工 措 施 第 四 章 …………………………………………………………施 工 方 案 第 一 节 …………………………………………………施 工 方 案 措 施 第 二 节 ………………………………………工 期 计 划 、工 期 保证措 施 第 三 节 …………………………………………………工 序衔接措 施 第 四 节 ………………………………………………冬、雨季施 工 措 施 第 五节 ……………………………………………现场总平面布置图 第 六节 …………………………………………机械、设备安 排计 划 第 七节 …………………………………主要管理人员及劳动力安 排 第 八节 ……………………………………质 量 、安 全 、环保保证措 施 第 九节 ……………… 成品保护和工 程保修工 作的管理措 施 和承诺 第 十节 …………………………………………………劳务用工 制度 第 一章 工期目标 开工日期:2010 年 5 月 25 日 竣工日期:2010 年 7 月 3 日 总 工 期:40 日历天 第 二 章 质 量 目 标 质 量 等 级 : 确 保 “合格”。符合(工程施工质 量 验收)标 准。 第 三 章 安 全 、 文 明 施 工 措 施 一 、 安 全 管 理 组 织 措 施 1. 建 立 安 全 责 任 制 , 落 实 责 任 人 。 安 全 措 施 是 对 施 工 项 目 安 全生 产 进 行 计 划 、 组 织 、 指 挥 、 协 调 或 监 控 的 一 系 列 活 动 , 它 可 以 保 证施 工 中 的 人 身 安 全 、 设 备 安 全 、 结 构 安 全 、 财 产 安 全 并 创 造 适 宜 的 施工 环 境 。 在 施 工 中 要 坚 持 “安 全 第 一 , 预防为主”的 方针。 项 目 负责人 是 该项 目 的 责 任 人 , 控 制 的 重点是 施 工 中 人 员的 不安 全 行 为、 设 备设 施 的 不安 全 状态、 作业环 境 的 不安 全 因素以 及管 理 上的 不安 全 缺陷。责 任 人 在 施 工 前要 进 行 安 全 ...
