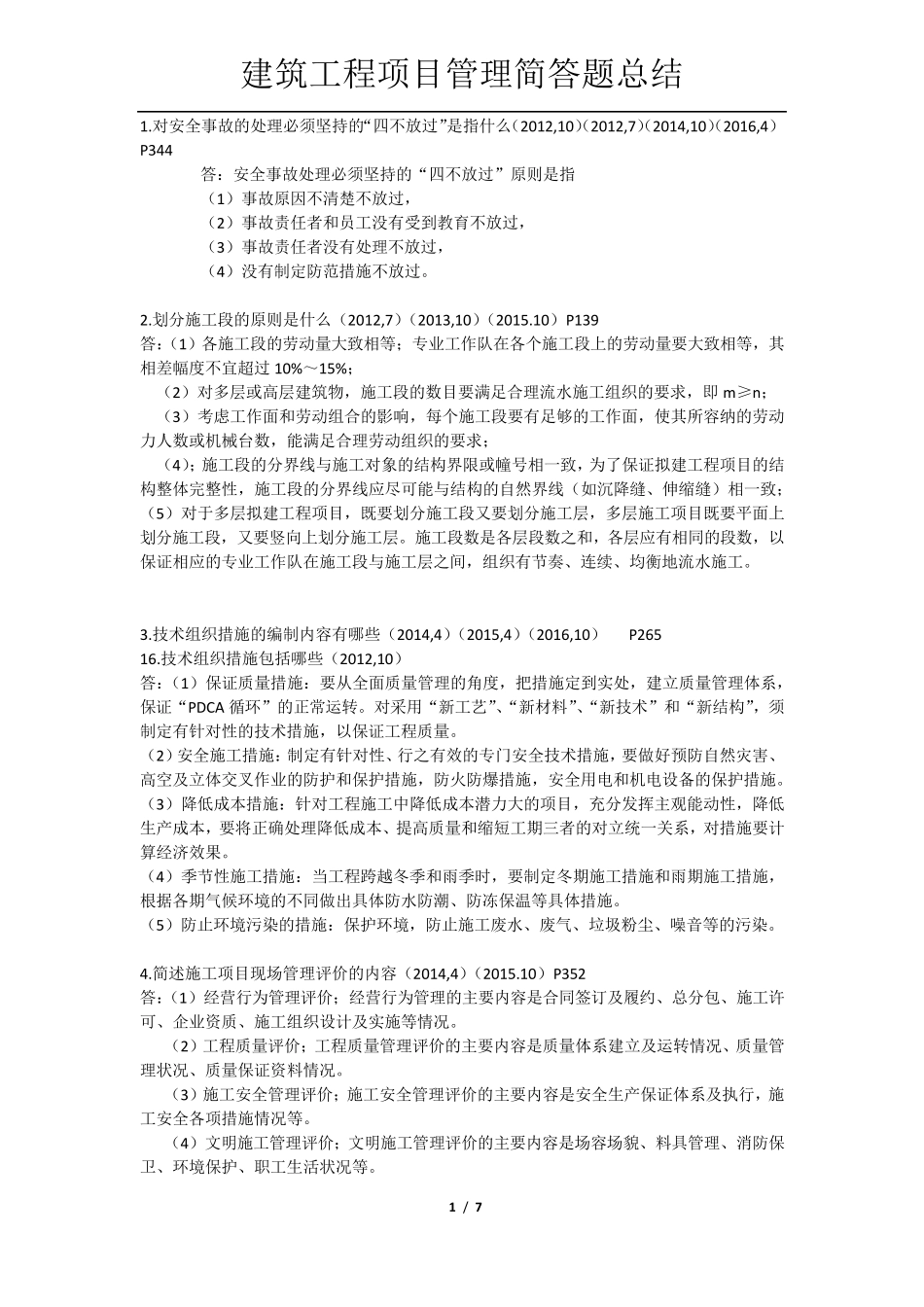

建筑工程项目管理简答题总结 1 / 7 1.对安全事故的处理必须坚持的“四不放过”是指什么(2012,10)(2012,7)(2014,10)(2016,4)P344 答:安全事故处理必须坚持的“四不放过”原则是指 (1)事故原因不清楚不放过, (2)事故责任者和员工没有受到教育不放过, (3)事故责任者没有处理不放过, (4)没有制定防范措施不放过。 2.划分施工段的原则是什么(2012,7)(2013,10)(2015.10)P139 答:(1)各施工段的劳动量大致相等;专业工作队在各个施工段上的劳动量要大致相等,其相差幅度不宜超过 10%~15%; (2)对多层或高层建筑物,施工段的数目要满足合理流水施工组织的要求,即 m≥n; (3)考虑工作面和劳动组合的影响,每个施工段要有足够的工作面,使其所容纳的劳动力人数或机械台数,能满足合理劳动组织的要求; (4);施工段的分界线与施工对象的结构界限或幢号相一致,为了保证拟建工程项目的结构整体完整性,施工段的分界线应尽可能与结构的自然界线(如沉降缝、伸缩缝)相一致; (5)对于多层拟建工程项目,既要划分施工段又要划分施工层,多层施工项目既要平面上划分施工段,又要竖向上划分施工层。施工段数是各层段数之和,各层应有相同的段数,以保证相应的专业工作队在施工段与施工层之间,组织有节奏、连续、均衡地流水施工。 3.技术组织措施的编制内容有哪些(2014,4)(2015,4)(2016,10) P265 16.技术组织措施包括哪些(2012,10) 答:(1)保证质量措施:要从全面质量管理的角度,把措施定到实处,建立质量管理体系,保证“PDCA 循环”的正常运转。对采用“新工艺”、“新材料”、“新技术”和“新结构”,须制定有针对性的技术措施,以保证工程质量。 (2)安全施工措施:制定有针对性、行之有效的专门安全技术措施,要做好预防自然灾害、高空及立体交叉作业的防护和保护措施,防火防爆措施,安全用电和机电设备的保护措施。 (3)降低成本措施:针对工程施工中降低成本潜力大的项目,充分发挥主观能动性,降低生产成本,要将正确处理降低成本、提高质量和缩短工期三者的对立统一关系,对措施要计算经济效果。 (4)季节性施工措施:当工程跨越冬季和雨季时,要制定冬期施工措施和雨期施工措施,根据各期气候环境的不同做出具体防水防潮、防冻保温等具体措施。 (5)防止环境污染的措施:保护环境,防止施工废水、废气、垃圾粉尘、噪音等的污染。 4.简述施工项目现场管理评价的内容(2...
