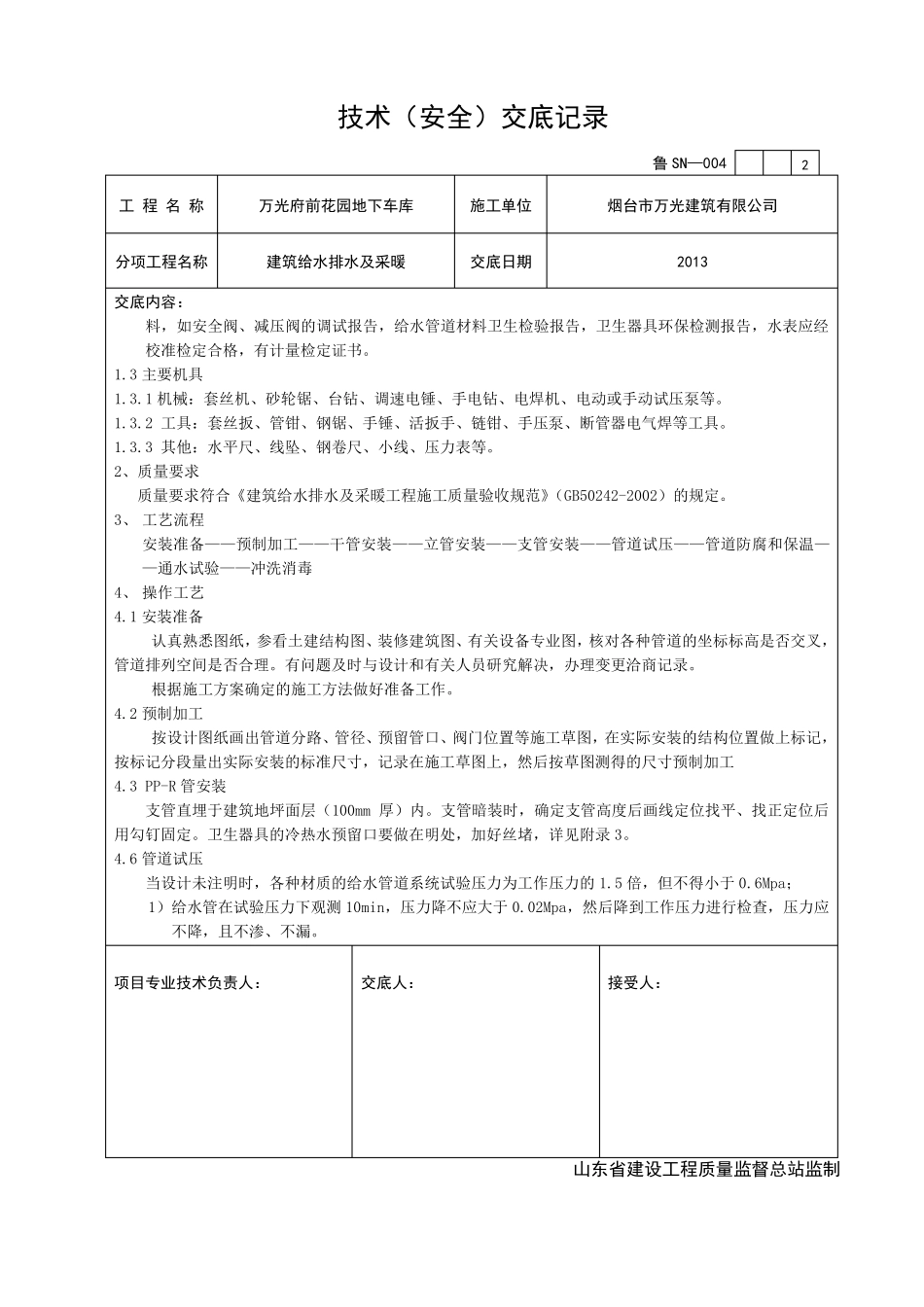

技术(安全)交底记录 1 工 程 名 称 万光府前花园地下车库 施工单位 烟台市万光建筑有限公司 分项工程名称 建筑给水排水及采暖 交底日期 2013 交底内容: 1、 施工准备(室内给水管道施工) 1
1 作业条件 1
1 地下管道铺设必须在房心土回填夯实或挖到管底标高,沿管线敷设位置清理干净,管道穿墙处已预留管洞或安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确
2 暗装管道应在地沟盖板前或吊顶封闭前进行安装
3 明装托、吊干管安装必须在安装层底结构顶板完成后进行
沿管线安装位置的模板及杂物清理干净,托吊卡件均已安装牢固,位置正确
4 立管安装宜在主体结构完成后进行
每层均应有明确的标高线,暗装竖井管道,应把竖井内的模板及杂物清除干净,并有防坠落措施
5 支管安装应在墙体砌筑完毕墙面未装修前进行
2 材料要求 1
1 热镀锌涂塑钢管应符合 GB/T17219-1998 标准,管件则由生产厂家配套供应,执行相应的企业行业标准
2 给水塑料管、复合管及管件应符合设计要求,管材和管件内外壁应光滑、平整,无裂纹、脱皮、气泡,无明显的痕迹 、凹 痕和严 重 的冷 斑 ; 管材轴 向 不 得 有扭 曲 和弯 曲 ,其直 线度 偏 差 应小 于 1% ,且 色 泽 一 致 ; 管材端 口必须垂 直 于 轴 线,并且 平整; 合模缝 、浇 口应平整,无开 裂
管件应完整,无缺 损 、变 形 ; 管材和管件的壁厚 偏 差 不 得 超 过14% ; 管材的外径 、壁厚 及其公 差 应满 足 相应的技 术 要求
3 生活 给水、热水系 统 水表 : 表 壳 铸 造 规矩 ,无砂 眼 、裂纹,表 玻 璃 盖无损 坏 ,铅 封完整

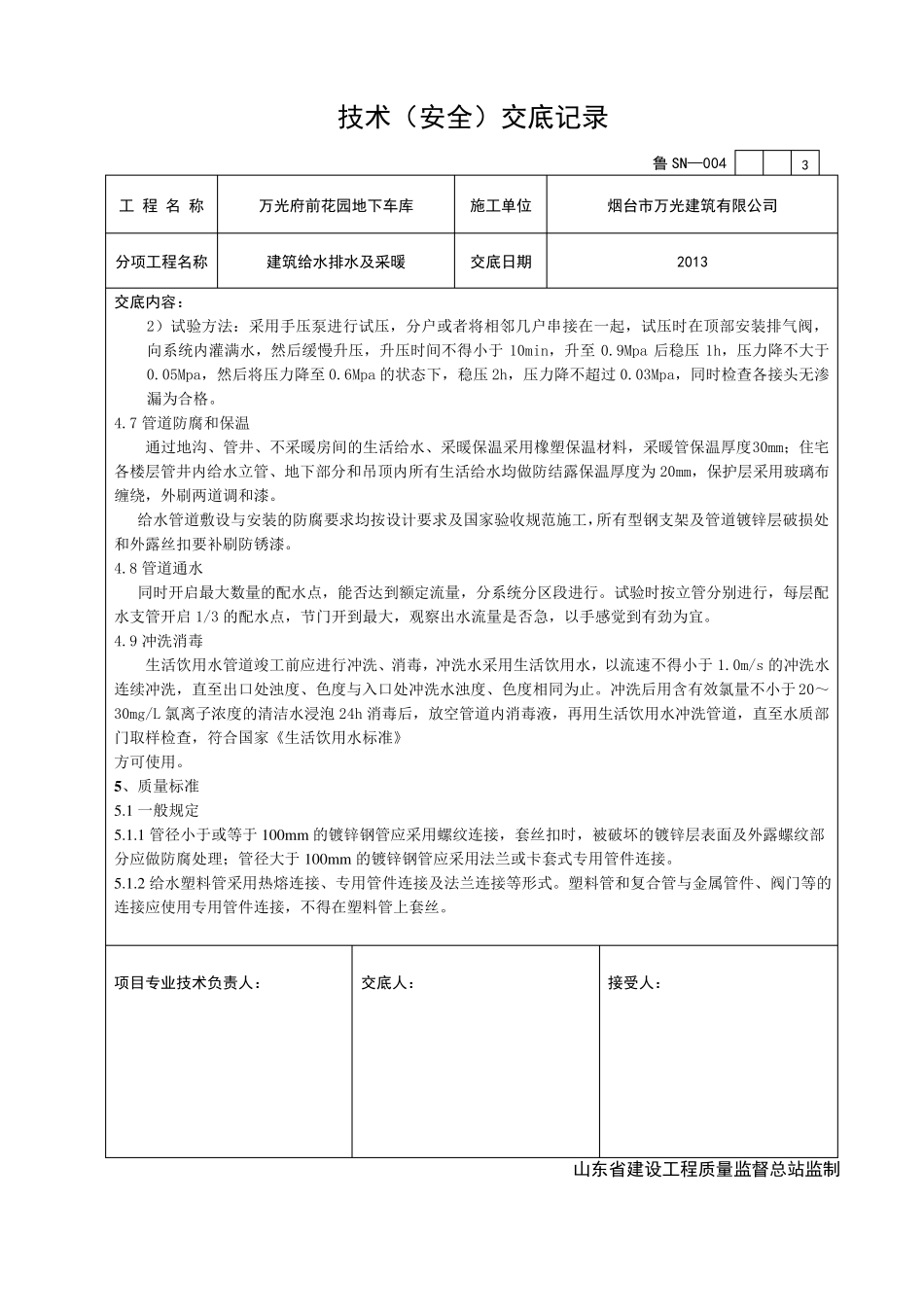

4 阀 门 的规格型 号 应符合设计要求,热水系 统 阀 门 符合温 度 要
