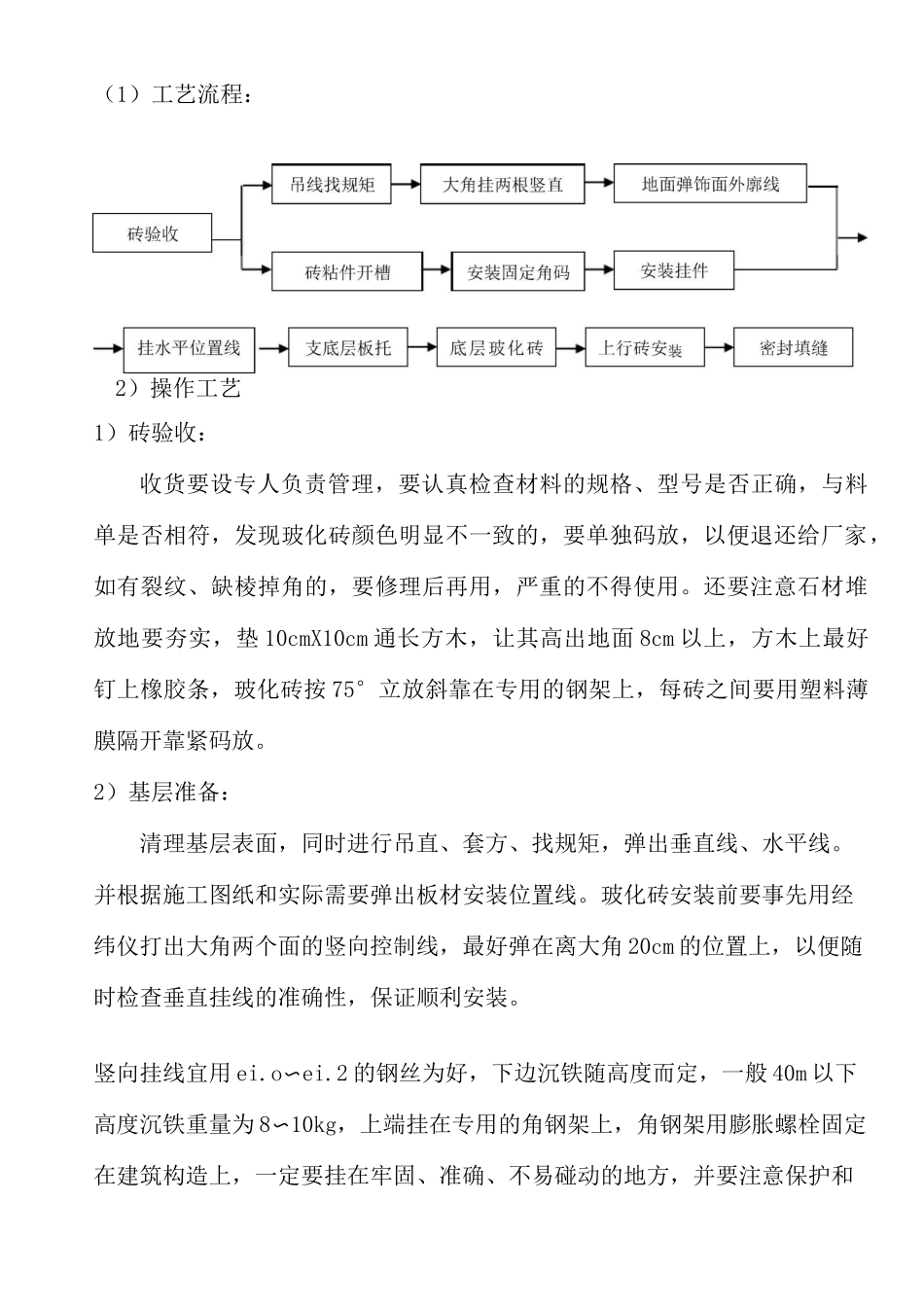

第八节瓷砖砖干挂施工工艺1、适用范围适用于工业与民用建筑室内墙干挂饰面板的施工。2、施工准备(1)材料、半成品要求(1)按设计要求的品种、颜色、花纹和尺寸规格选用瓷砖,并严格控制、检查其抗折、抗拉及抗压强度,吸水率等性能。块材的表面应光洁、方正、平整、质地坚固,不得有缺楞、掉角、暗痕和裂纹等缺陷。(2)膨胀螺栓、连接角码、不锈钢挂件等配套的连接件的质量,必须符合国家现行有关标准的规定。(3)合成树脂胶粘剂:用于粘贴石材背面的柔性背衬材料,要求具有防水和良好的耐老化性能。2、作业条件(1)隐蔽工程施工完毕,并经过验收。(2)临时用电及机具设备、照明设备等,并经安全部门批准使用。(3)对施工人员进行技术交底时,应强调技术措施、质量要求和成品保护,大面积施工前应先做样板,经质检部门鉴定合格后,方可组织班组施工。3、作业人员(1)架子工、机运工、电工、焊工必须持证上岗。(2)主要作业人员必须有过三项以上(或 3000m2)同类型分项工程施工经历。(3)所有施工人员均已接受工地技术、安全培训和教育4、施工工艺(1)工艺流程:2)操作工艺1)砖验收:收货要设专人负责管理,要认真检查材料的规格、型号是否正确,与料单是否相符,发现玻化砖颜色明显不一致的,要单独码放,以便退还给厂家,如有裂纹、缺棱掉角的,要修理后再用,严重的不得使用。还要注意石材堆放地要夯实,垫 10cmX10cm 通长方木,让其高出地面 8cm 以上,方木上最好钉上橡胶条,玻化砖按 75°立放斜靠在专用的钢架上,每砖之间要用塑料薄膜隔开靠紧码放。2)基层准备:清理基层表面,同时进行吊直、套方、找规矩,弹出垂直线、水平线。并根据施工图纸和实际需要弹出板材安装位置线。玻化砖安装前要事先用经纬仪打出大角两个面的竖向控制线,最好弹在离大角 20cm 的位置上,以便随时检查垂直挂线的准确性,保证顺利安装。竖向挂线宜用 ei.o〜ei.2 的钢丝为好,下边沉铁随高度而定,一般 40m 以下高度沉铁重量为 8〜10kg,上端挂在专用的角钢架上,角钢架用膨胀螺栓固定在建筑构造上,一定要挂在牢固、准确、不易碰动的地方,并要注意保护和经常检查。并在控制线的上、下作出标记。3)安装支底层饰面板托架:把预先加工好的支托按上平线支在将要安装的底层砖上面。支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向铺通长的木板,木板上口要在同一水平面上,以保证砖上下面处在同一水平面...
