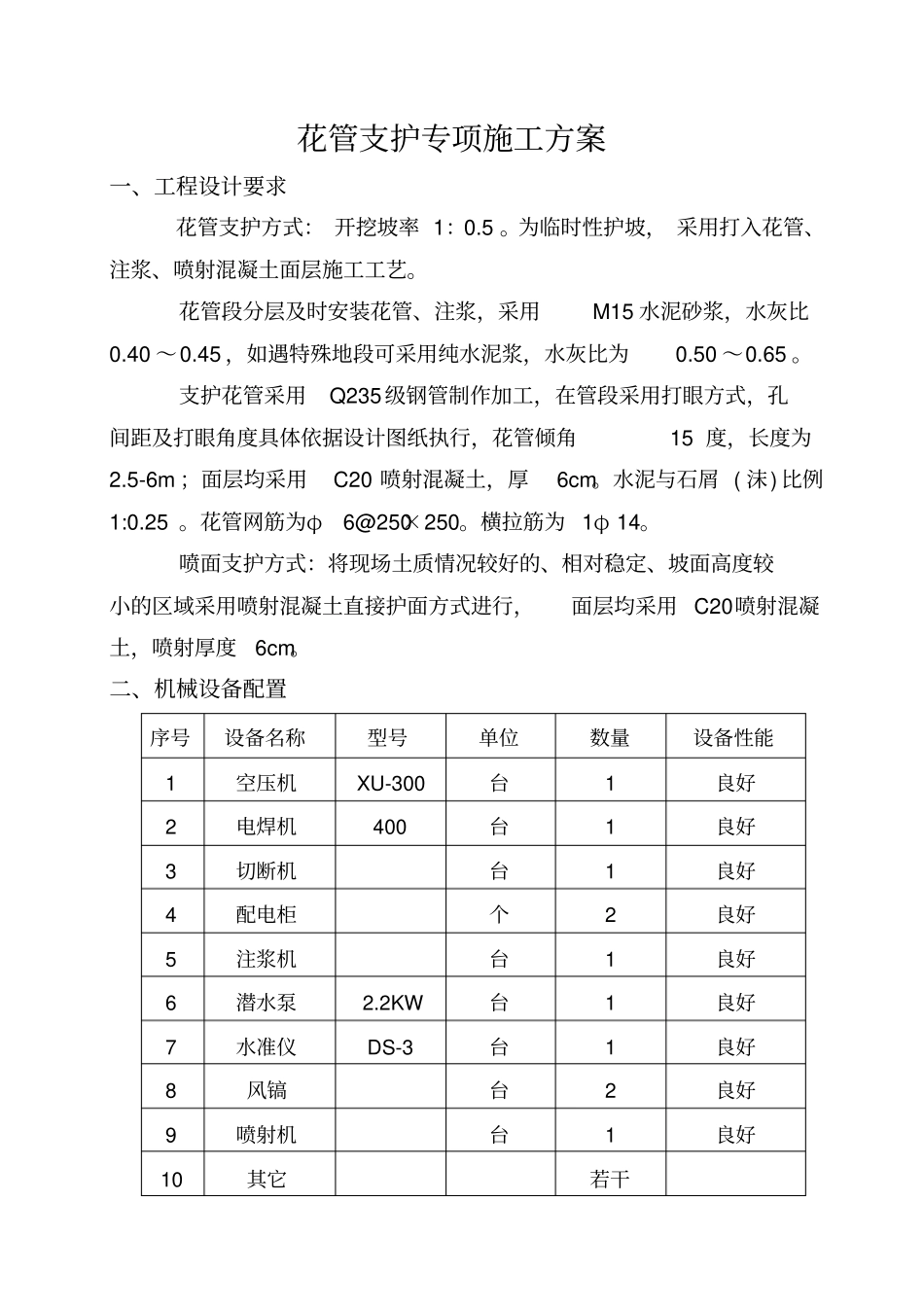

花管支护专项施工方案一、工程设计要求花管支护方式: 开挖坡率 1:0
为临时性护坡, 采用打入花管、注浆、喷射混凝土面层施工工艺
花管段分层及时安装花管、注浆,采用M15 水泥砂浆,水灰比0
45 ,如遇特殊地段可采用纯水泥浆,水灰比为0
支护花管采用Q235级钢管制作加工,在管段采用打眼方式,孔间距及打眼角度具体依据设计图纸执行,花管倾角15 度,长度为2
5-6m ;面层均采用C20 喷射混凝土,厚6cm
水泥与石屑 ( 沫) 比例1:0
花管网筋为φ6@250×250
横拉筋为 1φ 14
喷面支护方式:将现场土质情况较好的、相对稳定、坡面高度较小的区域采用喷射混凝土直接护面方式进行,面层均采用 C20喷射混凝土,喷射厚度6cm
二、机械设备配置序号设备名称型号单位数量设备性能1 空压机XU-300 台1 良好2 电焊机400 台1 良好3 切断机台1 良好4 配电柜个2 良好5 注浆机台1 良好6 潜水泵2

2KW 台1 良好7 水准仪DS-3 台1 良好8 风镐台2 良好9 喷射机台1 良好10 其它若干— 1 —三、花管(土钉墙)施工方案与方法3

1 施工程序1)施工前要对设计条件,地层条件及环境条件进行检查,在确保安全的前提下,编制实施方案
2)施工前,要对原材料的型号、品种、规格的质量及生产厂家进行检查,必须由甲方认可后,并且满足设计要求方可采购,所采购的材料,应符合设计和规范要求,并附有产品合格证,不符合国家规范要求的材料,决不允许在施工中使用,应清离现场
3)施工前,应选择相近地点进行3 根花管的工艺试作业,主要对钻孔注浆工序进行作业考核,以确定施工工艺和装备在本工程的适用性
4)机械土方开挖基坑分层开挖深度不超过3
每次允许在距周边3m的基坑中自由开挖,然后在坡面分层进行喷、锚网作业,多余的土方倒入自
