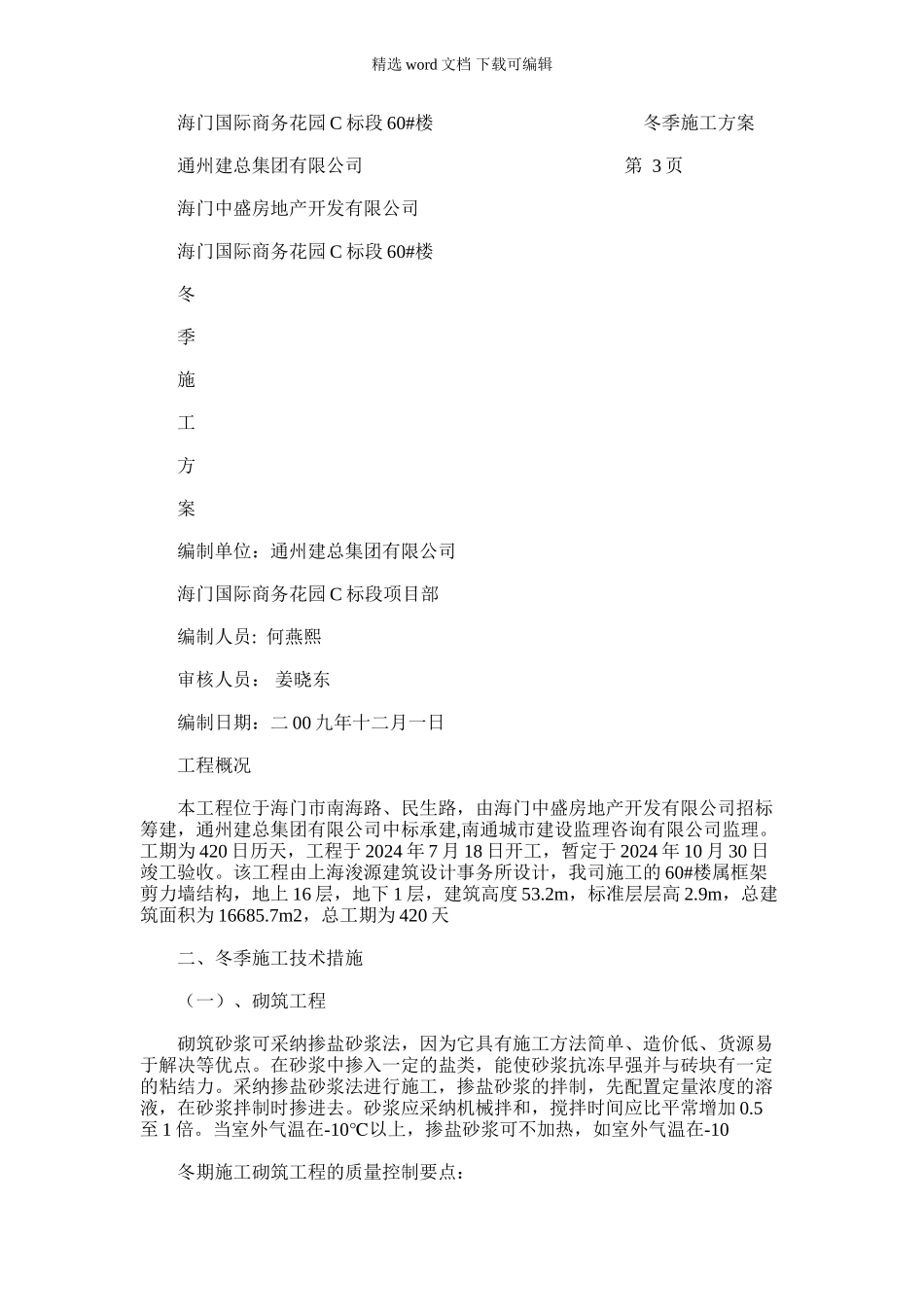

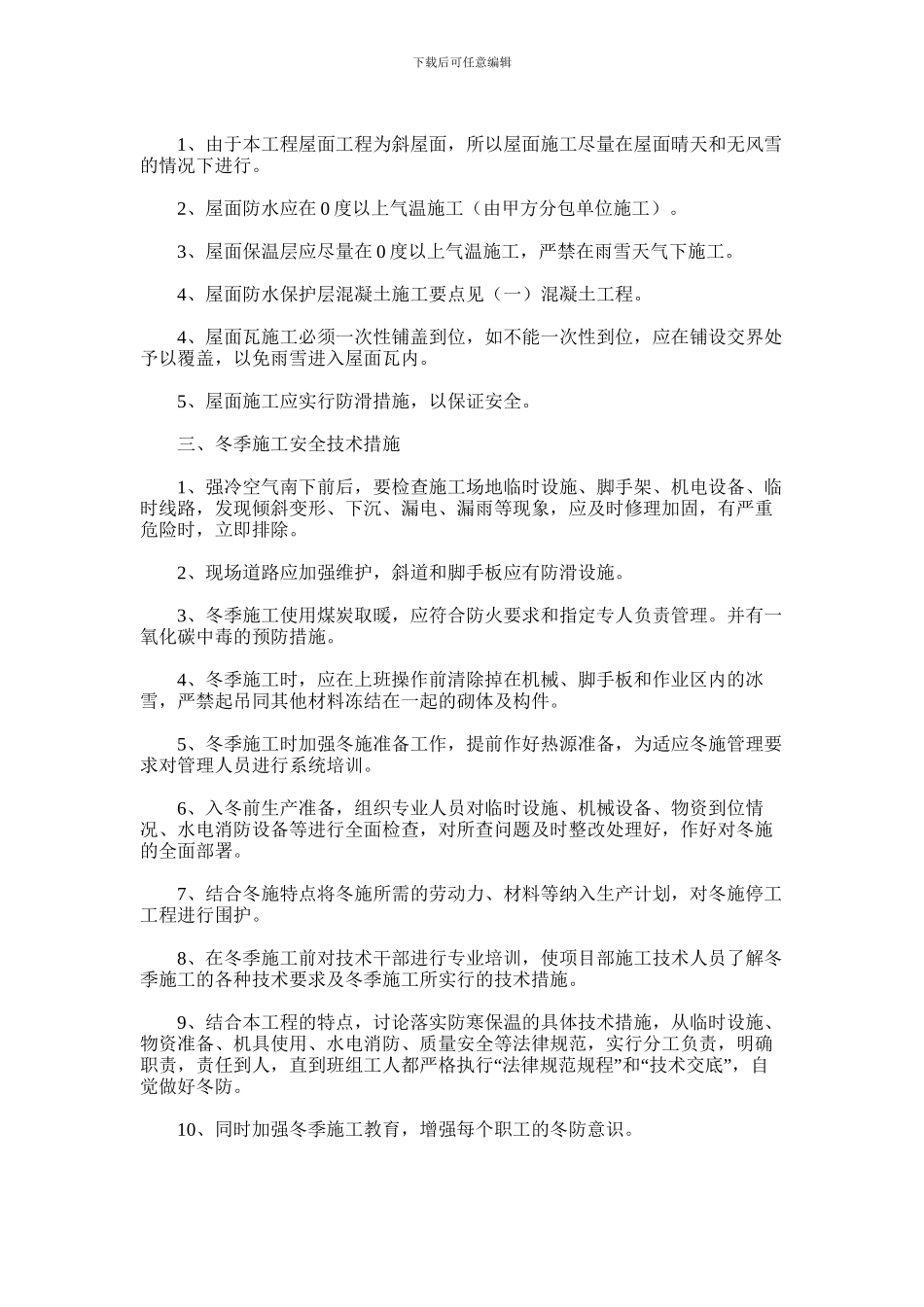

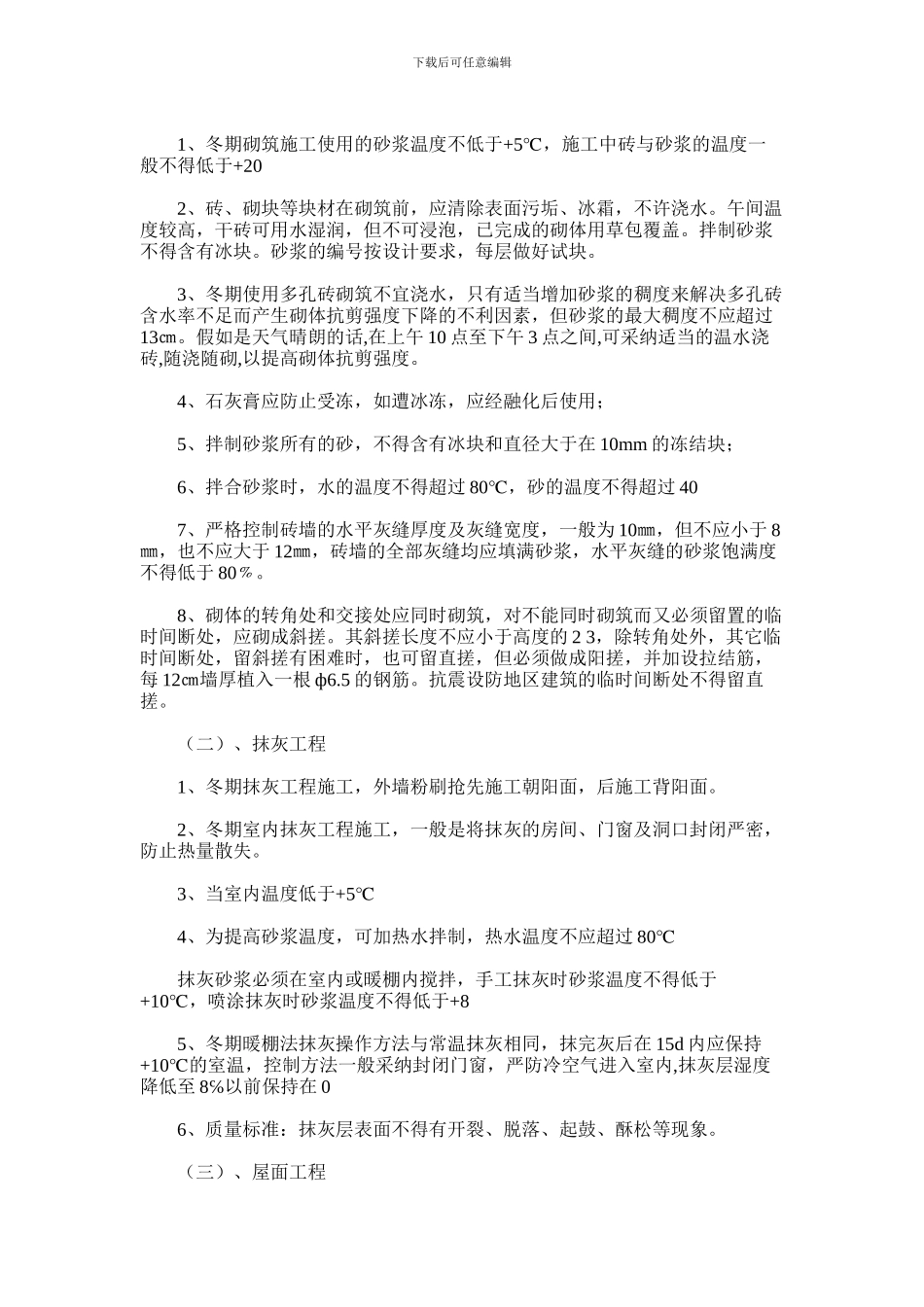

精选 word 文档 下载可编辑 海门国际商务花园 C 标段 60# 楼冬季施工方案 通州建总集团有限公司第 3 页 海门中盛房地产开发有限公司 海门国际商务花园 C 标段 60#楼 冬 季 施 工 方 案 编制单位:通州建总集团有限公司 海门国际商务花园 C 标段项目部 编制人员: 何燕熙 审核人员: 姜晓东 编制日期:二 00 九年十二月一日 工程概况 本工程位于海门市南海路、民生路,由海门中盛房地产开发有限公司招标筹建,通州建总集团有限公司中标承建,南通城市建设监理咨询有限公司监理。工期为 420 日历天,工程于 2024 年 7 月 18 日开工,暂定于 2024 年 10 月 30 日竣工验收。该工程由上海浚源建筑设计事务所设计,我司施工的 60#楼属框架剪力墙结构,地上 16 层,地下 1 层,建筑高度 53.2m,标准层层高 2.9m,总建筑面积为 16685.7m2,总工期为 420 天 二、冬季施工技术措施 (一)、砌筑工程 砌筑砂浆可采纳掺盐砂浆法,因为它具有施工方法简单、造价低、货源易于解决等优点。在砂浆中掺入一定的盐类,能使砂浆抗冻早强并与砖块有一定的粘结力。采纳掺盐砂浆法进行施工,掺盐砂浆的拌制,先配置定量浓度的溶液,在砂浆拌制时掺进去。砂浆应采纳机械拌和,搅拌时间应比平常增加 0.5至 1 倍。当室外气温在-10℃以上,掺盐砂浆可不加热,如室外气温在-10 冬期施工砌筑工程的质量控制要点:下载后可任意编辑 1、冬期砌筑施工使用的砂浆温度不低于+5℃,施工中砖与砂浆的温度一般不得低于+20 2、砖、砌块等块材在砌筑前,应清除表面污垢、冰霜,不许浇水。午间温度较高,干砖可用水湿润,但不可浸泡,已完成的砌体用草包覆盖。拌制砂浆不得含有冰块。砂浆的编号按设计要求,每层做好试块。 3、冬期使用多孔砖砌筑不宜浇水,只有适当增加砂浆的稠度来解决多孔砖含水率不足而产生砌体抗剪强度下降的不利因素,但砂浆的最大稠度不应超过13㎝。假如是天气晴朗的话,在上午 10 点至下午 3 点之间,可采纳适当的温水浇砖,随浇随砌,以提高砌体抗剪强度。 4、石灰膏应防止受冻,如遭冰冻,应经融化后使用; 5、拌制砂浆所有的砂,不得含有冰块和直径大于在 10mm 的冻结块; 6、拌合砂浆时,水的温度不得超过 80℃,砂的温度不得超过 40 7、严格控制砖墙的水平灰缝厚度及灰缝宽度,一般为 10㎜,但不应小于 8㎜,也不应大于 12㎜,砖墙的全部灰缝均应填满砂浆,水平灰缝的砂浆饱满...
