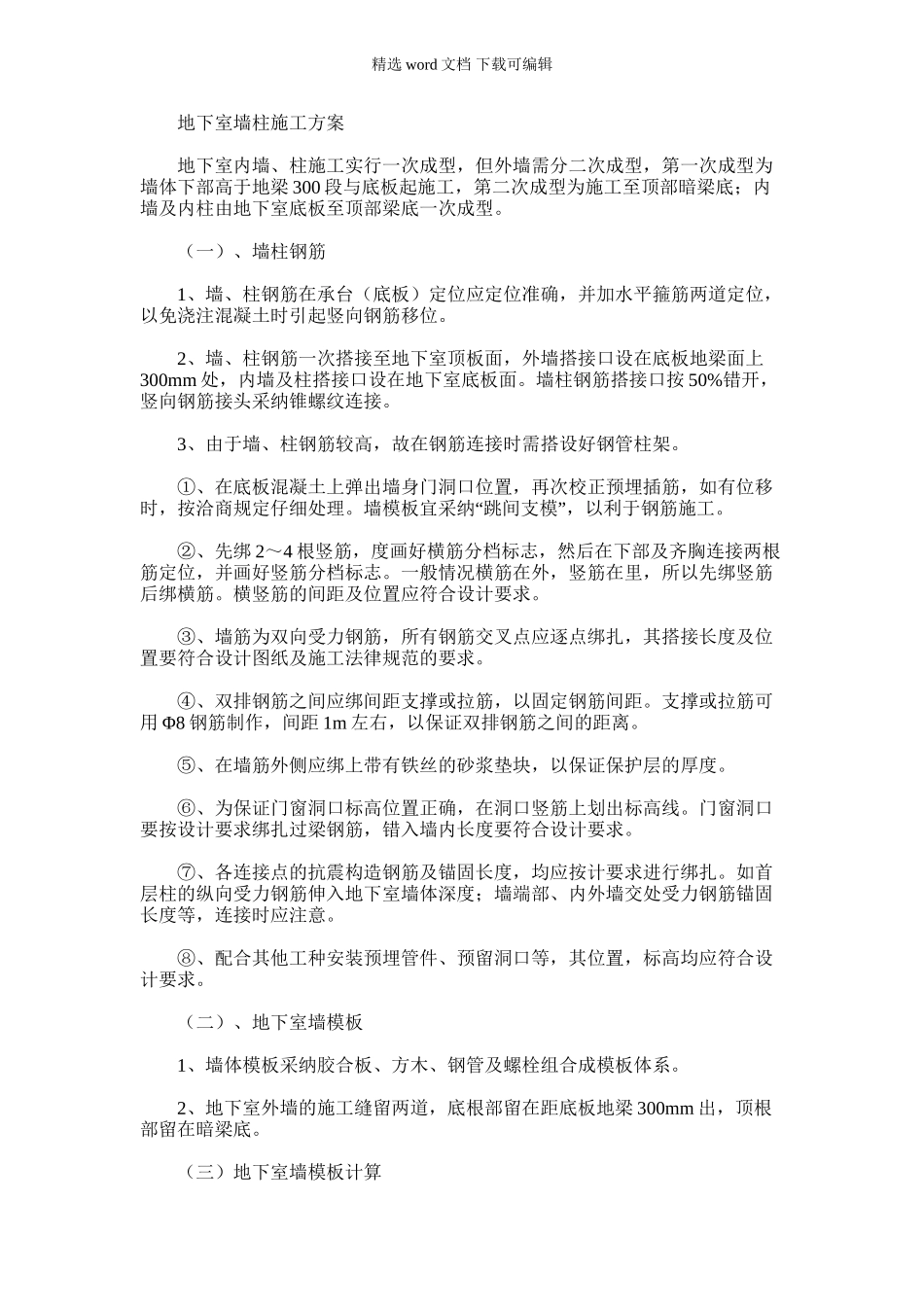

精选 word 文档 下载可编辑 地下室墙柱施工方案 地下室内墙、柱施工实行一次成型,但外墙需分二次成型,第一次成型为墙体下部高于地梁 300 段与底板起施工,第二次成型为施工至顶部暗梁底;内墙及内柱由地下室底板至顶部梁底一次成型。 (一)、墙柱钢筋 1、墙、柱钢筋在承台(底板)定位应定位准确,并加水平箍筋两道定位,以免浇注混凝土时引起竖向钢筋移位。 2、墙、柱钢筋一次搭接至地下室顶板面,外墙搭接口设在底板地梁面上300mm 处,内墙及柱搭接口设在地下室底板面。墙柱钢筋搭接口按 50%错开,竖向钢筋接头采纳锥螺纹连接。 3、由于墙、柱钢筋较高,故在钢筋连接时需搭设好钢管柱架。 ①、在底板混凝土上弹出墙身门洞口位置,再次校正预埋插筋,如有位移“”时,按洽商规定仔细处理。墙模板宜采纳 跳间支模 ,以利于钢筋施工。 ②、先绑 2~4 根竖筋,度画好横筋分档标志,然后在下部及齐胸连接两根筋定位,并画好竖筋分档标志。一般情况横筋在外,竖筋在里,所以先绑竖筋后绑横筋。横竖筋的间距及位置应符合设计要求。 ③、墙筋为双向受力钢筋,所有钢筋交叉点应逐点绑扎,其搭接长度及位置要符合设计图纸及施工法律规范的要求。 ④、双排钢筋之间应绑间距支撑或拉筋,以固定钢筋间距。支撑或拉筋可用 Φ8 钢筋制作,间距 1m 左右,以保证双排钢筋之间的距离。 ⑤、在墙筋外侧应绑上带有铁丝的砂浆垫块,以保证保护层的厚度。 ⑥、为保证门窗洞口标高位置正确,在洞口竖筋上划出标高线。门窗洞口要按设计要求绑扎过梁钢筋,错入墙内长度要符合设计要求。 ⑦、各连接点的抗震构造钢筋及锚固长度,均应按计要求进行绑扎。如首层柱的纵向受力钢筋伸入地下室墙体深度;墙端部、内外墙交处受力钢筋锚固长度等,连接时应注意。 ⑧、配合其他工种安装预埋管件、预留洞口等,其位置,标高均应符合设计要求。 (二)、地下室墙模板 1、墙体模板采纳胶合板、方木、钢管及螺栓组合成模板体系。 2、地下室外墙的施工缝留两道,底根部留在距底板地梁 300mm 出,顶根部留在暗梁底。 (三)地下室墙模板计算下载后可任意编辑 1、荷载计算: 混凝土浇筑速度:1.5 h 混凝土浇筑温度: T=25℃ 模板最大侧压力: F1=0.22γβ1β2 t0ν1 2 =0.22×24×1.0×1.0×1.5×1.51 2 =9.7KN ㎡ F2=24H =24×1.5 =36KN ㎡ γ=24KN m2 β1 :不掺外加剂时为 1.0;掺外加剂时为 1.2. β2:当砼塌落度小于 3...
