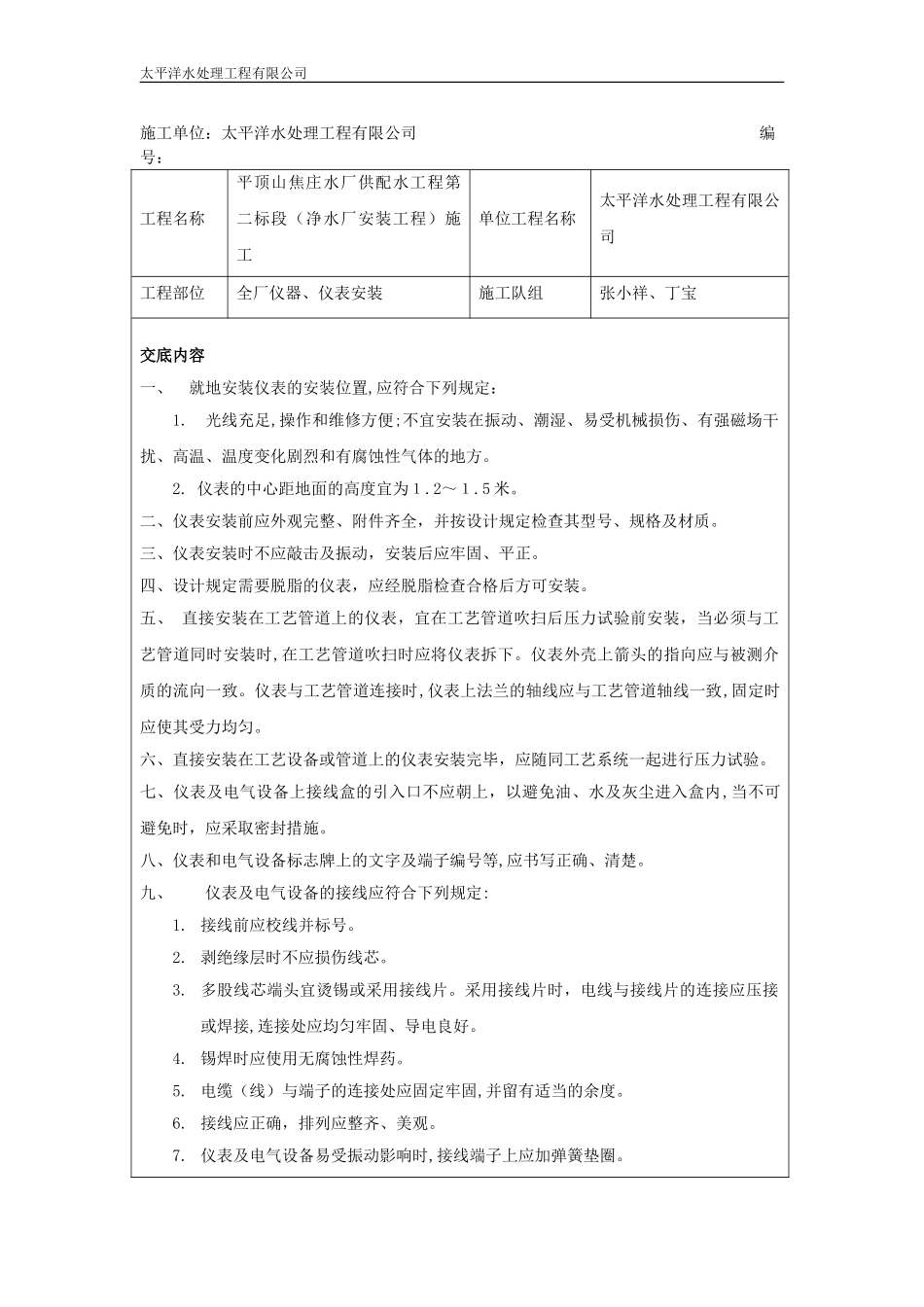

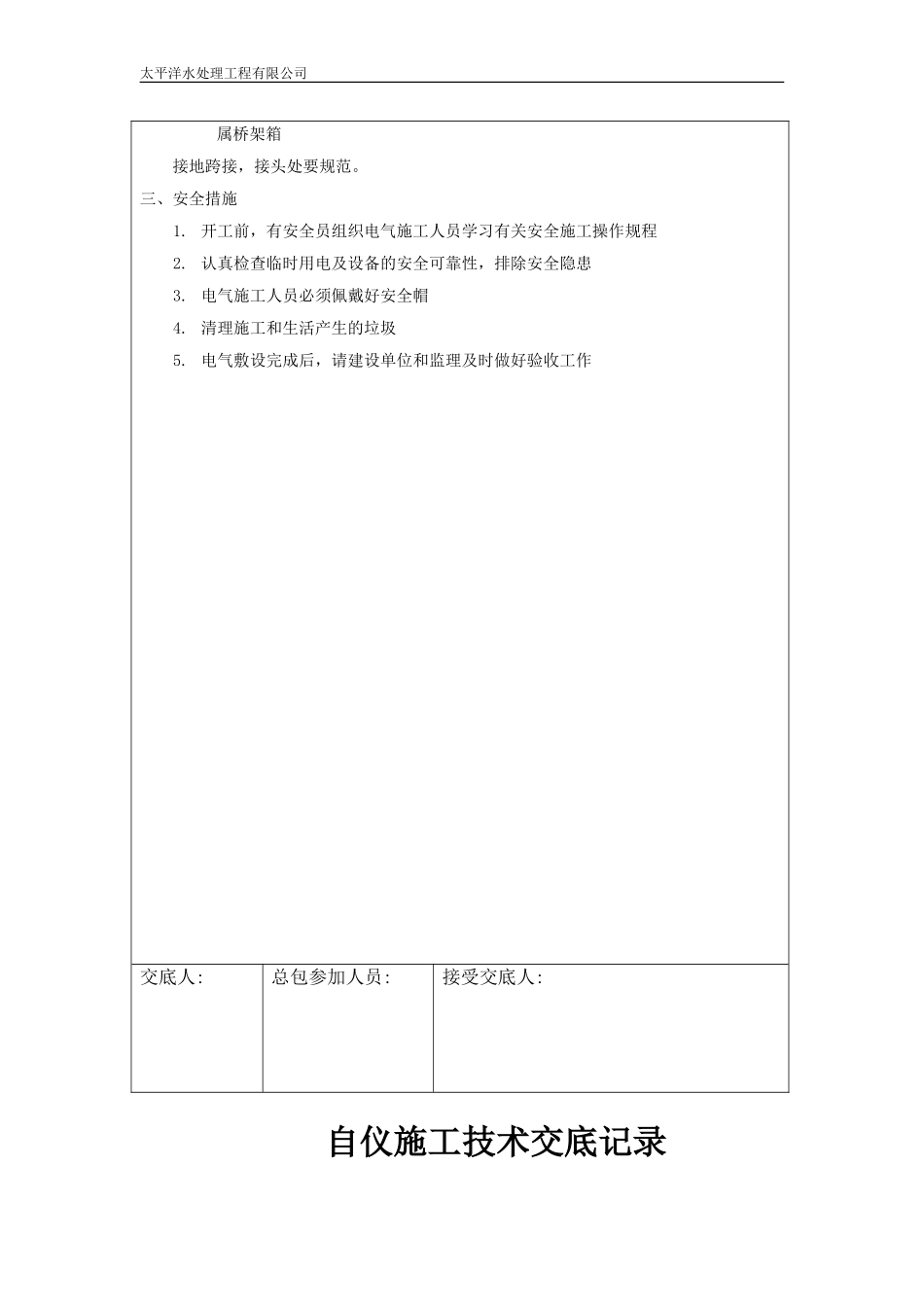

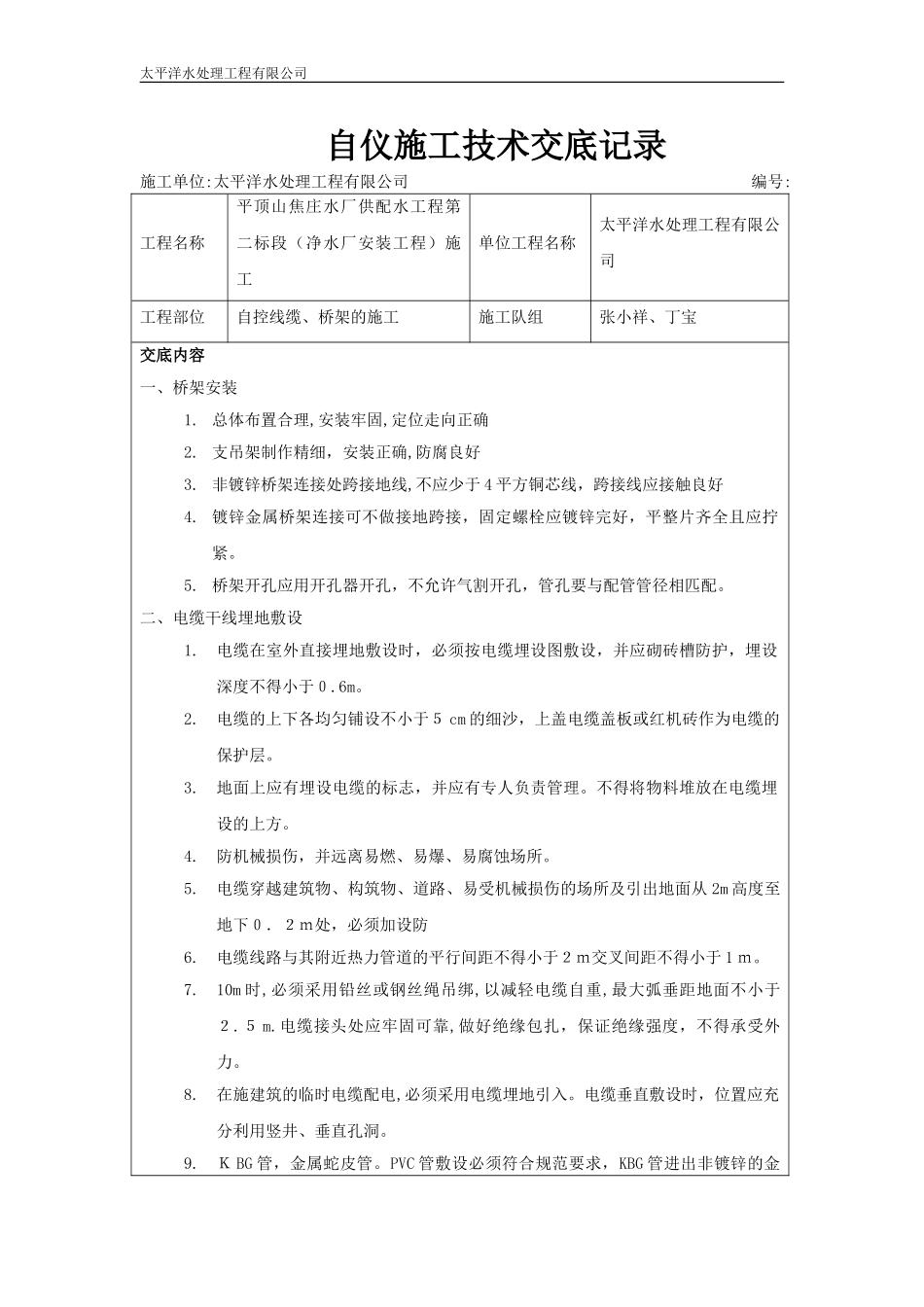

太平洋水处理工程有限公司自仪施工技术交底记录施工单位:太平洋水处理工程有限公司编号:工程名称平顶山焦庄水厂供配水工程第二标段(净水厂安装工程)施工单位工程名称太平洋水处理工程有限公司工程部位自控线缆、桥架的施工施工队组张小祥、丁宝交底内容一、桥架安装1.总体布置合理,安装牢固,定位走向正确2.支吊架制作精细,安装正确,防腐良好3.非镀锌桥架连接处跨接地线,不应少于4平方铜芯线,跨接线应接触良好4.镀锌金属桥架连接可不做接地跨接,固定螺栓应镀锌完好,平整片齐全且应拧紧。5.桥架开孔应用开孔器开孔,不允许气割开孔,管孔要与配管管径相匹配。二、电缆干线埋地敷设1.电缆在室外直接埋地敷设时,必须按电缆埋设图敷设,并应砌砖槽防护,埋设深度不得小于0.6m。2.电缆的上下各均匀铺设不小于5cm的细沙,上盖电缆盖板或红机砖作为电缆的保护层。3.地面上应有埋设电缆的标志,并应有专人负责管理。不得将物料堆放在电缆埋设的上方。4.防机械损伤,并远离易燃、易爆、易腐蚀场所。5.电缆穿越建筑物、构筑物、道路、易受机械损伤的场所及引出地面从2m高度至地下0.2m处,必须加设防6.电缆线路与其附近热力管道的平行间距不得小于2m交叉间距不得小于1m。7.10m时,必须采用铅丝或钢丝绳吊绑,以减轻电缆自重,最大弧垂距地面不小于2.5m.电缆接头处应牢固可靠,做好绝缘包扎,保证绝缘强度,不得承受外力。8.在施建筑的临时电缆配电,必须采用电缆埋地引入。电缆垂直敷设时,位置应充分利用竖井、垂直孔洞。9.KBG管,金属蛇皮管。PVC管敷设必须符合规范要求,KBG管进出非镀锌的金太平洋水处理工程有限公司属桥架箱接地跨接,接头处要规范。三、安全措施1.开工前,有安全员组织电气施工人员学习有关安全施工操作规程2.认真检查临时用电及设备的安全可靠性,排除安全隐患3.电气施工人员必须佩戴好安全帽4.清理施工和生活产生的垃圾5.电气敷设完成后,请建设单位和监理及时做好验收工作交底人:总包参加人员:接受交底人:自仪施工技术交底记录太平洋水处理工程有限公司施工单位:太平洋水处理工程有限公司编号:工程名称平顶山焦庄水厂供配水工程第二标段(净水厂安装工程)施工单位工程名称太平洋水处理工程有限公司工程部位全厂仪器、仪表安装施工队组张小祥、丁宝交底内容一、就地安装仪表的安装位置,应符合下列规定:1.光线充足,操作和维修方便;不宜安装在振动、潮湿、易受机械损伤、有强磁场干扰、高温、温度变化剧烈和有腐蚀性气体的地方。2.仪表的中心距地面的高度宜为1.2~1.5米。二、仪表安装前应外观完整、附件齐全,并按设计规定检查其型号、规格及材质。三、仪表安装时不应敲击及振动,安装后应牢固、平正。四、设计规定需要脱脂的仪表,应经脱脂检查合格后方可安装。五、直接安装在工艺管道上的仪表,宜在工艺管道吹扫后压力试验前安装,当必须与工艺管道同时安装时,在工艺管道吹扫时应将仪表拆下。仪表外壳上箭头的指向应与被测介质的流向一致。仪表与工艺管道连接时,仪表上法兰的轴线应与工艺管道轴线一致,固定时应使其受力均匀。六、直接安装在工艺设备或管道上的仪表安装完毕,应随同工艺系统一起进行压力试验。七、仪表及电气设备上接线盒的引入口不应朝上,以避免油、水及灰尘进入盒内,当不可避免时,应采取密封措施。八、仪表和电气设备标志牌上的文字及端子编号等,应书写正确、清楚。九、仪表及电气设备的接线应符合下列规定:1.接线前应校线并标号。2.剥绝缘层时不应损伤线芯。3.多股线芯端头宜烫锡或采用接线片。采用接线片时,电线与接线片的连接应压接或焊接,连接处应均匀牢固、导电良好。4.锡焊时应使用无腐蚀性焊药。5.电缆(线)与端子的连接处应固定牢固,并留有适当的余度。6.接线应正确,排列应整齐、美观。7.仪表及电气设备易受振动影响时,接线端子上应加弹簧垫圈。太平洋水处理工程有限公司8.线路补偿电阻应安装牢固,拆装方便,其阻值允许误差为±0.1欧姆。交底人:总包参加人员:接受交底人:自仪施工技术交底记录施工单位:太平洋水处理工程有限公司编号:工程名称平顶山焦庄水厂供配水工程第单位工程名称太平洋水处理工程有限公太平洋...
