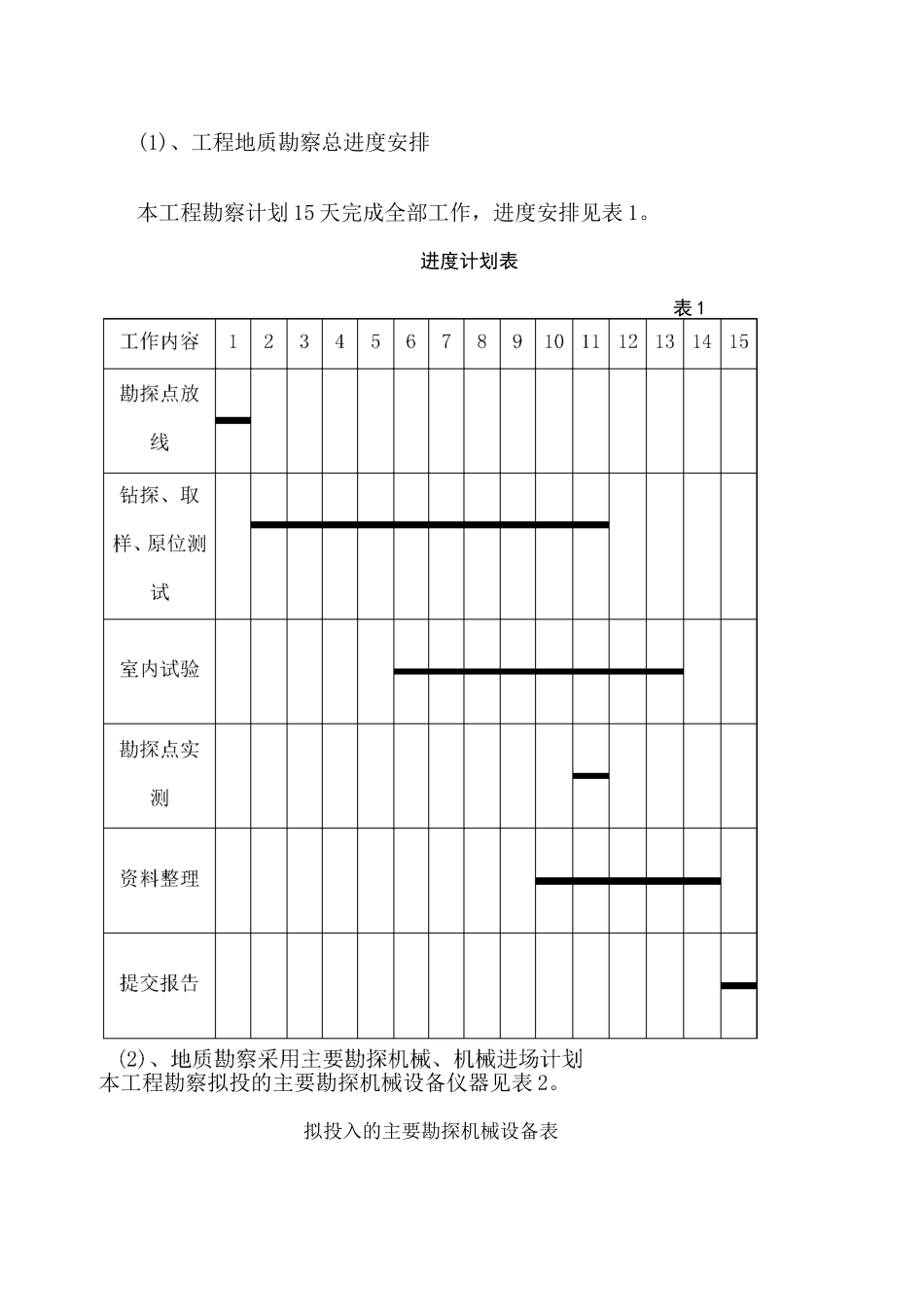

(1)、工程地质勘察总进度安排本工程勘察计划 15 天完成全部工作,进度安排见表 1
进度计划表表 1本工程勘察拟投的主要勘探机械设备仪器见表 2

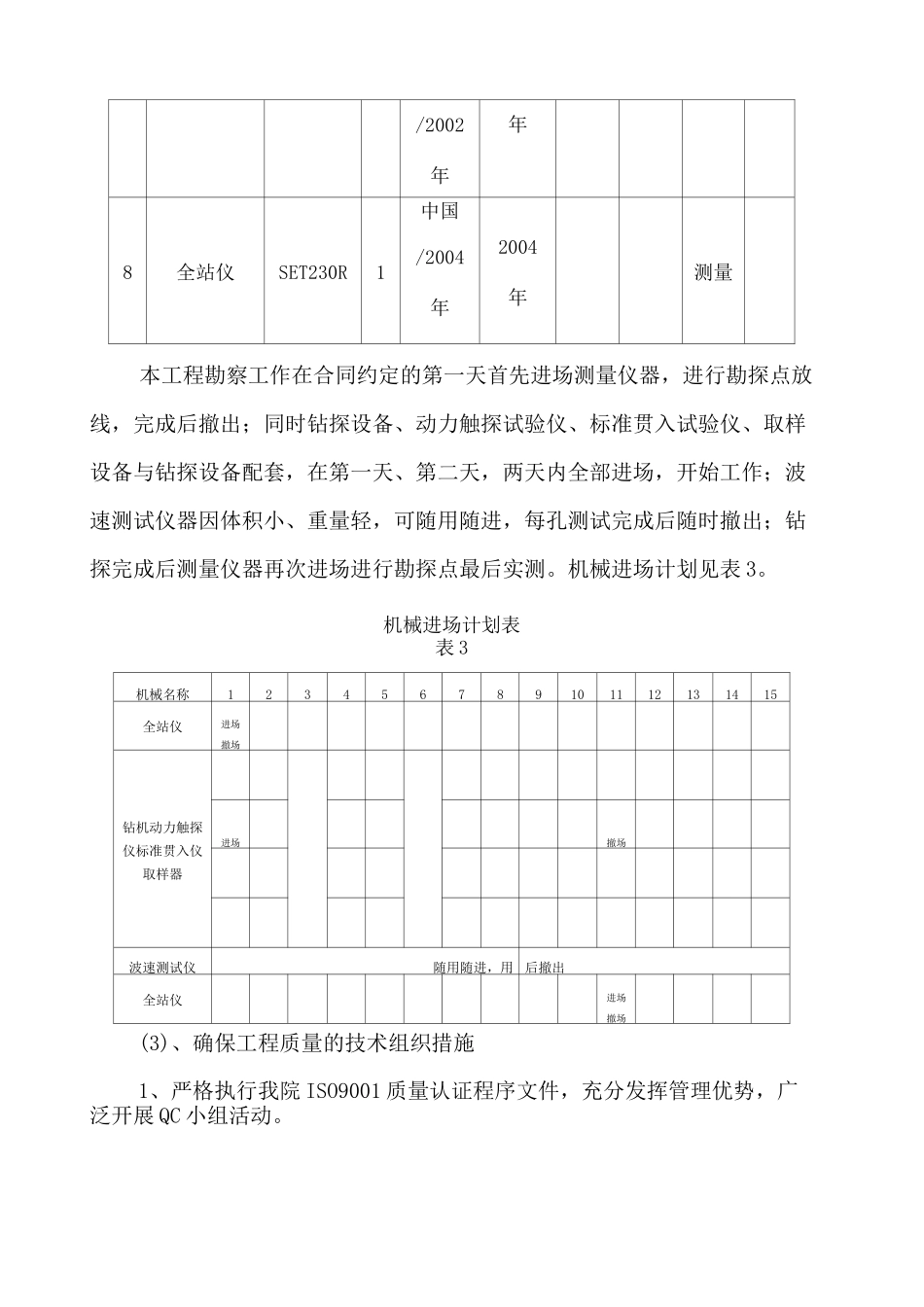

拟投入的主要勘探机械设备表序号机械或设备名称型号规格数量国别年份制造年份额定功率生产能力使用部位备注1车装钻机DPP-1002中国/1995年1995年95KW100m钻孔2钻机XY-12中国/2004年2004年15KW100m钻孔3动力触探仪2中国/2002年2002年钻孔4动力触探仪FZL-1202中国/2003年2003年钻孔5标准贯入仪2中国/2002年2002年钻孔6三分量检波器SE2404E1中国/2005年2005年钻孔7掌上动测仪FD204PDA1中国2002钻孔/2002年年8全站仪SET230R1中国/2004年2004年测量本工程勘察工作在合同约定的第一天首先进场测量仪器,进行勘探点放线,完成后撤出;同时钻探设备、动力触探试验仪、标准贯入试验仪、取样设备与钻探设备配套,在第一天、第二天,两天内全部进场,开始工作;波速测试仪器因体积小、重量轻,可随用随进,每孔测试完成后随时撤出;钻探完成后测量仪器再次进场进行勘探点最后实测
机械进场计划见表 3
机械进场计划表表 3机械名称123456789101112131415全站仪进场撤场钻机动力触探仪标准贯入仪取样器进场撤场波速测试仪随用随进,用后撤出全站仪进场撤场(3)、确保工程质量的技术组织措施1、严格执行我院 ISO9001 质量认证程序文件,充分发挥管理优势,广泛开展 QC 小组活动
作业准现场作降土工程调查|钻探取样原位泯恫工程测量现场件业记录室内试土工试验水质分析岩块试验勘察阶段评鬻量餐蠶豊霞的可靠性勘察报告交垦骤藹蠶系统确认2、成果评审:协同我院工程勘察、地基基础、结构设计方面的总工程师做为专家,对勘察成果进行评审,确保勘察成果达到省优
勘察质量保证措
