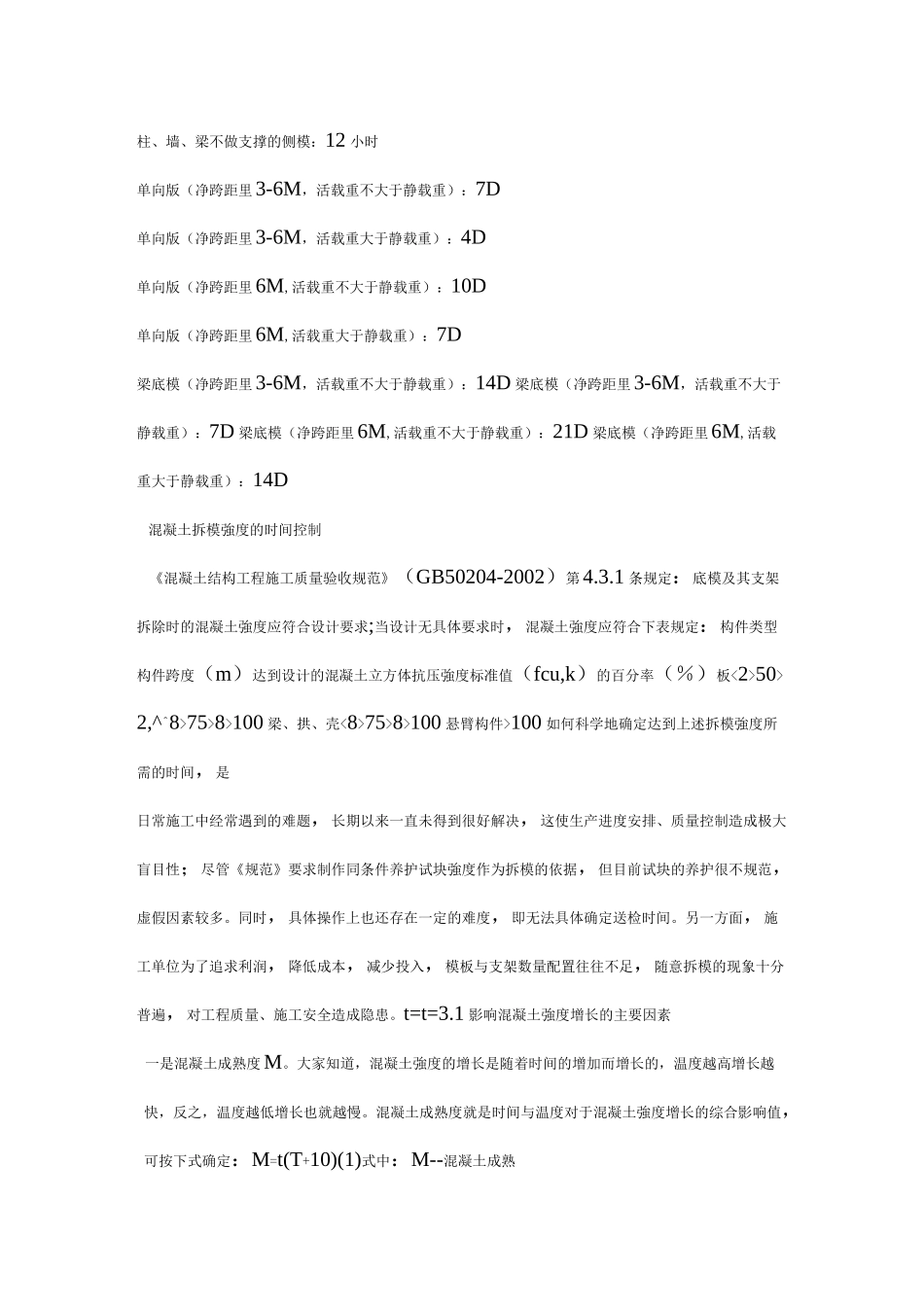

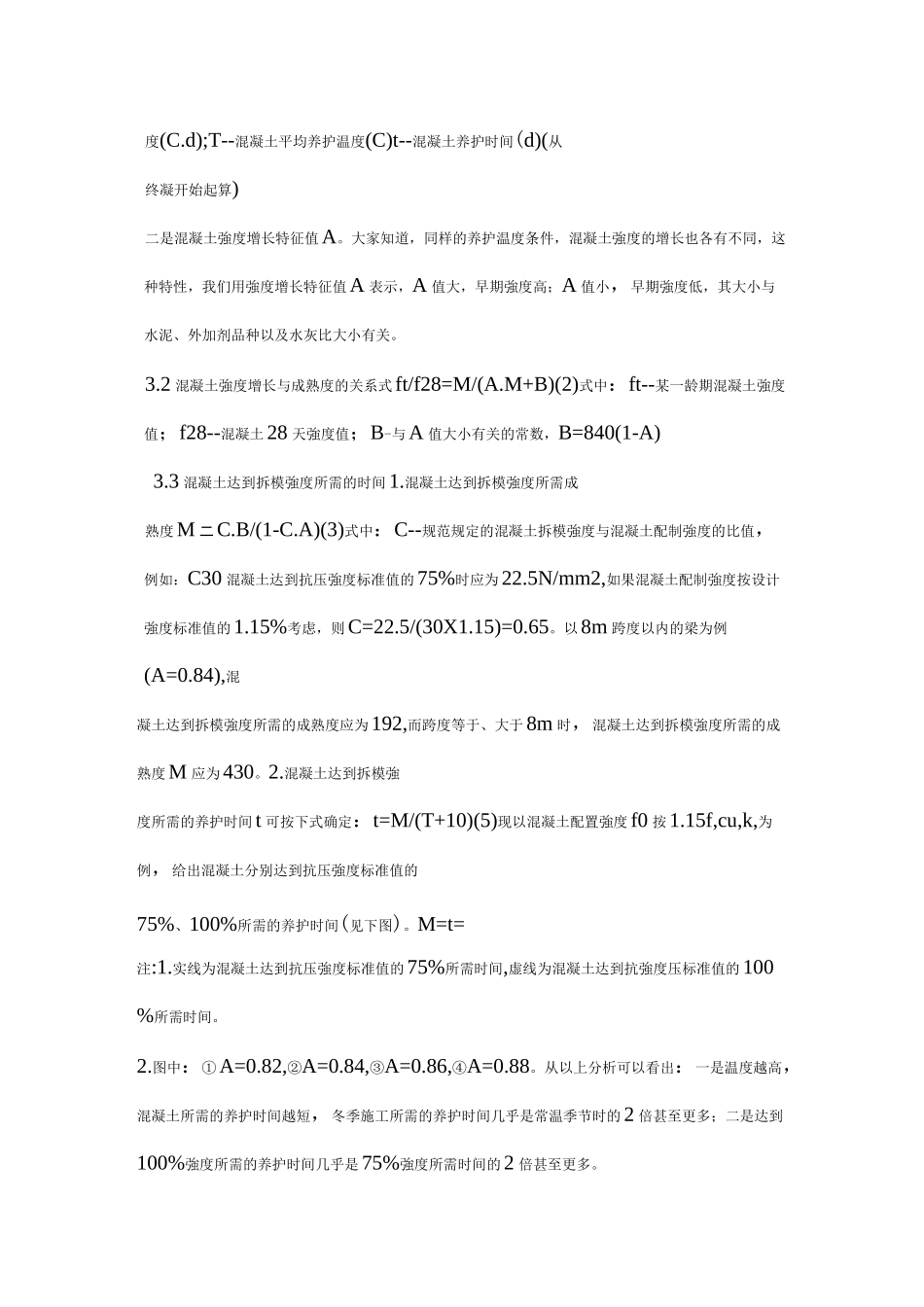

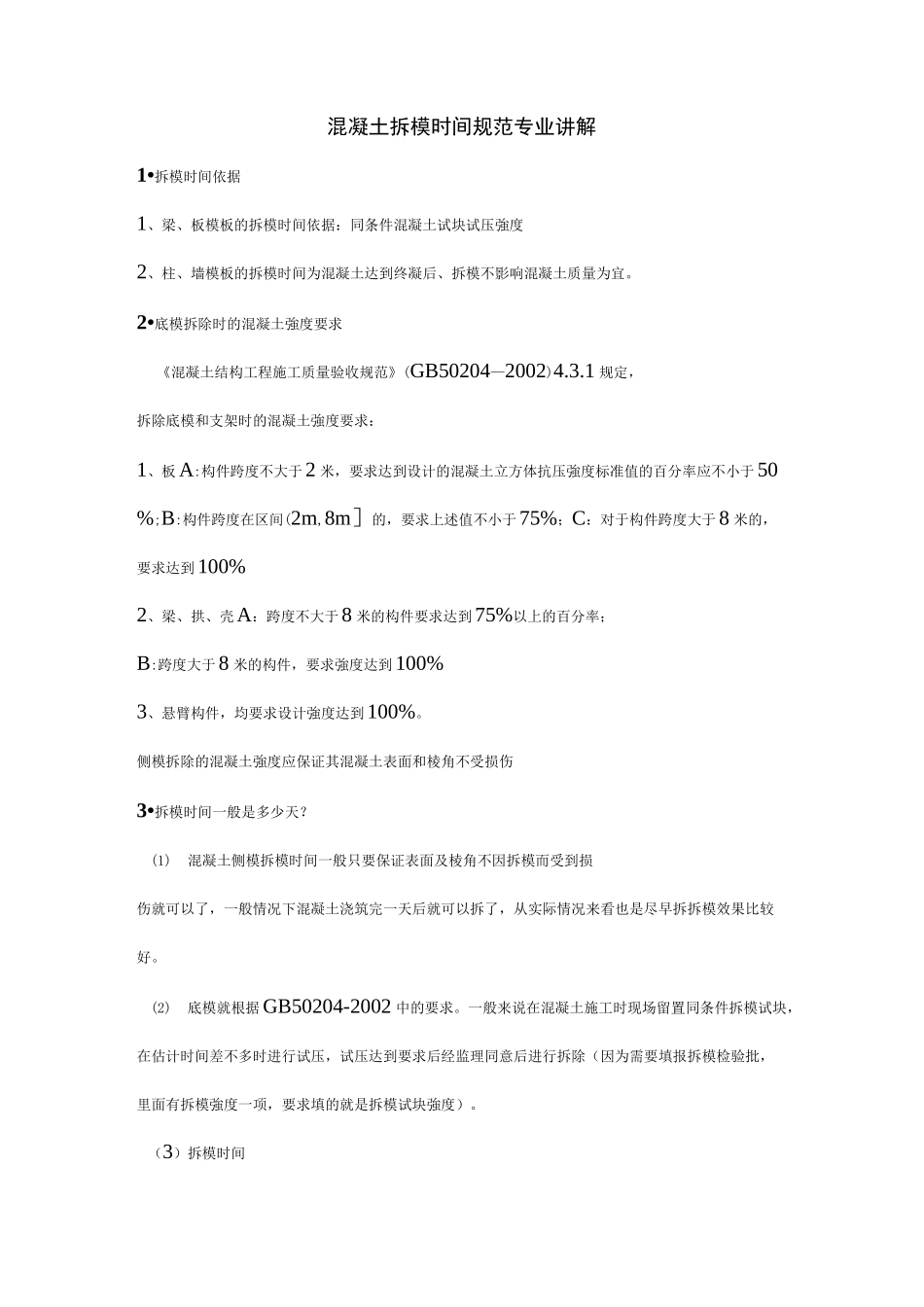

混凝土拆模时间规范专业讲解1•拆模时间依据1、梁、板模板的拆模时间依据:同条件混凝土试块试压強度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。2•底模拆除时的混凝土強度要求《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1 规定,拆除底模和支架时的混凝土強度要求:1、板A:构件跨度不大于2 米,要求达到设计的混凝土立方体抗压強度标准值的百分率应不小于50%;B:构件跨度在区间(2m,8m]的,要求上述值不小于75%;C:对于构件跨度大于8 米的,要求达到100%2、梁、拱、壳A:跨度不大于8 米的构件要求达到75%以上的百分率;B:跨度大于8 米的构件,要求強度达到100%3、悬臂构件,均要求设计強度达到100%。侧模拆除的混凝土強度应保证其混凝土表面和棱角不受损伤3•拆模时间一般是多少天?(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。(2)底模就根据GB50204-2002 中的要求。一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模強度一项,要求填的就是拆模试块強度)。(3)拆模时间柱、墙、梁不做支撑的侧模:12 小时单向版(净跨距里3-6M,活载重不大于静载重):7D单向版(净跨距里3-6M,活载重大于静载重):4D单向版(净跨距里6M,活载重不大于静载重):10D单向版(净跨距里6M,活载重大于静载重):7D梁底模(净跨距里3-6M,活载重不大于静载重):14D 梁底模(净跨距里3-6M,活载重不大于静载重):7D 梁底模(净跨距里6M,活载重不大于静载重):21D 梁底模(净跨距里6M,活载重大于静载重):14D混凝土拆模強度的时间控制《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1 条规定:底模及其支架拆除时的混凝土強度应符合设计要求;当设计无具体要求时,混凝土強度应符合下表规定:构件类型构件跨度(m)达到设计的混凝土立方体抗压強度标准值(fcu,k)的百分率(%)板<2>50>2,^^8>75>8>100 梁、拱、壳<8>75>8>100 悬臂构件>100 如何科学地确定达到上述拆模強度所需的时间,是日常施工中经常遇到的难题,长期以来一直未得到很好解决,这使生产进度安排、质量控制造成极大盲目性;尽管《规范》要求制作同条件养护试块強度作为拆模的依据,但目前试块的养护很不规...
