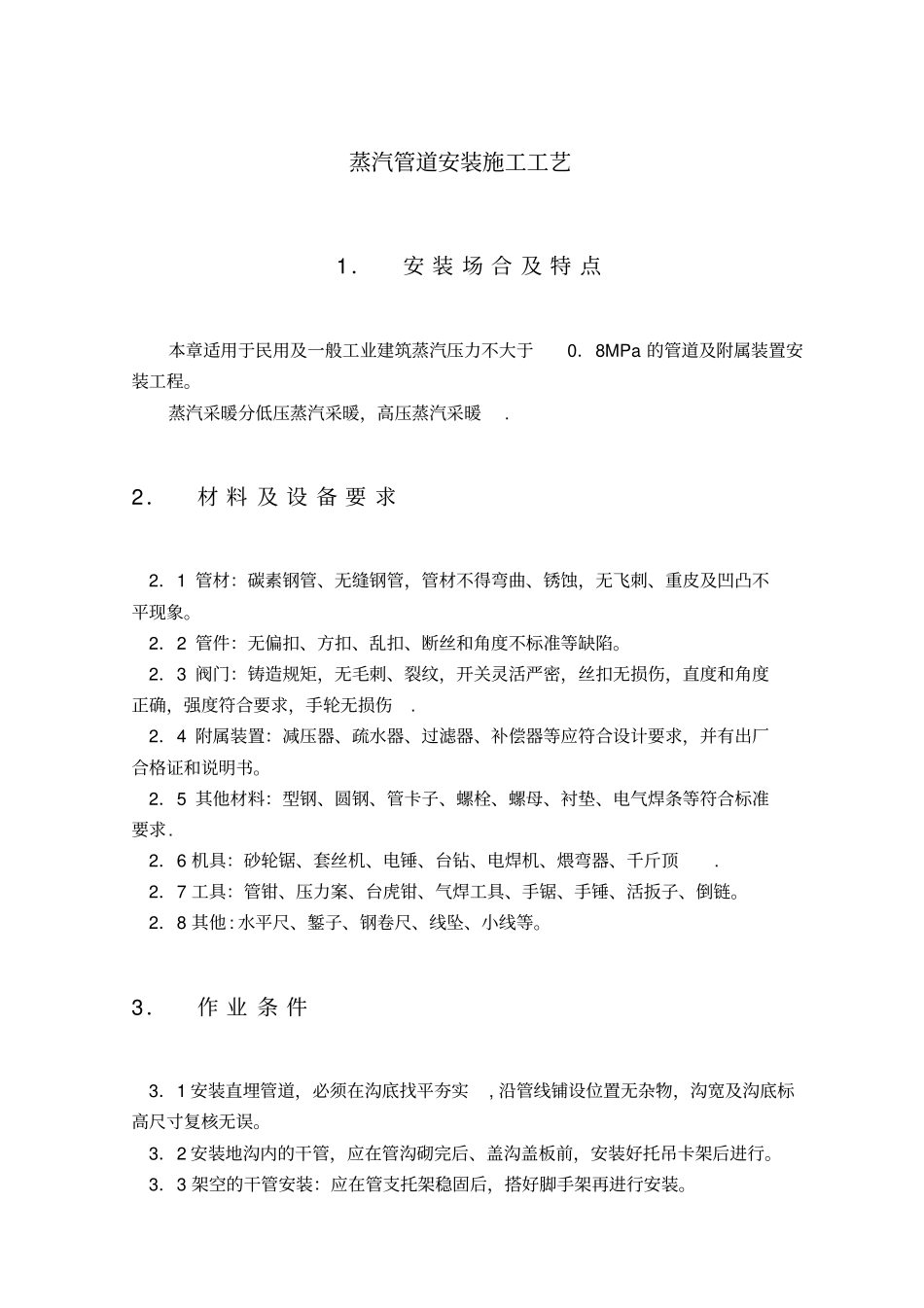

蒸汽管道安装施工工艺1.安 装 场 合 及 特 点本章适用于民用及一般工业建筑蒸汽压力不大于0.8MPa 的管道及附属装置安装工程
蒸汽采暖分低压蒸汽采暖,高压蒸汽采暖
2.材 料 及 设 备 要 求2.1 管材:碳素钢管、无缝钢管,管材不得弯曲、锈蚀,无飞刺、重皮及凹凸不平现象
2.2 管件:无偏扣、方扣、乱扣、断丝和角度不标准等缺陷
2.3 阀门:铸造规矩,无毛刺、裂纹,开关灵活严密,丝扣无损伤,直度和角度正确,强度符合要求,手轮无损伤
2.4 附属装置:减压器、疏水器、过滤器、补偿器等应符合设计要求,并有出厂合格证和说明书
2.5 其他材料:型钢、圆钢、管卡子、螺栓、螺母、衬垫、电气焊条等符合标准要求
2.6 机具:砂轮锯、套丝机、电锤、台钻、电焊机、煨弯器、千斤顶
2.7 工具:管钳、压力案、台虎钳、气焊工具、手锯、手锤、活扳子、倒链
2.8 其他 : 水平尺、錾子、钢卷尺、线坠、小线等
3.作 业 条 件3.1 安装直埋管道,必须在沟底找平夯实, 沿管线铺设位置无杂物,沟宽及沟底标高尺寸复核无误
3.2 安装地沟内的干管,应在管沟砌完后、盖沟盖板前,安装好托吊卡架后进行
3.3 架空的干管安装:应在管支托架稳固后,搭好脚手架再进行安装

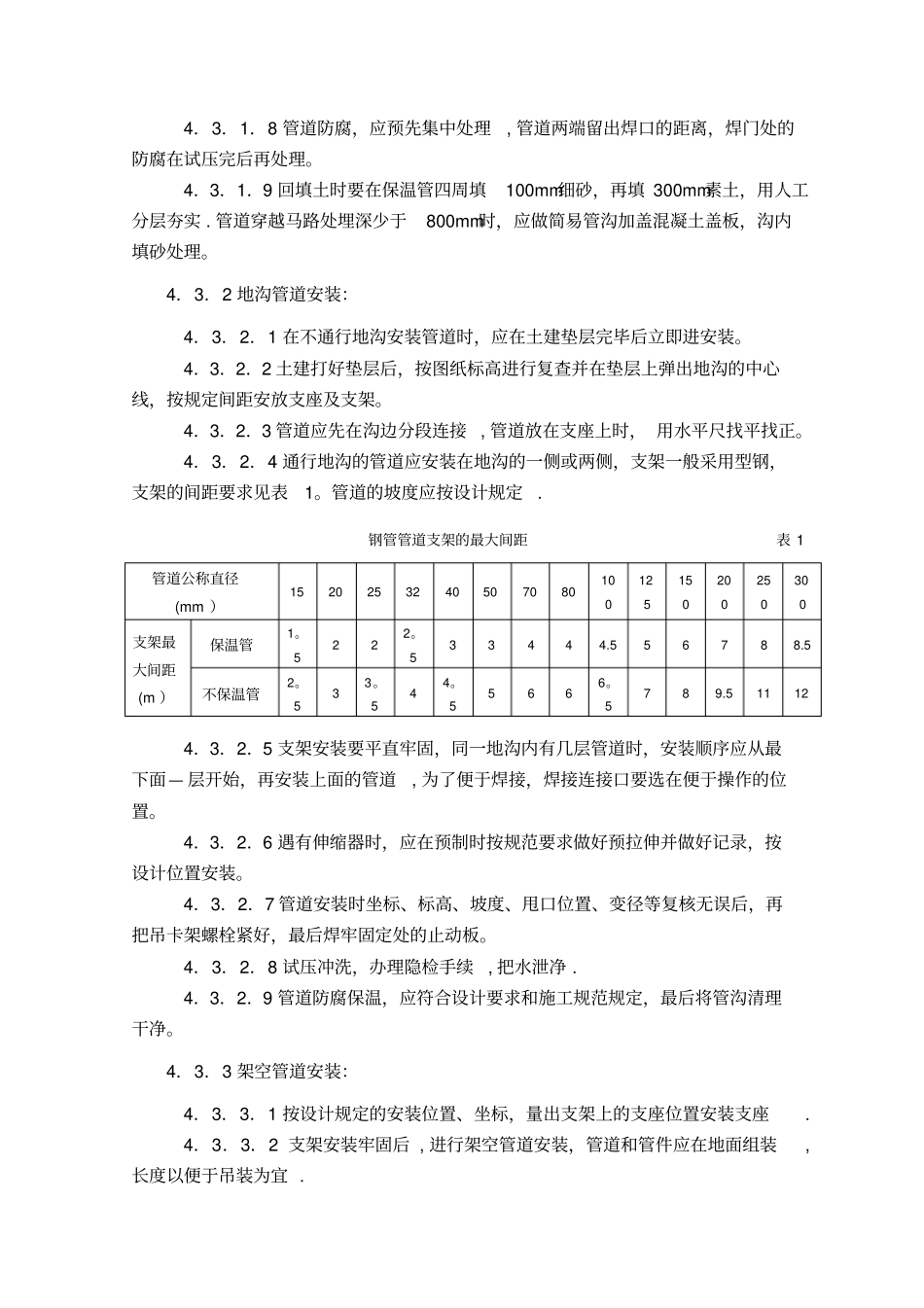

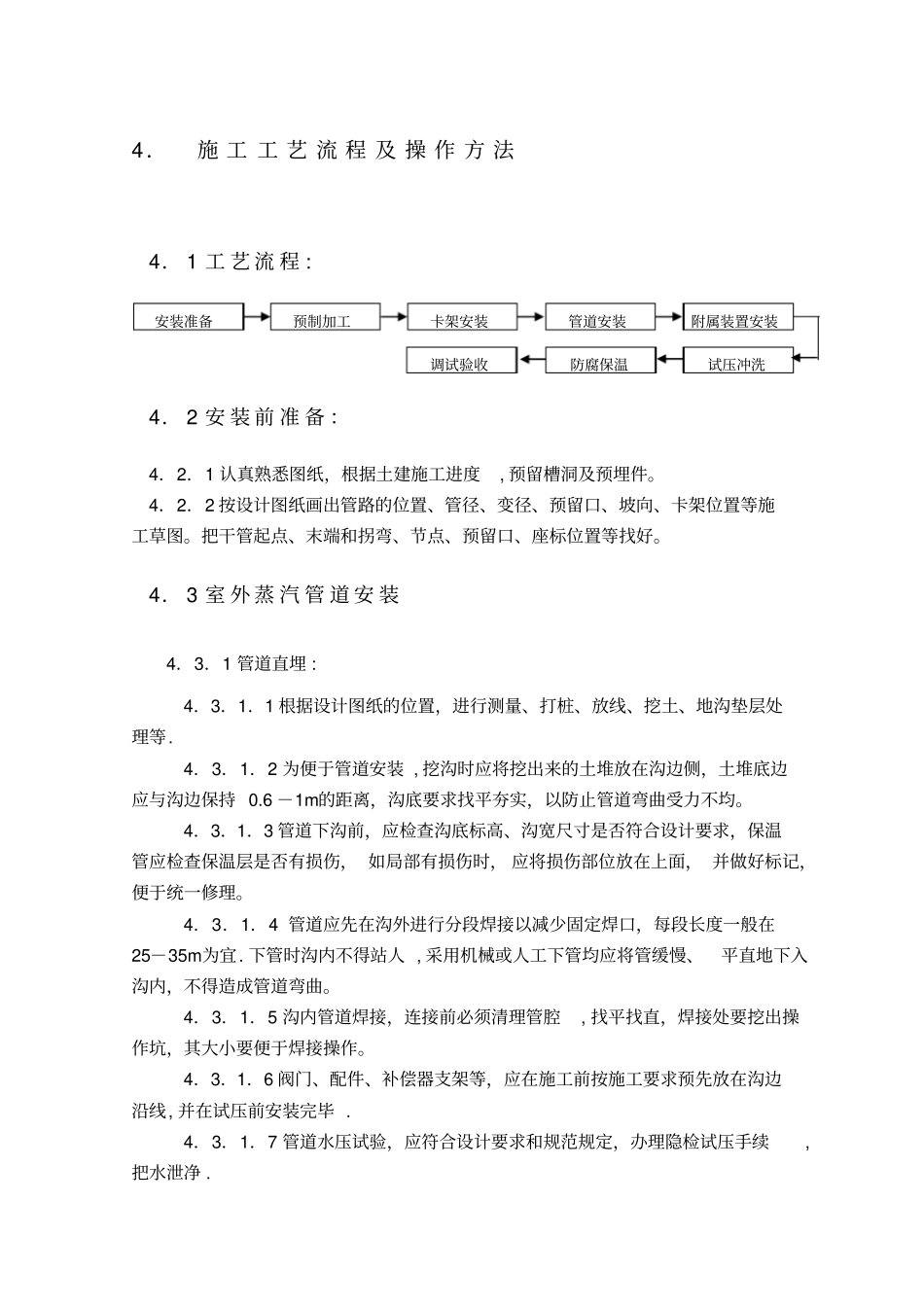

4.施 工 工 艺 流 程 及 操 作 方 法4. 1 工 艺 流 程 : 4. 2 安 装 前 准 备 :4.2.1 认真熟悉图纸,根据土建施工进度, 预留槽洞及预埋件
4.2.2 按设计图纸画出管路的位置、管径、变径、预留口、坡向、卡架位置等施工草图
把干管起点、末端和拐弯、节点、预留口、座标位置等找好
4. 3 室 外 蒸 汽 管 道 安 装4.3.1 管道直埋 : 4.3.1.1 根据设计图纸的位置,进行测量、打桩、放线、挖土、地沟垫层处理等
4.3.1.2 为便于管道安装 , 挖沟时应将挖出来的土堆放在沟边侧,土
