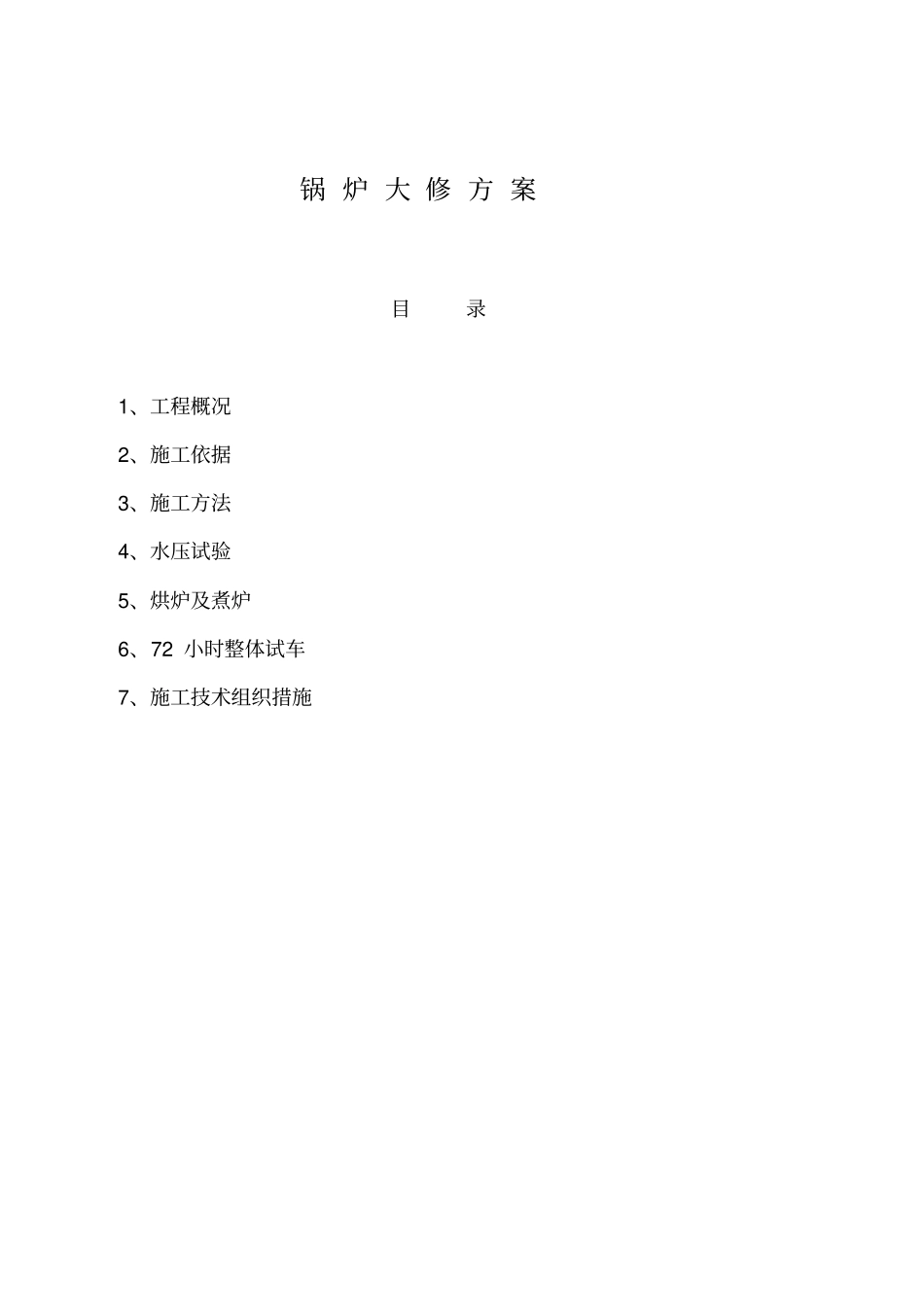

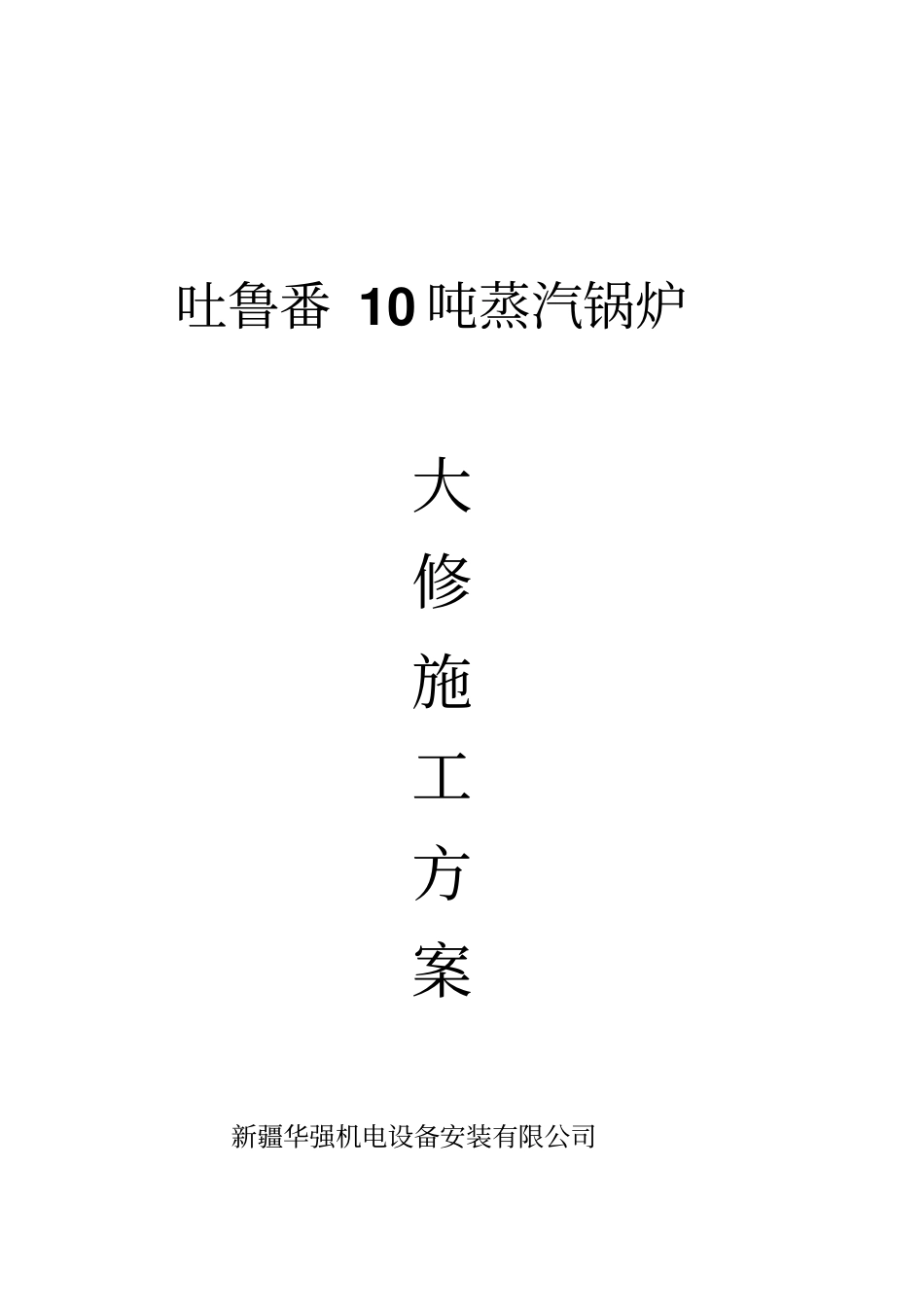

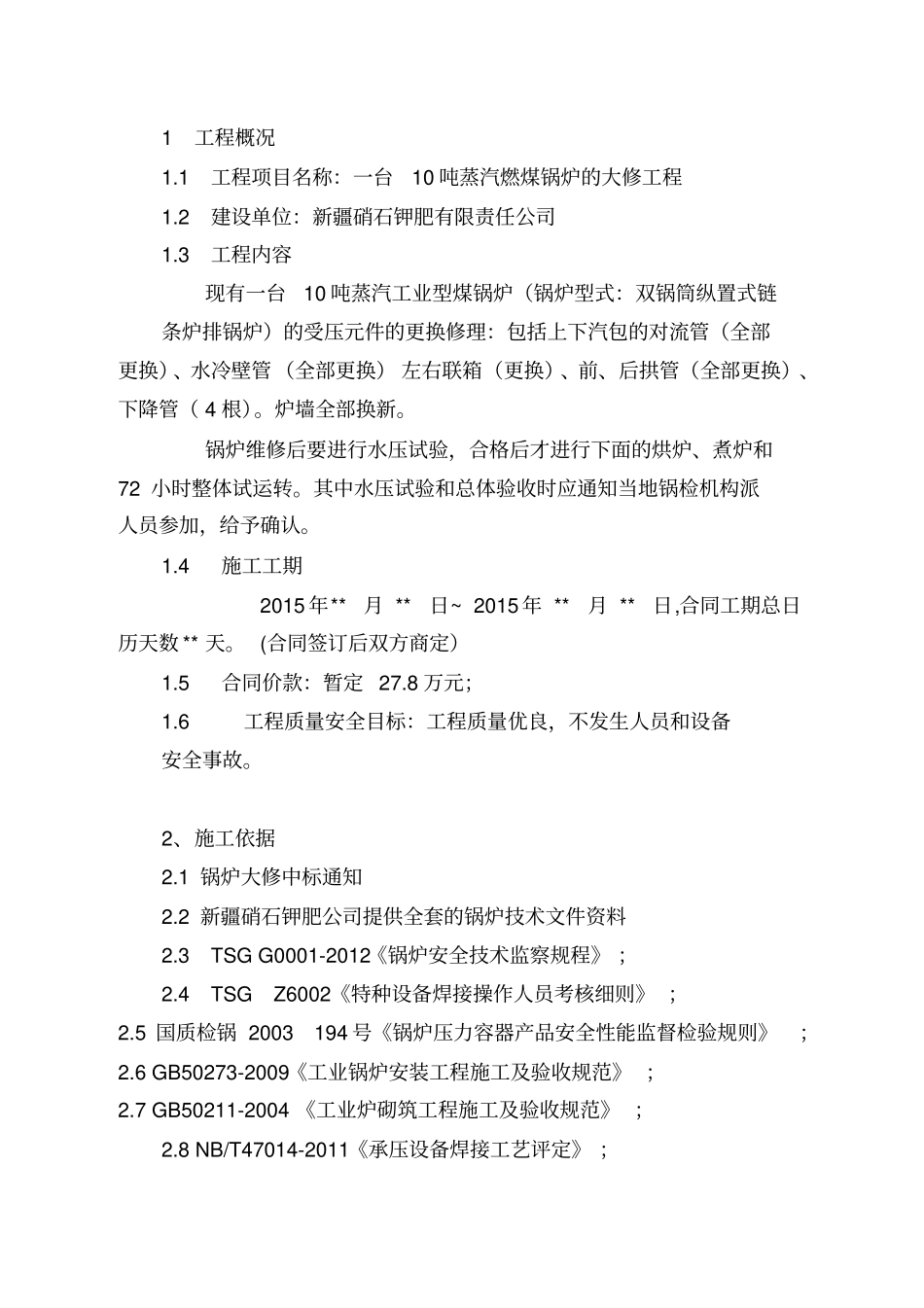

吐鲁番 10 吨蒸汽锅炉大修施工方案新疆华强机电设备安装有限公司锅 炉 大 修 方 案目录1、工程概况2、施工依据3、施工方法4、水压试验5、烘炉及煮炉6、72 小时整体试车7、施工技术组织措施1 工程概况1.1 工程项目名称:一台10 吨蒸汽燃煤锅炉的大修工程1.2 建设单位:新疆硝石钾肥有限责任公司1.3 工程内容现有一台10 吨蒸汽工业型煤锅炉(锅炉型式:双锅筒纵置式链条炉排锅炉)的受压元件的更换修理:包括上下汽包的对流管(全部更换)、水冷壁管(全部更换) 左右联箱(更换)、前、后拱管(全部更换)、下降管( 4 根)。炉墙全部换新。锅炉维修后要进行水压试验,合格后才进行下面的烘炉、煮炉和72 小时整体试运转。其中水压试验和总体验收时应通知当地锅检机构派人员参加,给予确认。1.4 施工工期2015 年** 月 ** 日~ 2015 年 ** 月 ** 日,合同工期总日历天数 ** 天。 (合同签订后双方商定)1.5 合同价款:暂定 27.8 万元;1.6 工程质量安全目标:工程质量优良,不发生人员和设备安全事故。2、施工依据2.1 锅炉大修中标通知2.2 新疆硝石钾肥公司提供全套的锅炉技术文件资料2.3 TSG G0001-2012《锅炉安全技术监察规程》 ;2.4 TSG Z6002《特种设备焊接操作人员考核细则》 ;2.5 国质检锅 2003 194 号《锅炉压力容器产品安全性能监督检验规则》;2.6 GB50273-2009《工业锅炉安装工程施工及验收规范》 ;2.7 GB50211-2004 《工业炉砌筑工程施工及验收规范》 ;2.8 NB/T47014-2011《承压设备焊接工艺评定》 ;2.9 GB/T 3323-2005《钢熔化焊对接接头射线照相》 。2.10 GB50231-2009《机械设备安装工程施工及验收通用规范》2.11 GB50273-2009《锅炉安装工程施工及验收规范》2.12 GB50184-2011《工业金属管道工程施工质量验收规范》2.13GB50205-2001《钢结构工程施工质量验收规范》3、施工方法3.1 施工前技术交底3.1.1 施工人员在到施工现场前,就应进行集中学习,除了学习必要的技术标准和规程外,还应详细熟悉本公司的《质量保证手册》以及锅炉的施工部位和施工方案;3.1.2 业主单位应提供随机的锅炉设备图纸,产品安装使用说明书,产品质量证明书, 锅炉受压元件强度计算等技术文件资料以及锅炉本体内锅炉水垢的详细情况。3.2 施工前的准备工作:3.2.1 施工人员的确定:1 施工队长1 人2 起重工1 人3 焊工3 人4 管道工2 人5 筑炉工2 人6 电工1 人7 安监人员1 ...
