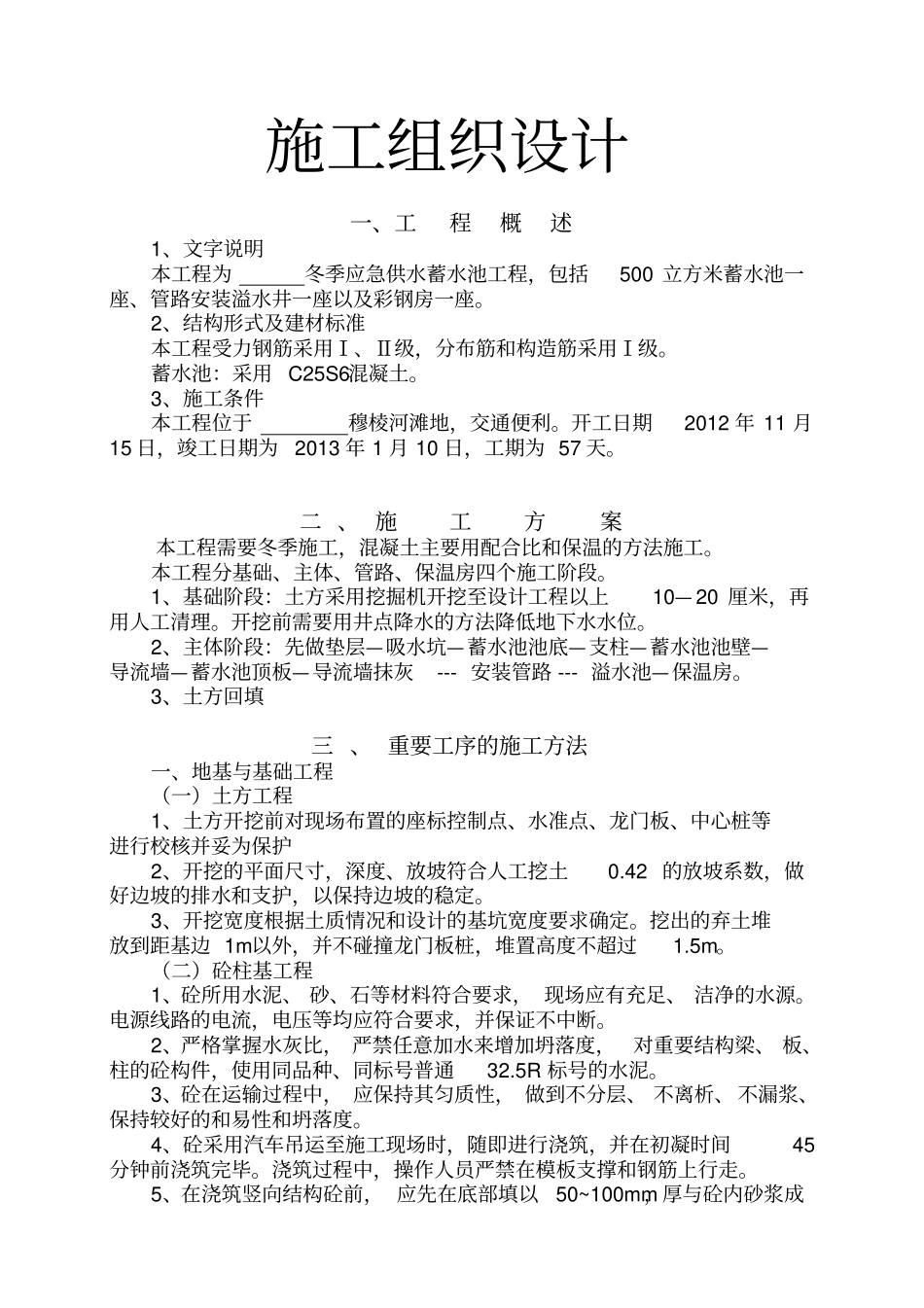

施工组织设计一、工程概述1、文字说明本工程为冬季应急供水蓄水池工程,包括500 立方米蓄水池一座、管路安装溢水井一座以及彩钢房一座
2、结构形式及建材标准本工程受力钢筋采用Ⅰ、Ⅱ级,分布筋和构造筋采用Ⅰ级
蓄水池:采用 C25S6混凝土
3、施工条件本工程位于穆棱河滩地,交通便利
开工日期2012 年 11 月15 日,竣工日期为2013 年 1 月 10 日,工期为 57 天
二 、 施工方案本工程需要冬季施工,混凝土主要用配合比和保温的方法施工
本工程分基础、主体、管路、保温房四个施工阶段
1、基础阶段:土方采用挖掘机开挖至设计工程以上10— 20 厘米,再用人工清理
开挖前需要用井点降水的方法降低地下水水位
2、主体阶段:先做垫层—吸水坑—蓄水池池底—支柱—蓄水池池壁—导流墙—蓄水池顶板—导流墙抹灰--- 安装管路 --- 溢水池—保温房
3、土方回填三 、 重要工序的施工方法一、地基与基础工程(一)土方工程1、土方开挖前对现场布置的座标控制点、水准点、龙门板、中心桩等进行校核并妥为保护2、开挖的平面尺寸,深度、放坡符合人工挖土0
42 的放坡系数,做好边坡的排水和支护,以保持边坡的稳定
3、开挖宽度根据土质情况和设计的基坑宽度要求确定
挖出的弃土堆放到距基边 1m以外,并不碰撞龙门板桩,堆置高度不超过1
(二)砼柱基工程1、砼所用水泥、 砂、石等材料符合要求, 现场应有充足、 洁净的水源
电源线路的电流,电压等均应符合要求,并保证不中断
2、严格掌握水灰比, 严禁任意加水来增加坍落度,对重要结构梁、 板、柱的砼构件,使用同品种、同标号普通32
5R 标号的水泥
3、砼在运输过程中, 应保持其匀质性, 做到不分层、 不离析、不漏浆、保持较好的和易性和坍落度
4、砼采用汽车吊运至施工现场时,随即进行浇筑,并在初凝时间45分钟前浇筑完毕

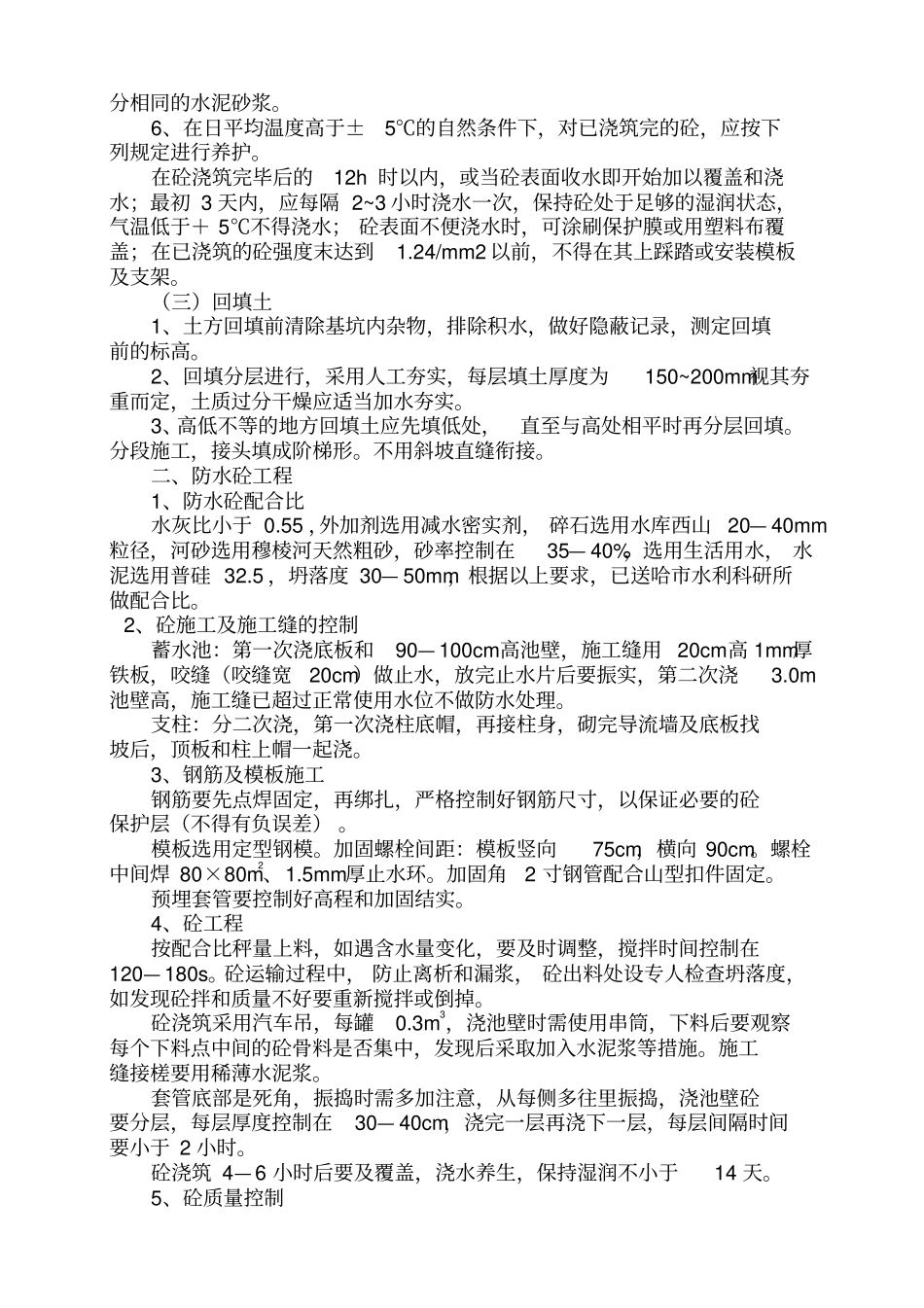

浇筑过程中,操作人员严禁在模
