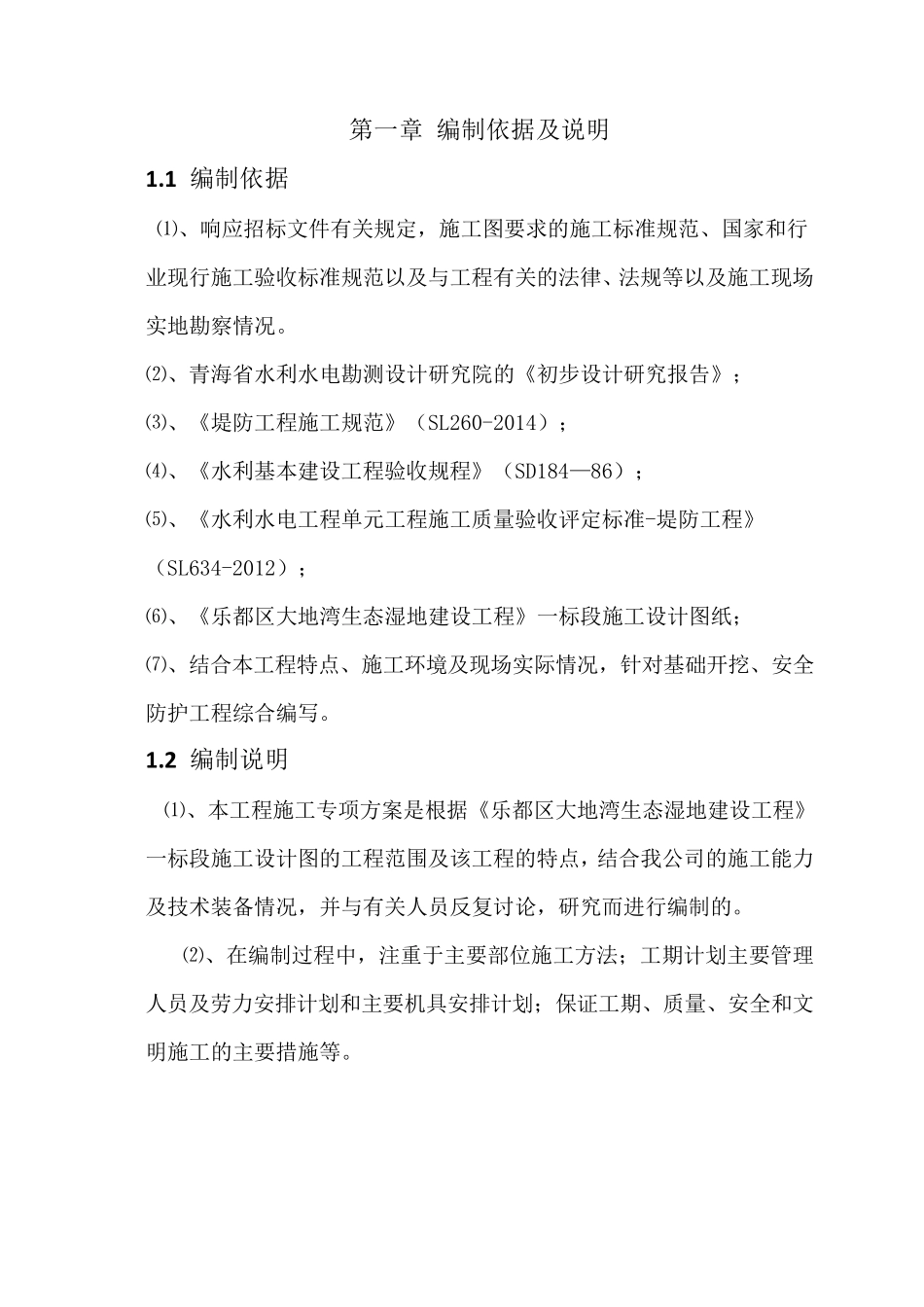

湟水河乐都县段河道治理(二期)工程 (水磨营大桥—鲁班亭湟水桥) 开 挖 深 度 超 过 3m 施 工 专 项 方 案 淮河水利水电开发总公司(驻蚌) 乐都区大地湾生态湿地建设工程项目部 二O 一六年三月 第一章 编制依据及说明 1.1 编制依据 ⑴、响应招标文件有关规定,施工图要求的施工标准规范、国家和行业现行施工验收标准规范以及与工程有关的法律、法规等以及施工现场实地勘察情况。 ⑵、青海省水利水电勘测设计研究院的《初步设计研究报告》; ⑶、《堤防工程施工规范》(SL260-2014); ⑷、《水利基本建设工程验收规程》(SD184—86); ⑸、《水利水电工程单元工程施工质量验收评定标准-堤防工程》(SL634-2012); ⑹、《乐都区大地湾生态湿地建设工程》一标段施工设计图纸; ⑺、结合本工程特点、施工环境及现场实际情况,针对基础开挖、安全防护工程综合编写。 1.2 编制说明 ⑴、本工程施工专项方案是根据《乐都区大地湾生态湿地建设工程》一标段施工设计图的工程范围及该工程的特点,结合我公司的施工能力及技术装备情况,并与有关人员反复讨论,研究而进行编制的。 ⑵、在编制过程中,注重于主要部位施工方法;工期计划主要管理人员及劳力安排计划和主要机具 安排计划;保 证 工期、质量、安全和文明施工的主要措 施等。第二章工程概况及工期 2.1 工程概况 海东市乐都区湟水河道治理工程位于乐都区郊区,地处乐都区东南方向,上起乐都水磨营大桥,下至鲁班亭湟水桥,综合治理河道长度为6.405km 。本段河道上段较为弯曲、中游较蜿蜒,下游河道被河中的心滩分成数岔,河道宽 37~130m ,水流较急,河道内卵石较多,新建堤防段上段有小支沟汇入。根据水文分析统计资料,乐都站汇流面积 12573km 2,洪峰流量较大。由于两岸河道行洪断面较窄,加之工程区河道冲淤变化影响,造成河道局部淤积,行洪能力下降,需清淤处理。新建堤防段内,兰青高速及修建中的民小一级公路沿东西走向横穿而过,河道左岸主要为漫滩和农田,右岸为山坡、阶地及国道。由 I 级和 II 级阶地高差较小,地势相对平坦,且地势较低,发生洪水时极易受灾。 本标段工程工程为线性工程,工程量较大,工期要求较短。本工程地理条件复杂,基础工程都在水位以下布置,且平面、立面布置以及结构形式受工艺布置影响较大,需要合理布局。 2.2 主要工程量 湟水河乐都区段河道治理(二期)工程(水磨营大桥--鲁班亭湟水桥):根据...
