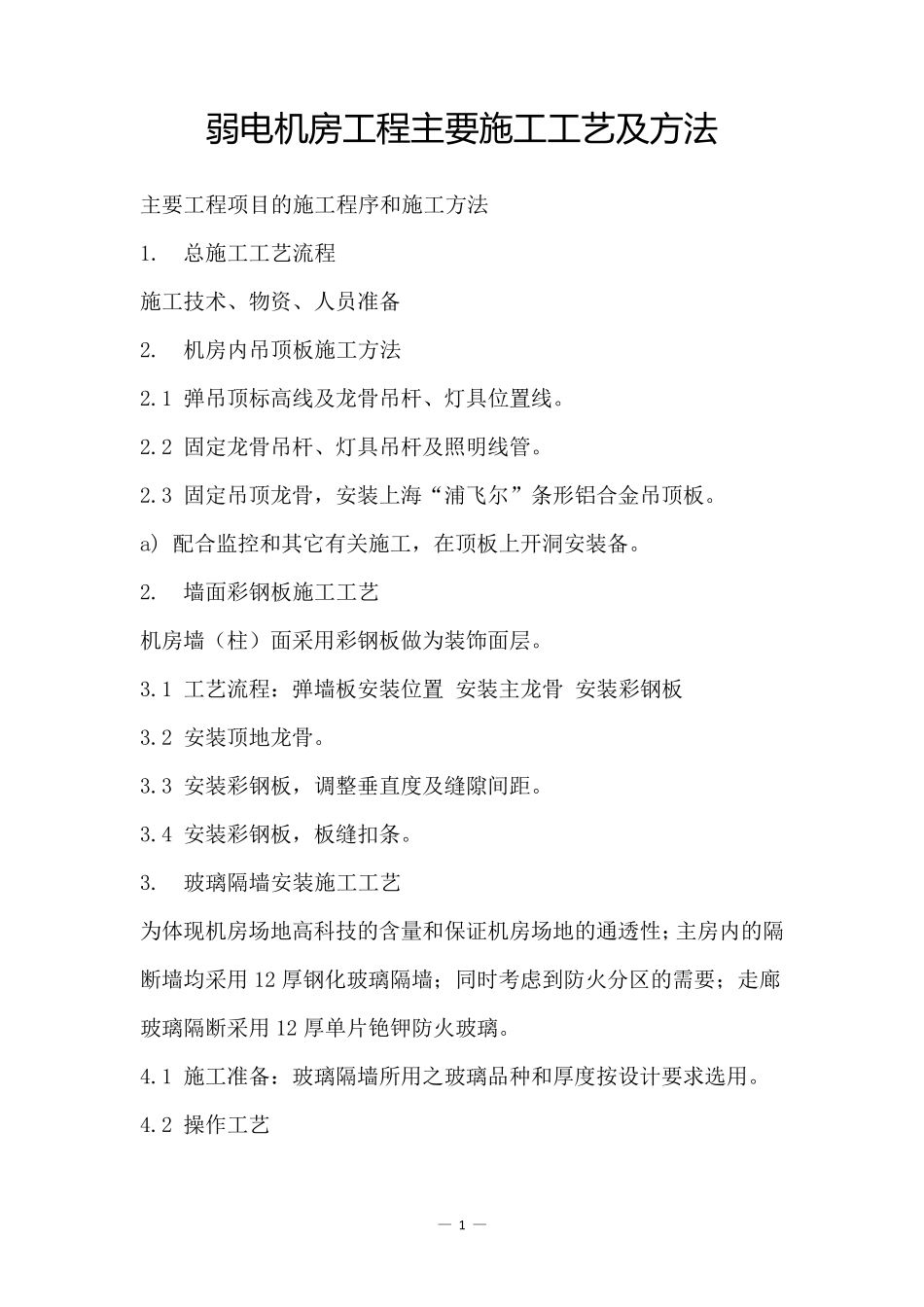

— 1 — 弱 电 机 房 工 程 主要施工 工 艺及方法 主要工程项目的施工程序和施工方法 1
总施工工艺流程 施工技术、物资、人员准备 2
机房内吊顶板施工方法 2
1 弹吊顶标高线及龙骨吊杆、灯具位置线
2 固定龙骨吊杆、灯具吊杆及照明线管
3 固定吊顶龙骨,安装上海“浦飞尔”条形铝合金吊顶板
a) 配合监控和其它有关施工,在顶板上开洞安装备
墙面彩钢板施工工艺 机房墙(柱)面采用彩钢板做为装饰面层
1 工艺流程:弹墙板安装位置 安装主龙骨 安装彩钢板 3
2 安装顶地龙骨
3 安装彩钢板,调整垂直度及缝隙间距
4 安装彩钢板,板缝扣条
玻璃隔墙安装施工工艺 为体现机房场地高科技的含量和保证机房场地的通透性;主房内的隔断墙均采用 12 厚钢化玻璃隔墙;同时考虑到防火分区的需要;走廊玻璃隔断采用 12 厚单片铯钾防火玻璃
1 施工准备:玻璃隔墙所用之玻璃品种和厚度按设计要求选用

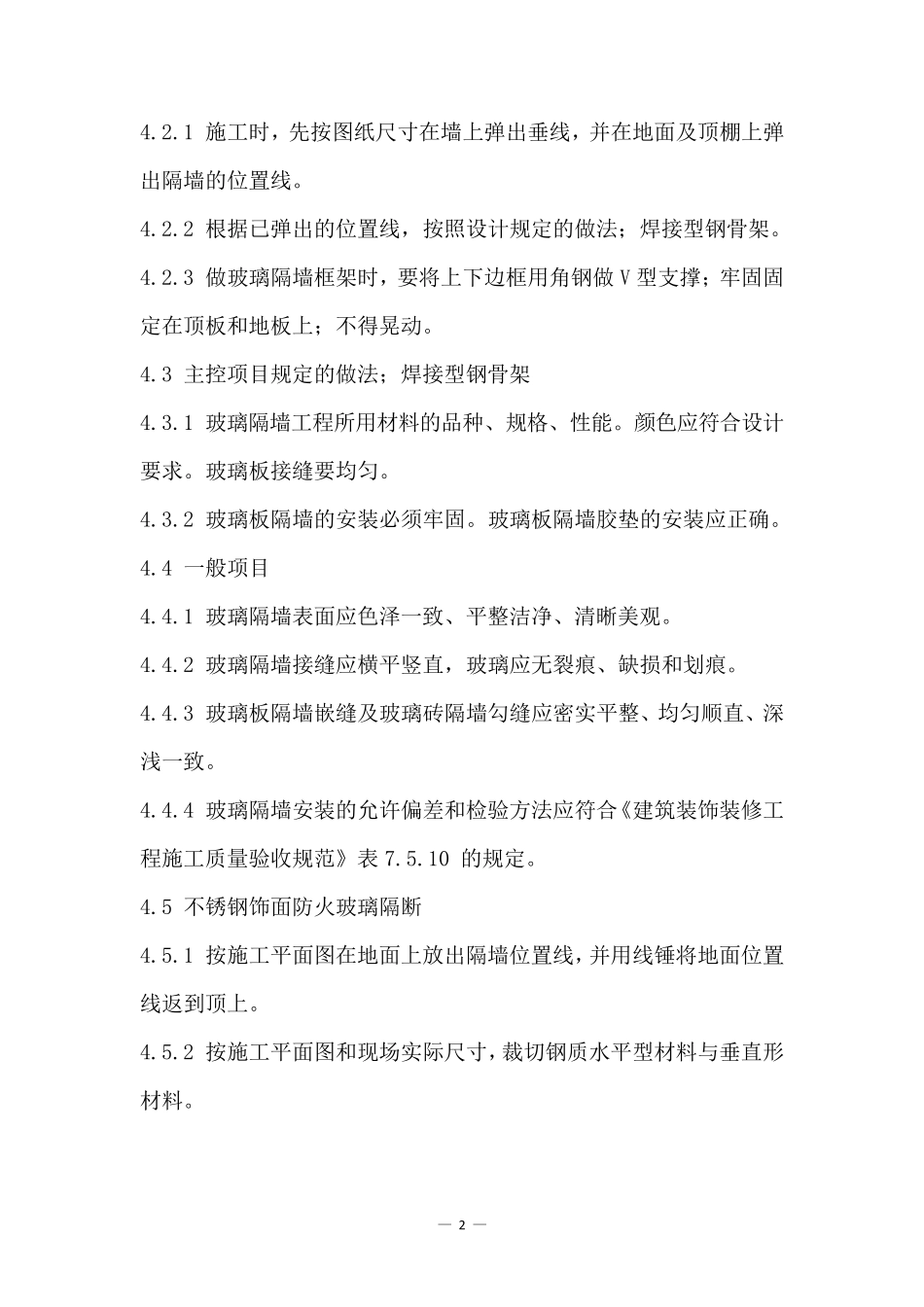

2 操作工艺 — 2 — 4
1 施工时,先按图纸尺寸在墙上弹出垂线,并在地面及顶棚上弹出隔墙的位置线
2 根据已弹出的位置线,按照设计规定的做法;焊接型钢骨架
3 做玻璃隔墙框架时,要将上下边框用角钢做 V 型支撑;牢固固定在顶板和地板上;不得晃动
3 主控项目规定的做法;焊接型钢骨架 4
1 玻璃隔墙工程所用材料的品种、规格、性能
颜色应符合设计要求
玻璃板接缝要均匀
2 玻璃板隔墙的安装必须牢固
玻璃板隔墙胶垫的安装应正确
4 一般项目 4
1 玻璃隔墙表面应色泽一致、平整洁净、清晰美观
2 玻璃隔墙接缝应横平竖直,玻璃应无裂痕、缺损和划痕
3 玻璃板隔墙嵌缝及玻璃砖隔墙勾缝应密实平整、均匀顺直、深浅一致

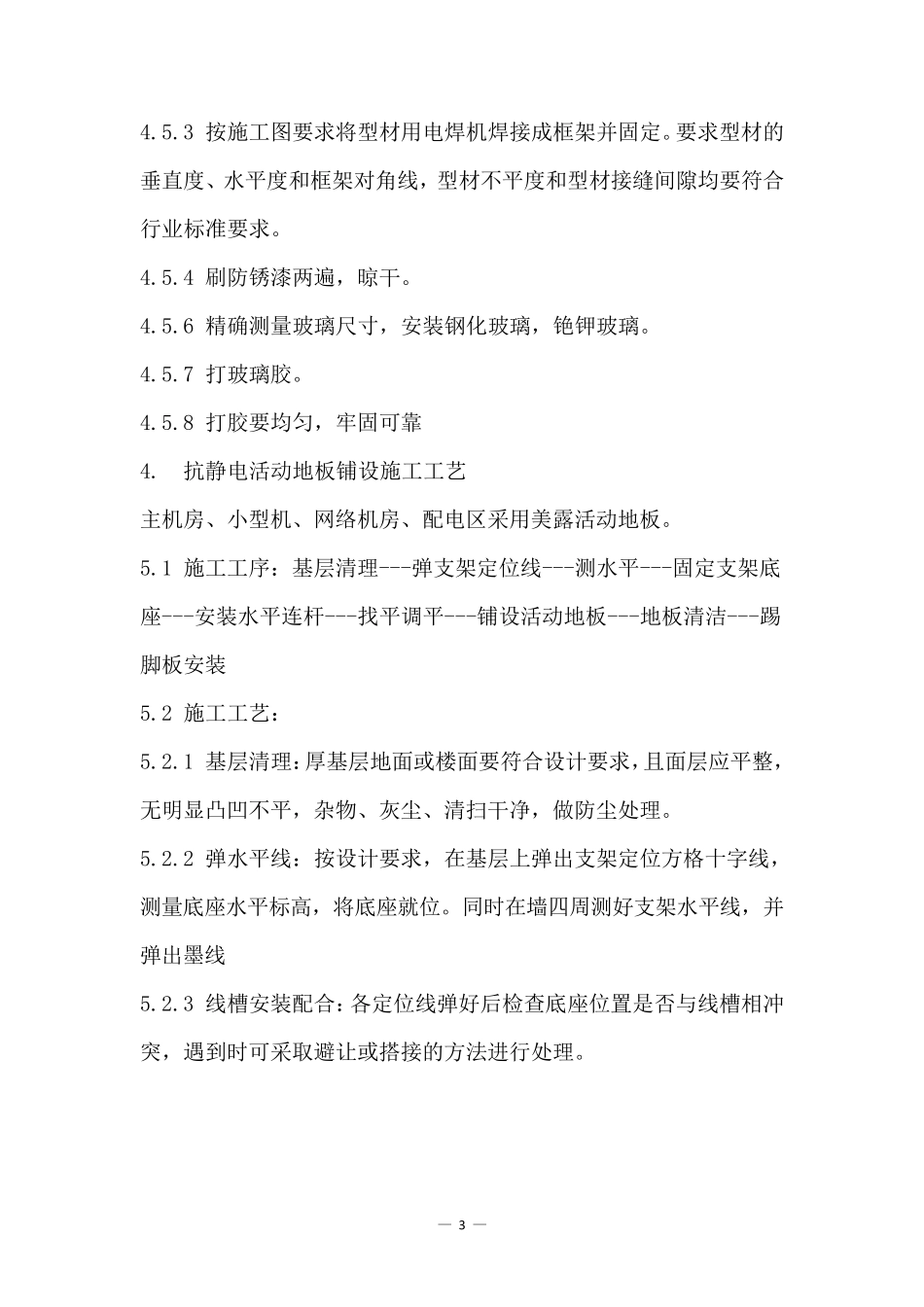

4 玻璃隔墙安装的允许偏差和检验方法应
