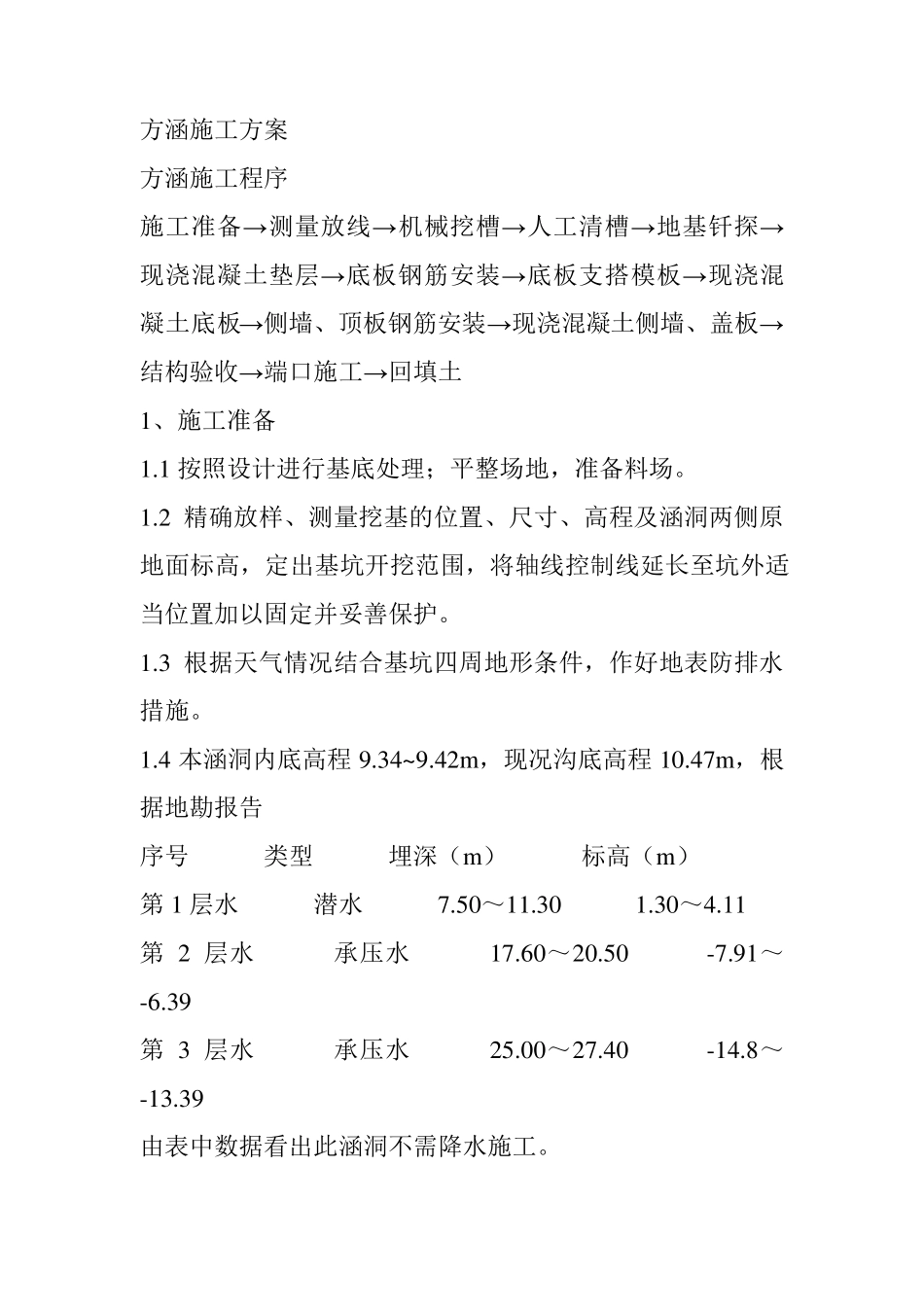

方涵施工方案 方涵施工程序 施工准备→测量放线→机械挖槽→人工清槽→地基钎探→现浇混凝土垫层→底板钢筋安装→底板支搭模板→现浇混凝土底板→侧墙、顶板钢筋安装→现浇混凝土侧墙、盖板→结构验收→端口施工→回填土 1、施工准备 1
1 按照设计进行基底处理;平整场地,准备料场
2 精确放样、测量挖基的位置、尺寸、高程及涵洞两侧原地面标高,定出基坑开挖范围,将轴线控制线延长至坑外适当位置加以固定并妥善保护
3 根据天气情况结合基坑四周地形条件,作好地表防排水措施
4 本涵洞内底高程9
42m,现况沟底高程10
47m,根据地勘报告 序号 类型 埋深(m) 标高(m) 第 1 层水 潜水 7
11 第 2 层水 承压水 17
39 第 3 层水 承压水 25
40 -14
39 由表中数据看出此涵洞不需降水施工

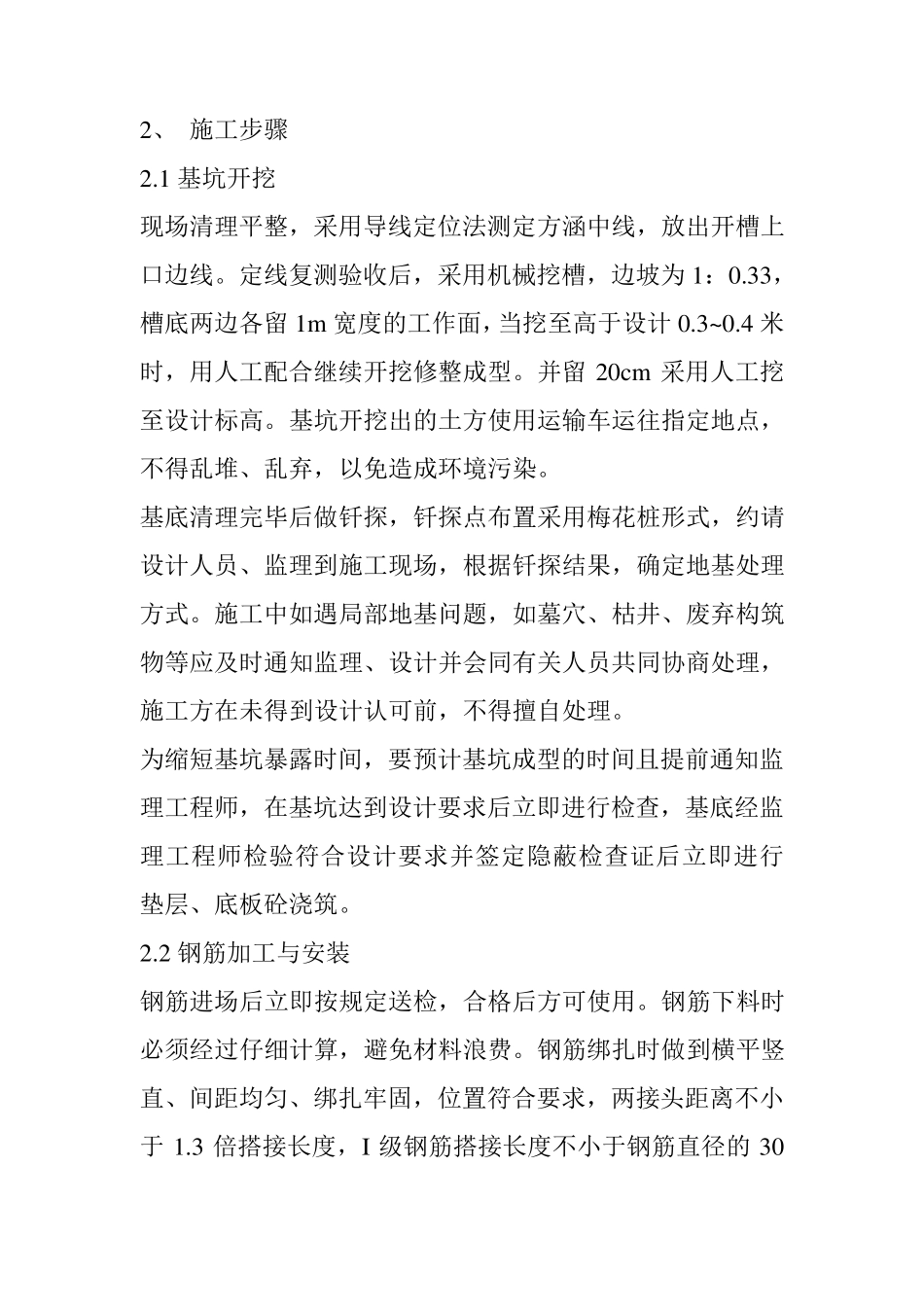

2、 施工步骤 2
1 基坑开挖 现场清理平整,采用导线定位法测定方涵中线,放出开槽上口边线
定线复测验收后,采用机械挖槽,边坡为 1:0
33,槽底两边各留 1m 宽度的工作面,当挖至高于设计 0
4 米时,用人工配合继续开挖修整成型
并留 20cm 采用人工挖至设计标高
基坑开挖出的土方使用运输车运往指定地点,不得乱堆、乱弃,以免造成环境污染
基底清理完毕后做钎探,钎探点布置采用梅花桩形式,约请设计人员、监理到施工现场,根据钎探结果,确定地基处理方式
施工中如遇局部地基问题,如墓穴、枯井、废弃构筑物等应及时通知监理、设计并会同有关人员共同协商处理,施工方在未得到设计认可前,不得擅自处理
为缩短基坑暴露时间,要预计基坑成型的时间且提前通知监理工程师,在基坑达到设计要求后立即进行检查,基底经监理工程师检验符合设计要求并签定隐蔽检查证后立即进行垫
