· 1 门诊医技病房综合楼等4 项 (北京市垂杨柳医院改扩建工程) 周 报 第 7 1 (2017 年 11 月 13 日至 2017 年 11 月 19 日) 编 制: 审 核: 审 批: 2017 年 11 月 12 日 · 2 第70 周天气情况 施工流水段划分 · 3 上周施工情况 (2017 年11 月6 日至2017 年11 月12 日) 一、 上周问题落实情况 上周存在的问题或会议决议 整改或执行情况 1、主楼内因施工需要拆除的临边防护要及时恢复

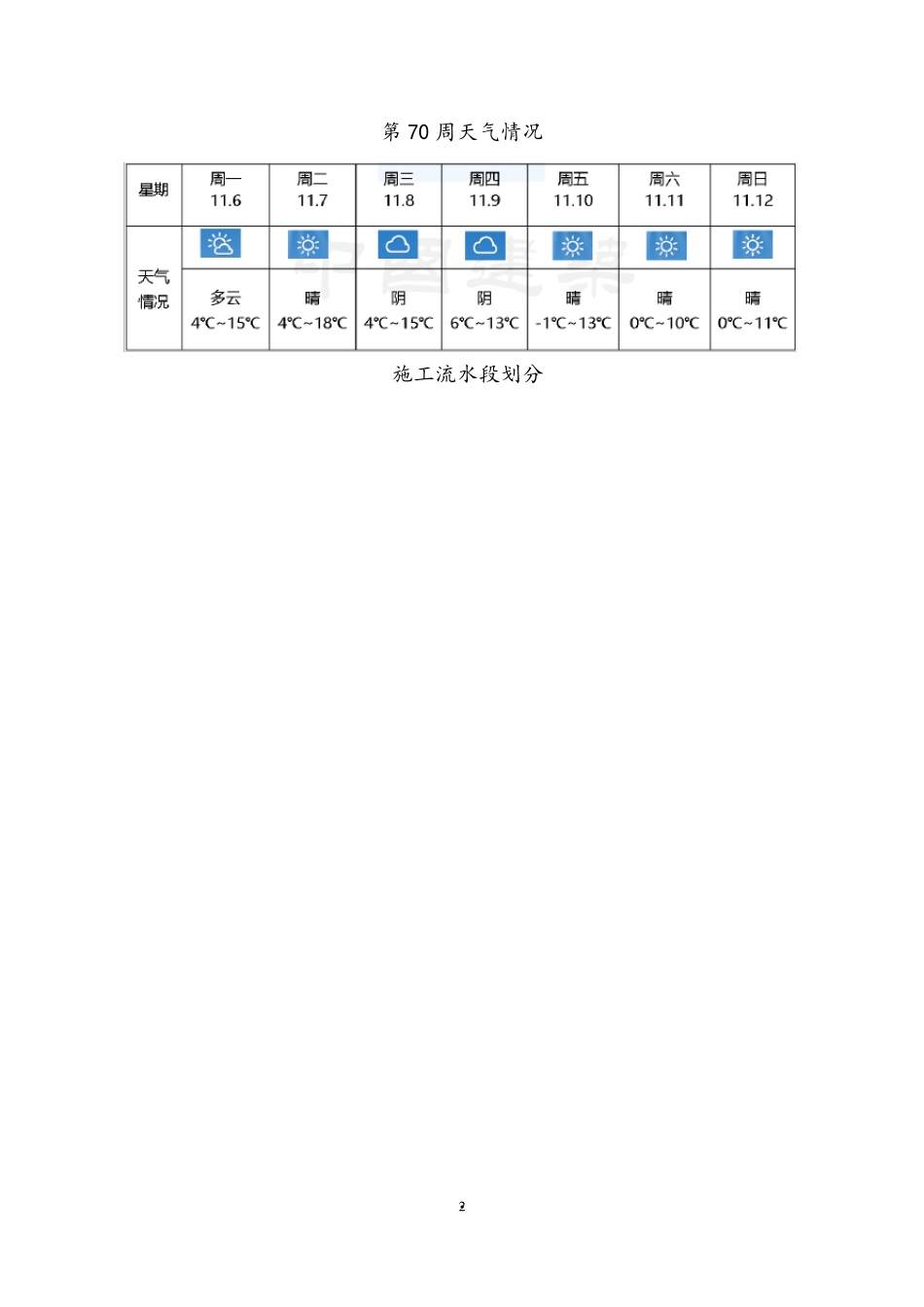

已拆除的防护已恢复完毕,并要求班组在日常工作中要及时恢复临边防护

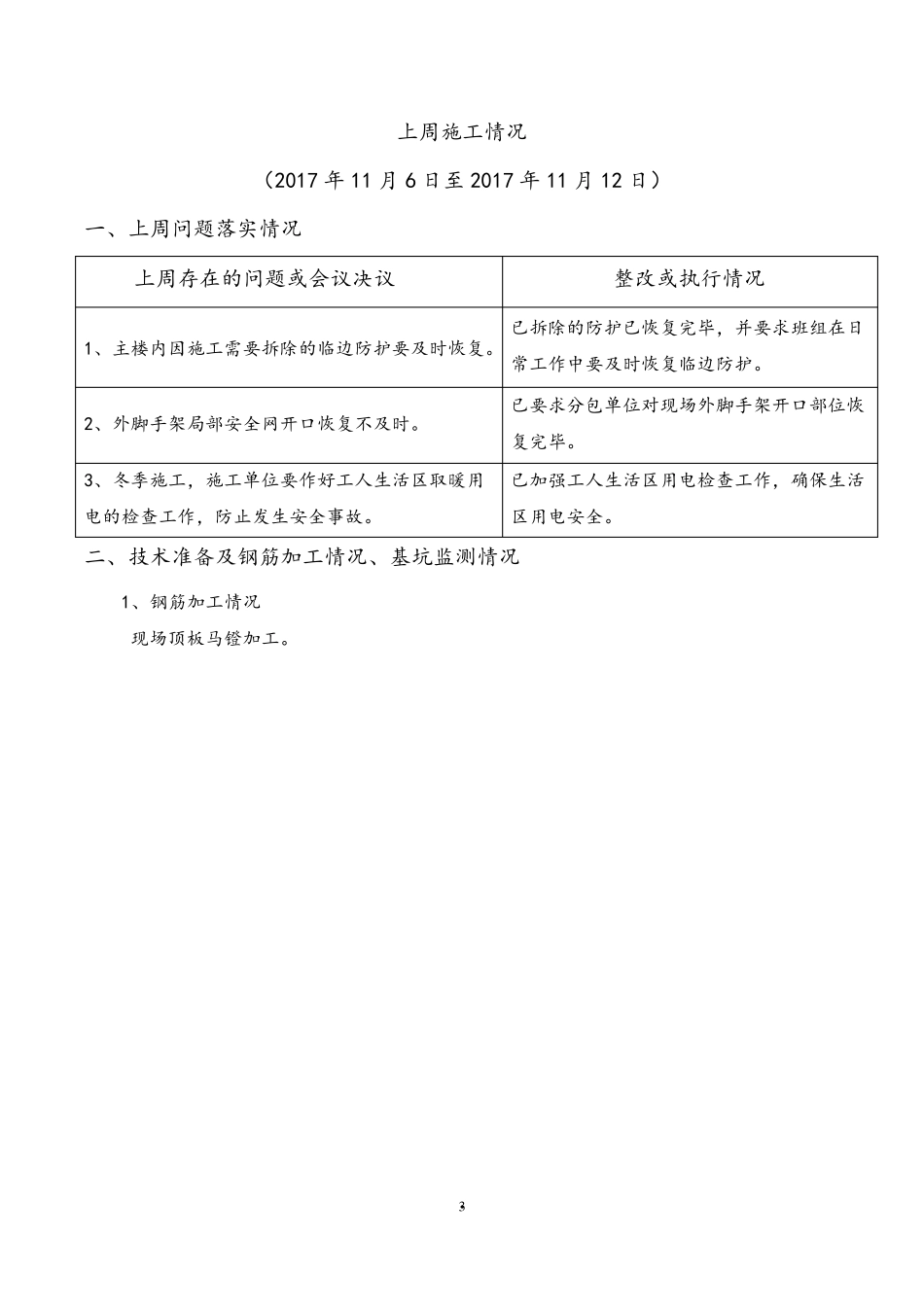

2、外脚手架局部安全网开口恢复不及时
已要求分包单位对现场外脚手架开口部位恢复完毕
3、冬季施工,施工单位要作好工人生活区取暖用电的检查工作,防止发生安全事故
已加强工人生活区用电检查工作,确保生活区用电安全
二、 技术准备及钢筋加工情况、基坑监测情况 1、钢筋加工情况 现场顶板马镫加工
· 4 三、 现场主要施工资源情况 劳动力 工种 人数 工种 人数 备注 首康钢筋工 60 水电施工工人 40 首康普工 20 首康木工/架子工 60/15 首康砼工 16 首康安全员 2 信号工 9 二次结构(首康) 93 二次结构(大名京大) 109 装饰 10 管理人员 总包管理人员 52 大名京大管理人员 3 机电管理人员 8 首康管理人员(二次结构) 3 机械 名称 型号/规格 单位 数量 电焊机 ZX7-500 台 3 切断机 JG400A 台 1 直螺纹机床 GY-40 台 1 2#塔吊 TC6517B-10 台 1 1#塔吊 TC7525-16D 台 1 3#塔吊 TC7525-16D 台 1 施工电梯 SC-200/200 台 4 · 5 四、现场进度情况 序号 上周施工计划 上周施工完成情况 完成总进度率 原因分析 改进措施 1 地下
