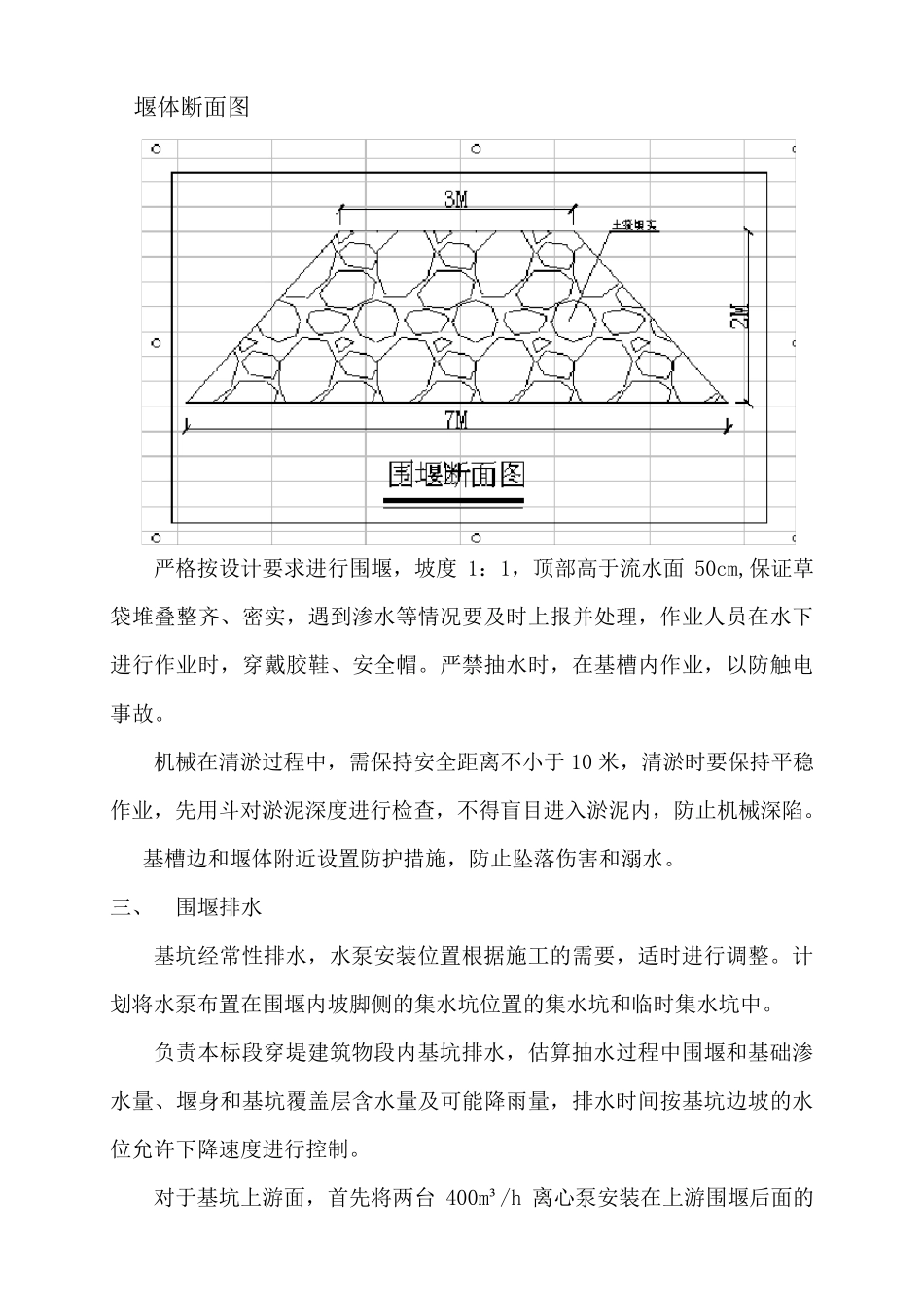

永 定 新 河 治 理 二 期 工 程 施 工 ( 第 3 标 段 ) 施 工 围 堰 方 案 与 排 水 方 案 编 制 : 校 核 : 审 批 : 山东黄河工程集团有限公司永定新河治理二期工程施工 3 标段项目部 2 0 1 4 年 1 月 一 、 工 程 概 况 根 据 施 工 设 计 图 纸 及 现 场 实 地 踏 勘 情 况 , 本 标 段 和 河 道 开 挖 区 段 位 于永 定 新 河 右 岸 , 扩 挖 范 围 为 桩 号 K44+875~47+000, 共 2125km 由 于 开 挖 范 围内 部 分 滩 地 处 于 河 面 以 下 , 施 工 前 需 先 进 行 围 堰 并 将 围 堰 内 水 排 出 , 待 围堰 内 水 排 出 后 进 行 河 道 扩 挖 工 程 。 二 、 围 堰 方 案 选 择 根 据 现 场 情 况 并 结 合 以 往 施 工 经 验 , 围 堰 拟 采 用 人 工 编 织 袋 装 土 分层 叠 加 堆 码 ( 高 2.5~ 3.2 米 、 顶 面 宽 3 米 、 底 宽 5.5~ 6.2 米 ), 堰 内 外 边坡 为1:1, 外 侧 设 彩 条 布 防 渗 。 内 侧 设 置 排 水 沟 导 流 排 水 , 导 流 排 水 面 宽1m, 待 滩 地 平 整 施 工 完 毕 后 再 将 围 堰 拆 除 ( 人 工 机 械 配 合 将 堰 体 从 河 内 捞出 并 弃 运 ), 围 堰 长度约为2.125KM, 堰 体 体 积约为21250M3, 需 占河 面 面积约为 212500 ㎡,排 水 量约为 212500m³。 施 工 流 程 :测量放线→人 工 堆 码 袋 装 粘土 →铺设 彩 条 布 . 1、 测量放线:施 工 前 建立测量控制点及 施 工 标 志, 确定 堰 体 轴线, 以控制施 工 方 向及 堰 体 砌筑范 围 。 施 工 中随时测量堰 体 砌筑断面 尺寸及 高程 , 以 确保 堰 体 断面 满 足 施 工 要 求 。 2、 人 工 堆 码 装 袋 粘土 :由 于 现 场 都 是 可 用 粘, 即 组 织 人 工 装 袋 , 装 填量为 编 织 袋 容 量的 2/1~3/2, 袋 口 用 细 麻 或 铁 丝 缝 合 。 砌筑时将 土 袋 平 放,上 下 左 右 互 相 错 缝 堆 码 整 齐 , 水 中的 土 袋 用 带 钩 的 木 杆 钩 送 到 位 , 层 层 堆码 , 逐...
