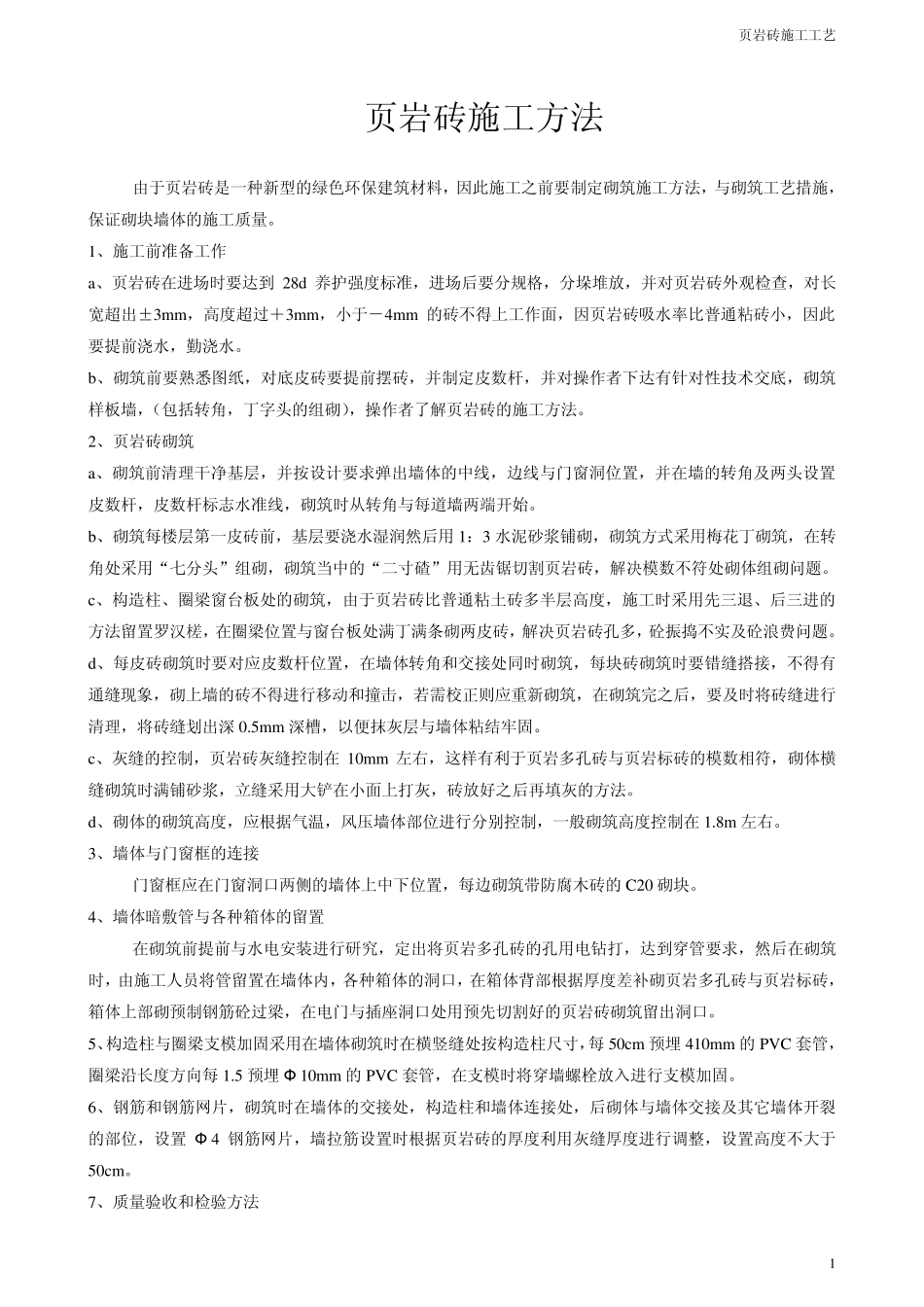

页岩砖施工工艺 1 页岩砖施工方法 由于页岩砖是一种新型的绿色环保建筑材料,因此施工之前要制定砌筑施工方法,与砌筑工艺措施,保证砌块墙体的施工质量。 1、施工前准备工作 a、页岩砖在进场时要达到28d 养护强度标准,进场后要分规格,分垛堆放,并对页岩砖外观检查,对长宽超出±3m m ,高度超过+3m m ,小于-4m m 的砖不得上工作面,因页岩砖吸水率比普通粘砖小,因此要提前浇水,勤浇水。 b、砌筑前要熟悉图纸,对底皮砖要提前摆砖,并制定皮数杆,并对操作者下达有针对性技术交底,砌筑样板墙,(包括转角,丁字头的组砌),操作者了解页岩砖的施工方法。 2、页岩砖砌筑 a、砌筑前清理干净基层,并按设计要求弹出墙体的中线,边线与门窗洞位置,并在墙的转角及两头设置皮数杆,皮数杆标志水准线,砌筑时从转角与每道墙两端开始。 b、砌筑每楼层第一皮砖前,基层要浇水湿润然后用 1:3 水泥砂浆铺砌,砌筑方式采用梅花丁砌筑,在转角处采用“七分头”组砌,砌筑当中的“二寸碴”用无齿锯切割页岩砖,解决模数不符处砌体组砌问题。 c、构造柱、圈梁窗台板处的砌筑,由于页岩砖比普通粘土砖多半层高度,施工时采用先三退、后三进的方法留置罗汉槎,在圈梁位置与窗台板处满丁满条砌两皮砖,解决页岩砖孔多,砼振捣不实及砼浪费问题。 d、每皮砖砌筑时要对应皮数杆位置,在墙体转角和交接处同时砌筑,每块砖砌筑时要错缝搭接,不得有通缝现象,砌上墙的砖不得进行移动和撞击,若需校正则应重新砌筑,在砌筑完之后,要及时将砖缝进行清理,将砖缝划出深 0.5m m 深槽,以便抹灰层与墙体粘结牢固。 c、灰缝的控制,页岩砖灰缝控制在10m m 左右,这样有利于页岩多孔砖与页岩标砖的模数相符,砌体横缝砌筑时满铺砂浆,立缝采用大铲在小面上打灰,砖放好之后再填灰的方法。 d、砌体的砌筑高度,应根据气温,风压墙体部位进行分别控制,一般砌筑高度控制在1.8m 左右。 3、墙体与门窗框的连接 门窗框应在门窗洞口两侧的墙体上中下位置,每边砌筑带防腐木砖的C20 砌块。 4、墙体暗敷管与各种箱体的留置 在砌筑前提前与水电安装进行研究,定出将页岩多孔砖的孔用电钻打,达到穿管要求,然后在砌筑时,由施工人员将管留置在墙体内,各种箱体的洞口,在箱体背部根据厚度差补砌页岩多孔砖与页岩标砖,箱体上部砌预制钢筋砼过梁,在电门与插座洞口处用预先切割好的页岩砖砌筑留出洞口。 5、构造柱与圈梁支模加固采用在墙体...
