施工工艺 基层处理→铺设挤塑板→涂抹聚合物水泥砂浆粘合层→涂抹面砂浆→外墙涂料 ① 基层处理 对未封堵的孔洞进行严密封堵,剔除墙面上的杂物,清除基层表面的灰尘污垢和油渍等
② 铺设挤塑板 根据控制线将线引到墙体或其它易于识别的物体上,在同一立面上挂通 线,同时在窗口上下悬挂水平通线用于控制水平方向
根据放线结果在铺贴挤塑板,并用锚固件固定,锚固件的位置根据规范要求确定,锚固件处钻孔孔径 8mm,最小锚固深度 35mm
③涂抹聚合物水泥砂浆粘合层 挤塑板保温层粘贴完毕,待粘结砂浆凝固硬化后,立即涂抹 3mm 厚聚合 物水泥砂浆,随抹随压入一层耐碱玻纤网格布,首层部位价两遍网格布
网格布沿外墙自上而下水平方向绷平铺设,用抹子由中间向两边将网格布抹平,使其紧贴底层罩面砂浆,网格布搭接宽度为60-80mm,要求网格布平顺,无皱、空鼓、翘边等

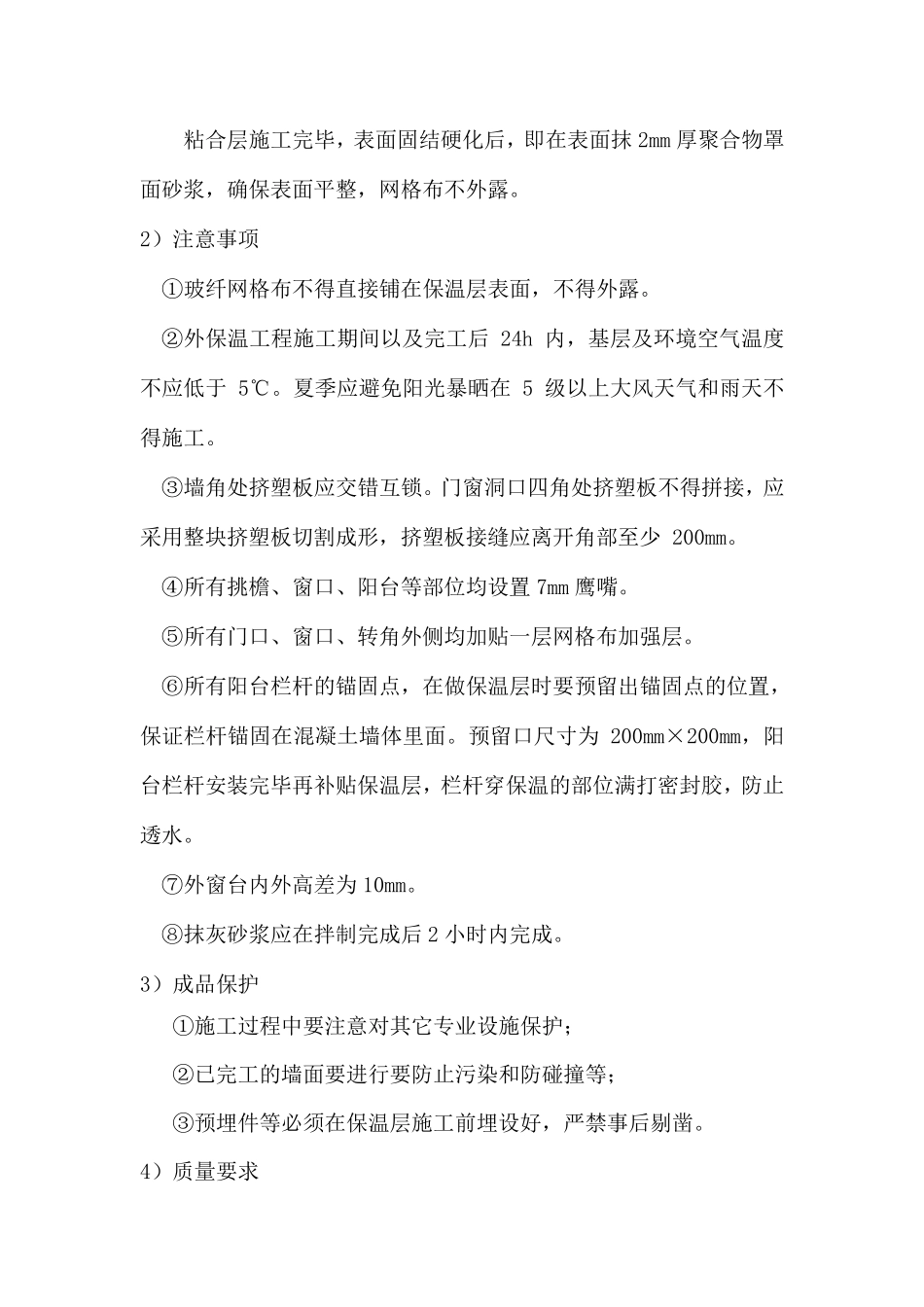

④ 涂抹面砂浆 粘 合 层 施 工 完 毕 , 表 面 固 结 硬 化 后 , 即 在 表 面 抹 2mm 厚 聚 合 物 罩面 砂 浆 , 确 保 表 面 平 整 , 网 格 布 不 外 露
2) 注 意 事 项 ① 玻 纤 网 格 布 不 得 直 接 铺 在 保 温 层 表 面 , 不 得 外 露
② 外 保 温 工 程 施 工 期 间 以 及 完 工 后 24h 内 , 基 层 及 环 境 空 气 温 度不 应 低 于 5℃
夏 季 应 避 免 阳 光 暴 晒 在 5 级 以 上 大 风 天 气 和 雨 天 不得 施 工
③ 墙 角 处 挤 塑 板 应 交 错 互 锁
门 窗 洞 口 四 角 处 挤 塑 板 不 得 拼 接 , 应采 用 整 块 挤 塑 板 切 割 成 形 , 挤 塑 板 接 缝 应 离 开 角 部 至 少 200mm
④ 所 有 挑 檐 、 窗 口 、 阳 台 等 部 位 均 设 置 7mm
